后方交会的操作流程 全站仪后方交会的操作流程 ,对于想了解建站百科知识的朋友们来说,后方交会的操作流程 全站仪后方交会的操作流程是一个非常想了解的问题,下面小编就带领大家看看这个问题。

在工程测量的广袤战场上,你是否曾因两个控制点互不通视而陷入困境?是否渴望在任意未知点自由架设仪器,却能精准定位自己的“坐标王国”?这并非魔法,而是测量领域中一项强大而灵活的技艺——全站仪后方交会法。它犹如一位精于计算的“空间魔术师”,仅凭对已知点的几次观测,便能反演出仪器自身的精确坐标,为后续的放样与测量铺平道路。本文将为你层层剥开这项技术的神秘面纱,详细解析从准备工作到成功建站的每一个操作流程,助你彻底掌握这项在复杂地形中化被动为主动的测量利器。

一、原理基石:三角交汇的定位智慧

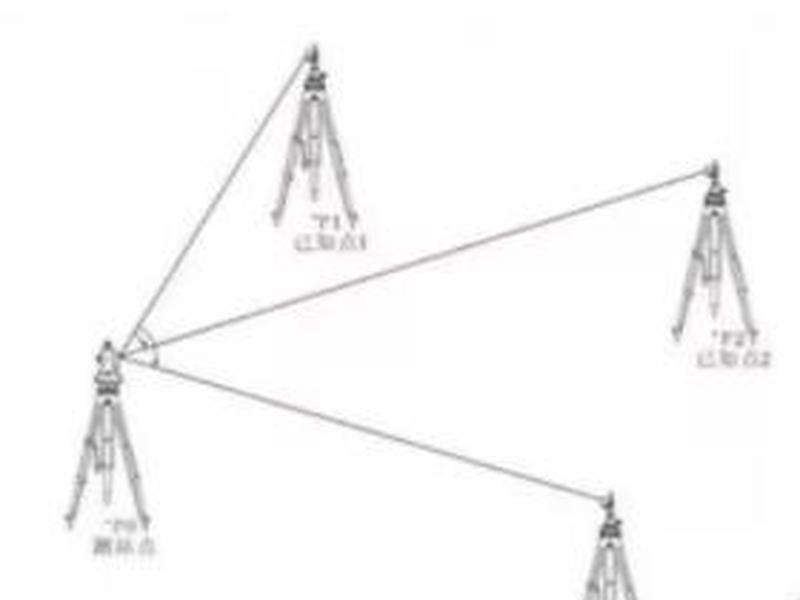

后方交会的核心,植根于经典的三角几何原理。想象一下,你站在一个未知的P点,能看到远处三个已知坐标的A、B、C点。通过全站仪精确测量出从P点看向这些已知点之间的水平夹角(如∠APB、∠BPC),理论上,你就能唯一确定自己所在P点的平面位置。这就是角度后方交会的基本思想。

在实际操作中,现代全站仪的后方交会功能更为强大和智能。它通常采用“边角后方交会”或“自由设站”模式,即仪器不仅测量角度,同时测量到各已知点的斜距(或平距)。通过观测至少两个(通常建议三个或以上)已知控制点的角度和距离,仪器内置的处理器便能运用最小二乘法等平差算法,快速解算出测站点(仪器中心)的精确三维坐标(X, Y, H)。

理解这一原理至关重要,它能让你明白操作每一步的意义,而非机械地执行。你知道,输入已知点坐标、精确照准、测量距离,所有这些动作都是在为仪器内部的“数学大脑”收集解算方程的必要数据。选择的已知点分布越合理(如构成良好的三角形,夹角在30°至120°之间),观测数据越多,解算出的测站坐标精度就越高,可靠性也越强。

后方交会的操作流程 全站仪后方交会的操作流程

二、战前筹备:细节决定成败

成功的后方交会,始于周密细致的准备工作。这并非简单的架设仪器,而是一场需要精心布局的“战役”。首要任务是现场勘察与选点。你需要寻找一个理想的测站点位,要求该点与所有计划使用的已知控制点之间都必须通视良好,无任何遮挡。要尽量保证从测站点到各已知点的视线夹角适宜,避免过小或过大,更严禁已知点与测站点近乎共线,否则会陷入“危险圆”区域,导致解算失败或精度急剧下降。

接着是设备检查与参数设置。取出全站仪,检查其光学对中器、管水准器是否正常,电池电量是否充足。然后,开机并进入参数设置界面,根据当前测量环境,正确设置温度、气压值以修正大气折射对测距的影响,确认棱镜常数是否与所使用的棱镜匹配。这些初始设置如同校准武器的准星,微小的误差都可能在长距离测量中被放大。

最后是数据准备。确保你将要用到的所有已知控制点的坐标(包括点名、X、Y、H)准确无误,最好提前手工录入或导入仪器内存中,并核对一遍。准备好卷尺,用于准确量取并记录仪器高(从测站点地面到全站仪横轴中心的高度)以及后续要使用的棱镜高。将这些数据了然于胸或记录在手簿上,能极大提升后续操作的流畅度。

后方交会的操作流程 全站仪后方交会的操作流程

三、核心操作:步步为营的测量仪式

一切准备就绪,正式操作流程开始。在选定的未知点P上稳妥架设仪器。展开三脚架,高度适中并大致整平,将全站仪牢固安装到基座上,进行精确的对中与整平。这个步骤是所有测量工作的基础,必须一丝不苟,确保仪器中心对准地面点,且水平度盘处于水平状态。

然后,启动后方交会程序。按下全站仪的菜单键,在测量程序菜单中找到“后方交会”或“自由设站”功能项(不同品牌仪器菜单名称可能略有差异,如“新点”、“交会测量”等)。选择该程序后,按提示创建一个新的作业文件或选择已有文件,并输入当前测站点的临时点名(如P1)。

接下来进入循环观测与数据输入阶段。这是流程中最关键的环节。仪器界面会提示你开始第一个已知点的测量。以第一个已知点A为例:在点名栏输入或调用其点名,输入该点上架设的棱镜高度。然后,转动全站仪望远镜,精确照准已知点A上的棱镜中心。所谓精确照准,是要求十字丝的竖丝严格平分棱镜杆,横丝对准棱镜中心。确认瞄准无误后,按下“测量”键(通常是“测距”或“测角测距”模式)。仪器会发出测距声波并记录下水平角、竖直角和斜距数据。测量完成后,按“确认”保存该点数据。

紧接着,按照完全相同的步骤,进行第二个已知点B的观测:输入点名B和棱镜高,精确照准B点棱镜,测量并保存。如果仅观测两个已知点,仪器通常已具备计算条件,但为了提高精度和可靠性,强烈建议继续观测第三个甚至第四个已知点C、D,方法同上。每增加一个观测值,就为平差计算增加了一个检核条件。

四、计算检核:信任但需验证

当所有计划内的已知点观测完毕后,即可命令仪器进行坐标解算。在程序界面选择“计算”或类似选项。全站仪的处理器会利用所有观测到的角度和距离数据,以及已知点坐标,瞬间完成复杂的平差计算,并显示出它“思考”后的结果——测站点P的推算坐标(N, E, Z)或(X, Y, H)。

与此仪器会给出一个至关重要的指标——残差或点位误差。这个数值(通常以毫米为单位)直观反映了本次后方交会结果的内符合精度。它综合体现了观测质量、已知点精度及图形强度。残差越小越好,对于大多数工程测量,平面残差控制在5毫米以内,高程残差控制在10毫米以内通常是可以接受的。如果残差超限,屏幕可能会提示“误差过大”或建议“增加观测”。

此时切勿匆忙确认。必须进行结果检核。一个有效的方法是:利用刚刚设好的站,测量一个未参与后方交会计算的、已知坐标的检核点。将测量得到的该点坐标与它的真实已知坐标进行比较,差值应在允许误差范围内。如果检核通过,说明设站成功且可靠;如果偏差较大,则需要分析原因,检查已知点坐标输入是否正确、观测时照准是否精确、仪器和棱镜高量取是否有误,甚至考虑重新选择测站点位并再次进行后方交会。

五、精度提升与疑难排解

要获得高精度的后方交会成果,需要掌握一些进阶技巧并了解常见问题。在图形强度优化方面,尽量选择使测站点与已知点构成近似等边三角形的点位,避免所有已知点分布在测站点的同一侧。夹角最好介于60°到120°之间,距离不宜相差过于悬殊。已知点数量上,观测多于最低要求的点数(如观测4个点),可以利用多余观测提高精度并发现粗差。

操作过程中的稳定性是精度的生命线。测量时,要确保三脚架稳固,人员尽量远离仪器脚架站立,避免触碰;照准目标必须清晰稳定,在大气湍流严重或光线不佳时应等待条件好转。每次测量后,可稍微变动仪器照准部再次照准测量,取多次测量平均值以减小偶然误差。

遇到计算失败或残差异常大时,首先检查已知点坐标是否输入错误,或点名与坐标对应关系是否混乱。检查已知点与测站点是否近乎共线或构成了“危险圆”(即测站点位于已知点构成的外接圆上),这种情况会导致方程解算出现奇异性。确认观测时是否每个点都进行了精确的测距和测角,是否存在误操作。系统性排查这些问题,往往能迅速找到症结所在。

六、优势应用与场景延伸

熟练掌握后方交会操作流程后,你将深刻体会到其带来的巨大优势。最大的优点莫过于设站的极度灵活性。你无需再将仪器笨重地搬运到已知控制点上,而是可以在通视条件良好、便于观测和开展后续工作的任何未知点自由架设仪器。这在地形复杂、已知点位于沟底、山顶或难以到达的区域时,优势无可比拟。

它在控制点加密和恢复中扮演着关键角色。当原有控制点部分丢失或损坏时,可以通过在通视良好的新点上设站,观测剩余的健康已知点,快速恢复测量坐标系。它也广泛应用于自由设站法施工放样。在大型桥梁、隧道、线性工程中,测量员可以在施工区域中心附近方便的位置设站,一次性完成多个设计点的放样,极大提高工作效率。

随着技术的发展,后方交会思想也与自动化监测、多测站联合平差等先进技术结合。通过在不同时期、不同测站进行后方交会,可以监测基准网的稳定性。而在大型测区,通过多个测站同时观测多个公共已知点,进行网平差,可以获得更高精度的整体成果。理解基础操作流程,是迈向这些高级应用的第一步。

后方交会的操作流程 全站仪后方交会的操作流程

以上是关于后方交会的操作流程 全站仪后方交会的操作流程的介绍,希望对想了解建站百科知识的朋友们有所帮助。
