后方交会的操作步骤、后方交会的操作步骤有哪些 ,对于想了解建站百科知识的朋友们来说,后方交会的操作步骤、后方交会的操作步骤有哪些是一个非常想了解的问题,下面小编就带领大家看看这个问题。
在工程测量与定位的精密世界里,后方交会法犹如一位技艺高超的“定位侦探”,它能在一个未知的坐标点上,仅凭对远方几个已知点的观测,就精准地“锁定”自己的位置。无论是测绘新图、加密控制网,还是复杂施工现场的灵活放样,掌握后方交会的操作步骤是每一位测量技术人员的核心技能。本文将深入浅出,为你层层剥开后方交会的操作面纱,从核心原理到实战细节,提供一份从入门到精通的完整指南。

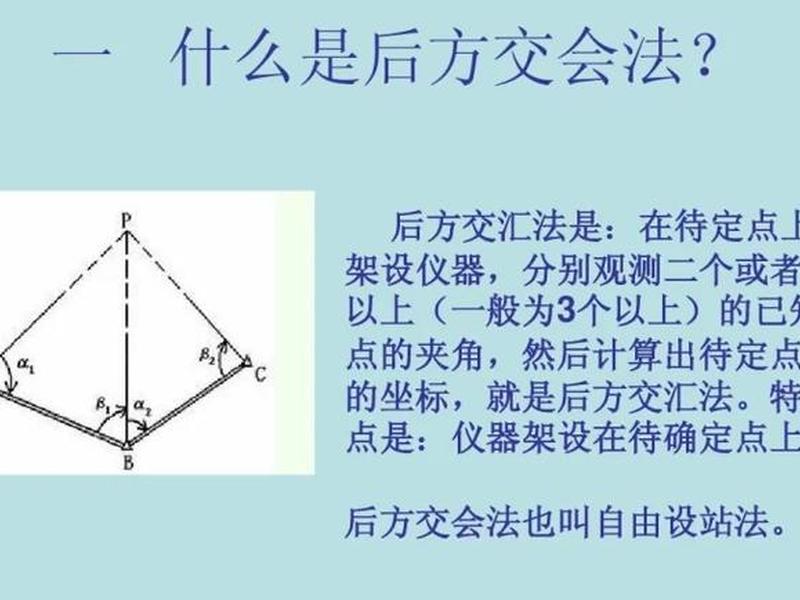

后方交会的魅力,源于其巧妙的几何原理。想象一下,你站在一个未知的P点,手中有一台全站仪。你看到了远处三个已知坐标的点A、B、C。通过测量从P点看向这些已知点的角度(或距离),你就能利用数学公式反推出P点自身的精确坐标。这就像是在迷宫中,通过观察几个已知出口的方向来确定自己的所在。
在开始实际操作前,充分的准备工作是成功的一半。必须确保已知控制点(A、B、C等)的坐标数据准确无误,这是所有计算的基石。要根据现场地形和通视条件,精心选择待定点P的架站位置。理想的位置应能同时清晰观测到至少两个(建议三个及以上)已知点,且这些已知点与P点构成的图形应尽量饱满,避免点位近乎成一条直线或位于同一个圆周(即“危险圆”)附近,否则会严重影响解算精度甚至导致计算失败。检查全站仪、棱镜、对中杆、三脚架等设备是否完好,电池电量是否充足。
选好点位后,便进入仪器的架设阶段。将三脚架稳稳地架设在P点上方,通过移动脚架,使架头大致水平且对中器粗略对准地面点。然后,小心地将全站仪安装到三脚架上并旋紧连接螺旋。
接下来的整平对中是关键步骤。通过调节三脚架腿和仪器的三个脚螺旋,使圆水准器气泡居中,完成粗平。然后,转动照准部,使管水准器与任意两个脚螺旋的连线平行,相对旋转这两个脚螺旋,使气泡居中。再将照准部旋转90°,调节第三个脚螺旋,使气泡再次居中。如此反复,直至照准部旋转到任何方向,管水准气泡的偏移均不超过一格。微松中心连接螺旋,在架头上轻轻平移仪器,使光学对中器的十字丝中心精确对准地面点标,再旋紧螺旋。这一过程需要耐心与细致,因为稳固、精确的仪器状态是所有观测数据质量的保证。
完成对中整平后,按下电源键开机。全站仪会进行自检和初始化。进入测量模式后,根据仪器菜单,找到“后方交会”或“自由设站”功能模块。不同品牌仪器的菜单路径可能略有不同,但核心功能名称相似。进入该功能后,通常需要创建一个新的作业文件或选择现有文件,以便存储本次测量的所有数据。
这是后方交会操作的核心环节。在仪器菜单中选择“后方交会”模式后,系统会提示输入或调用第一个已知点(如A点)的信息。你需要手动输入A点的点名、坐标(X, Y, H)和棱镜高,或从仪器内存的坐标库中直接调用。
输入完毕后,仪器会提示你照准A点。转动全站仪照准部与望远镜,用十字丝精确瞄准架设在A点上的棱镜中心。确保十字丝竖丝与棱镜中心重合,横丝对准棱镜的照准标志。瞄准完成后,根据仪器提示选择测量方式。后方交会通常支持“角度后方交会”(仅观测水平角)和“距离后方交会”(观测斜距、竖直角和水平角)。在条件允许的情况下,推荐使用“距离后方交会”模式,因为它能同时获取角度和距离信息,解算结果更可靠。
按下测量键,仪器会自动测量并记录下至A点的方向值、斜距、天顶距等数据。第一个点观测完成后,仪器界面会提示你继续观测第二个已知点B。重复上述步骤:输入或调用B点坐标和棱镜高,精确照准B点棱镜,进行测量。为了获得更高的精度和进行检核,强烈建议观测第三个甚至第四个已知点。观测的点越多,多余观测值就越多,仪器可以通过最小二乘法进行平差计算,不仅能提高待定点P的坐标精度,还能发现粗差,评估观测质量。

当完成对所有已知点(至少两个,建议三个)的观测后,即可命令全站仪进行坐标解算。按下“计算”或“求解”键,仪器内部的处理器会迅速根据你输入的已知点坐标和观测到的角度、距离数据,运用后方交会的数学模型,计算出待定点P的坐标(X_P, Y_P, H_P)。
计算完成后,仪器屏幕通常会显示本次后方交会的“残差”或“标准偏差”。这是一个至关重要的精度指标。残差反映了观测值与通过计算得到的理论值之间的符合程度。平面坐标残差应控制在几毫米以内(例如±5mm),具体精度要求根据工程等级而定。如果残差过大,屏幕可能会提示“误差超限”或建议“使用第三个点”。这意味着观测或输入可能存在问题。
必须进行仔细检核。检查所有已知点的坐标和棱镜高是否输入正确。回顾观测过程,是否有瞄准不精确、棱镜晃动、仪器被碰动等情况。如果使用了三个以上已知点,可以尝试剔除残差最大的那个点重新计算,看结果是否改善。若问题依旧,可能需要重新选择架站点P的位置,或重新进行所有点的观测。绝不能忽视精度检核步骤,它是确保测量成果可靠性的最后一道防火墙。
一旦坐标解算通过检核,残差满足要求,就可以确认并保存本次后方交会的结果。仪器会提示你将计算出的P点坐标设置为当前测站坐标。确认后,全站仪便成功在P点完成了“设站”。仪器的坐标系已经与已知控制网坐标系完全统一,P点成为了一个新的、坐标已知的控制点。
设站完成后,全站仪就可以立即投入到后续的测量工作中,其应用场景非常广泛。你可以进行“放样”:输入设计好的待放样点坐标,仪器会实时显示需要移动棱镜的方向和距离,引导作业人员快速精准地将图纸上的点定位到实地。你也可以进行“数据采集”:测量周围地形、地物点的坐标,用于绘制地形图或进行工程量核算。这种“自由设站”的能力,使得测量工作摆脱了必须在已知点上架设仪器的束缚,极大地提升了在复杂、隐蔽区域(如基坑底部、桥墩附近、隧道内部)开展工作的灵活性和效率。

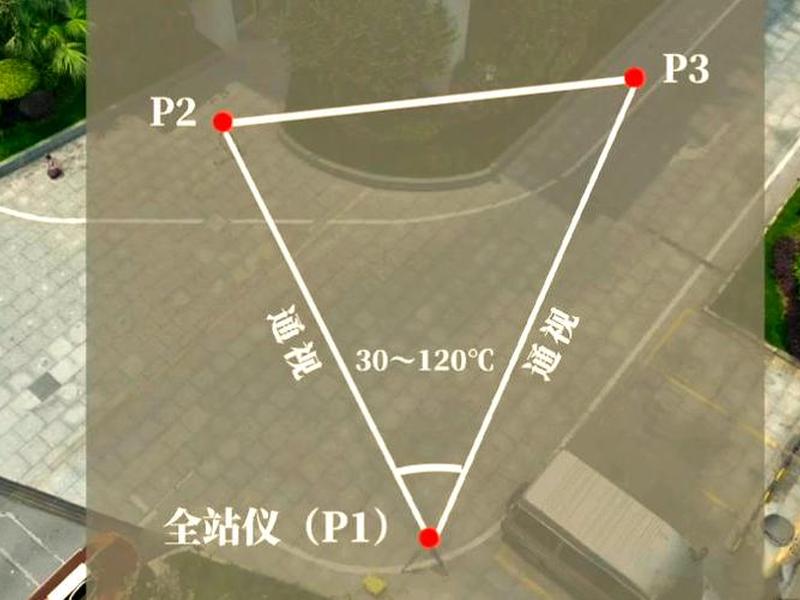

要精通后方交会,必须牢记一些关键注意事项和提升技巧。首要的是规避“危险圆”,即待定点P与所观测的已知点不能近似位于同一个圆周上,否则方程会出现病态,解算结果极不稳定甚至失败。实践中,应尽量使已知点分布在P点的不同象限,构成的交会角最好在30°至120°之间。
观测环境的影响不容小觑。应避免在强光、雾气、热浪抖动剧烈或电磁干扰强的环境下观测,这些都会影响测距和测角精度。棱镜要安置稳固,对中杆气泡要居中。观测时间较长时,需注意检查仪器水准气泡是否偏移。
养成良好习惯能事半功倍。观测前规划好已知点的观测顺序;测量时,同一个点可以多次照准测量取平均值;对于重要项目,采用“双人复核”制,即由不同人员独立进行两次后方交会设站,比对结果。随着经验积累,你会逐渐学会根据现场条件,灵活选择最合适的已知点组合和观测方案,将后方交会法的优势发挥到极致。
以上是关于后方交会的操作步骤、后方交会的操作步骤有哪些的介绍,希望对想了解建站百科知识的朋友们有所帮助。
