后方交会如何建站(后方交会建站误差范围) ,对于想了解建站百科知识的朋友们来说,后方交会如何建站(后方交会建站误差范围)是一个非常想了解的问题,下面小编就带领大家看看这个问题。
你是否曾在工程测量现场,面对未知点定位的难题而束手无策?是否渴望掌握一种能在复杂地形中灵活、快速、精准确定测站坐标的方法?后方交会法,正是测绘工程师手中的一把“空间密钥”。它不仅解放了测站位置选择的束缚,更以其独特的数学魅力,在已知点的“目光交汇”处,精确解算出未知点的坐标。这把钥匙的精度,尤其是建站误差的控制,直接决定了整个测量工程的成败。本文将带你深入后方交会的建站核心,层层剥开其操作精髓与误差控制的秘密,助你驾驭这项关键技术,在每一次测量任务中都交出完美的答卷。

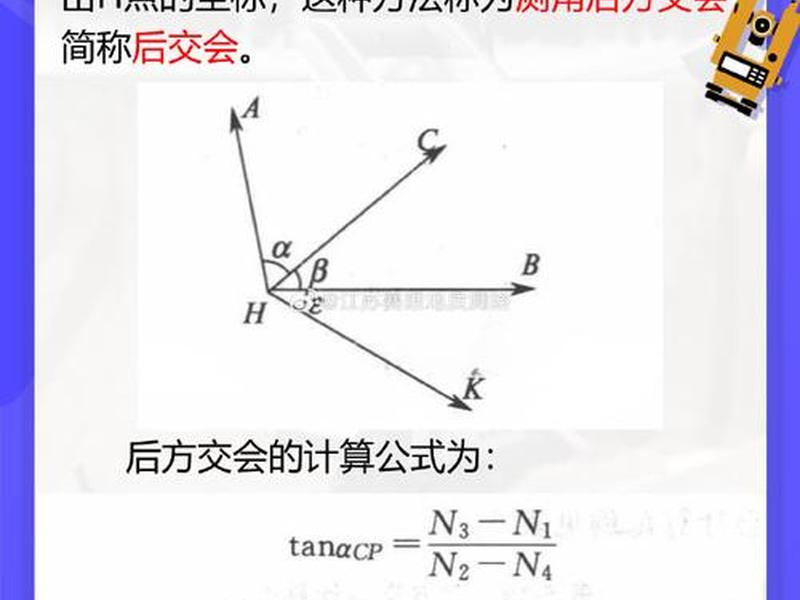

后方交会的魔力,源于简洁而深刻的几何原理。想象一下,你站在一个完全未知的P点,环顾四周,能看到至少三个已知坐标的固定点A、B、C。通过全站仪,你精确测量出从P点看向这些已知点所形成的水平夹角——α、β、γ。这些角度,如同从P点射向已知点的无形射线。在数学的坐标系中,这些射线与已知点坐标共同构建了一个精密的几何网络。通过解算这个网络,P点的精确位置便被唯一确定。这就是后方交会的灵魂:以角度为桥梁,连接未知与已知。它与需要在已知点架设仪器、瞄准未知点的“前方交会法”形成鲜明对比,实现了“单点架站,多点求解”的自由与高效。理解这一原理,是掌握建站方法、进而控制误差的基石。它告诉我们,精度并非凭空而来,而是蕴藏在对角度观测的极致追求和对几何条件的严格遵守之中。

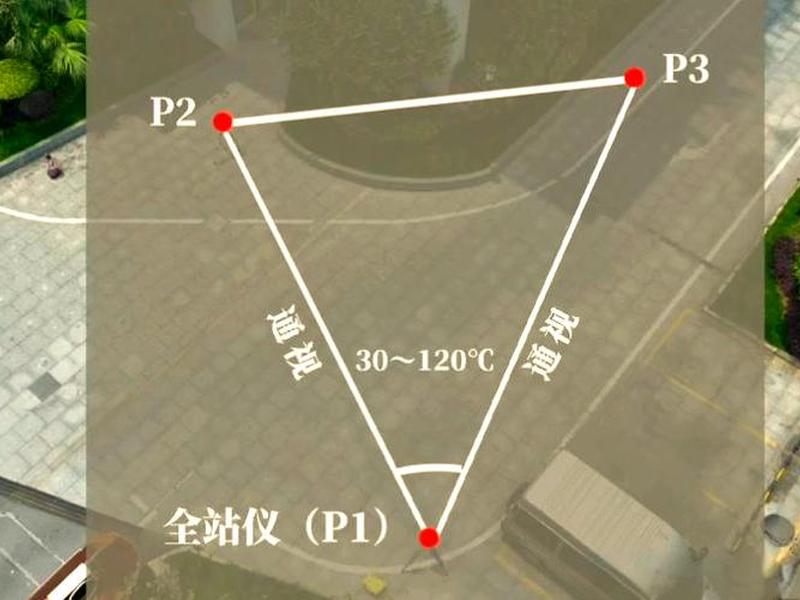

成功的建站始于充分的准备,这绝非简单的架设仪器。点位选择是首要的艺术。所选用的已知控制点必须稳固可靠,且与待建站点(未知点P)之间具有良好的通视条件。更关键的是,已知点与P点构成的图形强度。理想的状况是,P点与多个已知点构成的夹角在30度至120度之间,特别是60度左右的夹角能形成最强的图形结构,最大程度削弱观测误差对最终坐标解算的影响。务必避免所有已知点与P点近乎共线或构成危险的“危险圆”,否则将导致方程无解或解算极不稳定。
仪器架设则是迈向精准的第一步。将全站仪稳固地架设在未知点P的三脚架上,确保三脚架腿踏实地面,仪器高度适中,避免在测量过程中因人员走动或风力导致仪器微小位移。开机后,进入精平模式,利用电子水准器或管水准器,通过调整脚螺旋,使气泡严格居中。这个“调平”过程需要耐心与细致,因为仪器哪怕微小的倾斜,都会将误差直接引入角度观测值。一个稳定、水平的观测平台,是所有精密测量的起点。
数据准备与仪器设置同样不容忽视。确保全站仪内已存储或可手动输入所有已知控制点的准确坐标。根据现场情况,正确设置大气温度、气压参数,以对测距进行气象改正。精确量取并输入仪器高和棱镜高,这些看似微小的数值,都直接参与坐标和高程的解算。准备工作做得越细,建站过程就越顺畅,为后续的高精度解算铺平道路。
当准备就绪,便可进入正式的建站操作流程。第一步是进入建站模式。在全站仪菜单中,选择“建站”或“设置测站”功能,然后从方法列表中选择“后方交会法”。不同品牌仪器的操作界面略有差异,但核心逻辑相通。
核心环节是已知点的观测与数据采集。仪器会提示你开始测量第一个已知点(如A点)。在仪器中输入或调用该点的点号与坐标,并输入立于该点的棱镜高度。然后,精确转动全站仪照准部,用十字丝严密瞄准A点棱镜的中心。完成瞄准后,选择“测角&测距”或类似功能,启动测量。仪器会自动测量并记录到A点的水平角、竖直角和斜距。听到提示音或看到测量完成提示后,保存该点数据。紧接着,以完全相同的步骤,依次观测第二个(B点)、第三个(C点)乃至更多的已知点。观测的点数越多,提供的多余观测值就越多,越有利于提高精度和进行误差检核。
最终的计算与设站。完成所有已知点的观测后,选择“计算”或“解算”功能。全站仪内置的处理器会瞬间利用所有观测数据,基于后方交会数学模型,计算出测站点P的坐标(N, E)和高程(Z)。屏幕会显示此次建站的“残差”或“误差”值。检查该误差值,确认符合要求后(通常要求平面坐标误差在几毫米内),选择“记录”或“设站”,仪器便正式将计算出的P点坐标设为当前测站坐标,并通常以最后一个观测的已知点作为后视方向进行定向。至此,后方交会建站宣告完成,可以立即开始后续的放样或测量工作。
建站误差,是衡量后方交会成功与否的硬性指标。误差来源是多方面的。首先是仪器误差,包括全站仪本身的测角精度(如2”、5”)和测距精度(如±(2mm+2ppmD)),这是设备的固有属性。其次是观测误差,操作员在瞄准棱镜时产生的照准误差、仪器整平不完全带来的倾斜误差、以及输入仪器高、棱镜高的量取误差。最后是环境与图形误差,大气抖动影响视线,温度气压变化影响测距,以及如前所述的点位图形结构强度不足带来的误差放大效应。
那么,误差范围究竟是多少? 在常规工程测量中,一个合格的后方交会建站,其平面点位误差通常要求控制在5毫米以内。这个“5mm”是一个常见的经验阈值。仪器在计算完成后会给出一个估算的“点位中误差”或“残差”。许多项目规范会明确要求此值不超过5mm。对于高程精度,要求可能略宽,但一般也应控制在1厘米左右。这个范围确保了以此测站为基准进行的后续放样工作,其累积误差能满足大多数工程的施工精度要求。

如何判断误差是否可接受? 除了看仪器显示的数字,一个重要的检核方法是观测多余已知点。例如,观测了4个已知点,仪器会用其中3个计算坐标,然后用第4个点进行检核,比较其观测值与理论值的差异。如果所有点的残差都均匀且很小,说明建站质量高。如果某个点残差显著偏大,则可能该点本身存在问题或观测该点时存在粗差。理解误差范围,不仅是为了满足规范,更是为了建立对测量成果的信心,知道手中的数据究竟有多“可靠”。
将误差牢牢锁死在允许范围内,需要智慧与经验。优化图形结构是最有效的预控手段。在条件允许时,尽量选择围绕测站均匀分布的已知点,使交会角接近理想的60度。如果现场已知点有限,也应避免形成过小(<30°)或过大(>150°)的夹角。增加观测点数是最直接的精度提升途径。从最低要求的3个点增加到4个、5个甚至更多,利用多余观测进行平差计算,可以显著提高点位精度并发现粗差。现代全站仪的“自由设站”功能,本质上就是支持多点后方交会。
精细化操作是杜绝粗差的根本。每一次瞄准,都要力求十字丝精确平分棱镜中心;每一次量高,都要用卷尺反复测量确保无误;在观测过程中,要确保三脚架牢固,避免触碰仪器。一个有用的技巧是,在测量完所有点后,重新照准第一个点检查水平角读数是否有变化,以此判断仪器是否在观测期间发生了位移。环境因素的校正也不可忽视。在长距离测量或天气条件不佳时,务必正确输入实时温压参数,启用仪器的气象改正功能。对于高精度测量,还需考虑地球曲率和大气折光的影响。
即使遵循了流程,有时也会遇到建站失败或误差超限的困扰。仪器提示“误差过大”或“计算失败”是最常见的问题。应检查所有输入的已知点坐标是否正确无误,一个数字的错误就足以导致计算崩溃。重新检查观测值,确认瞄准是否准确,有无误瞄其他目标。审视图形条件,是否不慎陷入了“危险圆”配置。解决方法是增加或更换一个已知点,改变图形结构后重新观测。
当误差值在临界点徘徊(例如在5-10mm之间)时,不要急于接受。应检查仪器和棱镜的对中与整平情况,特别是已知点上的棱镜对中杆气泡是否居中。可以尝试重新精细整平仪器,并重新测量残差最大的那个已知点。有时,仅仅是重新精确瞄准测量一次,误差就能显著减小。记住,耐心和重复是测量工作的美德。如果多次尝试仍不达标,则应考虑是否已知点本身精度不够,或者仪器需要校核。

掌握后方交会建站,如同掌握了一门在空间中自由定位的魔法。从理解其交汇原理的奥妙,到严谨完成每一步架站、观测与计算的操作,再到对那至关重要的“5毫米”误差范围的执着追求,每一个环节都凝聚着测绘工作的科学性与艺术性。它解放了测站的束缚,却对测量者的细心、耐心与知识提出了更高要求。成功的后方交会建站,意味着你在复杂的施工现场拥有了一个坚实、可靠的坐标基准,后续所有的放样与测量工作都将以此为基础展开。将误差控制到最小,不仅是满足规范的白纸黑字,更是对工程品质的一份无声承诺。在这场与精度的对话中,每一次成功的建站,都是测量者技艺与责任感的完美印证。
以上是关于后方交会如何建站(后方交会建站误差范围)的介绍,希望对想了解建站百科知识的朋友们有所帮助。
