后交法放样步骤;后方交会法放样步骤 ,对于想了解建站百科知识的朋友们来说,后交法放样步骤;后方交会法放样步骤是一个非常想了解的问题,下面小编就带领大家看看这个问题。

你是否曾好奇,工程师们如何在空旷的工地上精准定位每一个桥墩、每一根桩基?当已知的控制点被障碍物遮挡或距离过远时,测量人员又是如何巧妙地在未知点架设仪器,像一位解谜大师般推算出自身的位置?答案就隐藏在后方交会法这一神奇的测量技术之中。它不仅颠覆了传统测量对设站点位置的依赖,更以其无与伦比的灵活性和高效性,成为现代工程测量,尤其是复杂地形施工放样的秘密武器。本文将为你层层揭开后方交会法放样的神秘面纱,从核心原理到每一个操作细节,带你领略这项技术如何将抽象坐标转化为大地上的精准印记。

后交法放样步骤;后方交会法放样步骤

一、理解原理:后方交会的智慧内核

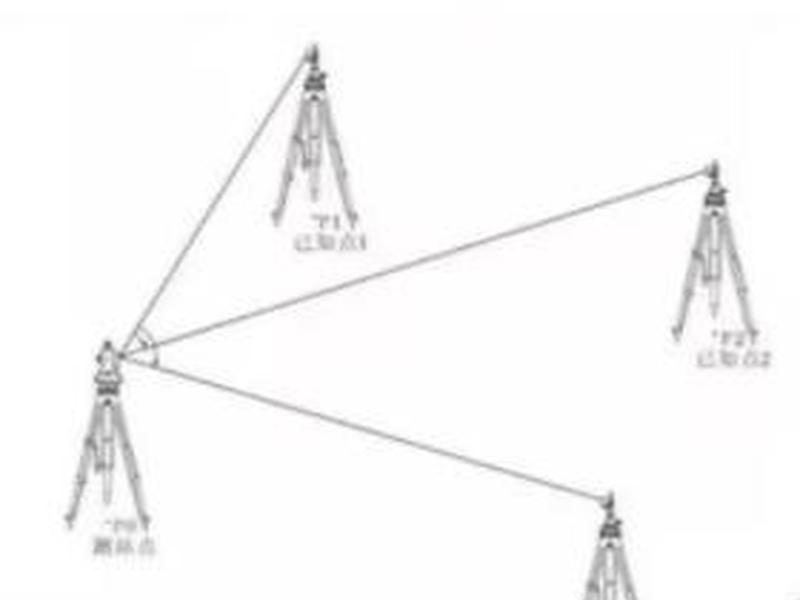

后方交会的核心智慧在于“逆向求解”。想象一下,你身处一个完全陌生的十字路口,手中有一张标有远处两座高塔精确位置的地图。你只需要测量出自己与这两座塔连线的夹角,便能在图上唯一确定自己的所在。后方交会法正是这一思路的精密工程化。测量人员在待定点上架设全站仪,无需知道自身坐标,只需观测至少两个已知控制点的水平方向或距离,仪器内置的智能程序便会基于空间三角测量原理,自动解算出测站点的精确三维坐标。这种方法解放了仪器架设位置的束缚,只要待定点能与足够数量的已知点通视,即可完成设站,尤其适用于已知点不便到达或地形复杂的施工现场。

其数学基础是稳固的几何关系。通过观测得到的角度和边长数据,构建出以已知点为顶点、观测值为约束条件的几何图形。全站仪的计算模块运用解析公式,如角度后方交会或边角联合后方交会的数学模型,进行快速解算。理解这一原理,是避免操作误区、应对突发状况(如出现“危险圆”情形)的根本。当待定点与两个已知点近乎共圆时,解算会出现不稳定,因此在实际操作中,往往会引入第三个甚至更多已知点进行冗余观测,利用最小二乘法平差,在提高精度的也提供了宝贵的检核条件。

二、前期准备:奠定精准的基石

成功的放样始于周密细致的准备。首要任务是踏勘现场,精心选择测站点位置。这个位置需要满足一个黄金法则:能与至少两个(强烈建议三个或以上)已知控制点保持良好的通视,且视线夹角理想范围在60度至120度之间,尽量避免过小或过大的锐角或钝角,以获取最佳的交会图形强度。测站点应选在土质坚实、不易沉降、远离振动源且视野开阔的地方,确保仪器稳定和观测顺利进行。

接着是仪器与设备的检查。全站仪必须在检定有效期内,出发前需检查电池电量、光学对中器、管水准器、圆水准器以及键盘按键是否正常。棱镜、对中杆、三脚架等附件同样需要检查其完好性和稳定性。然后,将已知控制点的坐标数据提前输入全站仪内存或准备好手工输入,务必进行双重核对,任何坐标数字的错漏都将直接导致整个设站失败。根据当天的气温、气压数据,在全站仪中设置正确的大气改正参数,以消除大气折射对测距精度的影响。这些看似繁琐的步骤,是确保后续所有数据可靠的坚实基础。

三、建站操作:启动定位的引擎

一切准备就绪后,便进入核心的建站流程。在选定的测站点上架设全站仪,仔细进行对中与整平。使用光学对中器使仪器中心精确对准地面点,然后通过调节脚螺旋使圆水准器和长水准管气泡严格居中,这是保障水平角观测精度的前提。开机后,进入仪器的测量程序菜单,选择“后方交会”或“自由设站”功能模块。

随后,开始观测已知点。按照仪器提示,依次输入第一个已知点的点号和坐标。转动望远镜,精确照准架设在已知点上的棱镜中心,使用十字丝严密对准。先进行粗瞄,再使用微动螺旋精确对准,然后启动测量键,仪器会自动测量并记录斜距、水平角和垂直角。完成第一个点的观测后,在不移动仪器的前提下,按照相同流程观测第二个、第三个已知点。现代全站仪允许观测更多已知点,观测点越多,通过平差计算出的测站点坐标精度和可靠性就越高。所有点观测完毕后,仪器会自动计算并显示设站结果,包括测站点的坐标、高程以及本次设站的残差或点位误差。

四、精度检核:守护数据的忠诚

获得设站结果并非终点,严谨的测量人必须进行精度检核。仪器显示的残差值是一个重要指标,通常要求平面坐标残差在几毫米以内(例如5mm),具体限差需根据工程等级要求确定。如果残差超限,必须冷静分析原因:是已知点坐标输入有误?是观测时瞄准不精确?还是已知点本身发生了位移?亦或是遇到了“危险圆”附近的薄弱图形?

这时,需要进行有效的验证。最直接的方法是用刚刚设好的站,去测量另一个未参与建站的已知控制点的坐标,将测量结果与该点的已知坐标进行比较,其差值应在允许范围内。另一种方法是,如果观测了三个以上已知点,可以查看仪器给出的单位权中误差或各点的改正数,判断是否存在粗差。检核不合格,则需重新检查已知点、重新观测,甚至重新选择测站点。这个步骤如同为整个放样工作加装了一道保险,确保后续所有放样动作都建立在一个绝对可靠的坐标基准之上。

五、实施放样:将蓝图变为现实

通过检核,确认测站点坐标准确无误后,全站仪便成为了一个功能强大的坐标“发射器”。进入“放样”功能,输入待放样点的设计坐标。仪器会立即计算出该点相对于测站点的极坐标参数:水平角(方向)和距离。转动全站仪照准部,使显示屏上的水平角差值为零,此时望远镜指示的方向即为目标方向。指挥持棱镜的助手沿此方向前进,通过测距功能实时显示当前棱镜位置与目标点的距离差,指挥助手前后移动,直至距离差也为零。

此刻,棱镜对中杆底尖所指示的位置,就是设计图纸上那个抽象坐标在现实世界中的精准投影。将该点标记出来,一个放样点即告完成。重复这一过程,输入下一个待放样点坐标,继续指挥移动和定位。在放样过程中,操作员需不时检查仪器气泡是否居中,因为微小的偏移都会在长距离上放大为显著的误差。对于关键点,经常采用正倒镜观测取平均的方法来消除仪器视准轴误差,进一步保证放样精度。

后交法放样步骤;后方交会法放样步骤

六、优势与应用:彰显技术的魅力

后方交会法放样的优势使其在众多领域大放异彩。其最大的魅力在于设站的极度灵活性。仪器可以架设在任何方便、安全且通视良好的未知点上,彻底摆脱了必须在已知控制点上设站的束缚。这在桥梁墩台、深基坑、隧道洞口、高楼林立的市区等已知点难以到达或无法通视的复杂施工环境中,具有无可替代的价值。

后交法放样步骤;后方交会法放样步骤

显著提升了作业效率。传统方法可能需要多次搬站、引测支导线,而后方交会常常可以一次设站即覆盖大片作业区域,减少了仪器搬动次数和中间过渡点的误差积累。结合多已知点观测和平差计算,它能提供可控且可靠的精度。通过图形强度和多余观测的优化设计,其定位精度完全可以满足高等级施工控制的要求。从高铁无砟轨道板的精调,到大型工业厂房的构件安装,从水利大坝的变形监测到城市规划的勘测定界,后方交会法已成为现代测绘工程师手中一项不可或缺的常规利器。

从逆向求解的智慧火花,到严谨细致的实地操作,后方交会法放样步骤完整地诠释了现代工程测量如何将数学理论与现场实践完美结合。它不仅仅是一套固定的操作流程,更是一种在约束中寻找自由、在未知中确定已知的系统性思维。每一次成功的后方交会设站,都是对空间几何的精准演绎;每一次基于此的精准放样,都是将抽象设计转化为实体工程的庄严仪式。掌握其原理,恪守其步骤,善用其优势,便能让这把测量“利器”,在祖国广袤的土地上,刻画出更多横平竖直、分毫不差的时代坐标。

以上是关于后交法放样步骤;后方交会法放样步骤的介绍,希望对想了解建站百科知识的朋友们有所帮助。
