在工程建设、地形测绘与施工放样的精密舞台上,全站仪无疑是测绘工程师手中的“数字画笔”。要让这支画笔精准绘出空间的坐标与轮廓,第一步便是为其建立准确的“画布”与“坐标系”——这,就是新建项目与建站操作。这两个看似基础的步骤,实则决定了后续所有测量数据的灵魂与骨骼。无论是万丈高楼的地基定位,还是绵延隧道的精准贯通,都始于仪器开机后那一次次严谨而流畅的初始设置。本文将深入剖析全站仪新建项目与建站操作的全流程,揭开其从硬件准备到坐标系统建立的完整面纱。
每一次测量任务的起点,都从创建一个专属的数字工作空间开始。这如同画家在作画前,需要准备一张干净合适的画纸并签上自己的名号。
开启全站仪电源后,系统通常会进行自检。自检通过后,首要操作便是进入项目或作业管理菜单。在这里,操作者需要执行“新建项目”或“新建作业”指令。这个过程要求为本次测量任务赋予一个清晰、唯一的名称,例如“XX工程2026年4月控制网测量”。这个名称不仅是文件标识,更便于后期数据的分类、管理与追溯。创建项目时,部分高级仪器还允许设置坐标系统、单位制式、测量模式等初始参数,为后续工作奠定统一的标准基础。
完成项目创建后,一个独立的数据存储环境便已就绪。此后所有测量的原始数据、坐标点、放样信息都将归类于此项目之下,有效避免了不同任务数据之间的混淆。这个数字空间是测量工作有序开展的前提,也是实现测量数据信息化管理的第一步。
如果说创建项目是搭建了数字框架,那么仪器的实体安置便是将数字世界与物理空间精准锚定的关键。这一步的精度直接传递到每一个后续观测值中。
安置始于三脚架的架设。选择稳固、通视良好的测站点位,将三脚架架头大致水平并对准测点标志中心。然后,小心地将全站仪安置到三脚架基座上并旋紧连接螺旋。现代全站仪普遍配备激光对点器,打开此功能后,仪器会向下投射一束激光。通过微调三脚架腿或轻移仪器基座,使激光点精确对准地面测站点的标志中心,完成“对中”。
对中之后是“整平”。通过调节三个脚螺旋,使圆水准气泡居中,完成粗平。随后,转动照准部使管水准器与任意两个脚螺旋的连线平行,相对旋转这两个脚螺旋使气泡精确居中。再将照准部旋转90°,调节第三个脚螺旋使气泡再次居中。如此反复一两次,直至照准部旋转到任何方向,管水准气泡都居中,即完成精平。对中与整平相互影响,需反复检核,确保仪器竖轴铅直、水平度盘水平,这是所有角度测量正确的物理基础。

当测站点本身是已知坐标的控制点时,最常用的建站方法是“已知点建站法”,也称极坐标法建站。此方法原理清晰,操作直接,是建立测量坐标系最经典的方式。

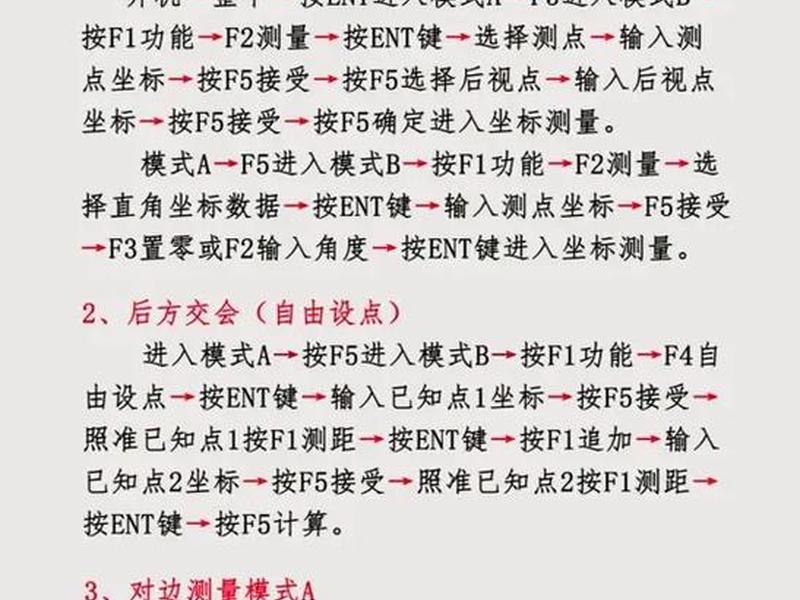

建站程序通常可在仪器菜单中快捷进入。输入“测站点”信息:包括点名及其对应的三维坐标(N, E, Z或X, Y, H),并输入当前架设的仪器高。仪器高需用钢卷尺从测点标志中心量至仪器侧面的指定标志线,务必精确。
接着,输入“后视点”信息。后视点是另一个已知坐标点,用于确定方位基准。同样需要输入其点名、坐标,以及安置在后视点上的棱镜高度。然后,转动望远镜,精确照准后视点棱镜中心。这里的“精确”意味着十字丝竖丝对准棱镜杆中心,横丝对准棱镜中心。照准后,按测量键进行观测(通常选择坐标测量或角度距离测量),仪器会获取后视方向的角度和距离。
确认测量值,选择“设置”或“记录”。仪器内部会据此自动计算并设定测站的坐标和方位角。至此,一个以测站为原点、以后视方向为方位基准的局部坐标系便成功建立。建站完成后,强烈建议测量另一个已知点进行检核,比对实测坐标与已知坐标的差异,确保建站无误。
在实际工程中,并非总能将仪器直接架设在已知点上。当地形限制或已知点不便架站时,“后方交会建站法”展现出其无可替代的灵活性。这种方法允许将仪器自由架设在能与两个或以上已知点通视的任意位置。

启动仪器的后方交会程序后,无需输入测站点坐标(因为这正是待求值)。操作者首先输入第一个已知点(如点A)的点名和坐标,并输入棱镜高。然后精确照准安置在A点的棱镜,进行测量。仪器记录下从待定点到A点的方向与距离(或仅方向)。
完成A点测量后,以同样流程对第二个已知点(点B)进行操作。输入B点坐标与棱镜高,照准测量。当测量了至少两个已知点后,仪器内置程序会通过空间角度或距离交会原理,自动解算出仪器架设点(即新测站点)的三维坐标。
为了提高精度和可靠性,建议观测两个以上的已知点。仪器会进行平差计算,并显示残差。残差反映了建站结果的内部符合精度,通常要求在一定限差内(如几毫米)。确认无误后,保存计算结果,即完成了在未知点上的建站。后方交会法解放了仪器的架设位置,但需注意已知点与新点构成的交会角应避免过小或过大,以保证解算精度。
在建站前后,一系列关键参数的设置与检查如同为仪器进行“微调校准”,它们虽不起眼,却对最终成果的精度有着潜移默化的深远影响。

首要的是棱镜常数。不同品牌、型号的棱镜,其光路反射中心与机械对中点之间存在一个固定差值,即棱镜常数。测量前必须在仪器中设置与所用棱镜匹配的常数,通常有-30mm、0mm、+17.5mm等,设置错误将直接导致所有距离测量出现系统性偏差。
其次是气象改正。光波在大气中传播的速度受温度、气压影响。仪器需要输入当前现场的温度和气压值,或直接输入由它们计算出的比例改正因子(ppm),以对测距结果进行实时改正。在精密测量或长距离测量中,此项改正至关重要。
还需确认仪器的补偿器是否开启并正常工作。双轴补偿器能自动检测并修正因竖轴微小倾斜带来的竖直角和水平角误差。确保仪器整平后,在设置中开启倾斜补偿功能。建站完成后,通过测量第三个已知点进行坐标检核,是验证整个建站过程、包括参数设置是否正确的最终也是最重要的一环。
成功的建站并非操作的终点,而是精准测量的起点。如何将建站成果稳固地融入整个项目流程,离不开严谨的数据记录与项目管理。
建站完成后,务必将测站信息(点名、坐标、仪器高、后视信息、建站时间、操作者)记录在仪器的内存或外接电子手簿中,同时也建议进行纸质记录,形成双备份。清晰的数据记录是责任追溯和问题排查的依据。
在同一个测量项目中,可能会进行多次建站(如支站、转站)。每一次新建测站,都应归入最初创建的那个总项目下,确保所有数据逻辑关联、结构清晰。定期将项目数据从仪器导出至电脑,进行备份和预处理,防止数据意外丢失。
优秀的数据管理习惯,能让测量成果的价值最大化。它使得海量的点坐标不再是孤立的数字,而是承载着空间关系、施工阶段和精度评级的有机整体,为后续的图纸绘制、工程量计算乃至竣工归档提供完整、可靠的数据链。
以上是关于全站仪新建项目操作步骤 - 全站仪建站操作步骤的介绍,希望对想了解建站百科知识的朋友们有所帮助。
