后方交会怎么建站;后方交会建站误差范围 ,对于想了解建站百科知识的朋友们来说,后方交会怎么建站;后方交会建站误差范围是一个非常想了解的问题,下面小编就带领大家看看这个问题。
在现代工程测量领域,后方交会法宛如一位神秘的“定位魔术师”,它让全站仪摆脱了必须在已知点上架设的束缚,赋予了测量人员前所未有的设站自由。这份自由背后,潜藏着对技术与精度的极致追求。建站过程的每一步操作,以及最终那毫厘之间的误差范围,直接决定了工程放样的成败。掌握后方交会的建站精髓与误差控制法则,就意味着掌握了在复杂现场环境中精准定位的钥匙。

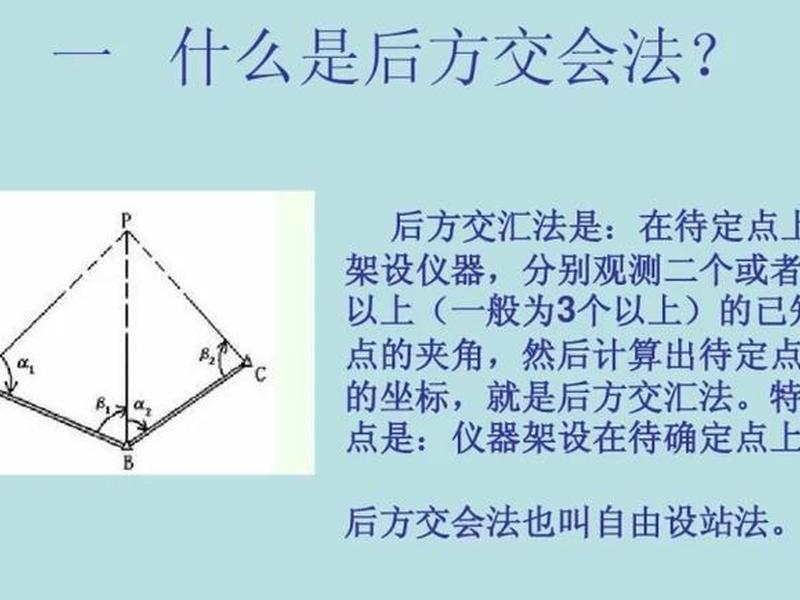

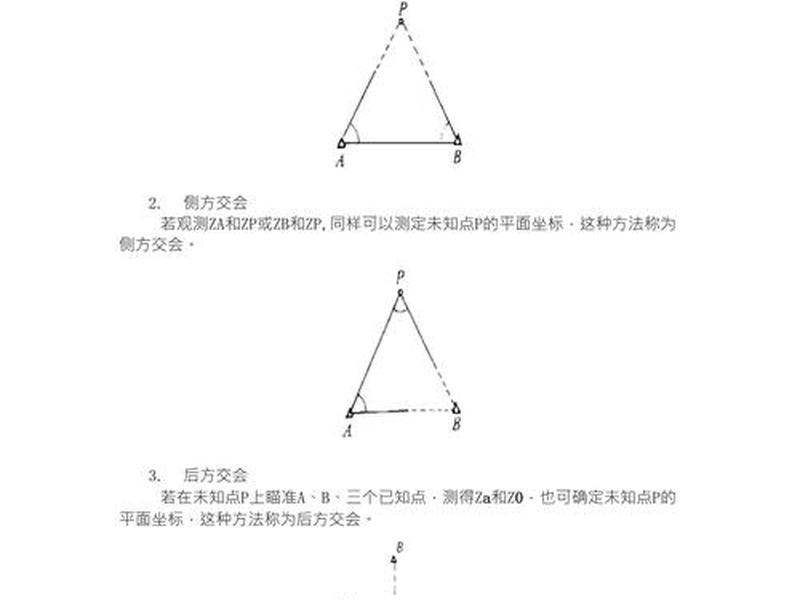

后方交会法是一种无需将仪器架设在已知坐标点上的自由设站技术。其基本原理基于几何学与三角学,通过观测至少两个(通常建议三个或以上)已知控制点的角度或距离,反向解算出测站点自身的精确坐标。这种方法的核心魅力在于其“自由”属性——测量员可以根据现场通视条件和放样需求,灵活选择视野开阔、便于操作的位置架设仪器。
相较于传统的极坐标法,后方交会最大的优势在于其设站的灵活性。在施工现场,已知控制点往往位于不易到达或通视条件不佳的区域,例如线路两侧远离中心线的位置。如果采用极坐标法,仪器必须架设在已知点上,这可能导致无法直接观测到需要放样的目标点,不得不增设转点,既增加工作量又引入了新的误差。而后方交会法则允许测量员在通视条件良好的任意位置设站,只要该点能与两个以上的已知控制点通视即可,这大大简化了工作流程,尤其在基坑、高墩等复杂地形施工中优势明显。
这种方法之所以能实现精确定位,依赖于严密的数学解算模型。通过观测已知点之间的水平角,或结合测距信息,仪器内置程序可以构建误差方程,通过最小二乘法等平差计算,求解出测站点的最或是坐标。其精度不仅取决于观测值的质量,更与已知点的几何图形强度密切相关。

一次成功的后方交会建站,始于严谨规范的准备工作。现场踏勘至关重要。需要确认至少两个已知控制点的位置稳固、标志清晰,并评估可能的设站区域,确保测站与各已知点之间视线通畅,无树木、建筑物等遮挡。理想的设站点应选择在稳固的地面,避开震动源,并尽量保证到各已知点的距离大致相等,视线夹角最好在30°至120°之间,以避开所谓的“危险圆”区域。
接下来是仪器的架设与整平。将全站仪稳固地安置在三脚架上,踩实架腿。先通过调整架腿使圆水准器气泡大致居中,然后开机,进入电子水准器精平模式。通过调整脚螺旋,使屏幕显示的水准偏差值通常控制在5秒以内,并旋转仪器多个方向检查,确保在任何方向上气泡偏差均符合要求。精平是保障角度观测精度的基础,丝毫马虎不得。
建站操作因仪器品牌和型号略有差异,但核心步骤相通。以常见流程为例:在仪器菜单中找到“测量程序”或“建站”功能,选择“后方交会”或“自由设站”模式。首先输入(或选择)一个文件名用于保存数据,然后输入测站点的自定义点名(或使用默认名)。随后,进入后视点观测流程:输入第一个已知点(如K1)的点名和坐标,准确量取并输入安置在该点上的棱镜高度。精确照准棱镜中心,使用十字丝严格对准,启动测距。完成第一个点的观测后,仪器会提示或自动进入第二个已知点(如K2)的观测,重复输入坐标、棱镜高和精确照准测距的过程。若有第三个已知点,可继续观测以增加多余观测,提高精度。
所有已知点观测完毕后,仪器会自动进行坐标解算,并显示后方交会的残差或建站误差。测量员需审视此数值,这是判断本次建站是否成功的关键依据。若误差在允许范围内,即可确认并保存建站结果,完成定向。此后,仪器便获得了该测站点的精确坐标和方位,可以开始进行后续的坐标放样或数据采集工作。
后方交会的最终精度,是多种误差因素综合作用的结果。理解这些误差来源,是进行有效控制的前提。首要的误差源是仪器与人为操作误差。这包括仪器的轴系误差(视准轴误差、横轴误差、竖轴倾斜误差),这些虽可通过校正减弱,但残余部分仍会影响观测。人为操作中的对中误差、整平误差以及照准误差,尤其是在长距离观测时,微小的照准偏差会导致较大的角度误差。棱镜高的量取错误,会直接导致测距斜距化算为平距时产生系统偏差。
其次是已知点本身的误差传递。后方交会解算出的测站点坐标,其精度建立在已知控制点坐标绝对精确的假设上。如果已知点本身存在误差,或者点位因沉降、碰撞发生了位移而未察觉,那么这些误差将毫无保留地、甚至被放大传递到新的测站点上。使用高等级、定期复测确认的控制点至关重要。
图形强度误差是后方交会特有的、影响极为显著的因素。当测站点与两个已知点构成的夹角过小(如小于15°)或过大(如接近180°),图形形状会变得非常狭长,即所谓的“危险圆”趋势。在这种弱图形条件下,观测值微小的误差会导致解算出的测站点坐标产生巨大的偏差。同样,如果测站点与两个已知点几乎位于同一直线上,则无法解算出唯一坐标。如果测站点到两个已知点的距离相差悬殊,也会降低解算精度。
最后是外界环境误差。温度变化引起的仪器与棱镜常数变化、大气折光对光线路径的影响、地面震动导致的仪器微小晃动等,都会对角度和距离观测值产生干扰。尤其在长边观测时,大气折光的影响不容忽视。

将建站误差牢牢锁定在允许范围内(通常要求平面坐标误差在5毫米以内),需要一套环环相扣的控制策略。图形优化是首要防线。在选择测站点时,应有意识地构造强图形。最理想的图形是测站点与两已知点构成近似等边三角形,夹角在60°至120°之间为佳。应绝对避免夹角小于30°或大于150°的情况。如果条件允许,应观测三个或更多已知点,利用多余观测进行平差,这能有效发现粗差,并提高最终坐标的精度和可靠性。
规范操作与多次测量是精度保障。严格执行仪器的检校规程,确保仪器本身处于良好状态。观测时,要耐心进行精确整平和精确照准,对于长边或重要测站,可采用正倒镜观测取平均的方法来消除部分轴系误差。棱镜高必须使用卷尺等工具从点位标志中心量至棱镜中心,并仔细核对输入。对于重要测站,可进行两次独立建站,比较结果,或在已知点上进行坐标检核,以验证建站成果的正确性。
利用技术手段与软件功能。现代智能全站仪通常具备“残差”显示功能,在完成观测后会自动计算并显示本次建站的预期误差。测量员必须养成查看并判断该数值的习惯,一旦超限,必须分析原因(检查已知点输入、棱镜高、通视条件等)并重新建站。一些高端仪器还支持自动目标识别与照准,能减少人为照准误差。在数据处理软件中,也可以对多测回、多已知点的观测数据进行严密平差,获得最优估值。
环境与时间选择。尽量选择气象条件稳定、通视良好的时间段进行测量,避免在正午强对流或雾霾天气进行高精度建站。测量前让仪器适应现场温度,减少温度梯度影响。

即使准备充分,实践中仍可能遇到建站误差超限的棘手情况。需要一套系统性的排查流程。检查已知数据与输入。这是最常见的人为错误来源。应仔细核对从手簿或图纸上抄录的已知点坐标,确保X、Y、Z值没有输错、位数没有颠倒。再次确认输入的棱镜高和仪器高是否准确无误,单位是否为米。
复核现场图形与照准。立即检查测站点与已知点之间的几何图形是否陷入“危险圆”困境。如果夹角不佳,必须移动测站点位置,重新选择设站位置。检查棱镜是否严格对中于已知点标志中心,以及全站仪照准时是否精确对准了棱镜中心。是否存在视线上有微小障碍物(如树叶、蛛网)或强烈逆光、反光干扰照准的情况。
然后,验证已知点与设备状态。考虑已知点本身是否可靠。如果可能,用其他方法或从其他测站检查该已知点的相对关系。检查全站仪和棱镜的常规设置是否正确,如棱镜常数是否与所用棱镜匹配,气象改正数是否已输入或关闭。仪器和三脚架的连接是否稳固,基座是否拧紧。
若以上均无问题,则需实施技术性重测与替代方案。放弃当前建站,重新进行整平、对中(尽管后方交会无需对中于已知点,但需对中于测站点标志),进行一组全新的观测。如果多次尝试后误差依然超限,则应考虑放弃后方交会法,改用传统的极坐标法,将仪器直接架设在经过检核的已知点上,或者引入第三个、第四个已知点进行多余观测,利用平差来压制误差,探寻问题根源。
后方交会法凭借其无与伦比的灵活性,在众多工程领域大放异彩。在大型线性工程,如高速铁路、公路建设中,控制点通常沿线路两侧布设,远离中心线。后方交会法允许测量员在线路中心或任何便于放样的位置自由设站,直接对路基、桥墩、轨道板进行高效放样,避免了频繁转站带来的误差累积和工作效率低下。
在深基坑与复杂结构施工中,其价值更为凸显。基坑内的承台角点、电梯井位置等往往与坑外的控制点不通视。测量员可以将仪器架设在基坑边缘或支护结构上的稳固平台,通过后方交会快速建站,然后直接对基坑底部目标进行放样或监测,安全又高效。在异形建筑、钢结构安装等精度要求高的场合,后方交会也能快速建立临时控制,满足复杂三维坐标放样的需要。
对于变形监测与应急测量,后方交会法同样不可或缺。在滑坡体、大坝等变形监测中,基准点可能位于稳定区域,而测站点需要布设在便于观测变形体的位置,后方交会是建立监测站的理想方式。在抢险救灾、事故现场等需要快速建立测量基准的场合,后方交会法能利用少数可见的固定地物点,迅速确定测量基准,为决策提供第一手空间信息。
它不仅是工具,更是一种测量思维的解放,将测量员从“必须站在已知点”的束缚中解脱出来,真正实现了“所见即可测”。这种自由的代价是对测量员技术素养和责任心更高的要求,因为每一次成功的自由设站,都是对误差严密控制艺术的一次完美实践。
后方交会建站,是一场在自由与约束之间寻求平衡的艺术。它赋予了测量工作前所未有的空间灵活性,但也将精度控制的最终责任交到了操作者手中。从理解其三角交会的几何原理开始,到严格执行选址、整平、观测、解算的每一步操作规程,再到对毫米级建站误差的深刻理解与主动控制,整个过程体现着现代测量技术“细节决定成败”的真谛。
成功的后方交会建站,是优化图形、规范操作、利用科技和严谨态度共同作用的结晶。它要求测量员不仅是仪器的操作者,更是现场条件的分析者、误差来源的侦探和精度目标的守护者。当全站仪在未知点上发出第一束激光,通过后方交会魔法般地将自己定位在坐标系的精确网格中时,它所代表的不仅仅是一个点的坐标,更是人类通过智慧与工具,将抽象数学定律转化为征服复杂现实空间的强大力量。掌握后方交会,便是掌握了在广袤工地上,随时开辟精准战场的核心密码。
以上是关于后方交会怎么建站;后方交会建站误差范围的介绍,希望对想了解建站百科知识的朋友们有所帮助。
