在工程测量与施工放样的浩瀚星图中,后方交会法犹如一颗指路明星,它让测量员能够在未知点上架设仪器,仅通过观测两个或多个已知控制点,便能快速确定自身的位置坐标,从而展开后续的放样工作。这种方法打破了传统测量中对已知测站的依赖,尤其在通视条件复杂、已知点难以到达的施工现场,展现出无与伦比的灵活性与效率。本文将深入剖析后方交会建站的全过程,从基本原理、操作步骤、注意事项到精度提升秘诀,为你揭开这项关键技术的神秘面纱,助你在实践中游刃有余。

后方交会的核心思想,源于几何学中简单的交汇原理。想象一下,你身处一个完全陌生的十字路口,手中有一张标有至少两个显著地标(如A大厦和B钟楼)的地图。如果你能测量出自己分别到这两个地标连线之间的夹角,那么你的位置就可以通过数学计算被唯一确定在地图上。全站仪的后方交会法正是这一思想的精密工程化应用。

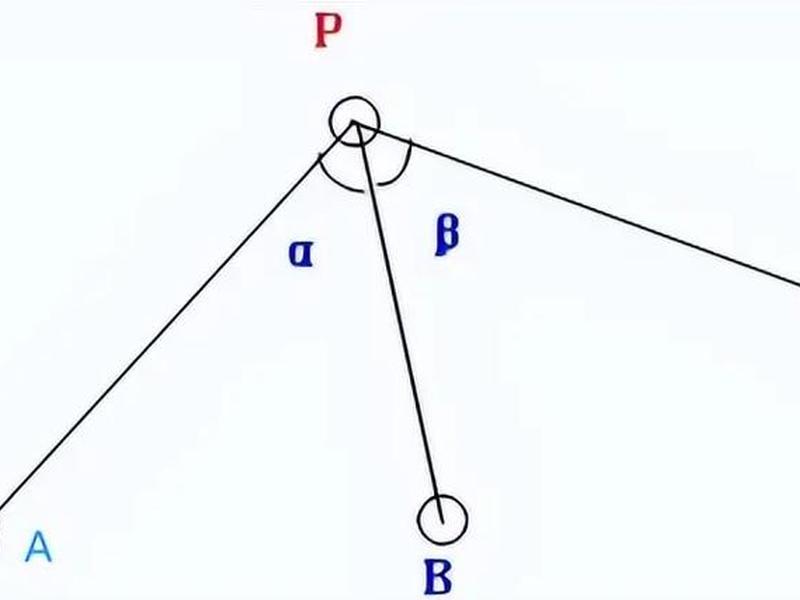

在测量学中,它被定义为:在待定点P上安置仪器,向两个或两个以上已知坐标的控制点(如A、B、C)观测水平方向或距离,通过解算三角形,从而计算出P点坐标的方法。与需要在已知点上架设仪器的“前方交会”相比,后方交会的优势在于设站自由,只需待测点能与已知点通视即可,极大提升了外业工作的适应性。理解这一原理,是后续一切操作和问题排查的基础,它让你不仅知其然,更知其所以然。

成功的后方交会,始于严谨细致的准备工作。首要关键是选点。仪器应架设在能与所有计划使用的已知点良好通视的位置,同时要能清晰地看到后续需要放样的目标区域。尽量保证仪器到两个已知点的视线夹角在30度至120度之间,理想角度约为60度,避免夹角过小或接近180度,否则会形成所谓的“危险圆”条件,导致解算失败或精度急剧下降。
架设仪器时,务必踩实三脚架的每条腿,确保稳定性。开机后,先进行粗略整平,使圆水准器气泡大致居中。随后进入精平模式,通过调节脚螺旋,使电子水准器的偏差值通常控制在5秒以内。一个稳固且水平的测站,是获得高精度观测数据的物理保障。应记录仪器高,并确保已知点上棱镜杆的棱镜高输入准确,这些细节都直接关系到最终坐标的计算结果。
不同品牌的全站仪操作界面略有差异,但后方交会的核心流程万变不离其宗。进入仪器菜单,选择“建站”或“设置测站”功能,然后从子菜单中选择“后方交会”法。接着,按提示输入或调用第一个已知点(如点A)的点名和坐标,准确输入该点上棱镜的高度。指挥司镜员将棱镜准确立于A点,仪器精确照准棱镜中心,选择测量模式(通常为“测量1”或棱镜模式)进行测距和记录。

完成第一个已知点的观测后,仪器会提示进行下一个已知点的操作。以同样流程输入第二个已知点B的信息,照准、测量并记录。通常至少需要两个已知点,但为了提高精度和可靠性,建议观测三个或更多已知点。所有点观测完毕后,仪器会自动进行平差计算,并显示建站误差(残差)。一般情况下,要求平面误差和高程误差均在几毫米以内(如5mm),符合要求后方可确认并完成建站。

精度是测量的生命线。后方交会中,有几个关键的“陷阱”需要警惕。首要的就是“危险圆”问题,即当待定点P和所使用的已知点恰好位于或接近同一个圆周时,方程会出现多解或解算不稳定,导致结果不可靠。在选择已知点时,应有意识地避免这种几何图形。
已知点的质量至关重要。用于交会的已知点本身坐标必须精确可靠,点位稳固。观测时,要确保棱镜杆严格对中、整平,尽量减少目标偏心误差。大气折光、仪器本身的测角测距误差也会影响最终结果。通过增加观测已知点的数量(如采用3-4个点),利用多余观测进行平差,可以有效地提高精度并发现粗差。每次建站后,务必检查残差报告,对于超限的结果,应分析原因,重新观测或检查已知点数据。
后方交会法的魅力在于其无可替代的灵活性。在桥梁墩台施工、深基坑开挖、隧道内部等通视条件受限或已知点不易到达的区域,它允许测量员在最方便、最需要的地方自由设站,极大提升了工作效率。它省去了多次搬站、传递坐标的繁琐过程,实现了“一站到位”式的测量。
在大型线性工程如高铁、高速公路的施工中,控制点往往布设在线路两侧较远的地方。采用后方交会法,可以直接在桥墩承台基坑附近设站,一次性完成该墩所有角点的放样,避免了设置临时转点带来的误差累积和点位破坏风险。这种“自由设站”的能力,使其成为现代数字化施工中不可或缺的利器。
掌握基础操作后,一些进阶技巧能让你如虎添翼。例如,在观测时,采用盘左、盘右两个盘位观测取平均值,可以消除仪器的视准轴误差和横轴误差。对于高精度要求项目,可以进行多测回观测。了解仪器的“测站校验”功能,在建站完成后,观测一个额外的已知点作为检核,验证设站坐标的正确性。
随着技术的发展,许多智能全站仪支持“自由设站”模式,它可以同时观测多个已知点(有时可达8个以上),并采用更严密的整体平差模型,自动优选最佳结果,进一步提升了建站的可靠性和精度。将后方交会与坐标放样、数据采集等功能无缝衔接,构建流畅的数字化作业流程,是现代测量员专业能力的体现。
后方交会建站,这项融合了几何智慧与工程实践的技术,是打开复杂工地测量局面的金钥匙。从理解其交汇原理的奥妙,到严谨执行每一步架站、观测操作,再到精准控制误差、灵活应用于各种场景,这是一个从认知到实践,从熟练到精通的完整闭环。它不仅仅是按几个仪器按钮,更是一种在空间中进行数学求解和定位的艺术。掌握它,意味着你在测量领域拥有了更大的自由度和主动权,能够从容应对各种挑战,将图纸上的精确坐标,毫无偏差地构筑于现实大地之上。
