rtk建立项目、rtk新建项目参数设置 ,对于想了解建站百科知识的朋友们来说,rtk建立项目、rtk新建项目参数设置是一个非常想了解的问题,下面小编就带领大家看看这个问题。

在精密工程测量、地形测绘、无人机航测等领域,RTK技术以其厘米级甚至毫米级的实时定位精度,已成为不可或缺的利器。许多初学者乃至有一定经验的作业者,常常在项目伊始的“新建项目”与“参数设置”环节遭遇瓶颈。一个参数设置不当,可能导致整个项目数据偏移、精度损失,甚至返工重测。本文将深入剖析RTK建立项目的核心流程与参数设置的奥秘,带您跨越从“会用”到“精通”的关键一步,解锁稳定、高效、高精度作业的密码。

一、 项目创建:一切精度的起点

新建一个RTK项目,绝非简单地输入一个名称。它是为整个测量任务搭建数字框架的第一步,旨在将现实世界的空间位置,准确无误地映射到特定的坐标系中。不同的工程项目可能采用不同的坐标系,例如国家2000大地坐标系(CGCS2000)、地方独立坐标系或WGS-84坐标系。新建项目时,首要任务是明确并选择与设计图纸或甲方要求完全一致的坐标系统模板。

这一步骤通常在手簿软件中完成,例如工程之星、Hi-Survey等。操作路径普遍为进入“项目”或“工程”管理模块,点击“新建”。系统会引导您输入项目名称、创建者、备注等基本信息。项目命名建议包含项目地点、日期或类型,便于后期数据管理。更为关键的是随后对坐标系统的选择或自定义。许多软件提供常用坐标系模板,若模板中没有所需坐标系,则需进入“自定义”模式,手动设置椭球与投影参数,这是保障数据“生而正确”的基石。

rtk建立项目、rtk新建项目参数设置

忽略新建项目的规范性,直接套用默认或历史项目参数,是后续出现系统性偏差的最常见根源。每一次踏入新测区,怀揣“从零开始”的谨慎,完成一次标准的新建项目流程,是对测量成果负责的第一要义。

二、 椭球参数:定义地球的数学模型

椭球参数是描述地球形状的数学基础,是坐标计算的起点。简单来说,地球并非标准球体,而是一个两极稍扁、赤道略鼓的椭球。不同的国家和地区,基于不同的测量基准和历史数据,定义了不同的参考椭球体,例如CGCS2000椭球、WGS-84椭球、北京54椭球等。

rtk建立项目、rtk新建项目参数设置

在RTK新建项目的参数设置中,“目标椭球”或“椭球参数”设置项,就是告诉设备我们当前测量成果所依附的“地球模型”。选择错误的椭球,如同在错误的地图上规划路线,即使局部形状相似,整体位置也会产生无法忽视的偏差。例如,在中国大陆进行正规工程测量,目前强制要求使用基于CGCS2000椭球的坐标系。

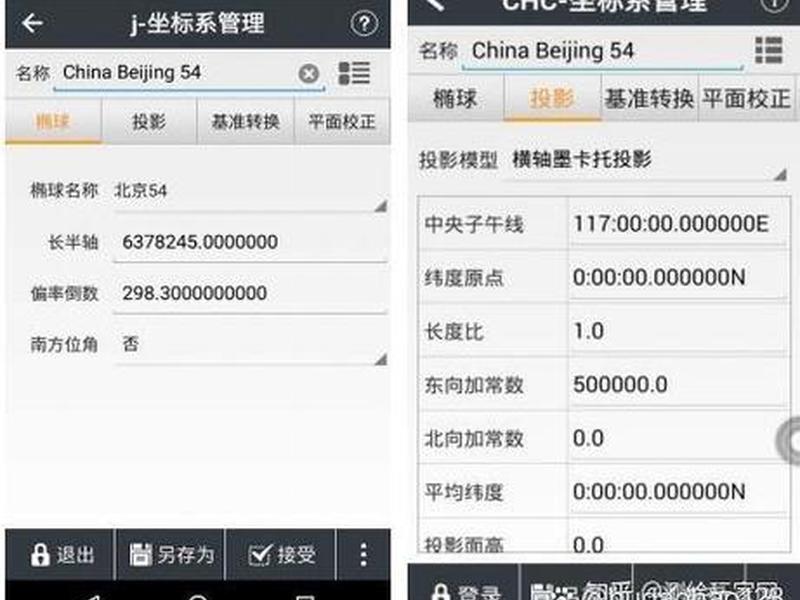

设置时,通常在坐标系统设置界面中找到“椭球”或“基准”选项卡。如果软件模板中有对应的坐标系(如“China Geodetic Coordinate System 2000”),直接选择即可自动匹配椭球参数。若无,则需手动输入椭球的长半轴和扁率倒数等关键参数。理解并正确设置椭球,是确保测量数据能够与国家或区域坐标系无缝衔接的根本。

三、 投影参数:将曲面“铺平”的魔法

地球是一个曲面,而我们的图纸是平面。将椭球面上的点转换到平面直角坐标系的过程,就是地图投影。RTK测量获得的经纬度坐标(大地坐标)必须通过投影计算,才能转化为工程中常用的平面坐标(Northing, Easting)和高程。

投影参数设置是RTK参数配置中最具“工程特色”的环节。其中,“中央子午线”是最核心的参数之一。中国通常采用高斯-克吕格投影,并以3度或6度为带宽进行分带。中央子午线即各投影带的中心经线。设置错误会导致该测区内所有点的东坐标(Y坐标)产生巨大误差,可能达到数百公里。现代手簿软件通常提供“自动获取”中央子午线的功能,能根据设备实时位置自动计算,但仍需与设计图纸要求进行核对。

投影参数还包括“投影方式”(高斯投影最为常用)、“东向加常数”(通常为500公里,确保Y坐标值为正)、“投影面高程”等。这些参数共同作用,完成了从地球椭球面到施工图纸平面的精确转换,是RTK数据能够直接用于放样和计算的关键“翻译官”。

四、 转换参数:连接已知与测量的桥梁

rtk建立项目、rtk新建项目参数设置

在大多数实际工程中,设计方提供的图纸坐标是地方平面坐标,而RTK设备直接测量得到的是基于卫星星历的WGS-84坐标(或经过投影后的国家坐标系坐标)。两者之间存在平移、旋转和尺度的差异。转换参数(如四参数、七参数)的求解与应用,就是为了建立设备测量坐标与地方施工坐标之间的精确对应关系。

四参数适用于小范围(通常几公里到十几公里)的平面转换,包含两个平移量、一个旋转角和一个尺度比。它至少需要两个已知控制点进行求解。七参数则是适用于大范围的三维空间转换,包含三个平移量、三个旋转角和一个尺度比,至少需要三个已知控制点。通过实地测量这些已知控制点的RTK坐标,并与它们的图纸坐标一同输入手簿软件,软件便能自动计算出转换参数。

应用转换参数是RTK测量中“点校正”或“求转换参数”步骤的核心。只有正确计算并应用了参数,RTK测得的点坐标才能与设计图纸完全吻合,放样工作才能准确无误。这个过程是连接卫星定位世界与实地工程世界的最后一道,也是至关重要的一道桥梁。

五、 高程拟合:解开“高度”之谜

RTK直接测量得到的高程是相对于WGS-84椭球面的大地高,而工程中常用的高程系统是正常高(通常说的海拔高,基于水准面)。两者之间的差异称为高程异常。高程拟合参数就是为了将大地高修正为正常高。

在起伏不大的平坦地区,有时采用固定差改正或平面拟合即可。但在地形起伏较大的区域,则需要使用曲面拟合,利用多个已知高程点来构建区域性的高程异常模型。在RTK参数设置中,这通常在“高程拟合”或“高程异常改正”选项中设置。一些高级软件支持导入格网模型文件来进行更精确的修正。

忽略高程拟合,或拟合模型选择不当,会导致测得的高程与实地水准高程存在系统性偏差,影响土方计算、坡度分析等。在控制点布设时,必须包含足够数量且分布合理的高程已知点,以求解出可靠的高程拟合参数,确保“高低”无误。

六、 作业验证与注意事项

完成所有参数设置后,绝不意味着可以高枕无忧。严谨的测量工作者必须进行作业验证。这包括:使用已参与计算的检查点进行复核,其残差应在允许范围内(通常平面小于2-3厘米,高程小于5厘米);在测区边缘或关键位置测量新的已知点进行检核;进行重复测量以确认结果的稳定性。

还需注意:同一个项目内,所有测量作业必须使用同一套项目参数;基站重启或移动后,可能需要重新检查或求解转换参数;网络RTK模式下,服务状态和差分数据质量会直接影响固定解精度和参数的有效性;定期备份项目配置文件,以防数据丢失。参数设置是科学也是艺术,需要理论指导,更离不开实践中的细心验证与经验积累。

以上是关于rtk建立项目、rtk新建项目参数设置的介绍,希望对想了解建站百科知识的朋友们有所帮助。
