想象一下,你手中的测量仪器或无人机,能够从“大概在这里”的模糊定位,瞬间跃升到“精确到厘米”的魔法境界。这并非科幻,而是RTK技术带来的现实变革。无论是精准农业中的自动驾驶农机,还是复杂地形下的工程测绘,一套稳定可靠的RTK基站系统,正是实现这一切高精度定位的基石。本文将为你彻底揭开RTK建基站与架设流程的神秘面纱,从核心原理到实战步骤,手把手带你构建属于自己的厘米级定位“灯塔”。
搭建RTK系统的第一步,并非匆忙开机,而是厘清构成这座“精度大厦”的核心构件。一个完整的RTK系统远不止一台主机,它是由接收机、天线、数据链与电源协同工作的精密整体。

接收机是系统的大脑,负责解算来自浩瀚星空的卫星信号。现代高精度接收机普遍支持全星座系统,包括GPS、北斗、GLONASS和Galileo。多系统支持能显著增加可见卫星数量,尤其在城市楼宇间或林区等遮挡环境,能极大提升定位的可靠性和固定解速度。双频接收机(支持L1/L2等频段)能有效消除电离层延迟误差,允许基站与移动站之间拥有更远的作业距离(可达10公里以上),是追求稳定性的不二之选。
天线则是系统的“感官”,其性能直接决定了信号质量的天花板。对于固定基站,强烈建议使用测量型扼流圈天线。这种天线的特殊设计能像盾牌一样,抑制来自地面、建筑反射产生的多路径信号干扰,提供更为纯净、稳定的原始观测数据。选择时务必关注其相位中心稳定性,这关乎天线在不同高度角信号下的一致性。

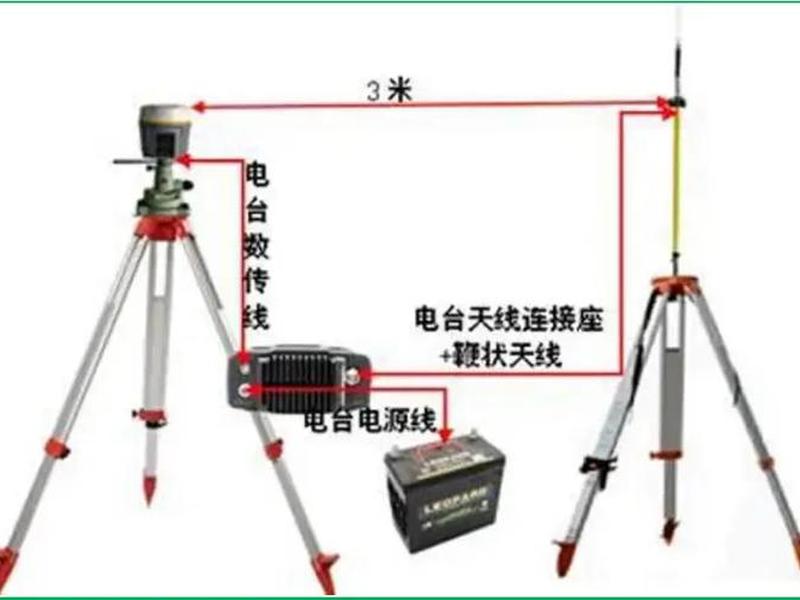

数据链是连接基站与移动站的“生命线”。常见的有两种方式:UHF/VHF电台和网络模式。电台模式不依赖公网,延迟极低,适合野外、海上等无网络覆盖区域,但需注意频率合规与天线架设高度。网络模式则通过4G/5G网络,配合NTRIP协议接入服务,优势是覆盖范围广,移动站只要在有网的地方就能获得差分数据,部署极为灵活。正确的硬件连接是成功的一半,务必确保GNSS天线接在ANT口,电台天线接在RADIO口,电源稳定接入,任何接口的错接都可能导致系统瘫痪。
基站的位置,直接决定了整个RTK系统的生命力和精度上限。一个糟糕的选址,会让最顶级的设备也变得平庸。选址的首要法则是“视野开阔,心无旁骛”。
理想的地点应确保仰角15度以上没有任何遮挡物,远离高楼、广告牌、成片树林。这些障碍物不仅会直接遮挡卫星信号,其表面反射的信号还会产生严重的多路径效应,如同在清澈的湖面投入石子引起的涟漪,干扰真实的观测值。必须远离高压线、变电站、大型通信基站等强电磁干扰源,它们产生的噪声足以淹没微弱的卫星信号。
地质稳固同样关键。三脚架必须架设在坚实、不易沉降的地面上。松软的泥土、沙地或易受震动影响的区域(如桥梁旁、施工路段)都会导致基准站坐标发生微小的“漂移”,而这种漂移会通过差分数据传递给所有移动站,造成系统性误差。若使用电台模式,还需综合考虑整个测区的通信覆盖,确保差分信号能有效覆盖所有作业区域。

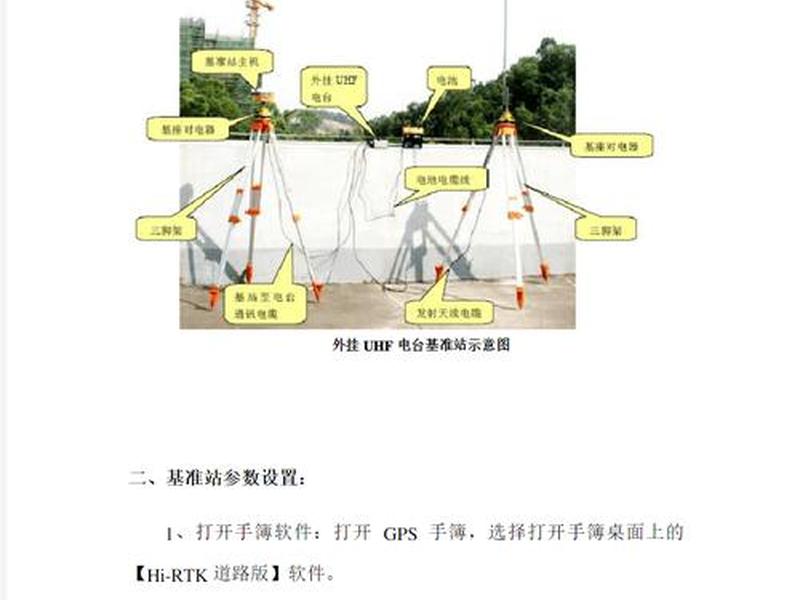

架设时,需使用坚固的三脚架,通过光学对点器或激光对中器将天线严格对中。精确量取天线相位中心到地面标记点的斜高或垂直高,并在软件中输入正确的天线型号和量高方式。这个高度值若有几毫米的误差,就会直接带入厘米级的定位结果中。调平气泡,锁紧所有旋钮,确保在风雨天气下基站依然巍然不动。
硬件就位后,进入软件配置的“神经中枢”。在基准站的Web控制界面或专业手簿软件中,一系列关键参数将决定数据流的品质。
工作模式需设置为“基准站”模式。坐标获取方式通常有两种:若基站架设在已知控制点上,则选择“已知点架设”,并输入该点的精确平面坐标与高程。这是最严谨的方式,能直接将成果归算到目标坐标系。若在未知点架设(更常见),则选择“单点定位”或“自动获取”,系统会通过一段时间的观测确定一个初始坐标,后续通过“点校正”将其与地方坐标系对齐。
差分数据输出格式应设置为RTCM 3.2,这是行业兼容性最广的标准协议。数据播发频率(更新率)建议设为5Hz或更高,高频输出有助于移动站在动态环境下快速收敛。采样率1Hz通常足够。另一个易被忽视的细节是天线类型选择,必须在软件中选中与实际使用型号完全一致的天线,以启用正确的相位中心偏移改正模型,否则会引入数厘米的固定偏差。
坐标系统的转换是打通WGS-84世界坐标系与本地工程坐标系的关键桥梁。这通常通过“点校正”或“求转换参数”完成。需要在测区内测量至少两个(推荐三个以上)已知地方坐标的控制点,采集其WGS-84坐标,通过软件计算出一套转换参数(如四参数或七参数)。计算后务必检查残差和比例尺,残差应趋近于0,比例尺无限接近1,这才能确保转换的准确无误。
参数配置完毕,下一步是激活基站的“发声”功能,即建立稳定的差分数据播发链路。这是基站与流动站之间的对话通道。
若采用电台模式,需在基站设置中将数据链选择为“外置电台”,并设置一个干净、无干扰的电台频率和合适功率(城市环境5W通常足够,开阔远距离可增至20W)。在移动站上将数据链设置为“内置电台”,并确保频道与基站完全一致。开机后,观察基站电台的发射指示灯(通常一秒一闪)和移动站的信号强度指示灯,确认链路已连通。
若采用网络模式(NTRIP),则需要在基站或连接的终端上配置CORS账户信息,包括服务器地址、端口、挂载点、用户名和密码。成功连接后,基站状态灯会呈现稳定的特定闪烁模式,表示差分数据正通过网络源源不断地播发出去。无论哪种模式,建立连接后都应在移动站上查看是否收到差分信号,以及定位状态是否从“单点”经“浮动”快速向“固定”解转变。

当移动站接收到差分信号并显示“浮动”或“固定”解后,并不意味着可以立即开始高精度测量。最后一个关键步骤——点校正,是将整个系统锚定在真实世界坐标中的“临门一脚”。
在“点校正”或“校正向导”功能中,选择“基准站架设在未知点”。将移动站对中杆精确立于一个已知控制点上,气泡严格居中后,在软件中输入该点的已知地方坐标系坐标(X, Y, H),然后点击“校正”。软件会自动计算出一个平移、旋转和缩放参数,将当前的RTK测量成果与地方坐标系完美契合。

为了确保万无一失,校正完成后必须进行精度验证。将移动站移动到另一个或多个已知控制点上进行测量,比较测量值与已知值的差异。平面误差通常应在1-2厘米以内,高程误差可能稍大,但也应在可接受范围。如果误差超限,需检查控制点坐标是否正确、校正点是否与验证点有足够距离、以及整个架设与参数计算流程是否有疏漏。只有通过验证,这套RTK基站系统才真正具备了交付厘米级精度的能力。
一套架设成功的RTK基站,如同一位不知疲倦的哨兵,能广泛应用于土地测绘、建筑施工放样、精准农业和无人机自动驾驶等场景。在测绘中,它让单人高效完成复杂地形测量成为可能;在工地上,它能将CAD图纸上的坐标精准投射到现实世界;在农田里,它引导农机实现厘米级的直线行驶和避重播。
系统的稳定运行离不开精心维护。每日作业后应检查设备接口是否清洁、连接线有无破损。长期存放时,需将电池取出单独保管,并定期充电。每次外出作业前,都应进行简单的功能测试,包括对频、搜星状态和电台通讯。定期参加技术培训,了解固件更新,能让你的设备始终保持在最佳状态,确保每一次任务都精准无误。
