瑞得全站仪如何建站(瑞得全站仪建站操作步骤) ,对于想了解建站百科知识的朋友们来说,瑞得全站仪如何建站(瑞得全站仪建站操作步骤)是一个非常想了解的问题,下面小编就带领大家看看这个问题。
在工程测量与施工放样的世界里,全站仪如同测绘者的“第三只眼睛”,而“建站”则是让这只眼睛看清坐标世界的核心仪式。每一次精确的定位,每一组可靠的数据,都始于一次严谨的建站操作。对于瑞得全站仪的用户而言,无论是新手初次接触,还是老师傅追求极致效率,系统掌握其建站流程,无疑是打开高精度测量大门的钥匙。本文将深入剖析瑞得全站仪的建站奥秘,从原理到实操,从常规方法到特殊情况处理,带你一步步征服这个关键环节。
在高低起伏的自然地表进行测量,本质上是在三维空间中确定点的位置。全站仪建站,就是为仪器建立一个专属的、唯一的局部坐标系。你可以将其想象为在一张空白地图上,先确定“我在这里”(测站点),再明确“北方在那里”(后视方向)。只有完成了这两个基准的设定,仪器才能将其测量到的角度和距离,换算成具有实际意义的坐标值。
这个过程绝非简单的按键操作,它融合了数学几何与物理实践。通过输入测站点的已知坐标,仪器获得了其在全局坐标系中的“身份证”;通过照准后视点并输入其坐标或方位角,仪器得以确定坐标轴的指向,从而将自身的测量系统与大地坐标系牢牢绑定。任何细微的偏差,都将在后续的测量或放样中被成倍放大。理解建站背后的空间定位逻辑,是避免盲目操作、提升测量信心的第一步。
不同的建站方法,实质上是获取这两个基准信息的不同途径。无论是传统的已知点建站,还是灵活的后方交会,目的都是相同的:为仪器赋予“知其所处,明其所向”的能力。只有深刻理解这一点,才能在实际作业中根据现场条件,选择最合适、最可靠的建站方案。
成功的建站,始于架设仪器之前的精心准备。是控制点的选择与核实。用于建站的已知点,其坐标必须可靠无误。在作业前,应核对图纸或从测量部门获取的控制点数据,确认点号、坐标(X, Y, H)一一对应,避免因数据错误导致整个测站坐标系统错误。

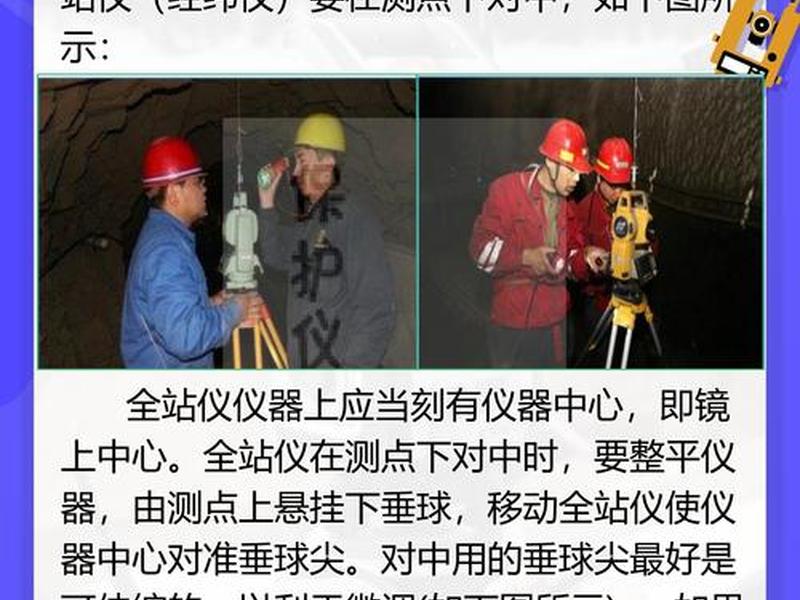

是仪器的安置与整平。在选定的测站点上架设三脚架,高度适中并大致水平。将全站仪牢固安装到基座上,进行精确对中与整平。先通过光学或激光对中器,使仪器中心对准地面点标志,这个过程要求耐心细致。随后,调节脚螺旋,使管水准器和圆水准器的气泡严格居中。稳固的架设与精确的整平,是保证角度测量精度的物理基础,任何松懈都会直接引入误差。
是必要的参数设置。开机后,应根据当前测量环境,进入参数设置菜单。检查并确认棱镜常数是否与所使用的棱镜匹配(常见为-30mm或0)。如有必要,输入当前的气温与气压值,让仪器自动进行气象改正,以消除大气折射对测距的影响。这些看似繁琐的步骤,正是将仪器调整至最佳工作状态,确保原始观测数据高质量的关键。

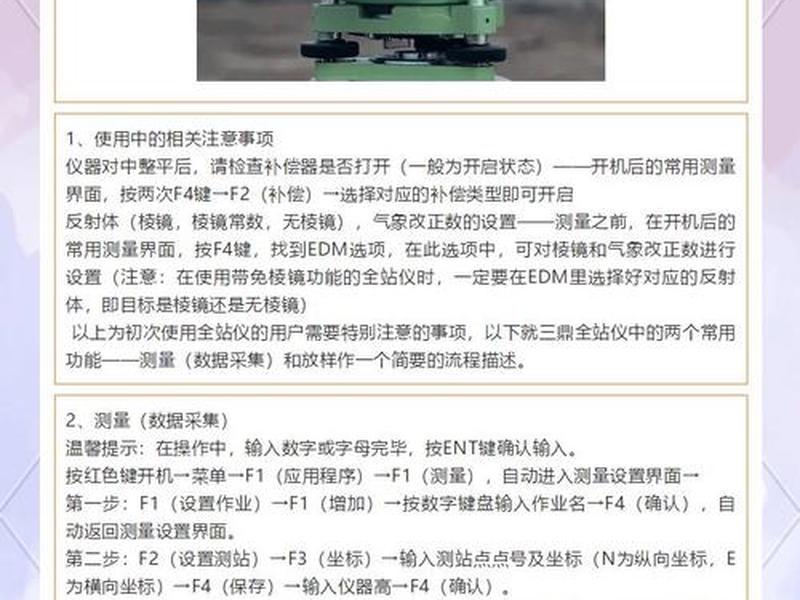

已知点建站是最基础、最常用的方法,适用于测站点和后视点都是已知坐标且通视良好的情况。其核心流程清晰明确。第一步,启动建站程序。在瑞得全站仪上,通常按数字键“7”即可快速进入建站菜单,然后选择“已知点建站”或类似选项。
第二步,输入测站信息。按照屏幕提示,输入测站点的点号(或从内存中调用),并依次输入该点的北坐标(N/X)、东坐标(E/Y)和高程(Z/H),同时输入当前的仪器高。仪器高需用卷尺从地面点量至仪器侧面的指定标志处,务必准确。
第三步,设定后视方向。这是固定坐标系方向的关键。输入后视点的点号与坐标。然后,精确照准架设在后方控制点上的棱镜中心。照准后,仪器通常会提供“测量”或“确认”选项。建议先进行“测量”,对比仪器根据观测值反算的后视点坐标与输入坐标的差值,进行检核。确认无误后,再最终完成建站设置。至此,一个以测站为原点、以后视方向为基准的测量坐标系便正式建立。
当测站点本身坐标未知,或者无法在已知点上架设仪器时,后方交会建站便展现了其强大的灵活性。这种方法允许你将仪器自由架设在能与两个或以上已知点通视的任意位置,通过观测这些已知点,反向解算出测站点的坐标。
操作时,进入建站菜单选择“后方交会”。仪器会提示你开始观测已知点。你需要依次照准第一个已知点(A点)的棱镜,测量距离和角度,然后照准第二个已知点(B点)并测量。为了提高精度和提供检核,强烈建议观测第三个已知点(C点)。观测的点越多,且这些点在测站周围分布越均匀、构成的交会角越接近理想范围(30°-120°),解算出的测站点坐标就越可靠。
完成所有已知点的观测后,仪器会自动进行平差计算,并显示测站点的坐标计算结果及残差。务必仔细查看残差值,若某个点的残差过大,可能意味着该点坐标有误或观测时照准不精,需重新检查或观测。确认结果满足精度要求后,即可将该点设为当前测站,继续进行后续测量工作。后方交会解放了仪器的架设位置,是应对复杂地形和控制点不便利用时的利器。
建站完成后,绝不意味着可以高枕无忧。严谨的测量者必须进行检核,这是发现错误、保证成果质量的最后一道防线。最直接有效的检核方法是测量第三个已知点。在完成建站后,不改变任何设置,照准另一个不在建站过程中使用的已知控制点(检核点)进行坐标测量。将仪器显示的测量坐标与该点的已知坐标进行比对,检查差值是否在允许误差范围内。

另一种方法是检查后视。在部分仪器程序中,建站时提供了“后视检查”功能。完成建站后,再次照准后视点,仪器会显示当前视线方向的方位角或坐标,与理论值进行比对。简单的角度复测也能发现问题:盘左、盘右多次测量后视方向或任意明显目标,检查水平角读数是否稳定。

任何检核中发现超出限差的偏差,都必须追溯原因。可能是测站点或后视点坐标输入错误,可能是仪器或棱镜未严格对中整平,也可能是照准误差过大。必须消除问题后重新建站,绝不能心存侥幸。一个经过严格检核的测站,才是后续所有测量数据可信度的基石。
掌握了基本建站方法后,可以探索一些提升效率与精度的进阶应用。例如,在瑞得全站仪中,可以创建并存储常用的建站设置或项目文件,在相同测区重复作业时快速调用。对于带状工程(如道路),可以采用“导线法”连续建站,将上一站的测量结果作为下一站的已知点,但需注意误差的累积。
误差控制贯穿建站始终。除了对中、整平、照准、读数等操作误差,还需关注仪器本身的系统误差,如视准轴误差、横轴误差等,这些需要通过定期的仪器检定与校准来控制。在长距离测量时,大气折光的影响显著,务必输入准确的气象参数。理解误差来源并加以控制,才能从“会操作”迈向“精测量”。

以上是关于瑞得全站仪如何建站(瑞得全站仪建站操作步骤)的介绍,希望对想了解建站百科知识的朋友们有所帮助。
