瑞得全站仪如何建站放样(瑞得全站仪放样步骤) ,对于想了解建站百科知识的朋友们来说,瑞得全站仪如何建站放样(瑞得全站仪放样步骤)是一个非常想了解的问题,下面小编就带领大家看看这个问题。
在建筑工程、道路施工乃至国土测绘的广袤战场上,精准定位是决胜的关键。一台性能卓越的全站仪,如同一位沉默而可靠的大地测绘师,而建站与放样,则是这位测绘师施展其精准魔法的基础仪式与核心动作。本文将深入剖析瑞得全站仪的建站放样全流程,揭开从仪器准备到点位精准落地的神秘面纱,为您提供一份从理论到实践的完整指南。
任何一场精准的测量战役,都始于周全细致的战前准备。对于瑞得全站仪而言,这不仅仅是开机那么简单。
是仪器的“体检”。在奔赴现场前,必须对全站仪进行必要的检验。检查圆水准器和管水准器,确保其气泡能够精确居中,这是仪器整平的基础。更为关键的是光学对中器的检验,轻轻转动照准部,观察地面标志点是否始终与对中器中心重合,任何微小的偏差都可能在长距离测量中被放大,导致灾难性的误差。棱镜常数的设置至关重要,不同的棱镜对应不同的常数,通常范围在-30mm至-40mm之间,输入错误将直接导致测距结果系统偏差。
是数据的“武装”。现代测量早已告别了手工记录坐标的时代。您需要将已知的控制点坐标(测站点、后视点)以及待放样的设计点坐标,提前输入或导入到瑞得全站仪的内存文件中。这一步骤通常在办公室内完成,确保数据准确无误。清晰的点号命名规则能为野外高效作业扫清障碍。别忘了根据现场环境,在仪器中设置或实时输入温度、气压值,以修正大气折射对测距的影响。

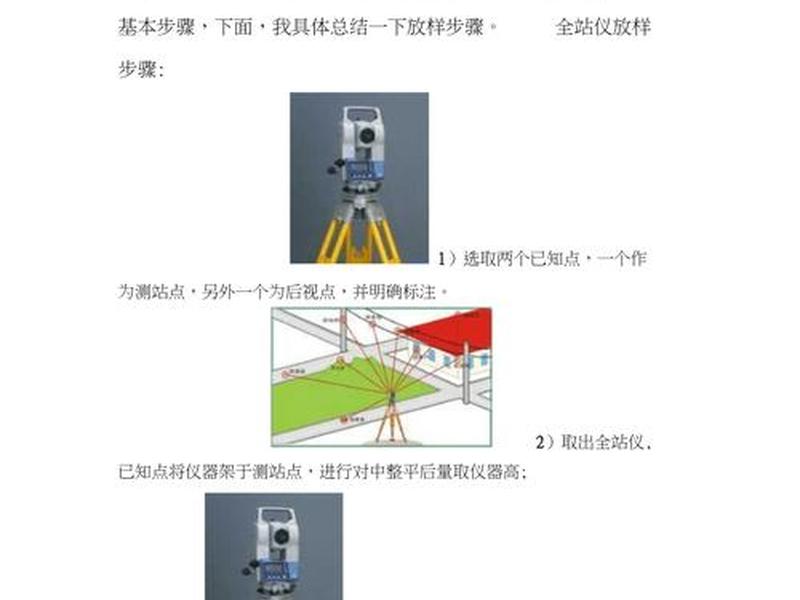

是现场架设的“定桩”。选择稳固、通视良好的地点架设三脚架,高度适中。通过伸缩脚架腿粗平圆水准器,再使用三个脚螺旋精平管水准器。打开激光对点器,微调仪器位置,使激光点精确对准地面测站点的标志中心,对中误差应力争控制在2毫米以内。精平与对中需要反复微调,直至两者同时达到最佳状态,这是所有后续测量精度的根基。
测站是测量的心脏,后视是方向的罗盘。这一步为整个测量工作建立了唯一的、正确的坐标系。

建站的核心是确定“我在哪里”。在瑞得全站仪菜单中,进入测站设置功能。输入(或从内存中调用)当前架设点的三维坐标(N, E, Z)以及量取的仪器高。仪器高是从测点标志到仪器横轴中心的垂直距离,需用钢尺仔细量取。确认无误后,这个点就成为了一切观测和计算的起算原点。

紧接着,是告诉仪器“北方在哪里”,即后视定向。输入后视点的点号与坐标,或者直接输入已知的坐标方位角。照准后视点棱镜中心,务必通过水平与垂直微动螺旋精确瞄准,当十字丝中心与棱镜中心重合,且测距信号达到最佳时,按确认键。仪器会据此自动计算出定向方位角。一个良好的习惯是,定向完成后,测量一下后视点的坐标或距离,与已知值进行比对检核,确保定向无误。这一步的微小失误,将导致所有后续放样点整体旋转或偏移。
在某些复杂环境下,如果无法直接架设在已知点上,瑞得全站仪的后方交会功能便成为利器。通过在未知点上观测两个或更多已知点,仪器能自动解算出测站点的精确坐标。使用时需注意,交会角应保持在30度到120度之间,且已知点分布应合理,以提高解算的稳定性和精度。
当基准稳固建立,真正的“放样”大戏正式开场。这是一个将图纸坐标转化为实地位置的动态调整过程。
启动放样程序,选择“坐标放样”模式。从仪器内存中调取或手动输入第一个待放样点的设计坐标(N, E, Z)以及目标棱镜高。确认后,仪器屏幕会立即显示一个关键信息:角度差(dHR)。松开水平制动,根据屏幕指示(通常显示向左或向右旋转的角度值),转动望远镜,使角度差逐步趋近于零。当dHR显示为0°00'00"或接近零的极小值时,望远镜所指向的方向,就是该放样点所在的精确方向。
锁定水平度盘,保持望远镜方向不变。指挥持镜员将棱镜立于此方向上,大致估计距离。照准棱镜,按测量键,仪器会显示另一组关键数据:距离差(dHD)和高程差(dZ)。屏幕会直观告诉你,棱镜当前位置是偏前还是偏后,偏高还是偏低。根据dHD的数值,指挥持镜员沿望远镜视线方向前后移动,直到dHD也为零或小于允许误差(如3毫米)。同理,通过调整棱镜杆的高度或修正点位,使dZ归零。

当方向差、距离差、高程差三者均满足精度要求时,地面上棱镜对中杆底尖所指示的位置,就是设计坐标的实地位置。用喷漆、木桩或钉子进行明确标记,并记录点号。随后,可按“继续”键,无缝切换到下一个放样点,重复上述“定向-测距-调整”的循环,高效完成批量点位的放样任务。
精准,是测量的灵魂。掌握以下技巧,能让您的放样结果从“合格”跃升为“卓越”。

瞄准的艺术:测距时,并非十字丝对上棱镜中心就万事大吉。必须反复微调水平与垂直微动螺旋,观察信号强度指示条,直至返回信号达到最大值。这表示测距光轴已精确对准棱镜的反射中心,尤其在短距离测量时,此操作能显著提升测距精度,避免毫米级的无意丢失。
环境的驯服:测量环境是精度的隐形杀手。强烈的日光直射可能导致仪器补偿器异常或成像抖动,尽量选择在早晚或阴天作业。视线应避开热浪湍流(如靠近加热路面或建筑物)和电磁干扰源。简单的遮阳伞能为仪器营造一个稳定的小环境,效果立竿见影。
程序的闭环:放样绝非“一放了之”。完成一片区域的放样后,必须进行闭合检核。随机抽检或对关键点进行复测,将实测坐标与设计坐标比对。更好的方法是,用放样出的点构成新的图形,测量其边长、角度,与设计值闭合。这能系统性地发现并消除可能存在的粗差或系统误差,确保整体成果的可靠性。记住,任何未经过检核的测量数据都是不完整的。
面对复杂多变的实战场景,瑞得全站仪的一些高级功能将成为您的破局关键。
当待放样的点位于一条设计直线上时,“直线放样”模式效率更高。您只需定义直线的两个端点(基线),仪器便能计算出直线上任意里程桩号对应的坐标,并引导您快速放样。这对于道路中线、管道轴线等线性工程的放样尤为便捷。
在常规后视点不通视的情况下,“后方交会”建站法展现了其强大适应性。您可以在未知点P上,精确照准两个或更多已知点(A、B、C…),测量角度和距离,仪器内置程序便能自动解算出P点的精确坐标,从而建立起新的测站。这大大增加了选点的灵活性。
作业中难免遇到意外。若发现放样点总是存在规律性偏差,请检查棱镜常数和温度气压设置是否正确。如果仪器转动一周后水平角归零误差超限(如大于10秒),可能需要按规程进行“2C差”校正。当屏幕显示竖直角为负数或异常时,可能是竖盘指标差(i角)需要重新检校。熟悉这些常见问题的征兆与解决方法,能让您在野外从容应对,保障工程进度。
放样工作的结束,并不意味着任务的终点。良好的收尾习惯,关乎数据价值和仪器寿命。
测量完成后,应及时将仪器内存中的观测数据导出备份,并进行初步整理,与设计图纸核对。清晰命名数据文件,附上测量日期、天气、人员等信息,形成完整的测量记录。这份记录不仅是工程验收的依据,更是未来可能进行的复测或变形监测的宝贵起算资料。
对仪器的呵护同样重要。收工时,先用气吹吹去镜头表面的浮尘,再用专用的拭镜纸轻轻擦拭。检查箱内干燥剂是否有效。电池应在电量耗尽后再进行充电,以避免产生“记忆效应”缩短寿命。定期将仪器送交专业机构进行全面的检定和校准,确保其计量性能持续可靠。
每一次精准的放样,都是将抽象蓝图锚定于坚实大地的神圣仪式。从严谨的建站,到动态的调整,再到闭环的检核,瑞得全站仪作为现代测绘人的忠实伙伴,其强大功能的发挥,最终依赖于操作者一丝不苟的流程执行、对误差源的深刻理解以及对精度永无止境的追求。掌握这套完整的步骤与心法,您便掌握了在三维空间中自由刻绘坐标的尺规,让每一寸土地都臣服于数字的精确之下。
以上是关于瑞得全站仪如何建站放样(瑞得全站仪放样步骤)的介绍,希望对想了解建站百科知识的朋友们有所帮助。
本文标题:瑞得全站仪如何建站放样(瑞得全站仪放样步骤);本文链接:https://zwz66.cn/jianz/371633.html。
