rtk测量高程不准,rtk高程不准怎么办

  • rtk,测量,高程,不准,怎么办,在,测绘,工程,的,
  • 建站百科知识-小虎建站百科知识网
  • 2026-08-19 13:15
  • 小虎建站百科知识网

rtk测量高程不准,rtk高程不准怎么办 ,对于想了解建站百科知识的朋友们来说,rtk测量高程不准,rtk高程不准怎么办是一个非常想了解的问题,下面小编就带领大家看看这个问题。

在测绘工程的世界里,RTK技术以其高效率和高精度被誉为“测绘利器”。不少测量员在实际操作中却遭遇了令人头疼的难题:RTK测量高程不准。明明平面坐标精准无误,为何高程数据却“飘忽不定”,甚至出现数十厘米的误差?这不仅直接影响工程精度,更可能引发后续施工的连锁问题。面对RTK高程不准的困境,是设备故障,还是操作有误?本文将深入剖析这一技术痛点,为你揭开高程误差的神秘面纱,并提供一套系统、实用的解决方案,助你从“测不准”的焦虑中彻底解脱,重掌精准测量的主动权。

一、追根溯源:误差的四大核心诱因

要解决问题,首先必须精准定位问题根源。RTK高程不准并非单一因素所致,而是多种条件交织作用的结果。

首要嫌疑往往是人为操作疏漏。在新建项目或添加控制点时,输入数据的准确性是生命线。一个数字的错误输入——无论是杆高还是已知点高程——都可能导致整个测区的高程系统出现系统性偏差。这种错误隐蔽性强,往往在后续检核时才被发现,造成大量返工。

仪器设备的状态不容忽视。对中杆的圆气泡是否精确居中?基座的长水准器是否校准?这些看似微小的配件状态,直接影响着仪器的对中和整平精度,进而将误差直接传递到高程数据中。特别是在动态测量中,对中杆的轻微倾斜就可能带来数公分的误差。

更为复杂的是空间与环境因素。RTK测量的是基于椭球面的大地高,而工程常用的是基于水准面的正常高(如85高程),两者之间的差值称为高程异常。在较小范围内(通常小于5公里),这个异常值可视为常数。但若测区范围较大或地形起伏剧烈,高程异常本身就会变化,若仍用单一固定差改正,必然导致误差。卫星信号遮挡、电离层干扰、数据链传输受地形建筑影响等,都会削弱定位精度,尤其影响高程解算的稳定性。

转换参数与点校正策略是决定成败的关键技术环节。使用不合理的控制点数量与分布(如点呈线性分布、用短边控制长边)、选择了不当的高程拟合模型(在复杂地形仍用固定差),或是在点校正后未仔细检查残差,都会将误差“固化”到参数中,使得后续所有测量都带着“先天缺陷”。

二、防患未然:作业前的精细准备

卓越的成果始于周全的准备。在按下测量键之前,一系列严谨的准备工作能将许多误差扼杀在摇篮里。

设备校验是第一步。每次出工前或定期对仪器配件进行校准至关重要。使用垂吊法、全站仪法或脚架法校正对中杆的圆气泡;通过180°旋转反复调校基座的长水准气泡和对点器。这些基础校准保证了仪器本身的“健康状态”,是获取可靠数据的物理基础。

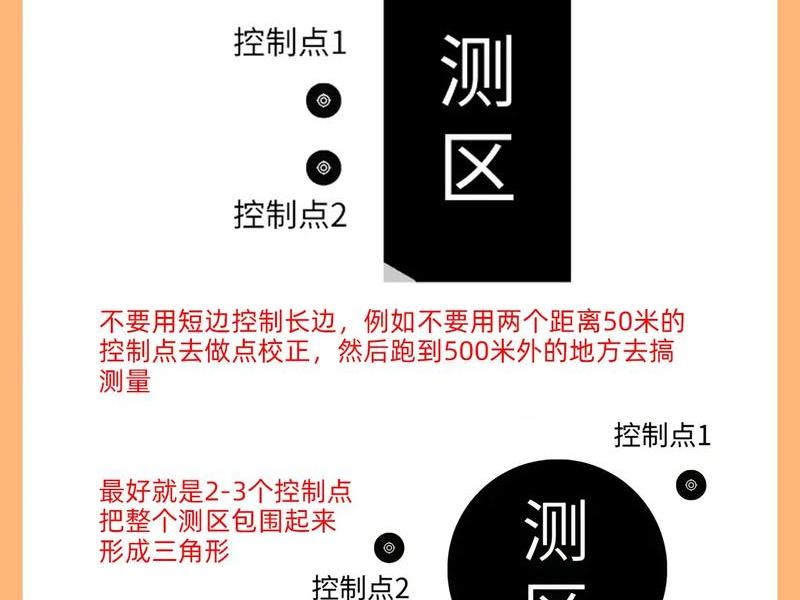

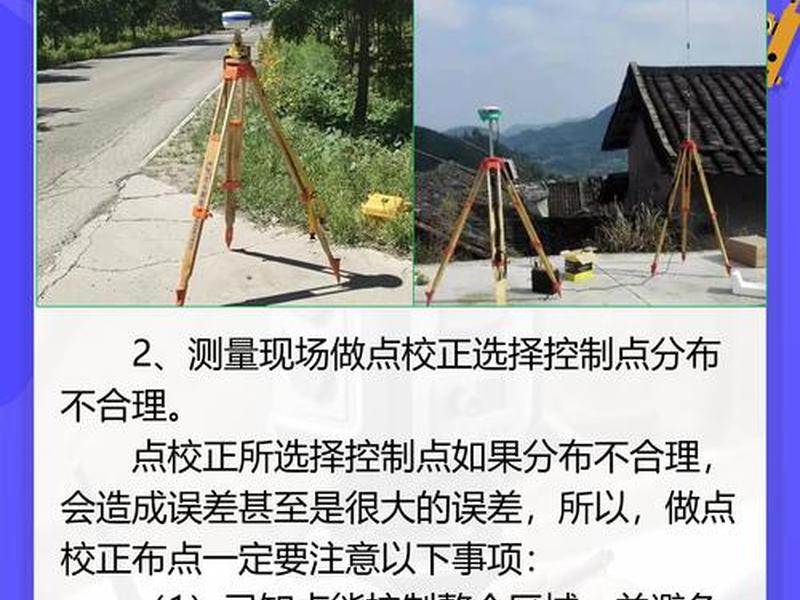

控制点的遴选与复核是参数的基石。确保所用控制点本身的坐标和高程成果准确可靠。如果有条件,使用水准仪或其他手段对控制点高程进行交叉复核。在布设校正点时,必须遵循“控制整个测区”、“避免线性分布”、“避免短边控制长边”的原则,尽量让控制点均匀包围整个作业区域,构成稳固的几何图形,为高精度参数解算提供最佳条件。

项目与参数设置的审慎同样重要。新建任务时,务必确认坐标系、投影参数(特别是中央子午线)与控制点成果完全一致。根据测区地形和范围,预先判断应选择的高程拟合模型:平坦小区域可用固定差或平面拟合,地形起伏较大的区域则需考虑曲面拟合。知己知彼,方能百战不殆。

三、精准施测:作业过程的控制要点

rtk测量高程不准,rtk高程不准怎么办

当一切准备就绪,实地测量过程则是精度控制的最终战场。每一个操作细节都关乎数据质量。

选择黄金作业时段。尽量避免在卫星信号受电离层干扰最强烈的中午时分(如12点至14点)进行高精度测量。避开恶劣天气,选择卫星数量多、空间几何图形好的时间段作业,能为固定解提供更有利的条件。

保证良好的观测环境。架设基准站时,应选择视野开阔、无强电磁干扰的开阔地带。移动站作业时,尽量避免在高大建筑、茂密树林或陡峭山谷中长时间停留,减少信号遮挡和多路径效应的影响。时刻关注手簿上的卫星数量、PDOP值及固定解状态,信号不稳时不宜测量。

规范操作流程。测量控制点时,必须待仪器完全稳定、获得固定解后再保存,并反复核对输入的杆高。进行点校正时,使用足够数量(建议至少3个点进行平面拟合,4个以上查看垂直残差)且分布良好的控制点。校正完成后,务必仔细检查水平残差和垂直残差,确保其数值在允许误差范围内(通常要求厘米级),否则应重新检查控制点或调整布设方案。

四、模型决胜:高程拟合方法的选择艺术

高程拟合是将RTK测量的大地高转换为工程所需正常高的核心数学过程。选择正确的模型,是解决高程不准问题的“临门一脚”。

固定差改正是最简单直接的方法。它计算已知点大地高与正常高之差的平均值,并将此常数应用于所有待测点。这种方法仅适用于地势非常平坦且范围极小的区域,因为它假设整个测区的高程异常是恒定不变的。

平面拟合前进了一步。它通过至少3个公共点的数据,拟合一介平面来模拟局部似大地水准面,能处理小范围内有轻微倾斜的情况。但当地形有起伏时,平面模型就力不从心了。

曲面拟合是应对复杂地形的利器。它利用更多控制点(如6个或以上),通过二次曲面等更复杂的数学模型来逼近起伏的似大地水准面。在丘陵、山区等测区范围较大或地形变化显著的区域,曲面拟合能显著提升高程转换的精度。理解测区地形特征,选择与之匹配的拟合模型,是保证高程精度的关键决策。

五、排查诊断:误差的逆向追踪法则

当高程问题已然出现,一套系统的排查诊断流程能帮你快速锁定问题。

rtk测量高程不准,rtk高程不准怎么办

第一步,复核原始输入。立即检查项目设置中控制点的杆高和高程输入是否有误,这是最高频的错误来源。重新核对数据,一个数字之差可能就是问题所在。

第二步,分析残差与分布。回顾点校正后的残差报告。如果垂直残差普遍较大,可能意味着控制点本身的高程存在问题,或者点分布不合理导致拟合模型失真。需要复核或更换控制点。

第三步,检验参数与模型。如果输入无误且控制点可靠,则需审视所采用的转换参数和高程拟合模型是否适合当前测区。尝试使用更多控制点重新计算参数,或切换拟合模型(例如从固定差改为曲面拟合),观察结果是否改善。

第四步,隔离环境与设备因素。在另一个已知点或信号条件好的开阔地重新测试,如果高程恢复正常,则可能是原测点环境干扰导致;如果问题依旧,则需检查仪器配件(如对中杆气泡)是否准确。通过这种由操作到参数、由软件到硬件、由环境到设备的层层递进式排查,绝大多数高程不准的问题都能找到症结。

六、超越RTK:技术局限与补充策略

我们必须清醒认识到,没有任何技术是万能的。RTK技术本身存在一定的局限,了解这些局限有助于我们设定合理的精度期望并采取补充措施。

RTK的高程测量精度本身通常就略低于平面精度。在高程异常变化剧烈的地区,即使采用曲面拟合,转换精度也可能无法满足特高等级的工程要求。RTK的可靠性和稳定性受卫星状况、天气、数据链传输距离的制约,在信号遮挡严重的密林或高楼峡谷中,可能无法初始化或频繁失锁。

在RTK表现出明显短板的应用场景,与传统测量手段联合作业是明智之举。例如,在RTK信号不佳的区域,使用全站仪进行补充测量;对于高程精度要求极高的关键点,采用水准测量进行复核或直接施测。这种“RTK广域覆盖+全站仪/水准仪重点攻坚”的混合测量模式,能够兼顾效率与精度,实现优势互补。

rtk测量高程不准,rtk高程不准怎么办

驾驭精准,决胜毫厘

RTK测量高程不准,犹如一位奔跑的巨人偶尔步履蹒跚。它并非不可战胜的技术魔咒,而是一系列可控因素交织产生的现象。从操作细节的严谨把控,到仪器状态的悉心维护;从拟合模型的智慧选择,到环境因素的主动规避;再从误差源的系统排查,到技术局限的清醒认知与策略补充——攻克高程难题,是一场贯穿于测量工作全流程的精密修行。

解决问题的钥匙,始终掌握在细心、专业且懂得系统思考的测量者手中。通过本文梳理的从原因分析、事前准备、过程控制、模型选择到问题排查的全链条方案,相信你不仅能有效解决眼前的高程不准困境,更能建立起一套预防为主、诊断精准的高程质量控制体系。让RTK这把现代测绘利刃,真正削铁如泥,为你勾勒出大地上最精准的数字化蓝图。

以上是关于rtk测量高程不准,rtk高程不准怎么办的介绍,希望对想了解建站百科知识的朋友们有所帮助。
