rtk建站步骤教学视频 rtk建站详细步骤 ,对于想了解建站百科知识的朋友们来说,rtk建站步骤教学视频 rtk建站详细步骤是一个非常想了解的问题,下面小编就带领大家看看这个问题。

在测绘、工程放样与精准农业领域,厘米级的定位精度不再是遥不可及的梦想,而是触手可及的现实工具。这一切的核心,便是RTK(实时动态差分)技术。面对复杂的硬件连接、参数配置与信号调试,许多初学者感到无从下手。网络上流传的“RTK建站步骤教学视频”和“RTK建站详细步骤”教程虽多,但往往零散不成体系。本文将系统性地拆解RTK建站的完整流程,相当于为你提供一份超越视频的、图文并茂的终极行动指南,助你不仅看懂,更能亲手搭建起属于自己的高精度定位基准。

rtk建站步骤教学视频 rtk建站详细步骤

一、建站基石:硬件连接与开机自检

任何高楼大厦都始于稳固的地基,RTK建站的第一步,便是确保硬件连接万无一失。这绝非简单的插线通电,而是一场精密仪器的“交响乐”启幕。

常见的GNSS接收机拥有多个物理接口,每一个都肩负着特定的使命。GNSS天线必须准确接入标有“ANT”的端口,这是接收卫星信号的唯一通道;无线电天线(若使用电台模式)需连接至“RADIO”口,它是差分数据发射的咽喉;电源适配器则务必接入“POWER”口,提供持续稳定的能量。通过USB数据线将主机与手簿或电脑等控制终端相连,构成完整的指挥系统。连接时务必确认接口插紧,避免因接触不良导致后续步骤全盘失败。

完成连接后,长按电源键启动主机。请屏息观察状态指示灯:电源灯常亮表示供电正常;卫星信号灯有规律地闪烁,意味着设备正在搜索并锁定卫星;数据链指示灯的状态则预示着差分数据通道是否就绪。一个成功的自检,是所有后续操作的绝对前提,忽视这个环节,就像驾驶一架未进行航前检查的飞机,隐患无穷。

二、灵魂配置:工程创建与坐标系统

硬件就位后,我们便进入了构建测量“数字世界”的关键环节——工程创建与坐标系定义。这是将物理空间与数据空间精确映射的桥梁。

在手簿软件中,进入工程管理模块,点击“新建”。为你的项目起一个清晰易懂的名称,并填写操作员、日期等基本信息。接下来的坐标系统设置是核心中的核心。你必须根据测区的实际需求,选择或新建一个坐标系。例如,在中国大陆,常选择“CGCS2000”国家大地坐标系。接着设置投影参数,如高斯-克吕格投影,并输入当地的中央子午线经度(例如东经120度)。对于山区项目,还需输入测区的平均高程作为投影面,以减小投影变形带来的误差。

如果已有已知控制点的坐标成果,务必在此阶段提前导入到手簿的坐标数据库中。这一步是为后续至关重要的“点校正”做准备,它决定了你测量成果的最终归属精度。一个正确建立的工程和坐标系,就像为整个测量任务绘制了一张精准无误的底图。

三、基准站架设:选址、对中与启动

基准站是RTK系统的“灯塔”,它的稳定与否直接决定了整个测量网络的精度上限。架设基准站,远不是找个地方摆上三脚架那么简单。

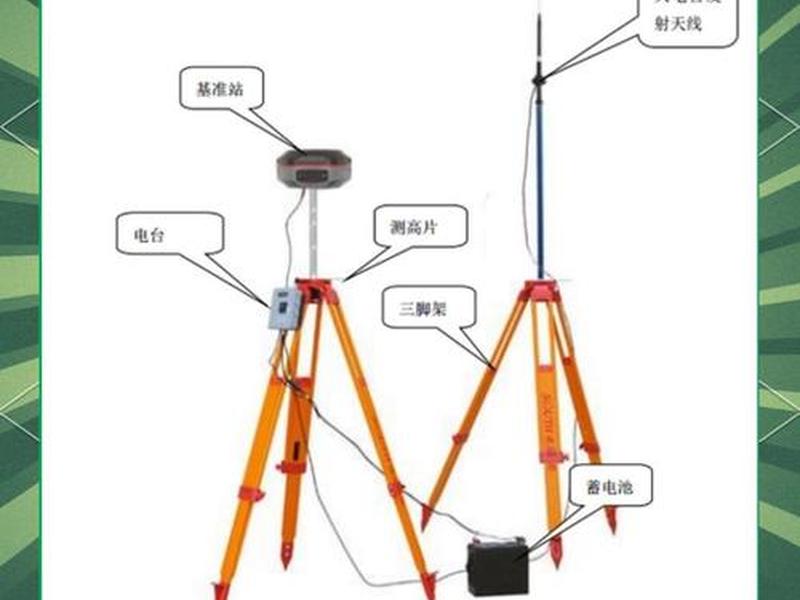

选址是首要艺术。理想的位置必须视野极度开阔,保证仰角15度以上无任何遮挡,远离高楼、成片树林以避免信号反射(多路径效应)和衰减。必须避开高压线、变电站、大型无线电发射塔等强电磁干扰源。地质条件也要稳定,切勿设在松软土质或易震动区域,防止仪器轻微位移导致灾难性的误差传递。

架设时,使用高质量的三脚架和基座,进行精确的对中与整平。然后,准确量取天线相位中心到地面标记点的高度,并在软件中输入。在基准站设置界面,关键步骤是获取并输入基准站的准确坐标。最可靠的方式是使用已知控制点坐标。若没有,则需选择“单点定位”模式,让接收机静态观测至少10-15分钟,获取一个相对准确的WGS84坐标作为起算数据。选择差分数据格式(如RTCM3.2)、设置数据链(电台/网络)并启动基准站,观察数据发射灯是否正常闪烁。

四、数据链选择:电台与网络模式解析

rtk建站步骤教学视频 rtk建站详细步骤

基准站生成的差分数据,需要通过数据链实时发送给流动站。选择合适的数据链,是保障作业流畅度的生命线。主要分为电台模式和网络模式两大阵营。

电台模式如同建立私人广播电台。在基准站设置中,选择“外挂电台”或“内置电台”,设置一个专用的发射频率(如460.025MHz)和频道。流动站需设置为相同的频率和频道进行接收。这种模式适合野外无公网信号覆盖的区域,自主性强,但通信距离受功率和地形限制,通常为几公里到十几公里。架设时,尽量将基站电台天线置于高处,以扩大覆盖范围。

网络模式则借助公共移动网络。基准站或流动站通过内置的SIM卡,接入CORS(连续运行参考站系统)网络或自建的网络服务器,通过NTRIP协议获取或播发差分数据。在手簿中,需要正确设置IP地址、端口、账号、密码和接入点(Mount Point)。这种模式覆盖范围广,在城市和网络信号好的地区非常便捷,但依赖网络信号且可能产生服务费用。两种模式各有优劣,需根据作业环境灵活选择或搭配使用。

五、流动站设置与点校正

当基准站的差分信号稳定播发后,流动站的设置便是收获成果的最后一步。打开流动站主机,在手簿软件中配置其工作模式为“移动站”,并设置与基准站相匹配的数据链接收参数。

连接成功后,流动站会经历几个状态:单点定位(精度米级)-> 浮动解(精度分米级)-> 固定解(精度厘米级)。当手簿界面稳定显示“固定”或“RTK FIX”时,才意味着达到了厘米级的测量精度。流动站接收的坐标是基于WGS84椭球的经纬度,而我们工程中通常使用的是地方坐标系或国家平面坐标。

必须进行“点校正”(或称“求转换参数”)。到至少两个(最好三个以上)已知控制点上,在RTK固定解状态下测量该点的WGS84坐标,然后在软件的点校正功能中,添加点对:将测量得到的WGS84坐标与已知的地方坐标一一对应。软件会自动计算出一套转换参数(四参数或七参数)。应用此参数后,流动站所测得的实时坐标,便神奇地转换成了工程所需的图纸坐标。这是打通天地图与施工图之间“任督二脉”的关键一步。

六、常见问题排查与精度验证

即使严格遵循步骤,实战中仍可能遇到各种挑战。掌握排查技巧,才能从“会用”进阶到“精通”。流动站无法达到固定解是最常见问题。首先检查差分信号链路:电台模式确认频率一致,网络模式检查账号网络。观察卫星数量与质量,确保流动站天线安置在开阔处。也可能是卫星星历不佳,可尝试稍作等待或重启接收机。

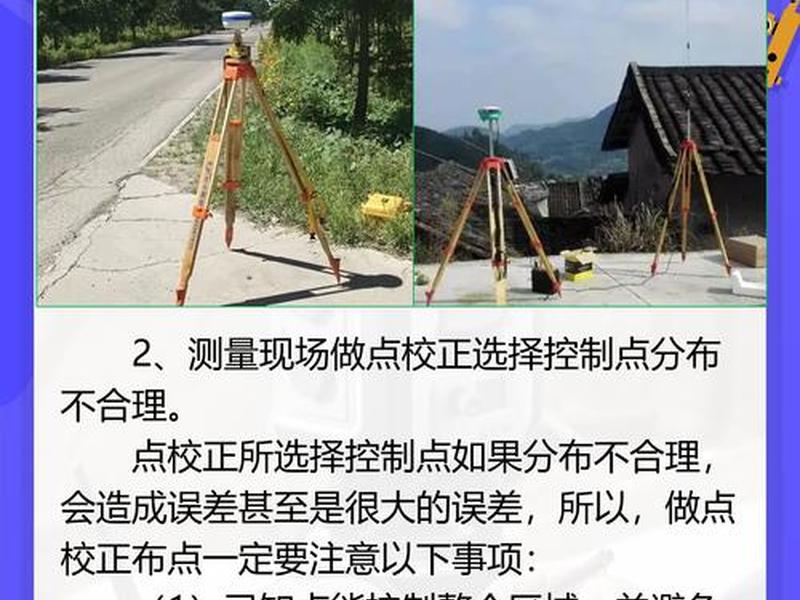

另一个典型问题是点校正后坐标偏差大。这通常源于控制点输入错误、对中杆高输入不一致,或控制点本身精度不够、分布不合理(例如控制点呈直线分布)。务必仔细核对已知点坐标,并确保控制点均匀分布在测区四周。完成所有设置后,必须进行精度验证。最好到一个未参与校正的已知点上进行测量比对,或将RTK测量的两点距离与全站仪、钢尺量距的结果进行对比,确保成果可靠。

rtk建站步骤教学视频 rtk建站详细步骤

以上是关于rtk建站步骤教学视频 rtk建站详细步骤的介绍,希望对想了解建站百科知识的朋友们有所帮助。
