rtk建站是什么意思 rtk建站详细步骤 ,对于想了解建站百科知识的朋友们来说,rtk建站是什么意思 rtk建站详细步骤是一个非常想了解的问题,下面小编就带领大家看看这个问题。

在测绘、工程放样或无人机精准作业的现场,你或许见过这样的场景:测量员扛着带有天线的三脚架设备,在田野或工地间忙碌。他们口中常说的“RTK建站”,究竟意味着什么?这并非搭建一个网站,而是在大地之上,构建一个厘米级精度的时空坐标“锚点”。本文将带你深入探索RTK建站的核心概念,并一步步拆解其从准备到完成的详细操作流程,揭开高精度定位技术落地的神秘面纱。

RTK建站的本质与核心价值

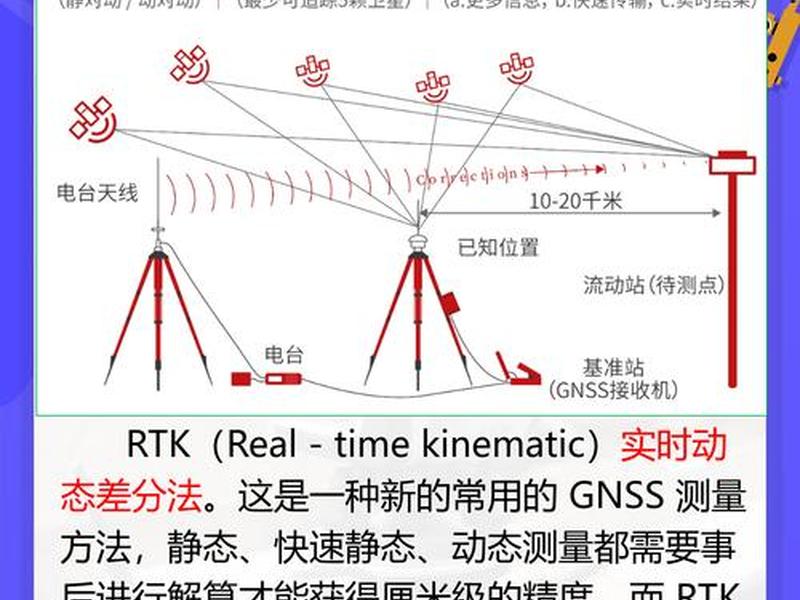

RTK建站,简而言之,就是设置并启动一套实时动态差分定位系统中的基准站。它并非简单的设备架设,而是一个为流动站提供高精度修正基准的奠基过程。想象一下,在浩瀚的卫星信号海洋中,存在各种误差的干扰,使得普通定位精度仅在米级徘徊。RTK基准站就像一个忠诚的“守望者”,固定在一个已知或未知的精确点位,持续接收卫星信号,计算出实时的定位误差。

这个误差数据,通过无线电数据链实时播发给一定范围内的流动站。流动站结合自身接收的卫星信号与基准站发来的误差改正信息,通过复杂的差分计算,瞬间将自身的定位精度从“米”提升到“厘米”级别。建站的质量直接决定了整个RTK测量任务的成败与精度,它是高精度定位的基石与起点。

其核心价值在于将抽象的卫星定位技术,转化为可落地、可依赖的工程实践。无论是国土测绘、建筑施工放样,还是智慧农业、自动驾驶,任何需要厘米级绝对位置信息的场景,都离不开一次正确、稳定的RTK建站。它连接了天上的卫星星座与地上的具体应用,是打通高精度定位“最后一公里”的关键操作。

建站前的精密准备与规划

rtk建站是什么意思 rtk建站详细步骤

成功的建站始于周密的准备。首要任务是明确测量目的与精度要求,这将决定采用传统RTK模式还是网络RTK模式。传统模式需要自设基准站,而网络RTK则可接入区域的连续运行参考站系统,无需自建基站。若选择自建基准站,接下来的场地勘察至关重要。

rtk建站是什么意思 rtk建站详细步骤

基准站站址的选择是一门学问。理想的点位应视野开阔,无高楼、大树等遮挡,保证卫星信号接收质量;需远离高压线、雷达站、大面积水域等强电磁干扰或信号反射源,防止多路径效应;点位应地基稳固,利于长期保存,并考虑无线电数据链的传输范围,通常确保与流动站作业区域在10-20公里内通视良好。

设备准备同样不容马虎。需要检查RTK基准站主机、天线、电台、蓄电池、三脚架、对中杆等是否齐全且功能正常。特别是电池电量务必充足,数据链天线与卫星天线需正确连接。应准备好已知点的坐标数据(若基准站架设在已知点),或规划好后续的坐标转换方案。充分的预规划,是避免野外作业手忙脚乱、保证数据质量的先决条件。

基准站设备的实地架设流程

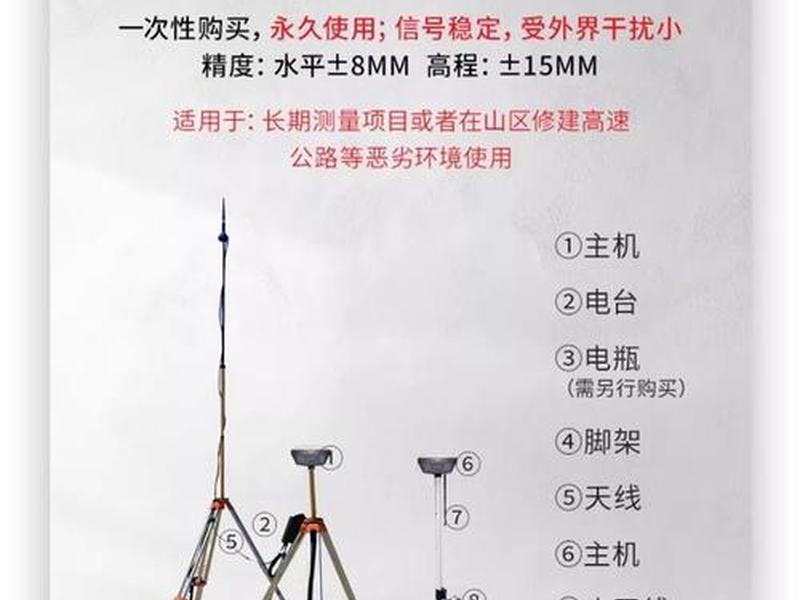

来到实地,架设工作正式开始。第一步是安置三脚架。将三脚架在选定的点位上打开并大致整平,脚架要踩实,确保稳固。若使用已知点,需严格对中,即通过光学对点器或激光对中,使三脚架中心对准地面标志点的中心,误差需控制在毫米级。然后安置基座,并将其与三脚架头牢固连接。

第二步是安装天线与主机。将GNSS天线(通常为测量型扼流圈天线)安装到基座上,并连接天线电缆。天线高的量取必须精确,这是影响高程精度的关键参数,需根据天线类型(相位中心)按规范量取至毫米。随后,将RTK主机与天线电缆、电台天线、电源连接妥当。主机可放置于三脚架旁的安全位置或箱内。

第三步是数据链与电源配置。若使用外置电台,需将电台天线尽量架高,并调整到合适的频道和功率,以保障与流动站的通信距离与质量。连接蓄电池,开机测试。基准站设备部分已架设完毕,但它还是一个“沉默”的硬件,等待被赋予灵魂——参数配置。

关键参数设置与启动运行

设备通电后,进入核心的软件参数设置环节。通过手簿或主机面板操作,首先设置基准站的“工作模式”为“基准站模式”。接着,输入或选择正确的坐标系统,例如国家2000坐标系、WGS-84坐标系等,这是所有数据的基础框架。

然后,输入基准站的“站点坐标”。如果架设在已知控制点上,则直接输入该点的精确平面坐标与高程。如果架设在未知点,则需选择“自动获取”或“单点定位”模式,让主机通过短时间接收卫星信号解算出一个概略坐标作为启动值。此模式适用于快速、低等级要求的测量。

接下来,配置数据链参数。选择正确的数据链类型(如UHF电台、网络),设置发射频率、波特率、协议格式等,确保与流动站的接收设置完全匹配。设置高度角、采样间隔等测量参数。一切就绪后,启动基准站。观察主机指示灯与手簿软件状态,确认卫星锁定数量充足,数据链信号正常发射。此刻,基准站正式开始向天空接收,向周围播发,成为区域内的定位“灯塔”。

坐标转换与系统检核

rtk建站是什么意思 rtk建站详细步骤

基准站启动并发射信号,流动站能收到差分信号,并不意味着立刻就能获得可用的工程坐标。这里涉及一个关键步骤:坐标转换。RTK设备直接接收卫星信号解算出的坐标属于WGS-84地心坐标系,而我国实际工程多用国家2000或地方独立坐标系。必须通过“点校正”或“求转换参数”将WGS-84坐标转换到目标坐标系。

转换通常需要至少2-3个已知控制点。流动站分别在这些已知点上测量,获得每一点的WGS-84坐标和已知的地方坐标。软件通过这两套坐标,自动计算出一组转换参数(如四参数或七参数)。将此参数应用到项目中,后续所有测量成果将自动转换为正确的地方坐标。

建站完成后,必须进行系统检核。最有效的方法就是让流动站去测量另一个已知控制点(未参与转换计算的点),比对测量值与已知值的差值。平面和高程误差均应在项目允许的精度范围内(如厘米级)。只有通过检核,才能证明整个RTK系统(包括建站、设置、转换)工作正常,数据可靠,可以投入正式测量作业。

常见问题排查与优化要点

即使步骤正确,建站过程也可能遇到挑战。最常见的问题是“浮点解”或无法“固定”到厘米级精度。这可能是由于卫星信号差(遮挡严重)、数据链中断(距离过远或干扰)、或多路径效应导致。解决方法是检查站址环境,确保天空开阔;调整电台天线位置与频道;或尝试重新初始化流动站。

另一个常见问题是坐标转换后检核误差大。这可能源于已知点精度不高、点分布不合理(过于线性)或转换模型选择不当。应使用更高等级的控制点,并确保已知点均匀分布在测区四周。电源管理也至关重要,长时间作业需备足备用电池,防止基准站中途断电导致任务失败。

优化建站,追求的是效率与精度的平衡。在保障精度的前提下,可采用网络RTK省去自建基站的麻烦;使用内置锂电池和一体化设备减轻负重;熟练掌握手簿软件操作以缩短设置时间。每一次成功的建站,都是对空间精准感知的一次完美校准。

以上是关于rtk建站是什么意思 rtk建站详细步骤的介绍,希望对想了解建站百科知识的朋友们有所帮助。
