在当今工程测绘与施工领域,GPS放样技术犹如一双“天眼”,将图纸上的抽象坐标精准地投射到现实大地。无论是宏伟桥梁的桩位,还是复杂道路的曲线,都依赖这套高效、精准的定位魔法。本文将为您揭开GPS放样操作步骤的神秘面纱,从核心原理到实战细节,手把手带您掌握这项现代测绘的利器,让每一次放样都成为一次精准的艺术创作。
任何成功的行动都始于周密的准备,GPS放样也不例外。这个阶段是确保后续工作流畅与精准的基石,绝不可轻视。
首要任务是设备检校与参数设置。在奔赴现场前,必须对GPS接收机(包括基准站与流动站)、电台、电池、对中杆等设备进行全面的通电检查与性能测试。需要在手簿软件中创建或选择正确的工程文件,根据测区位置设置正确的坐标系、投影参数(如中央子午线)和椭球体。如果已知坐标转换参数(七参数或四参数),需在此环节准确输入,这是将卫星信号转换为我们所需地方坐标的关键“密码”。

是测区踏勘与基准站选址。技术人员需亲赴现场,了解测区地形、地貌、电磁环境及控制点分布情况。基准站的选址至关重要,它如同整个测量网络的“心脏”。理想位置应地势较高、视野开阔,对天空通视条件极佳,能同时接收到多颗卫星信号。必须远离高压线、通信基站等强电磁干扰源,确保数据链传输稳定。
是数据预装与方案规划。将设计图纸上的所有待放样点坐标提前输入到手簿或导入特定文件,进行核对与整理。根据放样点的分布和现场条件,规划出高效的放样路线与顺序。这个内业准备过程,如同将军在战前推演沙盘,能极大提升外业工作效率,避免现场手忙脚乱。

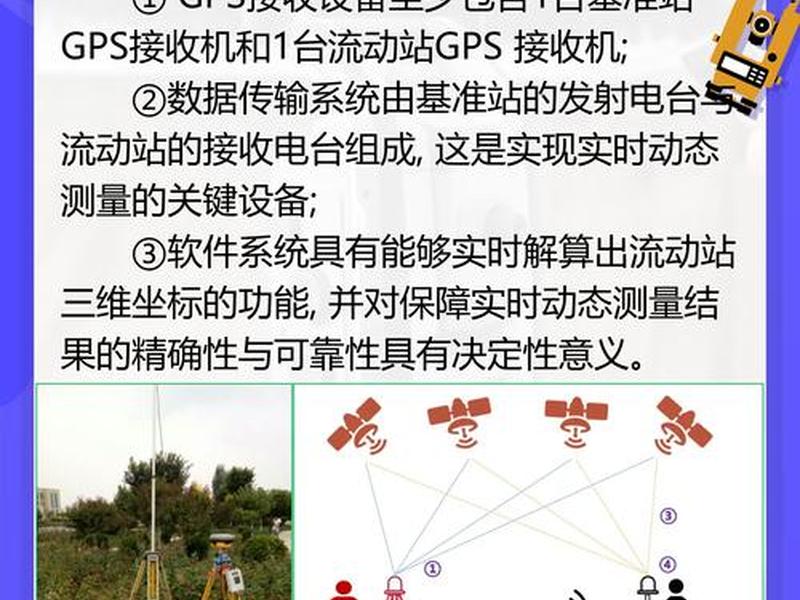

基准站的架设是GPS-RTK放样作业的起点,它向流动站持续发送着用于差分改正的“信号灯塔”,其稳定性直接决定全局精度。
选择稳固的架设点位是第一步。优先选择已知坐标的控制点,若没有,则需在满足选址要求的位置通过静态测量等方式获取其精确坐标。将三脚架稳妥地架设在点位上,严格对中、整平,然后把GPS接收机天线牢固安装在对中杆或三脚架上,并连接电台天线。注意电台天线应指向流动站主要作业区域,且与GPS天线保持一定距离,避免干扰。
紧接着是开机与配置。开启基准站接收机与电台电源,在手簿上启动基准站设置功能。通常需要输入(或选择)基准站的准确坐标、设置广播格式(如CMR、RTCM)、选择正确的电台通道与发射功率。一切就绪后,启动基准站,此时电台指示灯开始规律闪烁,表明它正持续向空中播发差分改正信号,为流动站铺就一条通往厘米级精度的“隐形高速路”。
在此过程中,需持续监控基准站的工作状态,确保卫星锁定数量充足,PDOP值(位置精度因子)保持在较低水平(通常要求小于6),且数据链发射正常。一个稳定工作的基准站,是整个RTK系统可靠运行的定海神针。

流动站是放样人员的“智能导航仪”,它的任务是接收卫星信号和基准站信号,实时解算出自身厘米级精度的位置。
流动站的准备工作相对简洁。安装好碳纤对中杆、流动站主机与手簿,确保连接可靠。开机后,在手簿软件中新建或进入对应的工程项目,设置与基准站相匹配的电台频道、协议等参数,使流动站能成功接收到基准站发出的差分信号。这一连接过程,如同为流动站插上了“精准定位的翅膀”。
最关键的一步是获得“固定解”。启动流动站的测量功能后,设备会开始搜索卫星并尝试解算整周模糊度。当手簿屏幕显示由“浮动解”或“单点解”变为“固定解”时,才意味着达到了RTK测量的最高精度(通常厘米级)。在获得固定解后,必须进行精度验证:前往一个已知坐标的控制点进行测量,比对测量值与已知值的差异,确保系统参数设置正确,误差在允许范围内。这是放样作业前必不可少的“安全自检”。

一切准备就绪,激动人心的实地放样环节正式开始。这就像一场基于精确数字的寻宝游戏。
在手簿软件中进入“点放样”功能,从坐标库中选择或手动输入需要放样的目标点坐标。确认后,软件界面通常会显示箭头导航、距离提示(如“向前2.5米,向左0.8米”)以及实时的点位偏差(DX, DY, DH)。放样员手持流动站,根据导航提示向目标点移动。屏幕上不断变化的数字和箭头,是指引方向的罗盘。
当逐渐接近目标点时,需要放缓步伐,精细调整。时刻关注手簿上显示的偏差值,它们会越来越小。当水平偏差(DX, DY)接近于零,且对中杆上的圆气泡居中时,脚下对中杆尖所指示的位置,就是设计坐标在实地的精确投射。使用喷漆、木桩或铁钉等工具对该点进行明确标记。
对于道路曲线放样等复杂任务,软件通常支持“线放样”或“曲线放样”功能。只需输入道路要素(如交点坐标、半径、缓和曲线参数),系统便能自动计算并引导放样出线路上的任意桩号点位,极大提升了复杂工程放样的效率和准确性。
放样点的标记并非工作的终点,严谨的数据检核与工作收尾是确保成果质量的最后一道保险。
在放样过程中或结束后,应随机或有选择地对已放样的点进行复测。将流动站重新对中在标记好的点位上,测量其当前坐标,与设计坐标进行二次比对。这种“回头看”的操作,能有效发现并纠正因人为疏忽或信号短暂失锁可能带来的粗差,确保每一个放样点都经得起检验。
全部放样任务完成后,有序地关闭流动站和基准站设备,清点并收拾好所有仪器装备。将外业放样的点号、坐标、现场情况等记录妥善保存。将手簿中的测量数据导出备份,并可与设计图纸进行叠加比对,生成放样报告。至此,一次完整的GPS-RTK放样作业才画上圆满的句号。
即使流程娴熟,实战中仍会遭遇挑战。掌握常见问题的应对之道,能让您的放样工作更加从容。
信号失锁与初始化:在树木、高楼旁容易发生。应尽量选择开阔地带作业,若失锁,可尝试小幅移动位置或等待卫星几何构型改善后重新初始化。电台通信中断:检查电台电量、频道是否被干扰、天线连接是否牢固,必要时缩短基准站与流动站距离或升高天线。精度突然变差:首先检查卫星数量与PDOP值,其次确认对中杆气泡是否严格居中,并复查控制点校验结果。
为了追求极致效率,可以优化放样点顺序,规划最短路径。在大型项目中,采用“网络RTK”模式可免去自架基准站的麻烦,直接使用移动通信网络接收差分信号,灵活性更高。养成随时保存数据和记录现场情况的习惯,能为后续核查或可能出现的争议提供宝贵依据。
