在工业动力的澎湃脉搏中,电机启动的瞬间往往隐藏着巨大的风险与损耗。直接启动带来的电流冲击犹如一记重拳,不仅威胁电网稳定,更在无形中啃噬着设备寿命。而软启动器,正是化解这场“启动风暴”的精密控制器。本文将深入探讨软启动器的安装与调试方法,为您揭开从硬件连接到参数优化,从静态测试到动态调校的全流程面纱,助您驾驭这台“电流驯兽师”,实现电机启动从“硬着陆”到“软着陆”的华丽蜕变。

一、安装奠基:环境与硬件的精密交响

软启动器的卓越性能,根植于严谨规范的安装基础。安装环境是首要考量,设备应置于通风良好、干燥无腐蚀性气体和粉尘的场所,环境温度通常需控制在-5℃至40℃之间,相对湿度不宜超过85%。对于特殊环境,如黄河沿岸高湿高腐蚀的泵站项目,需采用全柜喷涂三防漆、玻璃框内门设计等定制化防护,确保其在极端工况下稳如泰山。

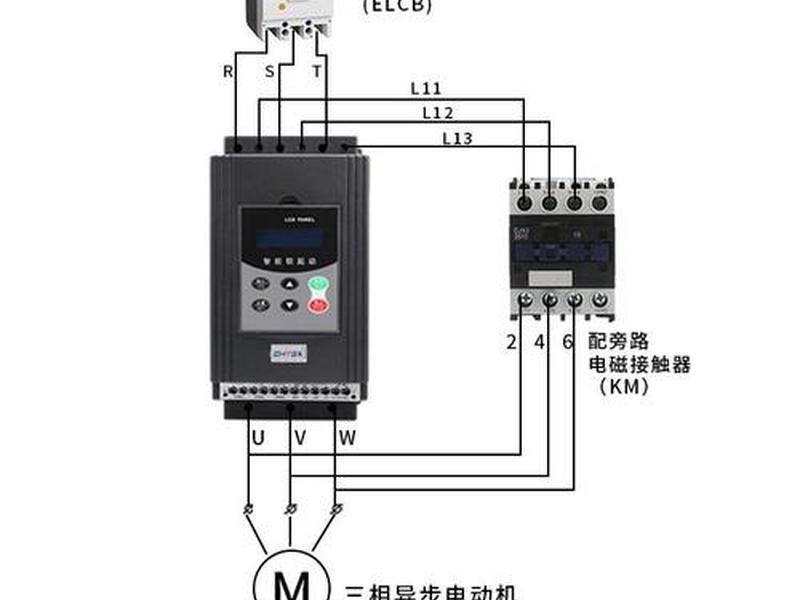

电气安装是连接安全的生命线。柜体固定须保证垂直稳固,多柜并装时间隙应小于2毫米。主回路电缆的截面积需按电机额定电流的1.5倍选取,确保载流能力。控制线路推荐使用屏蔽双绞线,并与动力线分开敷设,以抵御电磁干扰。一个常被忽视却至关重要的细节是接地系统——工作接地与保护接地必须分开,接地电阻要求不大于4欧姆,柜门需用黄绿接地线可靠跨接,这是保障人身与设备安全的底线。

接线端子的紧固程度直接关系到运行可靠性。主回路端子连接电源与电机,必须使用扭矩扳手按照厂家规定值(通常4-6N·m)紧固,曾有案例因接触不良导致晶闸管模块烧毁。控制回路端子则需准确接入控制电源与启动命令信号。务必在主回路中配备快速熔断器和断路器,前者用于保护软启动器内部的晶闸管,后者则提供线路的短路保护,二者缺一不可。

二、调试启航:静态检测与参数初始化

软启动安装调试,软启动调试方法

通电调试前,系统性的静态检测是排除隐患的关键一步。首先进行绝缘电阻测量,使用500V兆欧表检测主回路相间及对地绝缘电阻,应不低于10MΩ,这是验证线路干燥与洁净的“体检报告”。接着核对电源相序,确保电机转向符合工艺要求,若反向,则需调整电机任意两相接线。

软启动安装调试,软启动调试方法

参数初始化是为软启动器注入“灵魂”的第一步。核心在于准确输入电机铭牌数据:额定电压、额定电流、额定功率。电压允许偏差通常在±5%以内,电流值设置需与后端热继电器的保护范围匹配。根据负载特性预设启动模式与基础参数:对于水泵、风机等平方转矩负载,可采用电压斜坡启动,初始电压预设为额定电压的30%-40%;对于破碎机、输送机等重载恒转矩负载,则宜选用转矩控制启动,初始转矩可设为60%-70%。

保护参数的预设置构成安全运行的“防火墙”。过载保护值通常设定为电机额定电流的1.05-1.2倍,缺相、堵转保护功能必须启用。还需根据实际需求设置启动时间(一般为10-30秒)和限流值(通常为电机额定电流的3-4倍)。完成这些设置后,方可接通控制电源,测试指示灯、按钮、通信接口等控制回路功能是否正常,为动态调试扫清障碍。

三、核心精调:启动曲线与动态响应优化

动态调试是赋予设备“生命力”的过程,始于空载测试。断开电机与负载的联轴器,启动设备,观察启动过程。理想的启动电流应平稳上升,电机无异常振动与噪音。若电流曲线波动超过20%,或启动时间与设定值误差超过±10%,则需回溯调整加速时间或初始电压/转矩。

带载调试是检验参数的“试金石”。连接实际负载后启动,使用钳形表等工具密切监测启动电流峰值、启动完成时间及电机温升。启动电流应严格低于设定的限流值,电机温升在运行稳定后不应超过65℃。例如,在某污水处理厂调试中,将曝气风机的斜坡时间从默认10秒优化至6秒后,启动电流从4.5倍额定值成功降至3.2倍,电网冲击显著减小。

高级功能调试能挖掘设备深层潜能。对于支持总线通信的软启动器,需完成Modbus等协议的从站地址、波特率设置,并通过上位机或调试软件验证数据读写正常。在多电机联动系统,如中央空调机组中,可采用主从控制策略,设置0.5-1秒的启动延时,错开峰值电流,某项目应用此方案后,制冷机组启动峰值功率降低了42%。软停车功能的调试同样重要,对于水泵类负载,设置5-15秒的软停时间能有效消除水锤效应,保护管道系统。

四、故障克星:典型问题分析与实战处理

调试与运行中难免遭遇故障,精准判断是快速解决的前提。若设备报“启动失败”或“缺相”故障,首先使用万用表测量进线端三相电压,平衡度偏差应小于2%。若电压正常,则检查电流互感器接线与输出信号。对于过载报警,需区分是真实负载过重还是参数设置不当,通过查看实时电流波形或检查机械部分(如轴承是否卡阻)来定位根源。

设备异常发热是常见警告信号。若晶闸管散热器温度持续超过80℃,需系统排查:首先检查散热风道是否被灰尘堵塞(积尘厚度大于2毫米即需清理);使用示波器检测六路触发脉冲的相位同步性,偏差应小于5度;评估电机是否长期处于95%以上负载率运行,此种情况应考虑降容使用或加装并联模块。

针对启动过程中的特定现象,有经典的调整思路。若启动时电机剧烈振动或发出异响,可能是加速时间过短导致转矩上升过快,与机械固有频率产生共振,此时应微调加速时间,并检查电机与负载的基础固定。若启动后设备频繁无故停机,则可能是保护参数阈值设置过于敏感,或电网存在瞬时波动,需结合历史故障记录和电网质量分析进行判断与调整。

五、安全永续:规范守则与预防性维护

软启动安装调试,软启动调试方法

安全是调试工作的最高准则。操作前必须严格执行“断电、放电、验电”程序,特别是高压软起动器,需确认电容器残余电压低于50V。测量时,必须使用高压差分探头等专业工具,严禁直接接地测量。调试过程中,禁止带电修改参数,每次启动后应让设备充分冷却(建议30分钟)再进行下一次测试。

建立预防性维护体系是保障设备长周期稳定运行的基石。建议制定季度维护计划,内容包括:使用压缩空气(压力≤0.3MPa)清洁散热器与风道;按厂家规定周期和扭矩复紧主回路功率端子,防止因热胀冷缩导致接触电阻增大;定期备份设备参数,以防存储芯片意外丢失数据。据统计,规范执行维护的软起动器,其平均无故障时间可提升数倍。

调试记录的完整性至关重要。应详细记录每次调试的参数设置、测试数据(如空载/带载电流、电压曲线、启动时间)、遇到的问题及解决方案。这份记录不仅是设备档案,更是未来故障排查、性能优化和设备升级的宝贵依据。完成所有调试后,需对现场操作人员进行培训,确保其掌握基本操作、状态识别与紧急处理流程。

以上是关于软启动安装调试,软启动调试方法的介绍,希望对想了解建站百科知识的朋友们有所帮助。
