在工程测量的广袤战场上,全站仪如同一位沉默而精准的“哨兵”,守护着每一寸坐标的尊严。当视野被遮挡、测程达到极限,这位哨兵也需要一次谨慎的“战略转移”——这就是转站。转站,绝非简单的仪器搬运,而是一场关乎数据血脉能否无缝衔接、测量精度能否毫厘不差的精密操作。本文将深入剖析全站仪转站的核心步骤与精髓,带你揭开这项关键技能的神秘面纱,确保每一次坐标传递都精准无误。
转站的成功,始于未雨绸缪的筹划。这并非简单的选址,而是一次综合考量通视性、稳定性和未来测区覆盖的战略布局。
转点的位置选择至关重要。理想的转点应同时满足多个条件:必须能与原测站、已知后视点以及后续需要测量的目标点保持良好的通视,确保视线畅通无阻;点位本身要稳固,避免设置在松软土质、振动源附近或可能发生位移的区域;还需考虑仪器架设的便利性与作业人员的安全。一个优秀的转点,是后续所有测量工作顺利开展的基石。

数据与设备的准备工作不容有失。在离开原测站前,务必确认并保存已测得的全部数据,进行双重备份以防万一。检查全站仪、棱镜、对中杆、三脚架等设备的状态。确认棱镜常数设置正确,三脚架各连接螺丝紧固,仪器电池电量充足。如同战士出征前检查,任何微小的疏忽都可能在转站后放大为致命的误差。
环境因素的预判是高手与新手的分水岭。需避开强磁场干扰源,评估大气条件(如温度梯度、折射),并规划好仪器搬运的路线,确保搬运过程平稳,避免剧烈震动。精心的筹划,能将意外发生的概率降至最低,为一次完美的转站铺平道路。
在原测站的最后操作,是为坐标传递“点燃信标”。这里的每一步都关乎着新测站坐标系的起算原点。

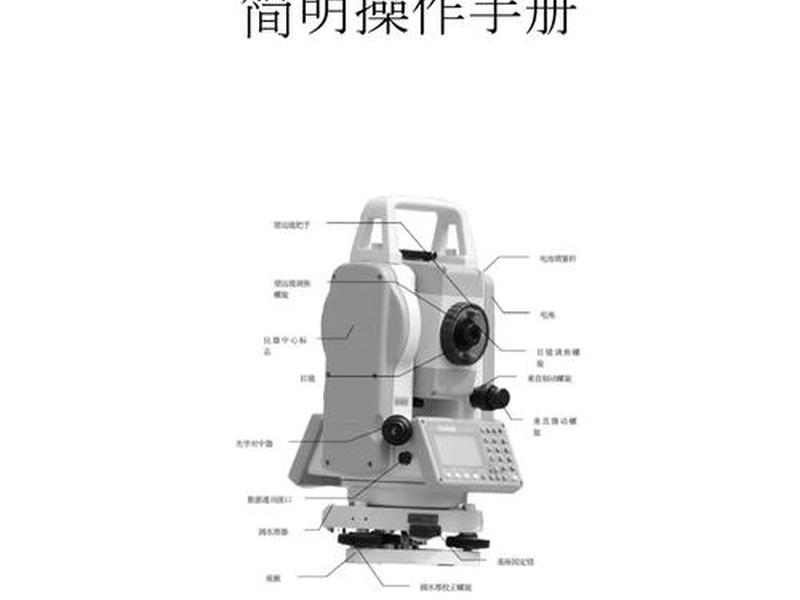

第一步是稳固建站与精确对中。将全站仪架设在已知坐标的原测站点上,仔细进行对中与整平。使用光学或激光对中器,确保仪器中心与地面点标志严格重合,并调节脚螺旋使长水准管气泡精确居中。一个稳定且对中整平完美的测站,是所有观测值可靠的前提。
紧接着,执行关键的后视定向。在仪器中准确输入原测站点的坐标,然后照准另一个已知坐标的后视点,输入其坐标或已知方位角,完成仪器的定向设置。全站仪的内部坐标系便与大地坐标系建立了精确的连接。为确保定向无误,可进行简单的检核,例如测量到另一个已知点的距离或坐标与理论值进行比对。
在告别原测站前,最重要的任务是为转站“铺路”——测定转点坐标。将棱镜精确架设在预先选好的转点上,使用全站仪照准并测量,获取该转点的三维坐标(X, Y, Z)。这份坐标数据,将成为仪器搬到新位置后,重新建立坐标系的唯一依据。务必多次测量取平均值,以提升转点坐标的可靠性。
搬站过程是转站中最易引入物理误差的环节。仪器的迁徙必须如履薄冰,确保其内部精密的轴系关系不受破坏。
搬迁时,应首先轻柔地将全站仪从三脚架上卸下。许多测量员会习惯性地先将望远镜置于盘左(正镜)状态并制动,再松开连接螺旋,双手平稳托住仪器基座取下,避免只握持望远镜部分。仪器在运输过程中应放入箱内或妥善抱持,防止磕碰。
与此助手需将三脚架与基座搬运至新的转点位置。移动三脚架时,应尽量保持其概略水平,避免大幅度的倾斜或拖动,以防脚架关节松动或变形。到达转点后,先大致架设三脚架,使架头平面概略水平且高度适宜。
然后,将全站仪重新安装到新位置的三脚架上。这个“安家”的过程需要再次投入极大的耐心。先通过移动三脚架腿进行粗平和对中,使仪器下方的对中点大致对准地面标志。随后,使用脚螺旋进行精平,确保圆水准器和长水准管气泡严格居中。精平后,还需检查对中情况,若存在微小偏差,可轻微松动连接螺旋,在架头平面上平移仪器基座进行精确对中,然后再次检核整平。这个过程可能需要反复一两次,直至对中与整平同时达到最佳状态。
在新测站上,全站仪仿佛一台需要重新“灌输记忆”的设备。我们用它刚才测得的“身份信息”(坐标),让它“认出”原来的“家”(原测站),从而在陌生地点重建坐标系。
仪器在对中整平后开机。进入设站或后方交会程序,输入新测站的坐标——即上一步在原测站测得的转点坐标。仪器的“自我认知”被设定在这个新的空间位置上。
接下来是赋予方向的关键一步:后视定向。此时的后视点,应选择原测站点。在仪器中输入原测站点的坐标,然后精确照准原测站点上架设的棱镜(或标志)。确认照准后,仪器会根据当前测站坐标、后视点坐标以及观测方向,自动解算出方位角,完成坐标系的旋转定向。这一步,本质上是将原测站的坐标系“平移并旋转”到了新的转点上。

定向完成后,绝不意味着可以立即开始新测区的测量。必须进行严格的检核,这是转站成功的“试金石”。最常用的方法是测量另一个已知控制点的坐标,与已知值进行比对,检查偏差是否在规范允许的误差范围内(例如,平面位置差不超过几毫米)。也可以再次测量原后视点(如果通视),进行闭合检查。只有检核通过,新测站才被确认建立成功,方可开展后续测量工作。
即使步骤严谨,误差仍可能如影随形。掌握误差来源与控制方法,是驾驭转站技术的升华。
转站误差主要来源于几个方面:对中误差,仪器中心与地面点未完全重合,尤其在短边测量中影响会被放大;整平误差,仪器竖轴不垂直,导致水平角测量产生系统误差;目标照准误差,特别是长距离时,大气抖动和瞄准精度的影响;以及仪器本身和棱镜的常数误差。了解这些,就能在操作中有的放矢。
为了控制误差,需要养成一系列精细的操作习惯。对中时,尽量使用光学或激光对中器,并分别在0°、90°、180°、270°四个方向检查对中点是否偏移。整平时,确保圆水准气泡居中后,务必使长水准管在两个互相垂直的方向上都严格居中。照准目标时,要消除视差,并利用微动螺旋使十字丝精确夹准棱镜中心或标志。
当发现转站后检核偏差较大时,需有系统的排查思路。回顾转点坐标的测量过程是否可靠,考虑重测转点。检查新测站的对中整平是否绝对准确。然后,确认仪器常数和棱镜常数设置无误。考虑环境因素,如强烈侧光带来的折光影响。通过步步排查,总能找到误差的根源并予以纠正。
掌握了标准流程后,一些进阶技巧能让你在复杂场景下游刃有余,甚至化繁为简。
在多测站连续传递的长线路测量中,可以采用“蛙跳式”转站法。即设站A测量B、C(C为转点),搬至C后,不仅后视A,还后视B进行双后视定向,通过多余观测提高定向精度和可靠性。这如同为坐标传递上了双保险。
在通视条件极差、无法直接观测到已知点的困难地区,后方交会法大显身手。直接将全站仪架设在未知的转点上,通过观测两个或以上已知控制点的方向和距离,由仪器自动解算出测站点的坐标。这种方法免去了预先测定转点坐标的步骤,但要求已知点分布良好,交会角适宜。
对于精度要求极高的项目,如精密工程测量,转站后还需进行更为严苛的验证。例如,进行“倒镜法”检查:盘左盘右观测同一目标,读数应满足理论关系。或者,测量一条已知长度的基线边,对比测量值与真实值。这些手段能将隐蔽的误差挖掘出来,确保数据质量满足最高标准。
