全站仪转战方法,全站仪如何转站 ,对于想了解建站百科知识的朋友们来说,全站仪转战方法,全站仪如何转站是一个非常想了解的问题,下面小编就带领大家看看这个问题。
在精密工程测量的宏大乐章中,全站仪转站无疑是连接不同测区、拓展测量视野的关键乐章。当测量区域被障碍物阻隔,或测程超出仪器单站覆盖范围时,熟练、精准地完成转站操作,就如同为测量工作插上了翅膀,使数据采集得以在更广阔的空间里无缝衔接。本文旨在系统性地为您剖析全站仪转站的全过程,从核心原理到具体操作,从关键技巧到避坑指南,带您掌握这门让测量疆域无限延伸的必备技能。
转站,并非简单的仪器搬迁,而是一个精密的坐标传递过程。其核心思想是:在一个已知坐标的测站上,精确测定一个或多个“转点”的坐标;随后将仪器搬迁至这些转点,并以它们作为新的测站,利用已知的后视方向,建立起全新的测量坐标系。这个过程确保了整个测区坐标系统的统一性和连续性。
成功的转站始于周密的准备。必须确认至少两个已知且通视良好的控制点,作为起始测站点和后视点。转点的选址至关重要。理想的转点应地势稳固、通视条件优越,既能清晰地看到原测站和后视点,又能覆盖后续需要测量的目标区域。应避免将转点选在松软地面、振动源附近或可能发生位移的位置。在出发前,务必检查仪器电池电量充足,并对全站仪进行必要的检校,确保其测角、测距精度满足测量等级要求。
最常用且可靠的转站方法是“两步法”,其过程逻辑清晰,易于掌握。

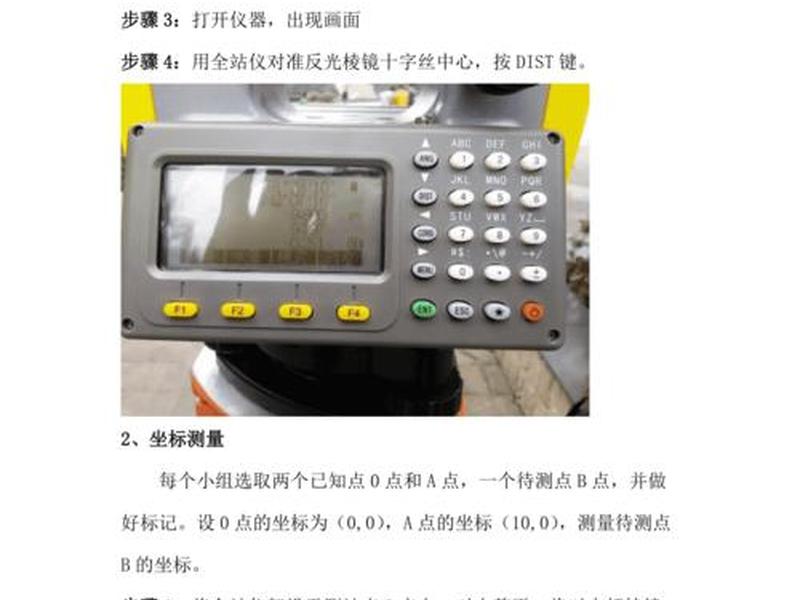

第一步,在原测站完成定向与转点测量。 在已知点A架设仪器,严格对中、整平。进入坐标测量模式,输入测站点A的坐标。接着,照准另一个已知点B(后视点),输入其坐标或直接输入后视方位角,完成定向。为确保定向无误,可测量AB距离与已知值进行比对检核。定向完成后,在预先选定的转点C处架设棱镜,仔细对中整平。使用全站仪照准棱镜中心,测量并准确记录C点的三维坐标(X, Y, H)。C点的坐标便从已知的A、B点传递而来。
第二步,搬迁仪器至新站并完成定向。 将全站仪安全搬迁至C点,重新进行对中整平。C点已成为新的测站点。在仪器中输入C点的坐标(即上一步测得的坐标)。然后,将后视点设置为原测站点A,照准A点处的棱镜或标志,完成后视定向。至此,新测站C的坐标系便建立完成。为验证转站的准确性,强烈建议进行检核测量,例如测量另一个已知点D的坐标,与已知值对比,或将仪器重新照准后视点B检查方位角,确保误差在允许范围内。
掌握基础步骤后,一些精细的操作技巧能显著提升转站的精度和作业效率。
精准对中与整平是基石。 无论是在原测站、转点还是新测站,对中整平的误差都会被直接传递并放大。使用光学对点器时,应确保仪器旋转至任何方向,对中点偏移均最小。若旋转仪器时对中点发生明显偏移,需检查并调整仪器水平,或对光学对点器进行校准。

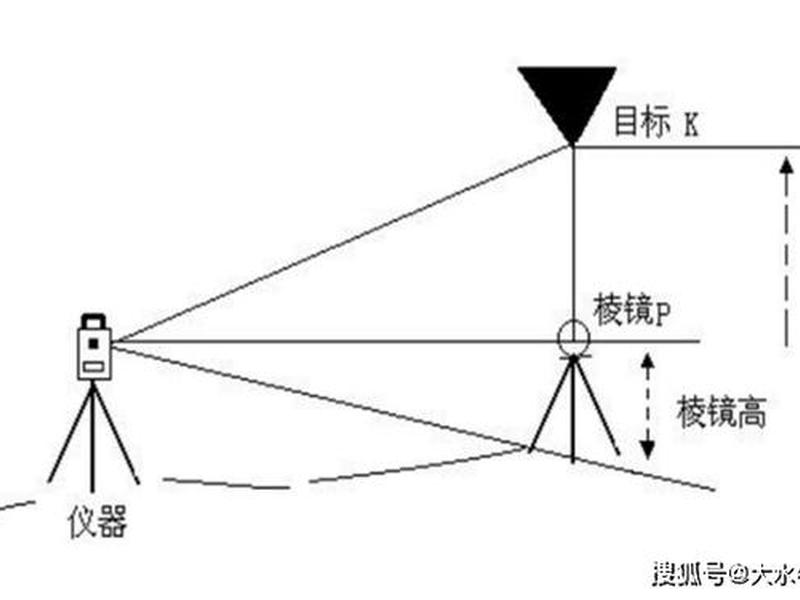

优化测距与瞄准过程。 测量转点坐标时,应使全站仪望远镜的十字丝精确瞄准棱镜中心。当仪器接收到返回的光电信号后,需反复微调水平和垂直微动螺旋,直至信号强度达到最大值,此时才表示真正瞄准了棱镜中心,此时测距结果最为准确。特别是在短距离测量时,瞄准误差对结果影响更大。

善用仪器功能并规范记录。 许多现代全站仪具备“后方交会”等功能,在特定条件下可以简化设站流程,但理解其原理和适用场景是关键。必须养成及时、规范记录数据的习惯,包括测站点、后视点、转点坐标以及检核测量数据,防止记忆混淆或数据丢失,为内业处理提供可靠依据。
即使经验丰富的测量员,也可能在转站过程中遇到意想不到的问题。了解这些“陷阱”并知道如何应对,至关重要。
误差累积与检核缺失。 多次转站会导致误差逐站累积。应尽量避免不必要的转站次数,并在每一站都进行严格的检核。如果条件允许,采用闭合导线或附合导线形式进行多站传递,通过平差计算来分配和减小误差。切勿因追求速度而省略检核步骤。
仪器与环境因素干扰。 仪器断电后需要重新定向,因此在搬站过程中要确保仪器安全,避免意外关机。在复杂环境下(如高温、强风),测量结果可能不稳定,需增加测回数取平均值。要注意棱镜高度输入必须与实地架设高度一致,任何不一致都会直接导致高程误差。
通讯与设置错误。 确保全站仪、棱镜及配件(如电池、电缆)状态良好。错误的坐标输入、错误的坐标显示顺序(如NEZ与ENZ混淆)都会导致灾难性的错误。在开始测量前,花几分钟核对仪器设置,能避免后续大量的返工。
面对复杂地形与工程要求,需要灵活变通的转站策略。
长线路或障碍物众多区域的测量。 在公路、管线等长距离线路测量中,需要连续转站。规划一条通视良好、点位稳固的转站路线比盲目设站更重要。可以考虑布设一条沿着测线的图根控制网,将转站点纳入整体控制网中,统一平差,以控制整体精度。
施工放样中的频繁转站。 在大型工地,为了放样不同区域,经常需要转站。可以建立多个彼此通视的固定控制点,形成一个小型控制网。每次转站都从这些已知点出发,而非层层传递,这样可以有效隔离误差,保证各放样区域的相对精度。
与新兴技术结合。 如今,将全站仪与自动跟踪、无线数据传输技术结合,已应用于如大跨度桥梁转体施工等动态监测中。在这些场景下,“转站”的概念可能演变为多台仪器组成的监测网络,通过软件统一解算,实现实时、连续、高精度的三维坐标监控,展现了传统转站技术在现代工程中的升华。

工欲善其事,必先利其器。全站仪的维护保养直接关系到转站测量的成败与精度。
日常使用注意事项。 长途搬运仪器必须关机并装箱。避免望远镜直接对准太阳,以防损坏测距部件。在阳光下或雨天作业应打伞防护。仪器使用后应清洁干燥,尤其注意电池接口和电缆插头的清洁,避免接触不良。定期对仪器的视准轴误差、竖盘指标差等进行检定和校准,特别是在经历长途运输或温度剧烈变化后。
建立规范的操作流程。 为测量团队制定标准的转站操作流程(SOP),包括设备检查清单、数据记录格式、检核标准等,并通过培训确保每位成员熟练掌握。规范化的操作是杜绝人为失误、保障测量质量最有效的手段。
总结而言,全站仪转站是一门融合了严谨理论、精细操作和丰富经验的技术。 它不仅仅是位置的移动,更是测量控制网的智慧延伸。从扎实的原理理解,到一丝不苟的每一步操作,再到面对复杂情况的灵活应变与严格检核,共同构成了转站成功的不二法门。掌握好这项技术,就如同掌握了在广阔空间绘制精密坐标网络的钥匙,让每一次测量任务都能在稳定可靠的控制下,高效、精准地展开。记住,在测量的世界里,每一次成功的转站,都意味着我们对未知空间的认知又向前迈进了一步。
以上是关于全站仪转战方法,全站仪如何转站的介绍,希望对想了解建站百科知识的朋友们有所帮助。
