在精密工程测量的世界里,全站仪如同测绘者的“火眼金睛”,而高程测量则是构建三维空间坐标的灵魂维度。掌握全站仪如何建站设高程,以及如何精确放样高程,是解锁地形测绘、建筑施工、道路工程等众多领域精准三维数据的关键。这不仅是仪器操作的步骤,更是一场关于空间、数据与精度的艺术。本文将深入剖析这两个核心流程,带您从原理到实践,彻底征服高程测量的挑战。
全站仪高程测量的第一步,便是建立稳固可靠的测量基准,即“建站设高程”。这个过程是为后续所有测量赋予统一的“海拔”起算点,其精度直接决定了最终成果的可靠性。

经典方法是在已知坐标(包含高程)的控制点上架设仪器。操作者需将全站仪精确对中、整平于测站点,随后量取仪器高——即从地面控制点中心到全站仪度盘中心的垂直距离。这个看似简单的步骤实则至关重要,其误差会直接传递至后续每一个测点。量取时需使用钢卷尺,并确保尺身垂直,多次测量取平均值以减小误差。随后,在全站仪的建站菜单中,依次输入测站点的三维坐标(N, E, Z)和刚刚量取的仪器高。至此,仪器内部便建立了一个以测站点为原点的空间测量坐标系。
对于在未知点上架设仪器的情况,则可采用“后方交会”法确定测站高程。这种方法赋予了测量极大的灵活性。仪器可架设在任意通视良好的位置,通过观测两个或以上已知高程点的斜距和垂直角,由仪器内置程序自动解算出测站点的高程和平面坐标。在这个过程中,仪器高和棱镜高的输入逻辑可能与传统不同,需要操作者深刻理解“测站高程+仪器高-棱镜高=常数”这一核心原理,灵活组合输入参数,以确保计算基准的正确。
无论采用何种方法,建站完成后都必须进行后视检核。即测量另一个已知点的高程,与已知值进行比对。若差值超出允许范围,则需检查仪器高、棱镜高量取是否准确,或重新建站。这一步是杜绝错误、保证后续工作顺利进行的“安全阀”。

如果说建站是设定基准,那么高程放样就是将设计图纸上的高程数据,精准地“投射”到现实世界中的指定位置。这是工程施工,如路基填挖、楼层板标高控制、管道铺设等环节的核心技术。
坐标放样是全站仪最常用的功能之一。操作者首先在全站仪放样程序中,输入待放样点的设计坐标(N, E, Z)。仪器会根据测站坐标和放样点坐标,自动计算出需要转动的水平角和需要测量的距离。转动照准部,使水平角差值为零,此时望远镜视准轴的方向即为放样点的方向。司镜员沿此方向前后移动棱镜,观测屏幕上的距离差值,当距离差也为零时,棱镜对中点即位于放样点的平面位置上。
平面位置确定后,便进入关键的高程放样环节。将棱镜固定在放样点附近,使全站仪照准棱镜中心进行测量。仪器屏幕会显示棱镜当前位置的实测高程。将此实测值与设计高程值进行比较,得出一个高差差值。根据这个差值,指挥司镜员上下调整棱镜高度(例如,在对中杆上滑动棱镜)。当实测高程与设计高程一致时,在对中杆底端或棱镜中心对应高度做上标记,此标记点即为所需的设计高程面。
整个过程要求测站与放样点通视良好,且仪器高、棱镜高量取无误。对于批量点放样,可预先将所有放样点坐标存入仪器,按序调用,能极大提升外业效率。
在工程实践中,常会遇到待测点或待放样点位于高空(如桥梁底板、高压线)或深坑(如基坑底部),无法直接安置棱镜。这时,“悬高测量”与“悬高放样”功能便展现了其神奇之处。
悬高测量允许测量无法直接安置棱镜的点位高程。其原理是:将棱镜安置在待测目标点正下方(或正上方)的可达处,并精确量取棱镜高。全站仪照准棱镜,测量斜距和天顶距,再转动望远镜照准待测目标点,测量其天顶距。仪器会根据几何三角关系,自动计算出目标点的高程。这种方法巧妙避开了直接接触的困难,拓展了全站仪的测量范围。
悬高放样则是这一原理的逆向应用,用于在无法立镜的高处或低处放样出特定高程面。例如,在高压线架设中,需要确保导线对地距离符合设计安全高度。操作时,将棱镜置于目标铅垂线下的地面,量取棱镜高。在全站仪悬高放样模式下,输入需要放样的高度值(如导线离地高度)。然后,司镜员在目标铅垂线方向上上下移动一个可见标志(或激光笔),当仪器显示的高度差值为零时,该标志所处的位置即为设计高程面。这种方法解放了测量对棱镜位置的绝对依赖,展现了全站仪智能化测量的强大适应性。

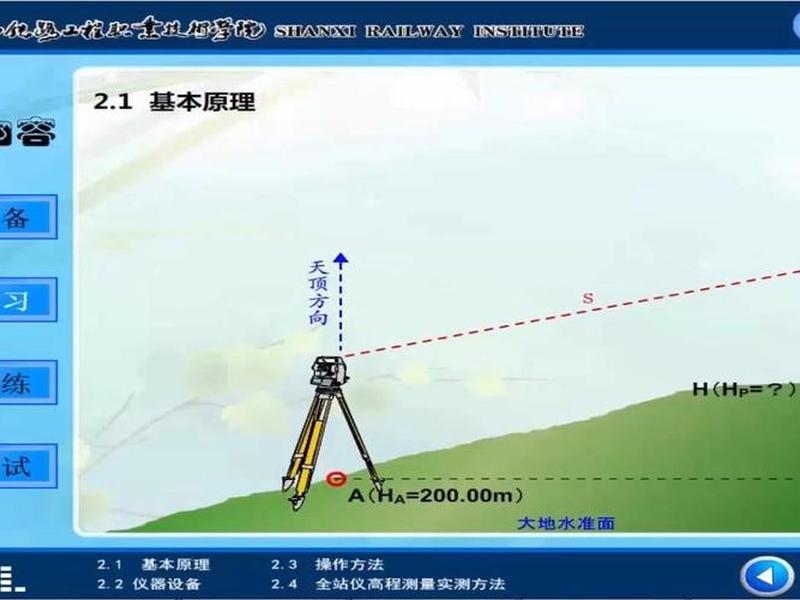

高程测量的灵魂在于精度。全站仪三角高程测量不可避免地受到多种误差源的侵扰,唯有深刻理解并有效控制,才能驯服误差,获得可靠数据。
垂直角观测误差是首要敌人。当视线倾斜角(垂直角)过大时,微小的角度误差会导致较大的高差计算误差。在传递高程时,应尽量选择视线倾角较小的边进行观测。大气折光像一只无形的手,会弯曲光线路径,影响垂直角观测值。其影响在早晚温差大、近地面空气密度梯度变化剧烈时尤为显著。选择气象条件稳定、接近中午的时段进行观测,是削弱折光误差的有效策略。
距离误差会线性放大高差误差。根据误差传播定律,边长越长,测距误差对高差结果的影响越大。在条件允许时,应尽量缩短测站与目标点之间的距离。仪器高和目标高(棱镜高)的量取误差,则会以1:1的比例直接带入高差结果。必须使用经过检定的钢卷尺,采用正确的量取方法,并独立量取两次,当两次差值不超过3毫米时取平均值,以最大限度减小这项误差。
仪器的垂直指标差(i角)也会带来系统误差,需定期对仪器进行检验与校正。在精度要求极高的场合,可以采用对向观测(即往返测)或中间法测量,利用观测程序本身来抵消或减弱部分误差影响。
在复杂地形或通视条件受限的工地,传统的已知点设站方法可能寸步难行。“自由设站”与“对边测量”便成为测量员的王牌。
自由设站,或称“后方交会设站”,允许全站仪架设在任意未知坐标的便利点上。通过对多个(通常两个以上)已知点进行角度和距离观测,仪器可同时解算出测站点的三维坐标(包括高程)和定向参数。这种方法彻底摆脱了对传统控制点位置的依赖,特别适用于桥梁、隧道、室内等已知点难以利用或不通视的场景。在高程传递上,它同样遵循特定逻辑设置参数,实现了平面与高程的一体化自由建站。
对边测量则提供了一种纯粹获取高差的手段。全站仪架设在任意位置,无需输入测站高程、仪器高和棱镜高(或使用任意假定值)。保持棱镜高度不变,分别测量A、B两点的垂直角(或直接读取三角高差dZ),两点观测值之差即为A、B两点间的高差。这种方法完全规避了量取仪器高和棱镜高带来的误差,操作极为简洁,特别适用于水准路线测量或只需要两点间高差的场合。其本质是将全站仪当作一台电子经纬仪与测距仪的组合,直接获取基础观测值进行高差推算。
一个成功的测量项目,始于周密的准备,终于严谨的收尾。将建站与放样融入完整的实战流程,方能确保万无一失。

作业前,必须收集所有已知控制点的坐标和高程资料,检查仪器电池电量,带齐脚架、棱镜、对中杆、钢卷尺、记录簿等辅助设备。到达现场后,首先踏勘选点:测站点应选在土质坚实、通视良好、利于安全操作的位置;放样点路径需提前规划,确保全程可测。
架设仪器是基本功。展开三脚架,大致对中整平后安置全站仪。先通过光学或激光对中器精确对中,再通过调节脚螺旋使长水准管在任何方向都居中,完成精平。对中与整平需反复调整,直至两者均满足要求。随后,用钢卷尺仔细量取仪器高。
接着进行建站操作。开机进入相应程序,输入测站点号、坐标、仪器高。然后照准后视点,输入后视点信息完成定向。务必进行后视检核,测量另一个已知点坐标与已知值比对,确认无误后方可开始后续工作。
放样时,从仪器中调取或现场输入放样点设计坐标。先按角度和距离指引司镜员找到平面位置,再通过观测调整棱镜高度,直至实测高程与设计高程相符,做好标记。每个点放样完成后,可进行复测以作检核。
全部工作结束后,应检查所有目标点是否均已放样并记录。关机,小心收好仪器和配件。回到内业,及时整理数据,核对放样成果,完成测量报告的编写。这条从准备到实施的完整动线,是保障测量质量与效率的生命线。
