华测rtk设备建站(华测rtk基站架设步骤照片) ,对于想了解建站百科知识的朋友们来说,华测rtk设备建站(华测rtk基站架设步骤照片)是一个非常想了解的问题,下面小编就带领大家看看这个问题。

在测绘测量领域,厘米级的精度是决定工程成败的关键。而实现这一精度的核心,往往在于一个稳定、正确的基准站。华测RTK设备凭借其出色的性能,已成为众多测绘工程师手中的利器。许多初学者面对复杂的线缆和多样的模式时,常感到无从下手。本文将围绕华测RTK基站架设的核心步骤,通过详细的图文解析,带您揭开高精度测量背后的秘密,让您轻松掌握从设备组装到信号发射的完整流程,开启精准测绘的大门。

一、架设前的精密筹划

任何成功的测量都始于周密的准备。基站架设绝非简单的拼装,而是一个系统性工程的起点。首要任务是进行站点勘察与选址,一个理想的架设点直接决定了后续测量的效率与精度。站点应选择在地势较高、视野绝对开阔的区域,确保卫星信号接收无遮挡。必须远离高压线、大型金属构筑物以及强电磁干扰源,这些因素都可能像无形的“幽灵”一样吞噬微弱的差分信号。理想的选址如同为基站寻找一个“风水宝地”,是其稳定运行的基石。

是设备清点与状态确认。打开设备箱,应逐一核对华测RTK主机、电台(若使用外挂模式)、蓄电池、三脚架、各类加长杆(如30厘米加长杆)、鞭状或棒状天线、以及所有连接线缆(如电台数传一体线)。确保主机电量充足,电台功能正常,蓄电池电力充沛。这一步的细致程度,决定了野外作业时是否会因一个小配件的缺失或故障而陷入停滞。就像战士上战场前检查,每一个环节都关乎“战斗”的成败。

根据本次测量的具体需求,明确将要采用的工作模式。华测RTK主要提供两种经典的基站模式:外挂电台模式和内置电台(及网络)模式。外挂电台模式信号覆盖范围广,适合无网络信号的偏远地区;而内置电台或网络模式则更为轻便,在CORS网络覆盖区或短距离作业中优势明显。在出发前就确定好模式,能让你在现场架设时目标明确,有条不紊。

二、外挂电台模式架设详解

华测rtk设备建站(华测rtk基站架设步骤照片)

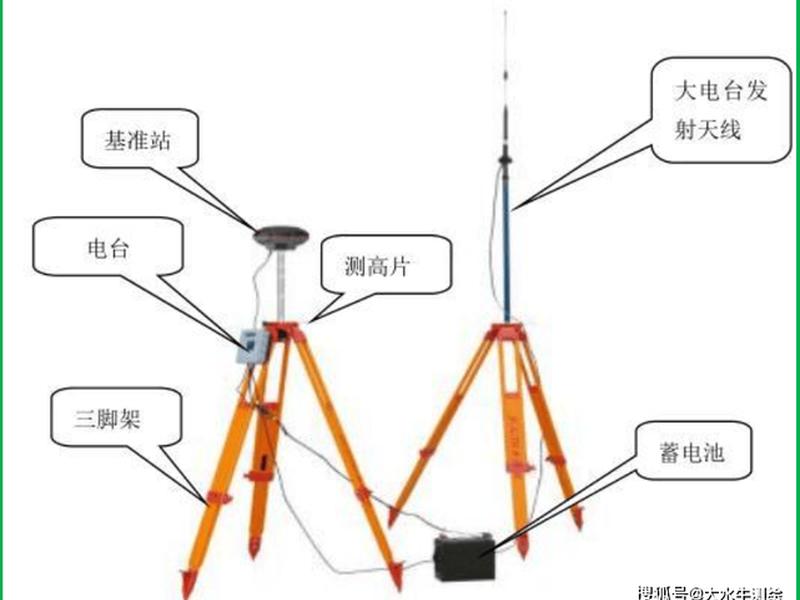

外挂电台模式是传统且可靠的作业方式,其架设过程充满了工程仪式感。第一步是稳固根基——架设三脚架。将三脚架在选定的点位(已知点或未知点均可)上展开并踩实,确保其稳固不摇晃。若在已知点上架设,需使用基座进行严格的对中与整平,这是将测量成果归算到统一坐标系的关键。铝盘为设备提供了一个平稳的安装平台。

华测rtk设备建站(华测rtk基站架设步骤照片)

接下来是主机与天线的安装。将30厘米加长杆牢固安装在三脚架基座上,然后把华测RTK主机安装在加长杆顶端。如果点位是已知点,这一步骤的对中整平精度要求极高。随后,安装鞭状天线,这是电台信号的“发射塔”。通常需要将鞭状天线通过电台天线连接座固定在专用的加长杆上,并尽可能高地架设,以扩大电台信号的覆盖范围。记住,天线高度每增加一米,信号的有效距离就可能得到显著延伸。

最后一步是“神经脉络”的连接,即将所有设备通过线缆整合为一个系统。用电台数传一体线连接主机与电台,再将蓄电池的正负极(通常红线为正,黑线为负)正确连接到电台上。检查所有接口是否插紧、拧牢,防止因振动导致松动。开启电源后,观察电台的发射指示灯是否开始有规律地闪烁(通常为一秒一闪),这标志着电台正在健康地向外广播差分信号。至此,一个独立发射差分信号的外挂电台基站便傲然屹立,准备为流动站提供精准的坐标修正。

三、内置电台与网络模式架设

对于追求轻量化、便捷化的现代测绘作业,内置电台及网络模式提供了更优雅的解决方案。这种模式的架设流程相对简化,但细节同样不容忽视。架设的第一步同样是架设稳固的三脚架并安装主机,其步骤与外挂模式前期一致。区别在于,当使用内置电台功能时,需要在主机上连接专用的棒状天线,以增强无线电信号的发射与接收能力。而在网络模式下(如使用CORS账号),则通常无需连接此外部天线,设备通过内置网络模块直接接收差分信号。

设备连接完成后,核心工作转向手簿软件内的配置。打开测地通软件,进入工作模式设置。选择“自启动基准站”模式,并根据需求选择“内置电台”或“网络”作为差分数据链。若为网络模式,则需要准确输入CORS账号的用户名、密码、服务器地址、端口及接入点等信息。这些参数如同基站的“身份证”和“门牌号”,任何细微错误都会导致移动站无法接收到正确的差分数据,从而使测量工作陷入“失联”状态。

配置完成后点击确定并保存。观察主机状态灯尤为重要。当移动站的差分数据灯进入一秒一闪的规律闪烁状态,并且手簿软件界面上清晰地显示“固定”二字时,意味着基站与卫星、网络之间的握手已成功,一个基于现代通讯技术的虚拟基准站已经构建完毕。这种模式省去了外挂电台的笨重设备,尤其在城市或网络覆盖良好的区域,能极大提升作业的灵活性与效率。

四、流动站连接与系统启动

基准站架设完毕,只完成了测绘系统的一半。流动站,即测量员手中移动的设备,是与基准站协同工作的另一半。流动站的架设相对简单:将主机安装在带有圆气泡的对中杆上,并连接手簿。关键在于与基准站建立可靠的通讯链路。通过手簿的蓝牙或Wi-Fi功能搜索并连接流动站主机,确保物理连接畅通。

在手簿软件中配置移动站参数是整个流程的“临门一脚”。进入配置界面,选择与基准站相匹配的工作模式和数据链。如果基准站使用外挂电台,则移动站需选择对应的电台信道进行匹配;若是网络模式,则移动站同样需配置相同的CORS账号信息。这一步是确保移动站能“听懂”基准站“语言”的关键,频率或协议的错配将导致无法解算出差分数据。

当所有设置就绪,启动移动站接收机。软件界面会经历一个令人期待的初始化过程:从“单点定位”到“浮动”,最终达到“固定”状态。“固定解”的出现,标志着RTK系统进入了厘米级精度的测量状态。此刻,对中杆底部的点位坐标将实时显示为经过差分修正后的高精度成果。整个系统从独立的两个部件,融合成了一个实时动态的精密测量网络。

五、精度保障与实战要点

获得“固定解”并非终点,确保测量成果的长期可靠性与绝对精度,还需要一系列严谨的操作。首当其冲的是“点校正”。这是将WGS-84坐标系下的实时动态测量结果,转换到本地施工坐标系(如北京54、西安80或CGCS2000)的核心步骤。通过在测区内测量至少两个(推荐三个或以上)已知控制点的坐标,让软件自动计算出转换参数。忽略这一步,测量得到的将是毫无工程意义的全球坐标,犹如在航海中使用了一张没有标注港口的地图。

基站平移是另一个必须掌握的技巧。当已完成点校正的基站因故关机或发生轻微移动后重新开机,其单点定位的初始位置会发生变化。无需重新进行复杂的点校正,只需将基站安置好,测量一个已知控制点的坐标,然后在软件中使用“基站平移”功能,将基站当前位置“平移”回原来的坐标系框架下。这个功能巧妙地解决了基站重启后的基准延续问题,保证了测量基准的统一。

在实战中,还有一些细节决定成败。例如,外挂电台的蓄电池需提前充足电,并做好防水防晒措施;所有线缆连接必须牢固,野外风吹日晒容易导致接口氧化松动;遇到信号不稳定时,首先检查天线连接和周围环境干扰。将这些要点内化为操作习惯,才能在各种复杂野外条件下,确保华测RTK系统始终如一地提供稳定、精准的测量服务。

华测rtk设备建站(华测rtk基站架设步骤照片)

六、未来展望与技术演进

随着技术的发展,华测RTK设备本身也在不断进化,使得建站过程更加智能与简化。例如,搭载星地融合技术的华测RTK X15L等新型号,集成了自研StellaX芯片与云端同源5.0技术。它们能够智能融合星基增强信号与地基差分信号,在无移动网络或基站信号的极端环境下,依然能通过卫星播发数据获得差分服务,极大地扩展了作业范围,降低了对外部基站架设的依赖。

智能化配套软件也在重塑作业流程。测地通软件的不断升级,集成了更直观的图形化引导和自动诊断功能。未来,我们或许能看到通过AR技术辅助天线对中与整平,或利用物联网技术实现基站状态的远程监控与自检。这些演进并非取代扎实的架设基本功,而是将工程师从重复性劳动中解放出来,更专注于测量方案与精度分析本身。

无论技术如何演进,理解华测RTK基站架设的原理与步骤,始终是驾驭这台高精度仪器的基础。从亲手拧紧每一个接头,到读懂手簿上每一个状态提示,这个过程连接着冰冷的设备与火热的大地。掌握它,就掌握了将抽象坐标转化为现实工程的密钥。

以上是关于华测rtk设备建站(华测rtk基站架设步骤照片)的介绍,希望对想了解建站百科知识的朋友们有所帮助。

本文标题:华测rtk设备建站(华测rtk基站架设步骤照片);本文链接:https://zwz66.cn/jianz/329406.html。

Copyright © 2002-2027 小虎建站知识网 版权所有    网站备案号: 苏ICP备18016903号-19     苏公网安备苏公网安备32031202000909


中国互联网诚信示范企业 违法和不良信息举报中心 网络110报警服务 中国互联网协会 诚信网站
