华星gps操作流程(华星gps操作流程视频) ,对于想了解建站百科知识的朋友们来说,华星gps操作流程(华星gps操作流程视频)是一个非常想了解的问题,下面小编就带领大家看看这个问题。

在测绘与工程测量的精密世界里,华星GPS(特别是其RTK系统)如同一把开启空间数据宝库的钥匙。无论是地形勘测、工程放样,还是地籍测量,掌握其高效、准确的操作流程是每位作业人员的基本功。本文将以“华星GPS操作流程”为核心,深入剖析从设备架设到数据导出的每一个关键环节,并融合视频教程的直观优势,为您呈现一份既系统又生动的实战指南。本文将帮助您不仅理解步骤,更能洞察原理,提升作业效率与精度。

一、作业前准备:奠定成功的基石

任何精准测量的前提都是周密的准备工作。对于华星GPS而言,这绝非简单的开机动作,而是一系保系统稳定运行的决策与检查。

是仪器的选择与检查。您需要根据测量任务(如静态控制测量或RTK动态测量)确认使用基准站与移动台的组合模式。开机前,务必检查主机、手簿电池电量,确保天线、电台等配件完好无损。特别要注意,主机必须在锁定卫星的状态下(通常指示灯有明确提示)才能进行后续软件操作,这是所有流程的物理基础。

基准站架设点的选址至关重要。一个理想的基准站点位需要满足多个严苛条件:站点高度角需在15度以上,确保天空开阔,无高楼、山体等大型遮挡物;必须远离电磁干扰源,200米内应无微波站、雷达站,50米内避开高压线;若使用电台模式,站点应地势较高,与移动站之间尽量避免大型障碍物,以保证差分信号的有效传播距离。测区内至少需要两个已知坐标点(建议三个以上)用于后续的参数转换与检核。

是坐标系统的心理准备。无论基站架设在已知点还是未知点,无论目标坐标是国家坐标系还是地方施工坐标系,华星GPS都能通过参数转换实现。明确您的最终成果需求,是选择WGS-84、CGCS2000还是北京54坐标系,这将在后续的软件设置中起到决定性作用。

二、手簿软件初始化:构建测量项目框架

当硬件准备就绪,核心操作便转移到手簿软件上。这一步是为整个测量任务搭建数字框架。

第一步是创建新项目。打开手簿测量软件(如Hi-Survey),进入【项目】菜单,点击【新建】。项目名通常建议以日期或工程名命名,例如“20250416测区”,这极大方便了后期海量数据的分类管理与导出查找。一个清晰的项目名称是高效数据管理的第一步。

紧接着,是至关重要的参数设置。这一步必须逐项谨慎检查与配置。在坐标系统设置中,“源椭球”一般固定为WGS-84;“目标椭球”则需与已知点坐标系一致,若为自定义坐标系,可选择默认或对应椭球体。投影设置中,中国用户通常选择“高斯自定义”,并输入测区的“中央子午线经度”。这个经度值可以从已知点资料获取,或通过GPS实时测定测区平均经度,误差需控制在30分以内。其他如椭球转换、平面转换、高程拟合等参数,根据实际情况选择“无”或相应模型。切记点击保存,否则所有设置将无效。

完成基本框架设置后,需要进行设备连接。通过蓝牙或Wi-Fi搜索并连接基准站主机。成功连接后,手簿会显示接收机信息。便进入了基准站设置的关键阶段。

三、基准站设置与启动:发准的起点

基准站是整个RTK系统的坐标原点与信号源,其设置的正确性直接决定了移动站能否获得固定解。

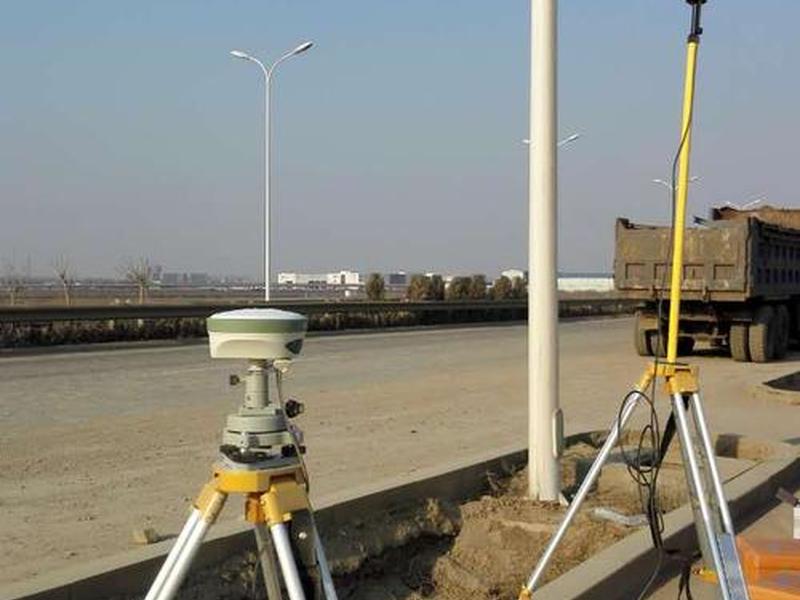

设置基准站的第一步是输入仪器高。使用卷尺精确量取从测点中心到主机天线相位中心的高度,并在软件中准确输入。随后,点击【平滑】功能,软件会自动采集多个历元数据求取平均坐标,以获得更准确的基站坐标。平滑完成后点击确定,基站坐标即被设定。

接下来是选择数据链模式,这是信号传输的通道。主要有三种方式:内置电台、内置网络(GPRS/3G/4G)和CORS网络模式。若使用内置电台,需设置频道、波特率(如9600),并确保差分模式为RTK,电文格式(如CMR、RTCA)与移动站保持一致,高度截止角建议在5-12度之间,可启用GLONASS等卫星系统以增加卫星数量。若使用手机卡网络模式,需选择运营商(如移动、联通),输入正确的服务器IP、端口、分组号和小组号。设置完成后点击确定,主机差分信号灯会呈现规律性闪烁(如一秒一次),表明基准站已开始正常发射差分信号。

一个常见问题是基站假锁或失锁,即指示灯在闪但未真正锁定。只需在软件中重新点击一次“设置基准站”,主机通常会迅速重新锁定卫星。基准站设置成功后,软件通常会提示是否断开连接以设置移动站,根据指引操作即可。

华星gps操作流程(华星gps操作流程视频)

四、移动站设置与固定解获取:走向流动的精准

移动站是进行实地数据采集的终端,其目标是快速获得并保持“固定解”状态,这代表了厘米级的高精度。

断开与基准站的连接,转而连接移动站主机。连接成功后,进入移动站设置界面。其数据链模式必须与基准站严格匹配:若基准站用内置电台频道1,移动站也必须选择内置电台,频道设为1;若基准站使用网络模式,移动站则需输入相同的服务器IP、端口、账号和密码。其他设置,如差分模式(RTK)、电文格式、高度截止角等,也需与基准站保持一致。

点击设置后,观察移动站主机指示灯与手簿屏幕。当指示灯变为双色灯规律闪烁,手簿软件界面的状态栏显示“固定解”(Fix)或精度指标(如H:0.010m, V:0.015m)时,表明移动站已成功接收并解算差分信号,达到作业精度要求。移动站即可在测区内自由移动,进行点测量、线放样等工作。

如果长时间无法获得固定解,应检查:数据链设置是否一致、基准站是否正常发射、测站间是否有遮挡、卫星数量与质量(PDOP值)是否良好。排除这些因素后,通常能迅速解决问题。

五、参数转换与点测量:将坐标落地生根

获得固定解后,测量的坐标仍是WGS-84坐标系下的经纬度。要得到我们需要的当地平面坐标(如北京54、西安80或工程独立坐标系),必须进行参数转换。

参数转换的核心是“点校正”。在手簿软件中,进入【参数计算】或【坐标系统】下的【参数计算】功能。选择“四参数+高程拟合”或“三参数”模型(小范围常用四参数)。然后,到至少两个(最好三个以上)已知控制点上,用移动站测量并保存其WGS-84坐标(B, L, H),这个坐标作为“源坐标”。在软件中输入该点对应的已知当地坐标(X, Y, Z或H),作为“目标坐标”。添加完所有已知点对后,点击【计算】。软件会解算出旋转、缩放、平移等转换参数。

计算完成后,务必点击【应用】和【保存】,使参数在当前项目中生效。为检验参数的正确性,必须到另一个未参与计算的已知点上进行坐标测量比对。如果测量坐标与已知坐标在容许误差内(通常厘米级),则参数可靠;若误差较大,需检查已知点精度或重新选点计算。

完成参数转换与检核后,便可开始正式的碎部点测量或工程放样。在测量界面,对中整平移动站对中杆,点击测量并保存,即可获得该点在当地坐标系下的精准坐标。

六、数据管理与作业收尾:成果的凝练与导出

测量工作的价值最终体现在数据成果上。高效的数据管理流程能事半功倍。

华星gps操作流程(华星gps操作流程视频)

在测量过程中,所有测点都会自动保存在手簿的“记录点库”中。建议养成实时备注点名的习惯,如“K1”、“房角1”等,避免后期混淆。对于放样工作,则需要提前在“放样点库”中导入设计坐标,软件会引导您导航至目标位置。

作业结束后,数据导出是关键一步。进入软件【项目】下的【项目信息】或【数据交换】模块,选择【记录点库】或【放样点库】,点击导出功能。选择需要的文件格式(如.txt、.dat、.csv),定义好数据列(如点名,X,Y,H)和分隔符,命名文件后导出。导出的数据文件可通过数据线或蓝牙传输到电脑,用于后续的成图、计算或报告编制。

关闭仪器电源,妥善收纳设备。及时对数据进行备份,并填写测量手簿,记录当天作业情况、仪器状态、遇到的问题及解决方法,为后续工作或项目归档积累宝贵经验。

从流程到精通的跨越

华星GPS的操作流程,远不止是一连串冰冷的按钮点击和参数输入。它是一场与空间对话的精密舞蹈,是硬件架设、软件配置、坐标转换与数据管理的交响乐。每一个环节的严谨,都指向最终数据的毫厘不差。通过本文对六大核心方面的拆解,并结合动态的视频教程资源,我们希望您不仅能“按图索骥”完成操作,更能理解每一步背后的原理与目的。

华星gps操作流程(华星gps操作流程视频)

掌握这套流程,意味着您将能自如驾驭华星GPS这把利器,让它在国土测绘、工程建设、资源调查等领域释放出最大效能。技术的价值在于应用,而精通源于对每一个细节的洞察与熟练。现在,就带着这份指南,去开拓您的高精度测量世界吧。

以上是关于华星gps操作流程(华星gps操作流程视频)的介绍,希望对想了解建站百科知识的朋友们有所帮助。
