充电站建设审批流程;充电站建设审批流程图 ,对于想了解建站百科知识的朋友们来说,充电站建设审批流程;充电站建设审批流程图是一个非常想了解的问题,下面小编就带领大家看看这个问题。
在新能源汽车浪潮席卷全球的今天,充电站如同新时代的“加油站”,是驱动绿色出行梦想的核心引擎。将一块空地变为高效运转的充电站,并非简单的设备安装,其背后是一套严谨、系统且环环相扣的行政审批“交响乐”。了解充电站建设审批流程,掌握其内在的“通关密码”,是每一位投资者、建设者迈向成功的第一步。本文将为您全景式剖析充电站从蓝图到现实的完整审批路径,并勾勒出清晰的审批流程图,助您在这片充满机遇的蓝海中稳健启航。

任何伟大工程的起点都源于清晰的构想与周密的筹备。充电站建设的第一步,是完成项目的“灵魂塑造”。这不仅仅是寻找一块空地,而是要进行深度的市场调研与可行性分析。您需要明确充电站的定位:是服务于高端商圈的快充站,还是扎根社区的慢充网络节点?目标用户是网约车、物流车,还是私家车主?这些问题的答案将直接决定项目的规模、设备选型和投资回报模型。
紧接着,场地的选择成为决定项目成败的“风水宝地”。理想的选址需兼顾交通便利性、车辆流量、电力接入条件以及未来的扩展空间。停车场、交通枢纽、大型商超、工业园区周边等都是黄金地段。更重要的是,必须确保场地的法律权属清晰,拥有合法的土地使用权或长期稳定的租赁合同,且土地性质符合商业或工业用地规划,避开基本农田、生态保护区等红线区域。
在敲定场地后,与场地方签订具有法律效力的建站合同是保障项目稳定性的基石。合同应明确双方权责、租赁期限、费用支付、运营分成等关键条款。着手组建项目团队,或委托有经验的专业咨询服务机构,开始准备项目备案所需的核心材料,包括公司营业执照、法人身份证明、项目初步建设方案等,为正式踏入审批大门做好“粮草”准备。

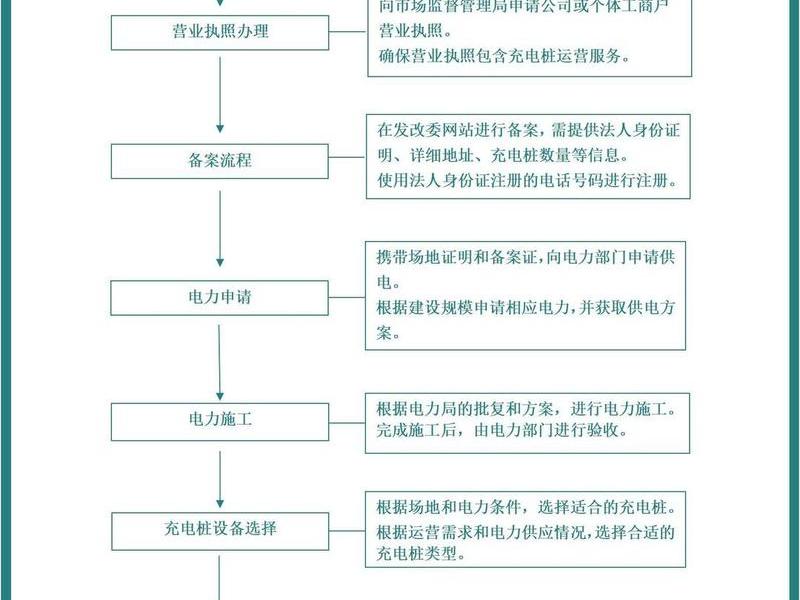

当筹备工作就绪,项目便正式进入行政审批的“主赛道”。第一个关键环节是项目备案。根据国家规定,充电基础设施建设项目实行备案管理。建设单位需向项目所在地的县级及以上人民发展和改革部门提出备案申请。如今,许多地区已开通线上备案平台,实现了“一网通办”。备案材料通常包括项目备案申请表、企业证照、场地使用证明、项目可行性说明等。备案机关会在规定时限内(通常为数个工作日)出具项目备案证明,这是项目合法性的“出生证”。

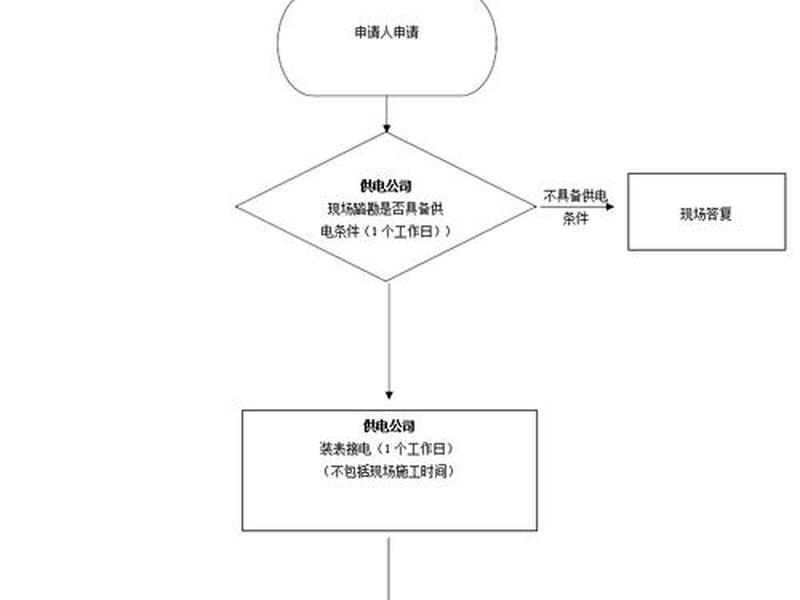

取得备案证明后,下一座需要翻越的“高山”便是电力报装审批。电力是充电站的血液,电力接入的容量与稳定性直接决定了站点的运营效率。建设单位需向项目所属区域的供电公司提交用电申请,提交包括备案证明、场地证明、用电负荷需求、电气设计初步方案等资料。供电公司受理后,会进行现场勘查,并根据区域电网承载力,在约定时间内出具正式的《供电方案答复书》。
这份答复书至关重要,它明确了供电容量、接入点、计量方式及线路敷设要求等。依据该方案,建设单位需委托具备相应资质的设计单位进行详细的电力工程设计,绘制施工蓝图,并再次报供电部门审核。审核通过后,方可委托有资质的施工单位进行外部电力工程施工。此过程专业性强、周期较长,需要与供电部门保持密切沟通,是审批流程中的核心攻坚阶段。
在解决“电力从哪里来”的项目也必须回答“建筑是否符合规矩”的问题。这涉及到规划和建设许可。如果充电站建设涉及新建建筑物、构筑物或对原有场地进行大规模改造,可能需要向自然资源和规划部门申请办理《建设工程规划许可证》。这需要提交总平面图、建筑施工图等设计文件,以证明建设内容符合城市总体规划和控制性详细规划的要求。
随着社会对生态环境保护的日益重视,环境影响评价也可能成为必要环节。尤其是大型充电场站,可能需要编制环境影响报告表或登记表,分析项目在施工和运营期间对周边环境(如噪声、电磁辐射等)可能产生的影响,并提出防治措施,报生态环境主管部门审查或备案。这是项目履行社会责任、实现绿色可持续发展的体现。

消防安全是充电站的生命线。消防部门会对项目的消防设计进行审核。设计图纸必须确保充电设备布局、消防通道、防火间距、灭火设施配置等符合国家《电动汽车分散充电设施工程技术标准》及建筑设计防火规范。通过消防设计审核后,才能获取施工许可相关的关键意见,确保项目从设计源头就筑牢安全防火墙。
当所有前期审批文件齐备,项目即可申领《建筑工程施工许可证》(若涉及土建),进入实质性的施工建设阶段。这一阶段是将图纸变为现实的过程,同样离不开严格的监管。建设单位需选择具备相应资质的施工和监理单位,确保工程质量和安全。施工过程中,必须严格按照经审查合格的施工图纸和消防设计进行,不得擅自变更。
电力工程施工是重中之重,必须由供电公司认可或指定的专业队伍进行,确保电缆敷设、变压器安装、防雷接地等每一道工序都符合技术规范。设备采购环节也需谨慎,应选择符合国家标准、质量可靠、售后服务完善的充电桩品牌。设备到场后,需妥善保管,并准备相关的产品合格证、检测报告等资料,为后续验收做好准备。
部门,如住建、质监、安监等,会对施工现场进行不定期抽查,监督安全文明施工和工程质量。建设单位与监理单位需履行好主体责任,做好施工日志、隐蔽工程验收记录、材料进场检验等资料管理,这些均是未来竣工验收的必备文件。一个管理有序、合规的施工过程,是项目顺利推进的加速器。

当所有建设工程完工,充电桩安装就位,便迎来了最终的“大考”——竣工验收。这是一个多部门联动的综合性环节。由建设单位组织设计、施工、监理等单位进行初步竣工验收。重点检查工程质量是否合格、设备安装是否规范、系统功能是否实现。

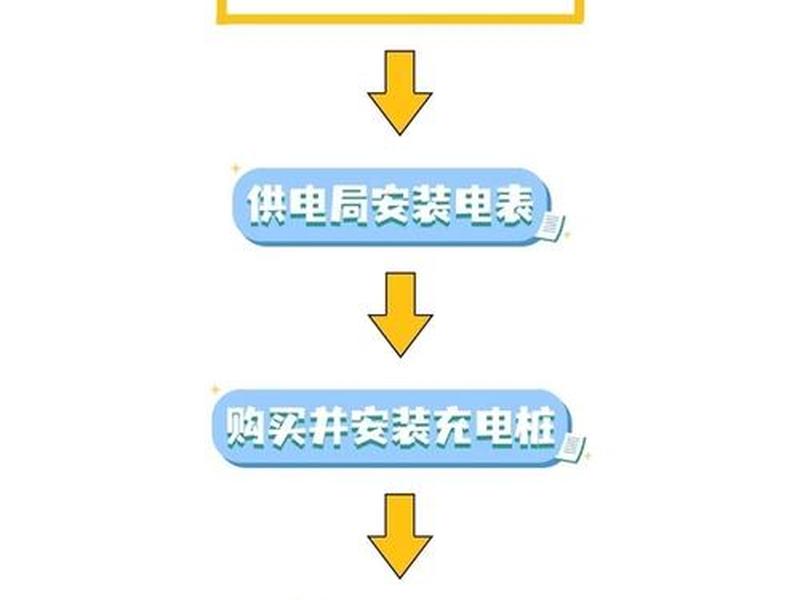

随后,关键的 “电力竣工验收” 由供电公司主导。施工单位提交竣工资料,供电公司进行现场检查、调试和试通电,确认电力工程符合供电方案和安全标准后,予以装表接电。这是充电站获得“能量”的标志性时刻。
进行 “消防竣工验收” 和整体工程验收。消防部门对竣工项目进行现场检查,测试消防设施,合格后出具消防验收合格意见。全部验收通过后,建设单位需将完整的竣工资料归档,并向建设主管部门办理竣工验收备案手续。至此,充电站硬件建设与审批流程基本完成,具备了投入运营的物理条件。正式运营前,还需根据地方要求,向运营管理部门(如工信、发改或交通部门)进行运营备案,提交运营方案、安全管理制度、应急预案等,获取合法运营资格。
值得注意的是,为了推动新能源汽车产业发展,全国各地正在大力优化充电设施建设审批流程。许多城市设立了“绿色通道”,推行“一窗受理、并联审批、限时办结”的集成服务模式,利用线上平台大幅压缩审批时间。例如,对于利用现有停车场建设的项目,审批手续已大为简化;部分城市甚至对小型充电设施项目实行了备案承诺制。
展望未来,充电站建设的审批流程将朝着更加标准化、透明化、数字化的方向演进。随着“放管服”改革的深入和技术的进步,全流程线上办理、电子证照互通、智能辅助审批将成为常态。这对于投资者而言,意味着更低的制度易成本和更可预期的投资回报周期。把握当下政策红利,透彻理解并高效走通审批流程,就是抓住了在新能源基础设施赛道抢占先机的密钥。
以上是关于充电站建设审批流程;充电站建设审批流程图的介绍,希望对想了解建站百科知识的朋友们有所帮助。
