科力达rtk新建工程使用教程(科力达rtkcors作业流程) ,对于想了解建站百科知识的朋友们来说,科力达rtk新建工程使用教程(科力达rtkcors作业流程)是一个非常想了解的问题,下面小编就带领大家看看这个问题。
在测绘领域,效率就是生命。你是否还在为繁琐的基站架设、沉重的设备搬运而烦恼?科力达RTK结合网络CORS作业模式,正掀起一场测量效率的革命。它如同一把轻巧而精准的“测绘利剑”,将复杂的传统流程简化为开机即测的极致体验。本文将为你彻底揭开科力达RTK新建工程与CORS作业流程的神秘面纱,从设备连接、工程创建到参数转换与实战放样,手把手带你掌握这门“提杆就测”的硬核技术,让你在工程项目中快人一步,精准制胜。
万事开头难,而良好的开端是成功的一半。在启动科力达RTK进行CORS作业前,精心的准备工作是确保后续流程顺畅无阻的基石。你需要准备的装备堪称“轻量化战斗套装”:一台RTK主机、一个测量手簿、一根对中杆,以及一个有效的CORS账号。相比传统需要外挂电台和笨重基站的模式,这套组合将设备携带重量减少了数十斤,堪称野外测量的“省力法宝”。
设备连接是通往高精度世界的第一道门。将移动站主机牢固安装在对中杆上,并装好托架,夹上手簿。开启移动站和手簿的电源后,在手簿上运行“工程之星”软件。通过蓝牙功能扫描并连接主机,建立稳定的数据通讯链路。这一刻,硬件之间的对话悄然开始,为后续接收卫星与CORS网络信号铺平道路。
连接成功后,便进入了激动人心的CORS设置环节。点击软件主界面上的“配置”,进入“仪器设置”,选择“移动站设置”。关键在于数据链的选择:若使用手簿内置的SIM卡上网,则选择“手机网络”;若SIM卡插在主机内,则选择“接收机移动网络”。随后进入“CORS连接设置”,点击“增加”,填入服务商提供的IP、端口、账号、密码等信息,模式选择NTRIP,并刷新选择正确的接入点。保存并连接后,静静等待手簿屏幕上的解算状态由“单点”跳变为“固定”。当“固定解”三个字出现时,意味着仪器已成功融入广阔的CORS网络,获得了厘米级的高精度定位能力,一场高效的测量之旅就此启航。

当设备成功固定,接下来便是为你的测量任务搭建一个稳固的“数字框架”——新建工程。这就像为一座建筑绘制第一张蓝图,所有的测量数据都将在这个统一的坐标系下获得意义。在手簿的“工程之星”主菜单,点击“工程”,选择“新建工程”,为你的项目赋予一个清晰易辨的名称。
工程创建后,核心步骤是设定正确的坐标系统,这是保证测量成果准确可用的生命线。点击“目标椭球”,根据项目要求选择合适的坐标系,例如国家大地坐标系。紧接着,进入“设置投影参数”,修改“中央子午线”为当地的实际值。这一步至关重要,它确保了将地球椭球面上的坐标正确投影到平面图纸上,避免因投影变形带来的误差。一个精确的坐标系统设定,是所有后续测量和放样工作的绝对前提。
对于重复性的作业项目,科力达工程之星软件还提供了便捷的“套用模式”。如果你之前已经建立过参数正确的工程,只需在新建时勾选“套用模式”,然后从列表中选择已有的工程文件即可。这项功能能一键复用所有复杂的参数设置,极大地提升了工作效率,避免了重复输入可能带来的错误,让经验得以快速复制,让专业得以高效传承。
即使获得了固定的卫星信号和正确的工程框架,测量坐标与实地坐标之间仍可能隔着一层“薄纱”,这层薄纱就是转换参数。求取转换参数是连接空间定位成果与实地应用场景的桥梁,是化“虚”为“实”的魔法步骤。这个过程至少需要两个已知控制点作为“钥匙”,来解开坐标转换的密码。

你需要使用已经达到固定解的RTK,通过“测量”菜单下的“点测量”功能,采集这两个已知控制点在当前坐标系下的大地坐标。操作时,将对中杆的碳钎尖精准置于控制点中心,保持气泡居中,在固定解状态下保存测量点,并注意正确输入点名和杆高(天线高)。以同样方法采集完两个或以上控制点后,便拥有了转换所需的原始数据。
随后,进入“输入”菜单,选择“求转换参数”。点击“添加”,在“平面坐标”栏中输入该控制点已知的正确坐标(例如图纸坐标或当地坐标系坐标),在“大地坐标”栏中对应地选择刚才测量保存的该点坐标。用同样方法添加第二个控制点。全部添加完毕后,点击“计算”。软件会自动解算出四参数或七参数。此时务必检查弹出的对话框,关键要看比例尺是否无限接近“1”,越接近1说明转换精度越高。计算完成后点击“应用”,参数便自动生效。为保险起见,强烈建议使用第三个已知控制点进行复核测量,验证转换后的坐标是否正确。只有通过这道严谨的校验,才能放心地进行后续的所有作业。
当所有前期设置与校准完毕,测量工作便进入最激动人心的实战环节——点放样。将设计图纸上的坐标点,精准地标定到现实大地之上,是工程建设的核心需求。科力达RTK的点放样功能,如同一位不知疲倦的智能导航员,指引你直抵目标。
放样前,需要将设计坐标导入到手簿中。通常,将放样点数据按照“点名,X坐标,Y坐标,高程H”的顺序在电脑上整理成Excel表格,然后另存为CSV格式。用记事本打开该CSV文件,检查格式无误后,直接另存为TXT文本文件。通过数据线、蓝牙或即时通讯软件,将这个TXT文件传输到测量手簿的指定文件夹内。这套流程将纷繁的设计数据,转化为机器可读的指令。
导入数据后,点击“测量”菜单下的“点放样”功能,进入放样界面。点击“目标”打开放样点库,再点击“导入”,选择对应的TXT文件格式,找到并打开刚才传输的文件,所有放样点便瞬间加载完毕。如果放样点数量很少,也可以在点库中直接“添加”,手动输入坐标。在点库列表中选中想要放样的目标点,选择“点放样”,界面便会切换至导航状态。

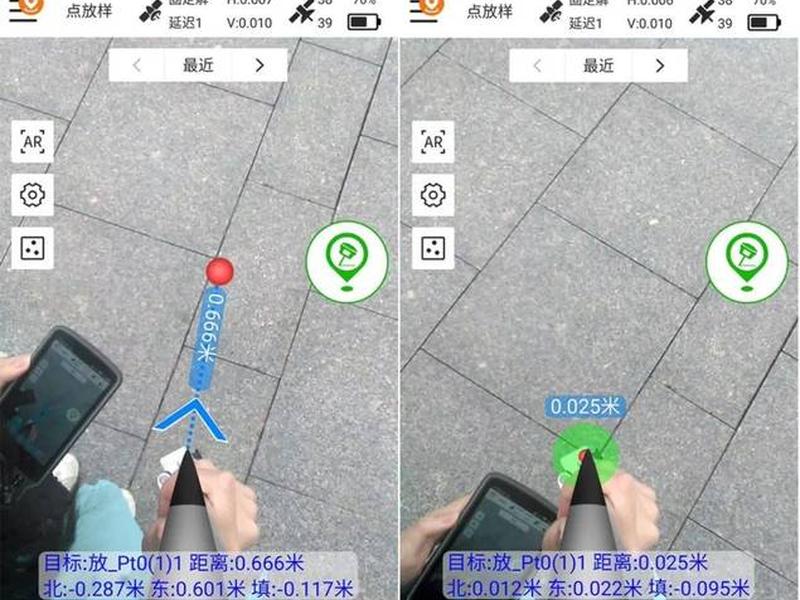

放样界面提供了直观的图形导航。开启罗盘导航模式后,屏幕中央会显示一个蓝色箭头,代表目标点的方向。你只需手持对中杆,根据箭头指示方向前进,当代表当前RTK位置的图标与目标点连线方向同箭头重合,且界面上的方位角显示为0度时,你就站在了通往目标的最短路径上。关注界面上的DX(东西方向偏差)和DY(南北方向偏差)数值,像玩“找零”游戏一样移动位置,当DX和DY都趋近于“0”时,对中杆尖下方便是你要寻找的精确点位。这种将抽象坐标转化为直观视觉指引和数字反馈的过程,充满了探索与实现的乐趣。

即使流程再顺畅,在实际作业中也可能遇到一些小波折。掌握常见问题的排查方法,能让你在野外从容应对,确保作业不中断。网络CORS作业最常见的问题是连接失败或无法获得固定解。
若手簿提示CORS连接失败,首先应检查网络基础:确认手簿是否安装了有效的SIM卡或已连接手机热点Wi-Fi;在仪器设置中,核实数据链是否准确选择了“手机网络”或“接收机移动网络”;确认CORS账号是否在有效期内;可以咨询CORS服务商,确认基站网络是否运行正常。这四个步骤如同检查一道门的四把锁,能系统地排除绝大多数连接障碍。
有时,手簿安装了流量卡却依然无法联网。此时可以观察手簿屏幕右上角的网络标识。如果只显示一个“4G”,可能需要手动设置APN(接入点名称)。进入手簿系统设置,在移动网络设置中新建APN,名称可随意填写,APN一项通常输入“cmiot”或根据运营商要求设置,保存后即可。如果显示两个“4G”仍无法上网,则可能是硬件问题,需考虑返厂检修。
另一种情况是,CORS账号登录显示成功,但手簿始终显示“单点解”,无法固定。这时,首先检查仪器工作模式是否为“移动站”模式,数据链是否选择正确。尝试在CORS设置中更换其他接入点,不同接入点在不同区域的信号稳定性可能有差异。同样需要确认CORS服务端是否正常。通过这三步排查,基本能扫清固定解路上的障碍,让测量工作重回高效轨道。
以上是关于科力达rtk新建工程使用教程(科力达rtkcors作业流程)的介绍,希望对想了解建站百科知识的朋友们有所帮助。
