在能源转型与安全保供的时代浪潮下,天然气作为一种清洁高效的化石能源,其基础设施的建设正步入规范化、高质量发展的快车道。无论是服务城市“最后一公里”的加气站、调压站,还是承担跨区域输送重任的干线管网,其规划、建设与运营都受到日益严格的法律法规约束。本文将聚焦天然气建站规定及其最新消息,为您深入剖析从国家顶层设计到地方具体实施的全景图,揭示那些关乎安全、效率与未来的核心规则。

天然气基础设施的建设管理,已形成由国家法律、行政法规、部门规章、技术标准共同构成的严密法规体系。在国家层面,2026年1月1日起正式施行的《石油天然气基础设施规划建设与运营管理办法》是当前最重要的纲领性文件。该办法明确了石油天然气基础设施(包括天然气管道、储存、接卸、气化等设施)规划、建设、运营的全流程管理原则,强调统筹规划、经济合理、便捷接入与高效使用,其根本目标是保障国家能源安全与公共安全。
与此作为工程建设领域的技术“宪法”,强制性国家标准《燃气工程项目规范》(GB55009-2021)自2022年起全面实施,替代了以往分散在各标准中的强制性条文。该规范对燃气工程项目的规模、布局、功能、性能和关键技术措施提出了统一且必须遵守的底线要求,是所有天然气建站活动不可逾越的红线。它强化了信息化管理、智能监测等现代技术要求,标志着行业监管从“经验型”向“技术法规型”的深刻转变。
在地方层面,各省市会依据国家法规与标准,结合本地实际出台更具体的实施办法或划定保护范围的通告。例如,黄石、黄冈等地发布的关于划定城镇燃气设施保护及控制范围的通告,便是对国家规范中安全间距要求的具体落地,明确了不同压力等级管道、各类场站的最小保护范围和控制范围,为施工审批和日常监管提供了清晰的操作依据。

站址选择是天然气建站的第一步,也是最关键的一环,直接决定了项目的可行性与长期安全性。选址必须严格符合城镇总体规划和消防专项规划,这是一条不可动摇的前提。规划部门会从城市功能分区、交通组织、土地利用效率等多方面进行综合考量,确保站点布局与城市发展相协调。
安全间距是选址的核心硬指标。根据规范,天然气场站(如门站、加气站、储配站)必须与周边的居民区、学校、医院、重要公共建筑、交通枢纽等敏感区域保持足够的防火距离。例如,在城市建成区内,原则上不应建设一级加气站或加油加气合建站。对于液化天然气(LNG)加气站,其储罐、卸车点等关键设施与站外重要公共建筑的防火间距,根据站级不同,要求通常在20米至25米以上。
地质条件与周边环境同样至关重要。站址应优先选择地势平坦、开阔、通风良好的区域,避开地质灾害易发区,且土壤承载力需满足建设要求。场地还需具备可靠的供水、供电和通信条件,供电系统需满足二级负荷要求,并确保运输车辆能够安全便捷地进出。一个科学的选址,是在安全、规划、环境、经济等多重约束下寻找到的最优解。
一旦站址确定,围绕设施划定的安全保护范围就成了不容侵犯的“生命禁区”。国家及地方规范对各类天然气设施的保护范围做出了极其细致的规定。对于地下燃气管道,根据压力等级不同,其最小保护范围(严禁从事危及管道安全活动的区域)从外缘周边0.5米(低压、中压)到5.0米(高压及以上)不等。
对于天然气场站,如调压站、加气站、门站等,其保护范围的划定更为复杂。通常,有围墙的站场,其围墙内区域即为最小保护范围;无围墙的露天调压装置或加气区,则需以装置外缘为起点,向外延伸1米至5米不等的区域作为保护范围。在此范围内,严禁进行建设占压、爆破、取土、动用明火、倾倒腐蚀物、堆放易燃易爆物品、种植深根植物等任何可能危害设施安全的活动。
这些看似严苛的规定,背后是无数血泪教训换来的安全准则。保护范围的设定,是基于天然气物理化学特性、事故影响范围模型计算以及长期实践经验的结晶,其根本目的是在设施与外部活动之间建立一道物理缓冲带,将潜在风险隔离在安全距离之外。

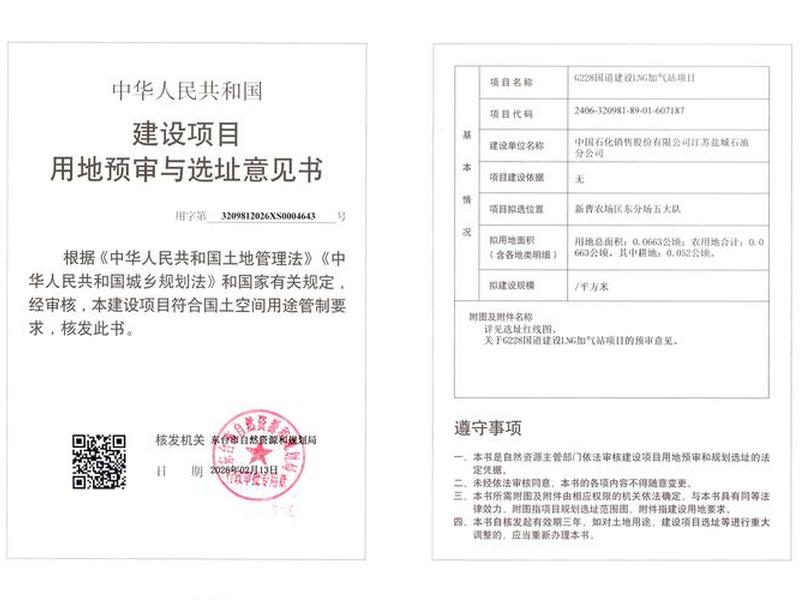

天然气建站项目必须走完完整的工程建设程序,其中行政审批许可是关键环节。一个项目从立项到投运,通常需要经过发展改革部门的项目核准或备案、自然资源部门的规划许可、住建部门的施工许可、以及最终的特种设备使用登记、燃气经营许可(供气场站许可)等。
以武汉市燃气供气场站许可为例,申请企业需要提交包括申报表、企业证照、场站方位图与平面图、项目批复及验收文件、安全管理人员与操作人员资格证书、应急预案和管理制度、安全评价报告等在内的一系列材料。审批机关会对材料的合规性、现场条件与安全措施的落实情况进行全面审查,法定时限虽为20个工作日,但许多地区已承诺压缩至更短时间,体现了优化营商服务的趋势。
这个过程不仅是行政监管,更是技术把关。它强制要求建设单位委托具备相应资质的设计、施工、监理单位,确保从图纸到实体的每一个环节都符合国家强制性标准。任何企图绕过或简化审批程序的行为,都会为日后埋下巨大的安全隐患和法律风险。
技术规范是天然气建站规定的血肉,是实现本质安全的根本。在总平面布置上,要求功能分区明确(储罐区、卸车区、加气区、辅助区等),流程合理,减少风险交叉。例如,液化天然气储罐区应设置防护堤,其有效容积不小于最大储罐容量,并采取可靠的防渗和抗浮措施。
在工艺系统与设备选型上,必须采用成熟可靠、符合国家标准的产品。管道、阀门、压力容器等关键设备需具备相应的合格证明。消防系统、电气系统、自控与报警系统必须严格按照规范设计,如设置全站紧急停车系统(ESD)、燃气泄漏报警系统、消防冷却系统等。
施工质量直接决定设施的安全寿命。从管沟开挖、管道焊接、防腐处理,到设备安装、压力试验、吹扫置换,每一道工序都有严格的验收标准。竣工后,必须由专业机构进行全面的竣工验收,确保所有指标合格后方可投入运行。这些技术细节,共同构筑了天然气设施稳定运行的铜墙铁壁。
建好只是开始,管好、用好才是长久之计。最新的法规与标准趋势,正大力推动天然气基础设施运营管理向智能化、信息化升级。《燃气工程项目规范》明确要求燃气供应系统应具备安全稳定供气性能,并设置信息管理系统,整合数据采集与监控系统(SCADA)、地理信息系统(GIS)等,实现对管网压力、流量、设备状态的实时监控与智能调度。
在日常运营中,企业必须建立完善的巡检、维护、检修制度和应急预案,定期对设施进行检测与评估。对于在保护范围和控制范围内进行的第三方施工,必须执行严格的会审与保护方案制度,必要时进行现场监护。这种动态的、预防性的安全管理模式,正逐渐取代被动响应式的抢修模式。

随着物联网、大数据、人工智能技术的应用,“智慧燃气”已成为行业发展的明确方向。通过智能传感器、无人机巡检、数字孪生等技术,实现对设施健康状态的预测性维护和风险超前预警,这将极大提升天然气基础设施的安全保障能力和运行效率,也是未来建站规定持续演进的重要维度。
