天宇全站仪建站操作步骤 - 天宇全站仪放样步骤 ,对于想了解建站百科知识的朋友们来说,天宇全站仪建站操作步骤 - 天宇全站仪放样步骤是一个非常想了解的问题,下面小编就带领大家看看这个问题。
在土木工程、建筑施工与地形测绘的宏大舞台上,全站仪如同一位沉默的指挥家,用无形的激光谱写着空间的精确坐标。而天宇全站仪,凭借其可靠的性能与直观的操作,成为众多测量工程师手中的利器。无论是高楼地基的第一次定位,还是道路曲线的完美复现,其精准度都始于一个至关重要的开端——建站,并成就于一个系统化的过程——坐标放样。本文将深入剖析天宇全站仪从建站到放样的完整操作链条,揭开将图纸上的数字转化为地面上坚实桩点的技术面纱,为您呈现一套清晰、可靠且高效的工作流程。
任何一次成功的测量放样,都离不开周全细致的准备工作。这不仅是操作流程的第一步,更是确保后续所有数据可靠的基石。
需要对天宇全站仪本身进行状态确认。检查电池电量是否充足,确保在野外作业期间不会因断电中断工作;仔细清洁物镜与目镜,避免灰尘影响照准精度;检查三脚架的紧固螺旋与架腿伸缩是否顺畅,保证架设的稳定性。应提前将设计图纸上的所有待放样点坐标进行整理、编号,并录入仪器内存或连接的外部设备中。现场临时输入数据极易出错,提前准备能极大提升效率并降低差错率。
环境勘察不容忽视。选择测站点时,应视野开阔,避开高压线、大型金属体等可能产生磁场干扰的源,同时确保与多个后视点、放样点之间通视良好,无树木、建筑物等遮挡。天气也需考量,尽量避免在强风、烈日当头或雨雾天气进行高精度放样作业,这些因素都会影响光线传播与仪器稳定性。
人员的沟通与分工要明确。测量员、立镜员、记录员之间需建立清晰的口令与手势系统,特别是在嘈杂的工地环境中。一套高效的协作模式,能让放样过程如行云流水。

建站,即为全站仪在测量坐标系中建立一个已知的、准确的“家”。这个步骤的精度直接决定了整个放样工作的成败。
第一步是仪器的对中与整平。将三脚架架设在选好的测站点上方,粗略对中后,踩稳架腿。安装全站仪,通过光学或激光对点器,精细调整使对中点与地面标志点中心严格重合。随后,利用圆水准器和长水准管进行整平,使仪器水平度盘处于水平状态。这个过程需要耐心,微小的偏差在长距离放样中会被成倍放大。
第二步是输入测站点坐标。开机进入测量模式,选择“设置测站点”或类似功能。通常可以选择直接输入坐标值、从内存文件调用或通过已知点测量获取。输入时务必仔细核对N(X)、E(Y)、Z(H)坐标值,建议采用双人复核制度,避免因输错一个数字导致整体偏移的严重后果。输入完成后,确认并设置正确的仪器高。
第三步是关键的后视定向。这是赋予仪器方向角的步骤。选择“设置后视点”,输入另一个已知控制点的坐标。然后,转动照准部,精确照准架设在后方控制点上的棱镜中心。通过盘左盘右观测或直接输入已知方位角进行确认。完成后,务必进行后视校核,即测量另一个已知点的坐标与已知值对比,若误差超限,则需检查测站点坐标、后视点坐标及照准过程,直至符合精度要求。此步骤为整个测量建立了准确的方位基准。
当稳固的测站建立完毕后,便进入了激动人心的坐标放样环节,即将虚拟坐标转化为实地位置。

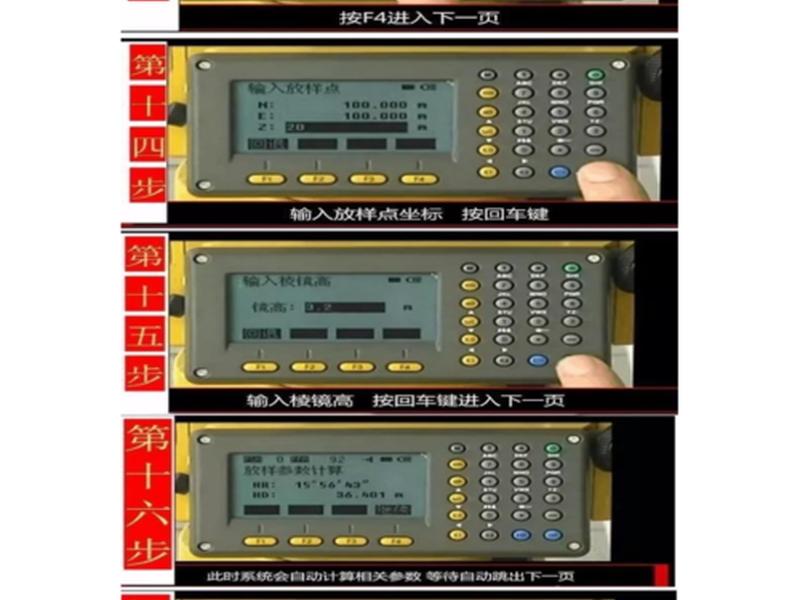

启动放样功能,通常在程序菜单中选择“坐标放样”。首先需要调用或输入待放样点的设计坐标。仪器接收到目标点信息后,会自动计算出从测站点到该点的理论水平角、平距和高差。测量员转动仪器照准部,使显示的水平角差值趋于零,此时望远镜视准轴所指的方向即为正确的放样方向。
指挥立镜员在该方向上大致位置安置棱镜。按测量键,仪器会显示棱镜当前位置与目标点之间的距离差值和高差差值。屏幕上通常以“向左/向右”、“向前/向后”、“升高/降低”等直观提示引导。立镜员根据这些提示移动棱镜,测量员持续跟踪测量,直至所有差值都接近于零或满足规定的容许误差范围。
当棱镜中心与放样点位的空间位置重合时,该点的平面位置即已确定。在地面上做出清晰标记,如打木桩、钉钉子或喷漆。一个点放样完成后,可选择“下一个点”继续放样,直至所有点位标定完毕。这个过程要求测量员与立镜员紧密配合,眼疾手快。
高精度测量不仅在于遵循步骤,更在于对潜在误差的洞察与控制。了解误差来源并能现场排除常见问题,是测量员专业性的体现。
误差可能来源于多个环节。仪器本身的系统误差,如轴系误差、测距常数误差,需定期进行检定与校正。人为操作误差,如对中整平不彻底、照准目标有偏差、数据输入错误,需要通过严格训练和规范操作来避免。外界环境误差,包括大气折光、温度气压变化对测距的影响,以及地面震动、日晒不均对仪器稳定性的影响。天宇全站仪通常具备气象改正输入功能,应根据现场实测的温度、气压值进行设置,以削弱大气影响。
现场常会遇到一些突发状况。例如,放样路径上出现无法逾越的障碍物,这时可采用“自由设站”或“后方交会”等方法,灵活增设测站。又如,长距离放样时发现累积误差较大,应分段设站,并增加闭合至已知点的检核频率。当仪器显示数据跳动异常或无法锁定棱镜时,应检查棱镜常数设置是否正确、棱镜面是否清洁、视线附近是否有热浪扰动等。

养成即时复核的习惯至关重要。每放样完3-5个点,或每天工作开始与结束时,应随机抽检已放样点的坐标,用水准仪复核高程,确保整体精度在可控范围内。这看似增加了工作量,实则是避免大规模返工的最有效保障。
熟练掌握基础操作后,灵活运用天宇全站仪的一些高级功能和实用技巧,能极大提升外业作业效率与智能化水平。
许多天宇全站仪支持“编码”或“道路”放样功能。对于线状工程如道路、管线,可以提前将线路设计参数(平曲线、竖曲线、超高加宽等)输入仪器,放样时只需输入桩号,仪器便会自动计算该桩号的三维设计坐标并进行放样,省去大量手工计算和输入坐标的时间,尤其适用于道路中线、边桩的批量放样。
“自由设站”功能在控制点不通视或不便到达时非常有用。它通过在多个已知点上进行多测回观测,自动解算出测站点的最佳坐标,增强了设站的灵活性与可靠性。学会使用数据存储与传输功能,将放样点设计数据从电脑导入仪器,将测量结果从仪器导出至电脑成图,实现内外业一体化,减少人工抄录错误。
一些实用的现场技巧也能事半功倍。例如,在烈日下作业,用伞遮住仪器,减少不均匀受热引起的误差;在放样点做标记时,使用不同颜色的喷漆区分不同类型的点;对于需要长期保留的重要点,采用混凝土包桩或刻石标记。立镜员保持棱镜杆气泡居中、轻拿轻放,也是保证精度的重要细节。

放样工作的结束,并不意味着任务的完成。规范的数据管理和向下一道工序的清晰交接,是整个测量工作价值的最终体现。
所有放样工作完成后,应系统性地整理和备份数据。包括:最终的测站点设置参数、后视点信息、所有放样点的设计坐标与实测坐标对比记录、现场草图、检核测量数据等。这些资料不仅是工程质量的证明,也是日后可能进行复测、验线或处理工程变更的重要依据。建议建立电子和纸质双重档案。
在现场,需向施工员或监理方进行明确的点位交接。清晰指出每个放样点对应的设计编号、位置及其在工程中的意义(如轴线交点、角点、里程桩等)。对于容易被破坏的点位,应设立醒目的保护桩或引桩,并绘制详细的点之记,注明与附近固定地物的相对关系,以便在标记被破坏后能够快速恢复。
进行必要的场地清理,检查仪器设备是否完好并装箱。一次完整的测量放样任务,就在这种有始有终的严谨中画上句号,为工程的实体建设铺下了第一块精准的基石。
从精心的战前筹备,到测站根基的稳固构筑;从坐标放样的核心执行,到对误差的严密控制;从效率技巧的灵活应用,到最终数据的妥善归档——天宇全站仪的建站与放样,是一套环环相扣、追求极致的精密艺术。它不仅是仪器操作的熟练,更是空间思维的体现、严谨作风的践行。掌握这套流程,意味着掌握了将蓝图精准烙印在大地上的能力,让每一座建筑、每一条道路,都从第一个点开始,就走在正确的位置上。这,正是工程测量工作最基础,也最崇高的价值所在。
以上是关于天宇全站仪建站操作步骤 - 天宇全站仪放样步骤的介绍,希望对想了解建站百科知识的朋友们有所帮助。
本文标题:天宇全站仪建站操作步骤 - 天宇全站仪放样步骤;本文链接:https://zwz66.cn/jianz/359125.html。
