南方gps建站和操作步骤演示(南方gps建站步骤视频) ,对于想了解建站百科知识的朋友们来说,南方gps建站和操作步骤演示(南方gps建站步骤视频)是一个非常想了解的问题,下面小编就带领大家看看这个问题。

在数字化测绘与精准工程的浪潮中,厘米级的定位精度已不再是奢望,而是现代工程的基石。无论是绵延千里的输电线路勘测,还是深埋地下的管网布局,每一次精准的坐标获取,都离不开背后那套高效、可靠的GNSS系统。南方GPS,作为国产测绘仪器的中坚力量,其RTK设备以出色的稳定性和性价比,成为众多测量团队的首选。对于许多初次接触者而言,面对主机、手簿、电台等精密部件,如何从零开始完成一次成功的建站与测量,仿佛一场充满未知的挑战。本文将以南方GPS建站和操作步骤演示为核心,为您揭开这层神秘面纱,通过系统化的分步指南与实战要点的深度剖析,助您快速掌握从设备架设到数据获取的全流程精髓,让每一次外业测量都精准高效。

基石构建:基准站的精准架设

一切高精度测量的起点,始于一个稳固可靠的基准站。基准站如同整个RTK系统的“心脏”,为流动站提供至关重要的差分改正信号。正确的架设是后续一切操作成功的前提。选址至关重要。应选择视野开阔、远离高压线、大面积水域和强电磁干扰源的地点,确保卫星信号接收无遮挡。接着是硬件的物理连接:将三脚架稳固展开,放置圆垫片,把主机机头通过延长杆安装在三脚架上。将发射电台的外挂天线安装在另一根独立的天线杆上,两者保持约一米的直线距离,以避免信号相互干扰。

完成硬件摆放后,进入关键的线缆连接环节。将电台天线连接线牢固旋紧在电台的螺旋接口上。然后,使用专用的Y形数据线,将其较粗的5针接口对准插入电台的数据口,较细的接口则连接到RTK主机对应的端口。连接电瓶电源,红色夹子连接正极,黑色连接负极。观察主机状态指示灯,正常的STA灯和电台的TX灯应呈现规律的每秒一次闪烁,这标志着基准站已开始正常工作并发射信号。一个被忽视但极其重要的细节是检查所有接口的防水胶圈,老化的胶圈可能导致潮气侵入,在长期野外作业中引发故障。

神经中枢:手簿软件的连接与工程创建

如果说基准站是心脏,那么手持终端(手簿)就是整个系统的“大脑”和“神经中枢”。它负责指挥、监控并处理一切数据。操作始于蓝牙配对。打开手簿的蓝牙功能,扫描并找到移动站主机的机身编号,建立串口服务连接,并记住系统分配的串口号。随后,在南方工程之星等配套软件中,进入配置菜单的端口设置,输入对应的串口号,完成蓝牙绑定。

连接成功后,下一步是创建或打开测量工程。点击“工程”菜单下的“新建”,为本次任务命名。紧接着是至关重要的一步:坐标系统设置。根据测区位置,在坐标系统编辑中准确输入中央子午线。例如,在东经107度附近的区域,就应输入107。这一步是确保测量成果从WGS84大地坐标转换到当地施工坐标系的数学基础,输入错误将导致后续所有测量点出现系统性偏差。新建工程后,软件界面通常分为状态栏、工具栏和地图视图区,让用户能一目了然地掌握卫星数量、定位模式(如浮动解、固定解)、数据链状态等关键信息。

灵魂钥匙:转换参数的求取与校验

获得固定解,仅仅意味着设备接收到了卫星和基站的原始信号。要将这些信号转化为我们实际工程中使用的北京54、西安80或国家2000坐标系下的坐标,就必须求得正确的转换参数。这是将RTK测量成果融入实际施工图纸的“灵魂钥匙”。求取参数至少需要两个已知控制点。在“点测量”模式下,将移动站对中整平在第一个已知控制点上,输入正确的天线高(通常选择杆高),采集该点的WGS84原始坐标。用同样方法采集第二个控制点的原始坐标。

然后,进入“输入”菜单下的“求转换参数”功能。点击“增加”,依次输入第一个控制点的已知平面坐标和高程,并从坐标管理库中选中刚刚采集的对应原始坐标,完成配对。用同样方法增加第二个控制点。两点录入完毕后,软件会自动计算出一组四参数(包括平移量、旋转角和尺度比)和高程拟合参数。计算完成后,务必点击“保存”并“应用”。一个至关重要的检验步骤是:进入“配置-坐标系统设置”,查看计算出的尺度因子(Scale)。一个可靠的参数,其尺度因子应无限接近于1(例如0.9999…或1.0000…)。理想情况下,应用参数后,应使用第三个已知点进行检核,以验证参数的准确性与可靠性。

实战演练:点测量与点放样操作

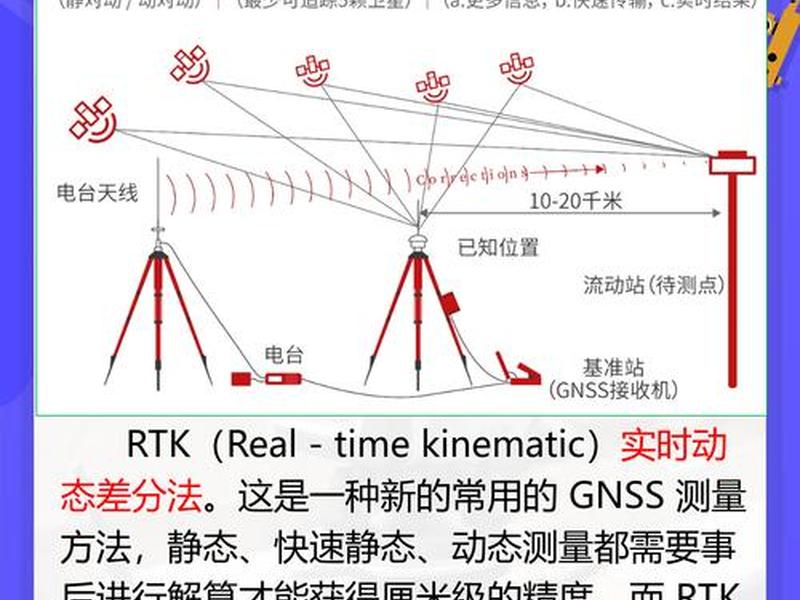

南方gps建站和操作步骤演示(南方gps建站步骤视频)

当一切参数设置就绪,状态栏显示为“固定解”时,便进入了激动人心的数据采集阶段。对于单纯的坐标采集,操作非常直观:进入“测量-点测量”界面,将移动站对中在待测点上,使气泡居中,然后按“A”键,输入点名和天线高后保存,该点的精确坐标便瞬间记录在手簿中。这个过程通常只需几秒到十几秒,相比传统全站仪测量,效率有质的飞跃。

而RTK更强大的功能在于实时动态放样。进入“测量-点放样”功能,点击“目标”并“增加”,输入需要放样的设计坐标点。软件界面会立即转换为导航模式:屏幕上会显示当前移动站位置、目标点位置、实时的前进方向、偏离直线的距离以及需要移动的增量。跟随箭头和距离提示,测量员可以轻松地将设计图纸上的点精准地标定到实地。无论是单个桩位,还是复杂的道路中线、管线轨迹,系统都能提供直观引导。在放样过程中,如果遇到信号短暂失锁,只需等待重新固定后,即可继续作业,无需重新设站。

南方gps建站和操作步骤演示(南方gps建站步骤视频)

异常排障:常见问题与应对策略

即使准备充分,野外复杂环境仍可能带来挑战。掌握常见问题的排查思路,是保障作业连续性的关键。最令人头疼的问题莫过于移动站始终无法获得“固定解”,而停留在“单点解”或“浮动解”。应首先检查数据链:确认移动站电台通道是否与基准站发射通道一致;检查天线连接是否牢固,电台天线是否竖直且未被遮挡。检查卫星状况:查看手簿界面锁定的卫星数量是否大于12颗,PDOP值是否小于6(理想值应小于3)。在高楼峡谷或茂密林地,卫星信号可能被严重遮挡,需考虑变换基准站位置或使用更长天线杆。

南方gps建站和操作步骤演示(南方gps建站步骤视频)

另一个常见问题是测量坐标出现几十米甚至上百米的偏差。这通常源于坐标系统或参数错误。需重新检查工程中设置的中央子午线是否正确,核查应用的转换参数是否由当前测区的控制点求得,并重新进行点校正。如果基准站因电量耗尽或意外移动后重新启动,移动站的坐标会发生漂移,此时必须使用“输入-校正向导”功能,在已知点上重新进行单点校正,以恢复坐标框架的一致性。

效能升华:高级设置与效率提升

要真正发挥南方GPS设备的全部潜能,还需了解一些进阶技巧。例如,在网络模式(CORS)日益普及的今天,许多地区已无需自架基准站。在工程之星软件中,选择“移动站”模式,设置“手簿网络”或“主机网络”,填入CORS服务的IP、端口、账号和密码,选择合适的卫星增强服务源(如五星十六频的AT6558),即可直接接入千寻、六分仪等CORS网络,获得覆盖全域的固定解信号,极大简化了外业流程。

对于静态控制测量,设备设置同样重要。在需要高等级控制网时,可将接收机设置为静态模式。通过手簿软件进入“配置-仪器设置-静态采集设置”,设定好数据采集间隔(如1秒或5秒)、截止高度角、PDOP限值等。将多台接收机同时架设在控制点上,同步观测一定时长(如30分钟至数小时),后期通过南方GPSADJ等静态处理软件进行基线解算与网平差,可获得毫米级精度的控制点坐标。这体现了同一套硬件设备在不同作业模式下的灵活性与强大功能。

以上是关于南方gps建站和操作步骤演示(南方gps建站步骤视频)的介绍,希望对想了解建站百科知识的朋友们有所帮助。

本文标题:南方gps建站和操作步骤演示(南方gps建站步骤视频);本文链接:https://zwz66.cn/jianz/356511.html。

Copyright © 2002-2027 小虎建站知识网 版权所有    网站备案号: 苏ICP备18016903号-19     苏公网安备苏公网安备32031202000909


中国互联网诚信示范企业 违法和不良信息举报中心 网络110报警服务 中国互联网协会 诚信网站
