全站仪放样操作流程 - 全站仪放样的基本流程 ,对于想了解建站百科知识的朋友们来说,全站仪放样操作流程 - 全站仪放样的基本流程是一个非常想了解的问题,下面小编就带领大家看看这个问题。
在现代工程建设的宏大乐章中,测量是奠定精准基调的前奏。而全站仪,这位集光、机、电于一体的“测绘艺术家”,则是将图纸上冰冷的坐标点,在现实大地上唤醒为鲜活地标的关键工具。坐标放样,如同建筑与土地之间的一场精密对话,其流程的严谨与否,直接决定了工程的骨骼是否端正。本文将深入解析全站仪坐标放样的基本流程,揭开这项技术从准备到实施再到收尾的完整面纱,带领读者走进一个由角度与距离构建的精准世界。

任何伟大的行动都始于周密的准备,全站仪放样更是如此。这个过程远非简单地架起仪器那么简单,它是一场需要脑力与体力并重的精密预演。
首要任务是现场踏勘与资料复核。技术人员需要携带设计图纸,亲赴现场,核对图纸上的控制点与实际地物是否对应,确认通视条件是否良好。必须仔细检查并计算待放样点的设计坐标数据,任何微小的数据错误都将在实地被放大成不可挽回的偏差。接着是仪器与附件的检校。全站仪本身的光学对点器、管水准器、补偿器以及测距功能都需要进行常规检查,确保其处于最佳工作状态。棱镜、对中杆、三脚架、基座等附件同样不容忽视,特别是棱镜常数,必须与仪器内的设置一致,这是保证距离测量精度的生命线。
制定详尽的放样方案。根据现场地形、放样点数量与分布,规划合理的测站位置和后视方向,预估可能遇到的障碍并思考应对策略。准备好记录手簿、标记用的木桩、油漆、锤子等工具。唯有将所有这些细节打磨到位,才能为后续流畅高效的放样操作铺平道路,让仪器在野外复杂环境中依然能稳定发挥其“火眼金睛”的威力。
建立测站是放样工作的基石,如同在战场上建立稳固的指挥所。这个环节的准确性,直接决定了整个坐标系的方向与原点。
选择测站点是一门学问。点位应选在土质坚实、通视良好、便于安置仪器和保存的地方。将全站仪稳妥地架设在三脚架上,接下来的对中与整平是核心操作。先通过光学对点器(或激光对点器)使仪器的中心与地面标志点精确重合,这个过程需要耐心与微操。完成粗略对中后,再利用脚螺旋调整圆水准器气泡居中,进行初步整平。
精平则是通过调节管水准器来实现。松开水平制动螺旋,转动照准部使管水准器与任意两个脚螺旋的连线平行,相对旋转这两个脚螺旋使气泡严格居中。然后将照准部旋转90°,调整第三个脚螺旋,再次使气泡居中。如此反复一两次,直至照准部旋转到任何方向,气泡都居中为止。此时再检查对中点是否因整平而偏移,若有微小偏移,可轻轻滑动仪器底座使其精确对中,并再次检核整平。这是一个“对中-整平-再对中-再整平”的迭代过程,直至两者都达到最高标准。
完成仪器的物理安置后,便进入数字世界的定向——设置后视。开机进入坐标放样程序,输入测站点的三维坐标(N, E, Z或X, Y, H)及仪器高。然后,将望远镜精确照准后视点的棱镜中心,输入后视点的坐标。仪器会根据测站点与后视点的坐标,自动计算出方位角并完成定向。为确保万无一失,定向后应测量另一个已知点的坐标进行复核,确认无误后方可开始放样。这一步,是为全站仪注入“灵魂”,让它知晓自己在大地坐标系中的确切位置和朝向。
当仪器在空间中找到了自己的“锚点”后,下一步便是告诉它要去寻找的目标。这个过程是将设计蓝图上的抽象坐标,转化为仪器可理解并执行的具体指令。

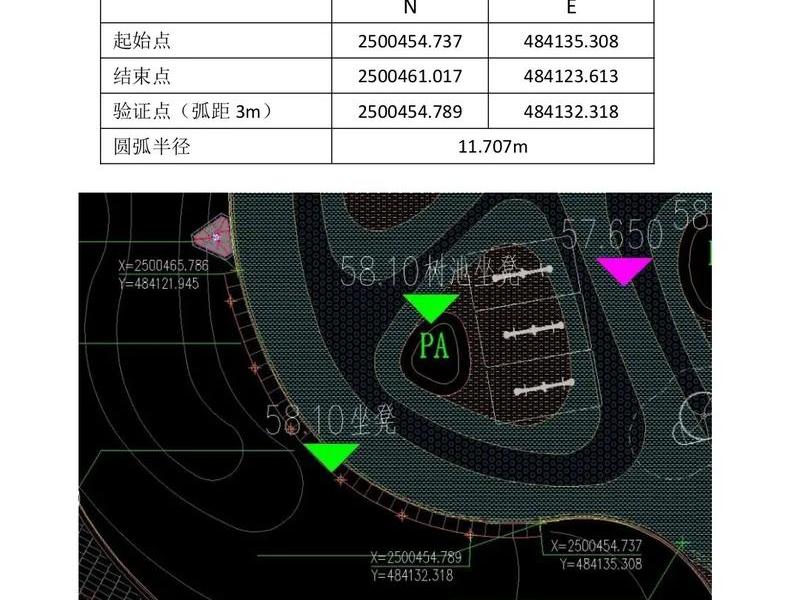

放样数据的来源通常是设计图纸或计算成果。技术人员需要将待放样点的坐标(平面坐标X、Y和高程H)清晰地列出。在现代测量中,这些数据常提前导入全站仪的内存或连接的外部手簿中,以提高效率并避免现场输入错误。如果现场输入,则需格外谨慎,实行“一人输入,一人核对”的原则,防止因按错键而导致的灾难性错误。
进入仪器的放样模式后,选择“设置放样点”或类似功能。首先输入当前棱镜的高度,这个数值必须与持镜员实际使用的棱镜杆高度一致。然后,输入或从内存中调用第一个待放样点的坐标。输入完成后,全站仪的内置处理器会瞬间完成一系列复杂的空间解析几何计算:它根据测站点坐标、后视方位角和放样点坐标,实时解算出两个关键导航参数——水平角差值dHR和水平距离差dHD。有些仪器还会显示高程差dZ。
这些差值便是引导我们找到目标点的“罗盘”与“尺子”。dHR表示需要将仪器水平旋转的角度(通常需调整至0°),以对准放样点的方向;dHD则表示在当前方向上,棱镜当前位置距离目标点的远近(目标为0米)。至此,全站仪已化身为一位不知疲倦的导航员,准备指引持镜员踏上寻找未知点的征程。
这是整个流程中最具动态感和挑战性的环节,是理论计算与实地操作的激烈碰撞,也是人与仪器默契配合的精彩展现。
根据仪器屏幕显示的dHR角度差值,观测员指挥司镜员将棱镜移动到大致的方向线上。转动全站仪的水平微动螺旋,使dHR值归零,此时望远镜的视准轴便精确指向了放样点的理论方向。锁定水平制动螺旋,指挥司镜员沿着望远镜的视线方向前后移动。观测员切换到距离放样模式,此时屏幕上的dHD值开始动态变化。
观测员需要清晰地向司镜员传达指令:“向前走5米”或“向后撤2分米”。司镜员根据指令移动,期间需保持棱镜杆的气泡居中,确保棱镜竖直。当dHD值显示为一个很小的正值时,说明棱镜位于仪器与目标点之间;若为负值,则棱镜已越过目标点。通过反复的“指挥-移动-测量”循环,逐步逼近目标。当dHR和dHD同时显示为0或接近0的极小值(如±1mm以内)时,意味着棱镜中心已经与设计放样点平面位置完美重合。
持镜员脚下所立之处,便是图纸上那个点的现实投影。用记号笔在地面做下临时标记,打下木桩,并在桩顶精确标出点位(通常用十字线或钉子)。对于高程放样,则需根据仪器显示的高程差dZ,指挥司镜员升高或降低棱镜,直至dZ为零,然后在桩上标记出设计高程的位置。一个点的放样便大功告成。重复此过程,输入下一个放样点坐标,开始新一轮的“寻宝之旅”。
测量工作没有“完成”一说,只有“经过检核的完成”。放样结果的检核是确保工程质量不可省略的保险锁,是对前面所有步骤的最终审判。

放样工作结束后,绝不能立即收拾仪器离场。必须进行严格的成果检核。方法通常有两种:一是重新测量已放样点的坐标,与设计坐标进行比对,检查其差值是否在规范允许的限差之内;二是测量放样点之间的相对关系,如距离、角度,与设计值进行对比。例如,放样了一条直线的多个点后,应检核这些点是否真的在同一直线上,间距是否符合设计。
任何误差都必须被分析和记录。如果误差超限,必须立即查找原因:是测站设置错误?数据输入有误?仪器未检校?还是操作过程中对中、整平、照准不够精确?找到原因后,需要对超限的点位进行重新放样。即使所有点都符合要求,也应记录实际的测量误差值,形成完整的放样记录手簿或电子文件,作为竣工资料的一部分存档。

这个过程体现的是测量工作严谨的科学精神——不迷信任何一次观测,用独立的数据进行相互验证。它仿佛一位冷静的法官,确保从全站仪中诞生的每一个点,都经得起推敲和时间的考验,为后续的施工浇筑上第一层名为“精准”的混凝土。
当最后一个点被确认无误地标定在大地上,放样工作进入了尾声。专业的收尾不仅关乎形象,更关乎仪器安全与数据保全。
有序退出全站仪的测量程序,正常关闭电源。小心卸下仪器,先松开连接螺旋,双手托住机头将其从基座上取下,立即放入箱内并固定。拆卸三脚架,收起棱镜和对中杆,清点所有工具和附件,确保没有遗落在现场。对于打下的木桩,如果暂时不施工,应做明显标记或采取保护措施,防止被破坏或移动。
清理作业现场,带走所有产生的垃圾。回到室内后,及时将仪器箱擦拭干净,检查电池电量并进行充电。最重要的,是立即将全站仪内存中的测量数据导出到电脑,进行备份和处理。野外数据是宝贵的原始记录,一旦丢失将无法弥补。完成数据归档,一份完整的放样工作才真正画上句号。这最后的步骤,如同一位将军在战役胜利后清点装备、整理战报,为下一次出征做好准备。
全站仪坐标放样的基本流程,是一套环环相扣、严谨缜密的科学动作组合。从战前准备到建立据点,从数据加载到实地寻踪,再从反复检核到完美收工,每一步都凝结着测量技术的智慧与工匠精神的执着。它不仅仅是操作一台高科技仪器,更是一场在三维空间中进行的精准雕刻。通过这套流程,工程师们成功地在混沌的自然界中建立起精确的秩序,将抽象的坐标数字转化为实实在在的工程基准。掌握并敬畏这一流程,便是握住了开启现代精准建造之门的钥匙,确保每一栋建筑、每一条道路都能稳稳地扎根于它被设计的位置上,分毫不差。
以上是关于全站仪放样操作流程 - 全站仪放样的基本流程的介绍,希望对想了解建站百科知识的朋友们有所帮助。
