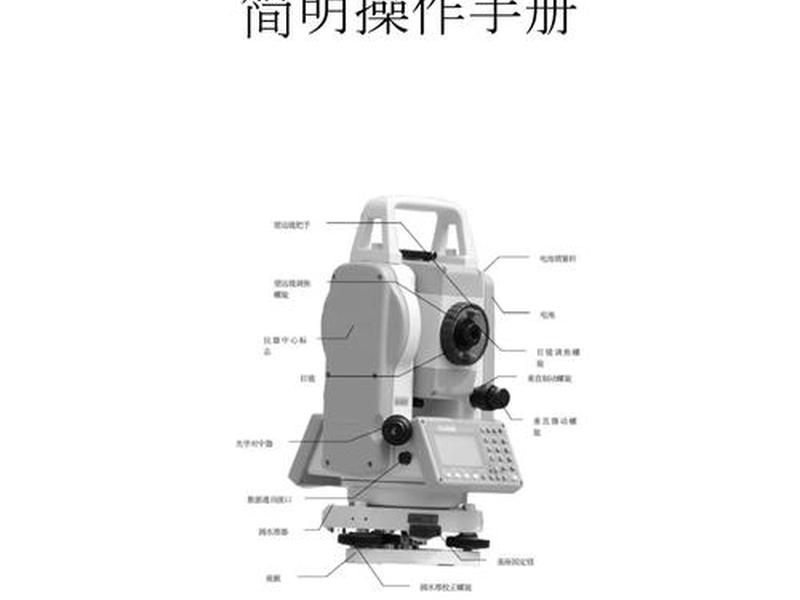

全站仪怎么建站点、全站仪怎么新建站点 ,对于想了解建站百科知识的朋友们来说,全站仪怎么建站点、全站仪怎么新建站点是一个非常想了解的问题,下面小编就带领大家看看这个问题。
在建筑工程、地形测绘乃至精密设备安装的广阔天地里,全站仪如同测量者的“眼睛”与“标尺”,是实现空间坐标定位不可或缺的利器。对于许多初涉此领域的朋友而言,“全站仪怎么建站点”、“全站仪怎么新建站点”这两个问题,往往成为操作道路上的第一道门槛。建站,简而言之,就是为全站仪建立一个属于当前测量任务的坐标系原点与方向基准,这是所有后续测量与放样工作的基石。一个正确、稳固的“站”,是数据精准可靠的保障。本文将深入浅出,为你揭开全站仪建站的神秘面纱,从原理到实操,从准备到精调,带你一步步掌握这项核心技能,让你的测量工作事半功倍。
在开始动手操作之前,理解“为什么”至关重要。全站仪建站,绝非简单的仪器摆放。试想,在一个没有统一坐标和方向的空白平面上,你无法描述任何一个点的确切位置。建站,正是为了解决这个问题。
其核心目的,是确定测站点(仪器中心)在某一特定坐标系(如施工坐标系、国家坐标系)中的精确坐标(X, Y, Z),并确定一个基准方向(通常是北方向或某一特定轴线方向)。这个过程,相当于在全站仪内部“构建”了一个虚拟的、与实地对应的坐标系。只有完成了这个“初始化”,全站仪测量的角度和距离才能被换算成有实际意义的坐标值,或者将设计图纸上的坐标准确地“放样”到实地。
无论是通过已知点传递坐标,还是通过后方交会计算坐标,抑或是自由设站建立相对坐标系,其本质都是通过已知的空间几何关系(点与点的距离、角度),解算出仪器自身的位置和姿态。理解这一层,你就能明白后续每一个操作步骤的意义,而不再是机械地记忆按钮顺序。
成功的建站始于充分的准备。在将全站仪架设到野外或工地之前,一系列细致的准备工作能极大提升效率和避免返工。
首要任务是现场勘察与选点。理想的测站点应视野开阔,能通视尽可能多的待测点或后视点;地面需稳固,避免设在松软土质或振动源附近;同时要考虑安全,避开交通要道和潜在危险区域。其次是数据准备,必须提前获取并核对用于建站的已知控制点坐标、高程及可能的方位角数据,确保数据准确无误。
设备检查同样关键。检查全站仪、三脚架、基座、光学或激光对中器、棱镜及杆、电池电量是否正常。确保脚架伸缩灵活、固定旋钮有效,仪器与基座连接稳固。还应考虑环境因素,尽量避免在强风、大雨、浓雾或烈日暴晒下进行高精度建站作业。充分的准备,是迈向精准测量的坚实第一步。
仪器的物理架设是建站过程中最考验基本功的环节,直接决定了测站点的对中精度和仪器水平状态,影响所有观测结果。
展开三脚架,使架头大致水平且高度适中,架设于选定的测站点上方。粗略移动脚架,使架头中心大致对准地面点。然后,小心地将全站仪安装到三脚架基座上并旋紧连接螺旋。接下来,开启激光对中器(或使用光学对中器),观察激光点与地面标志点的偏差。通过平移(注意不是旋转)整个三脚架架头,使对中点精确对准。这个过程可能需要反复微调。

对中初步完成后,进行整平。旋转仪器照准部,使长水准管平行于任意两个脚螺旋的连线。同时相向或反向旋转这两个脚螺旋,使水准管气泡居中。然后将照准部旋转90度,调节第三个脚螺旋,再次使气泡居中。重复上述过程,直至仪器旋转到任何方向,长水准管气泡均居中。此时需再次检查对中情况,因为整平过程可能会轻微破坏对中。对中与整平需交替进行,直至两者均满足要求。拧紧所有制动螺旋,并量取并记录仪器高(从地面点量至仪器横轴中心或指定标记处)。

完成物理架设后,便进入仪器内部设置的核心阶段。根据已知条件的不同,主要有以下几种建站方法。

已知点建站(坐标定向):这是最常用、最直观的方法。前提是仪器架设在已知坐标的点A上,且能看到另一个已知坐标的点B。操作时,进入仪器的“设站”或“建站”程序,选择“已知点建站”模式。首先输入测站点A的坐标(点名、X、Y、H)和仪器高。然后,输入后视点B的坐标(点名、X、Y、H)和棱镜高。接着,精确照准(瞄准)后视点B处的棱镜中心,按测量键进行观测(测距或仅测角)。仪器会提示“设置方向”或“是”,确认后即完成建站。仪器水平度盘读数被设置为A点到B点的坐标方位角。
后方交会建站:当测站点位置未知,但能通视两个或以上已知点时使用。将仪器架设在未知点P上,分别照准已知点A、B(甚至更多点)进行测量,输入这些已知点的坐标。仪器内部通过空间几何计算,解算出测站点P的坐标。此方法非常灵活,但要求已知点与未知点构成的图形角度良好(避免过小或接近180度),以提高解算精度。计算完成后,通常需要选择一个已知点作为后视方向进行定向。
自由设站(方位角定向):在只需要相对坐标或小范围测量时使用。假设测站点坐标为(0,0,0)或任意假定值,并输入一个假定方位角(如0度)作为后视方向。照准一个清晰目标后,将该方向设置为输入的方位角值。这种方法建立的坐标系是独立的,适用于无已知控制点的局部测量。

建站完成后,切忌立即开始正式测量。必须进行精度检核,这是保证测量成果质量的生命线。
最常用的检核方法是测量第三个已知点。选择一个未参与建站计算的已知点C,用建好的站测量其坐标,将测量结果与已知坐标进行比较。计算差值(ΔX, ΔY, ΔH),判断其是否在允许的误差范围内(根据工程精度要求而定)。如果超限,必须检查已知点数据输入是否正确、仪器对中整平是否完美、目标照准是否精确、以及已知点本身是否可靠。
另一种方法是检查后视方向。完成已知点建站定向后,将望远镜旋转到后视点方向,查看水平角读数是否与理论计算出的坐标方位角一致(或相差180度)。许多现代全站仪在建站计算完成后,会直接显示设站残差或精度估算值,提供重要的参考。养成“建站必检核”的良好习惯,是对自己工作负责的表现,能有效避免后续大规模返工。
掌握基础建站后,可以进一步探索其与现代化工作流的结合,提升整体作业效率。
随着技术发展,智能全站仪与专业APP的结合日益紧密。一些先进的测量软件允许在平板电脑或手机上完成复杂的建站计算(如多测回后方交会),并将设站参数无线发送给全站仪,实现了内外业一体化。自由测站技术在变形监测、断面扫描等领域应用广泛,通过多次设站和拼接,可以完成大范围、高密度的三维数据采集。
理解不同建站方法的特点,有助于在实际工作中灵活选择。例如,在通视条件好的控制网中,已知点建站快速可靠;在场地受限的复杂环境,后方交会展现出独特优势;而对于室内装修、设备安装等,自由设站则简单高效。将建站视为一个系统的、可策划的环节,而不仅仅是开机后的固定动作,你的测量工作将变得更加游刃有余。
以上是关于全站仪怎么建站点、全站仪怎么新建站点的介绍,希望对想了解建站百科知识的朋友们有所帮助。
