全站仪建站的步骤(全站仪建站操作步骤) ,对于想了解建站百科知识的朋友们来说,全站仪建站的步骤(全站仪建站操作步骤)是一个非常想了解的问题,下面小编就带领大家看看这个问题。

在高低起伏的大地上,每一座桥梁的定位,每一条隧道的贯通,每一栋高楼的地基放样,都离不开一个核心动作——建站。全站仪,这位现代工程测量的“智慧之眼”,若想让它精准“看清”世界,首先必须为它建立一个稳固可靠的“坐标王国”。建站,就是赋予全站仪灵魂的第一步,是将图纸上的抽象坐标与实地上的具体位置精确链接的魔法仪式。掌握全站仪建站的操作步骤,不仅是测量工作的基石,更是开启精准测绘世界的钥匙。本文将深入剖析全站仪建站的完整流程,带你一步步揭开其神秘面纱,无论你是初涉工地的新手,还是寻求巩固的老手,都能在这里找到清晰的路径。

建站基石:准备与架设

万事开头难,充分的准备与规范的架设是成功建站的坚实基石。在奔赴现场之前,必须对全站仪及其“伙伴”进行细致检查。确保仪器电池电量充沛,镜片洁净无尘,三脚架的各个关节灵活且锁紧装置有效。根据测量任务选择合适的棱镜和对中杆。抵达测区后,站点的选择是一门学问。理想的测站点应视野开阔,能通视尽可能多的待测点或后视点,地面需坚实平整,避免在松软土质或振动源附近设站。这如同为一位观察者选择最佳的瞭望台,视野的广度直接决定了后续工作的效率。

全站仪建站的步骤(全站仪建站操作步骤)

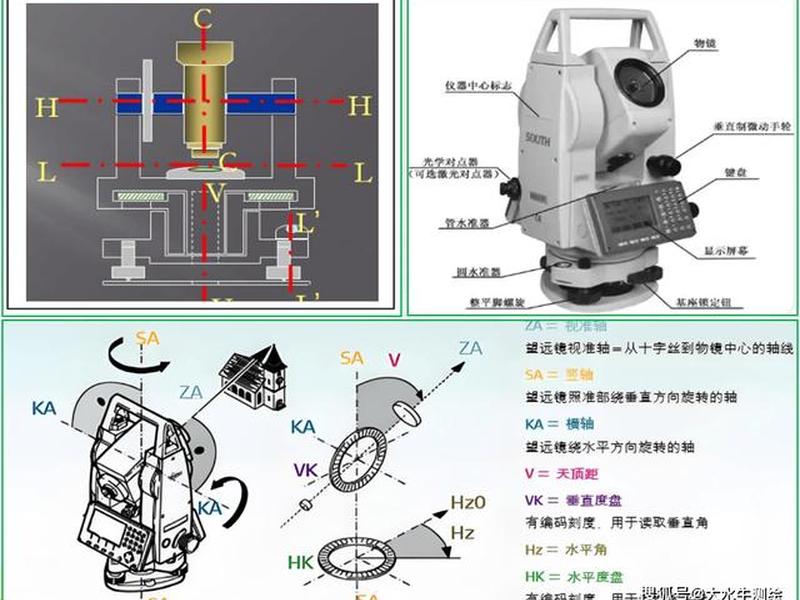

架设仪器是展现工匠精神的时刻。展开三脚架,将其高度调整至操作者胸部附近,并粗略使架头平面大致水平。小心地将全站仪安置于架头并旋紧连接螺旋。随后,开启激光对中器,通过移动三脚架腿(注意保持架头大致水平),使激光点精确对准地面测站点的标志中心。初步对中后,通过伸缩三脚架腿使圆水准器气泡居中,完成粗平。这一系列动作要求沉稳而精准,任何微小的疏忽都可能为后续测量埋下误差的种子。一个稳固、对中的起点,是整个测量数据可靠性的第一道防线。

精平对中:追求极致的平衡

粗平之后,便进入追求极致平衡的精平对中阶段。这是建站过程中最考验耐心与细心的环节。转动仪器的照准部,使长水准管与任意两个脚螺旋的连线方向平行。然后,双手同时向内或向外旋转这两个脚螺旋,使水准管气泡严格居中。气泡移动的方向与左手拇指运动的方向一致,这一口诀是每个测量员的必修课。随后,将照准部旋转90度,使水准管垂直于原先的方向,此时仅调整第三个脚螺旋,再次使气泡居中。

完成上述操作后,需要将照准部转回初始位置复查,通常气泡会有微小偏移,需反复调整直至在任何方向气泡都稳定居中。精平过程中,对中可能会被破坏。在确保整平后,需检查激光点是否仍对准测点中心。若出现偏差,可稍微松开连接螺旋,在架头平面上轻轻平移仪器底座(切勿旋转),使激光点重新对中,然后再次检校整平。如此反复,直至对中与整平同时达到最佳状态。这个“对中-整平-再对中-再整平”的迭代过程,是将仪器与大地坐标系进行物理对齐的精密舞蹈,是测量精度在毫米级较量中的胜负手。

坐标输入:构建数字坐标系

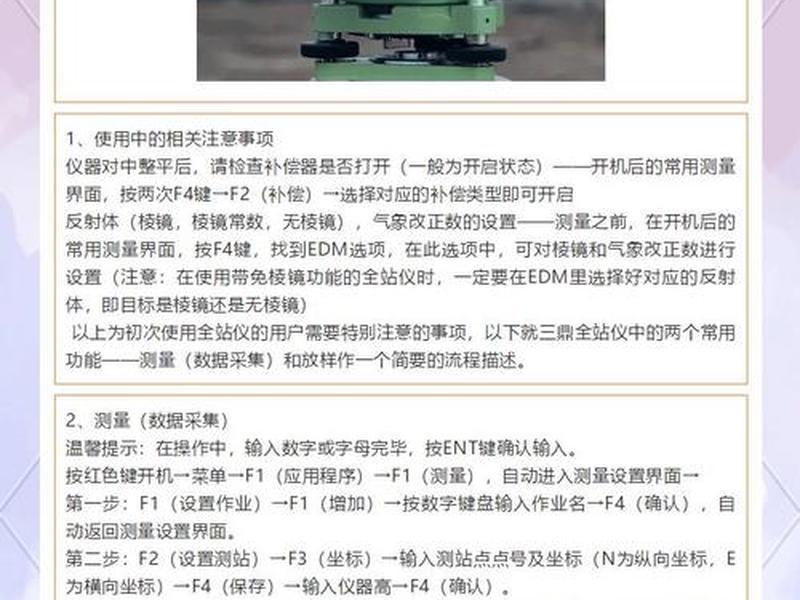

当仪器在物理空间稳稳站定,接下来便是在其“大脑”中构建数字坐标系。开机后,进入仪器的建站或设站程序。首先需要输入测站点的坐标数据。如果测站点是已知控制点,则手动或通过内存调用输入该点的三维坐标(N, E, Z或X, Y, H)。这一步至关重要,它相当于告诉全站仪:“你现在所处的位置,在这个世界坐标系中的‘门牌号’是多少。”输入时必须仔细核对,一个数字的错误将导致整个测区数据的整体偏移,后果不堪设想。

紧接着,输入仪器高。用卷尺从地面测点中心量取至仪器侧面的仪器高标志线(或特定位置),将量取的高度值准确输入。仪器高是计算目标点高程的关键参数,测量务必精确到毫米。至此,测站点的信息设置完毕。全站仪此时知道了自己的空间位置和高度,但它还不知道方向。就像一个站在陌生城市某路口的人,虽然知道了自己的经纬度,却分不清东南西北。接下来的定向,就是为它指明方向的关键一步。

后视定向:锁定空间的方位

定向,是为全站仪赋予方向感的灵魂操作。常见的定向方法有坐标法定向和角度法定向。坐标法定向应用最广。在完成测站点设置后,程序会提示输入后视点信息。将棱镜架设在后视控制点上,并精确整平对中。在全站仪操作界面输入后视点的点名和三维坐标。然后,转动望远镜,精确照准后视点棱镜中心。所谓精确照准,是要求十字丝的中心严格对准棱镜的几何中心,必要时使用望远镜的微动螺旋进行精细调整。

照准后,按测量键,仪器会测量到后视点的斜距,并与输入的坐标进行比对计算。系统通常会显示一个微小的方位角或坐标差值,此差值应在允许误差范围内(通常为几秒或几毫米)。确认无误后,选择“记录”或“设置”,定向即告完成。全站仪通过已知的测站点坐标和后视点坐标,反算出了零方向的方位角,从而建立了一个完整、唯一的平面坐标系。它不再是一个迷茫的观察者,而是一个拥有了精确位置和方向的“智能测绘核心”,可以据此测算出任何可见点的坐标。

后方交会:在未知点上的智慧

在实际工作中,常常会遇到两个已知点都无法直接架设仪器的情况,这时就需要运用“后方交会”这一智慧建站法。后方交会允许将全站仪自由架设在一个能与两个或以上已知点通视的未知点P上。操作时,在P点架设并整平仪器,进入后方交会程序。然后依次照准第一个已知点A的棱镜,输入其坐标并测量;再照准第二个已知点B的棱镜,输入其坐标并测量。

仪器内置的处理器会根据测量得到的P点到A、B点的水平角、竖直角和斜距,自动解算出测站点P的精确坐标。为了提高精度和可靠性,建议使用三个已知点进行交会。完成后方交会计算后,仪器会显示坐标残差,操作者需判断残差是否在容许范围内。若合格,则记录结果,仪器便自动以计算出的P点坐标作为测站点,并通常以最后一次测量的已知点作为后视方向完成定向。这种方法极大地提升了设站的灵活性,特别适用于通视条件复杂或已知点难以到达的场地,体现了测量工作中“以迂为直”的智慧。

检核与记录:确保万无一失

建站完成,并非大功告成,严谨的检核是避免重大错误的最后保险闸。定向完成后,必须进行检核测量。最常用的方法是测量第三个已知控制点的坐标。将棱镜架设在第三个已知点C上,用全站仪测量其坐标,将测量结果与C点的已知坐标进行比对。两者在平面和高程上的差值应在测量规范允许的误差限差之内。如果超限,必须从头检查整个建站流程:测站坐标是否输错?后视点坐标或点名是否混淆?仪器高量取是否正确?对中整平是否足够精细?

全站仪建站的步骤(全站仪建站操作步骤)

检核通过后,应及时记录建站信息。记录内容应包括:日期、天气、仪器型号、测站点点名及坐标、后视点点名及坐标、仪器高、检查点成果以及操作员姓名。良好的记录习惯不仅是工程档案的要求,更能在出现问题时快速追溯源头。在长距离或长时间测量过程中,还应定期归零检查或测量已知点,以防仪器被意外碰动或自身漂移。将检核融入测量工作的每一个间歇,是对数据质量永恒的敬畏。

全站仪建站的步骤(全站仪建站操作步骤)

全站仪建站,远不止是按下几个按键的简单操作。它是一个环环相扣、精益求精的系统工程,融合了扎实的理论知识、熟练的操作技能和严谨的工作态度。从准备工作时的未雨绸缪,到架设整平时的分毫必争;从坐标输入时的如履薄冰,到后视定向时的一丝不苟;再到后方交会展现的灵活变通,以及最终检核环节的审慎回溯——每一步都承载着将抽象坐标系转化为现实生产力的重量。

掌握全站仪建站的完整步骤,意味着你掌握了在物理世界中进行数字化定位和放样的核心能力。它要求操作者既要有全局观,懂得选择最优的设站策略;又要具备极致的细节把控力,不放过任何一个可能引入误差的环节。在桥梁跨越峡谷、地铁穿透城市、大厦拔地而起的背后,正是这无数次精准的建站,构成了现代工程建设不可或缺的精密骨架。每一次成功的建站,都是测量员与仪器、与大地进行的一次完美对话,是理性智慧与严谨技艺共同奏响的序曲,为后续一切恢弘的工程乐章奠定了无可动摇的基准音。

以上是关于全站仪建站的步骤(全站仪建站操作步骤)的介绍,希望对想了解建站百科知识的朋友们有所帮助。
