全站仪后方交会坐标放样步骤、全站仪后方交会坐标放样的方法步骤

  • 全站,仪,后方,交会,坐标,放样,步骤,、,的,在,
  • 建站百科知识-小虎建站百科知识网
  • 2026-09-22 10:41
  • 小虎建站百科知识网

全站仪后方交会坐标放样步骤、全站仪后方交会坐标放样的方法步骤 ,对于想了解建站百科知识的朋友们来说,全站仪后方交会坐标放样步骤、全站仪后方交会坐标放样的方法步骤是一个非常想了解的问题,下面小编就带领大家看看这个问题。

在工程测量的精密世界里,当两个已知控制点近在咫尺却无法直接通视时,一种名为“后方交会”的魔法便悄然登场。它像一位经验丰富的侦察兵,无需占据已知据点,仅凭对已知目标的精确观测,就能在未知地带精准定位自己的坐标,进而为后续的放样工作奠定基石。全站仪后方交会坐标放样,正是将这一几何原理与现代电子测量技术完美融合的典范,它不仅解决了复杂地形下的设站难题,更以其灵活高效的特点,成为众多测量工程师应对棘手环境的秘密武器。本文将深入剖析全站仪后方交会坐标放样的核心步骤与方法,带您从原理到实践,全面掌握这项关键技术。

后方交会原理与优势

后方交会的核心思想,是在待定点上架设仪器,通过观测至少两个已知控制点之间的水平角(或同时测距),从而解算出测站点的精确坐标。这个过程好比在迷雾中,通过观测两座已知灯塔的方位来确定自身船只的位置。与传统的极坐标法(需要已知测站点坐标和后视方向)相比,后方交会的最大优势在于其“自由设站”能力。它允许测量员将仪器架设在通视条件良好、便于后续放样的任意位置,只要该点能与两个或以上已知点通视即可。这种方法特别适用于已知点之间不通视、或已知点位置不便架设仪器直接进行放样的复杂工地,例如深基坑周边、密集建筑区或林区。通过后方交会确定测站坐标后,仪器便拥有了一个精确的“零位”,后续的坐标放样工作就如同在已知起跑线上赛跑,一切皆有据可依。

放样前的精密准备

成功的后方交会放样始于周密细致的准备工作。首要任务是现场踏勘与选点。你需要寻找一个理想的测站点位,它应能与至少两个(建议三个以上以提高精度和检核)已知控制点良好通视,且点位稳固,视野开阔,便于后续对所有待放样点进行观测。理想情况下,测站点与各已知点构成的夹角宜在30度至120度之间,避免形成过于尖锐或平直的图形,以削弱“危险圆”对解算精度的影响。边长应尽量相近,长短边悬殊过大会降低计算精度。

全站仪后方交会坐标放样步骤、全站仪后方交会坐标放样的方法步骤

是仪器与数据的准备。确保全站仪电量充足,各项指标(如补偿器、对中器、管水准器)正常。提前将已知控制点的坐标数据录入仪器内存或准备好手动输入。准备合格的棱镜及对中杆,并检查棱镜常数设置是否正确。制定好放样方案,明确放样点的顺序和路径,这将极大提升野外作业效率。

仪器架设与精确整平

全站仪后方交会坐标放样步骤、全站仪后方交会坐标放样的方法步骤

找到理想点位后,便开始仪器的架设。将三脚架架于测站点上方,高度适中,架头大致水平且大致对中。然后小心地将全站仪安装到三脚架上,旋紧中心连接螺旋。接下来是关键的整平对中过程:先通过移动三脚架腿,使光学对中器十字丝中心粗略对准地面标志点;然后通过调节三脚架架腿长度,使圆水准气泡居中,完成粗平。

全站仪后方交会坐标放样步骤、全站仪后方交会坐标放样的方法步骤

精平则依赖于电子气泡或长水准管。开机后,进入仪器的整平界面,旋转照准部使水准管平行于任意两个脚螺旋的连线,同时相向或反向旋转这两个脚螺旋,使气泡居中。再将照准部旋转约90度,调节第三个脚螺旋使气泡再次居中。如此反复一至两次,直至仪器旋转到任意方向,气泡偏离均不超过容许范围(通常要求在一格以内)。精平完成后,最后轻微松开中心连接螺旋,在架头上平移仪器基座,使光学对中器精确对准地面点,再旋紧中心螺旋。整平与对中需相互兼顾,反复微调,直至两者均满足精度要求。

后方交会建站操作流程

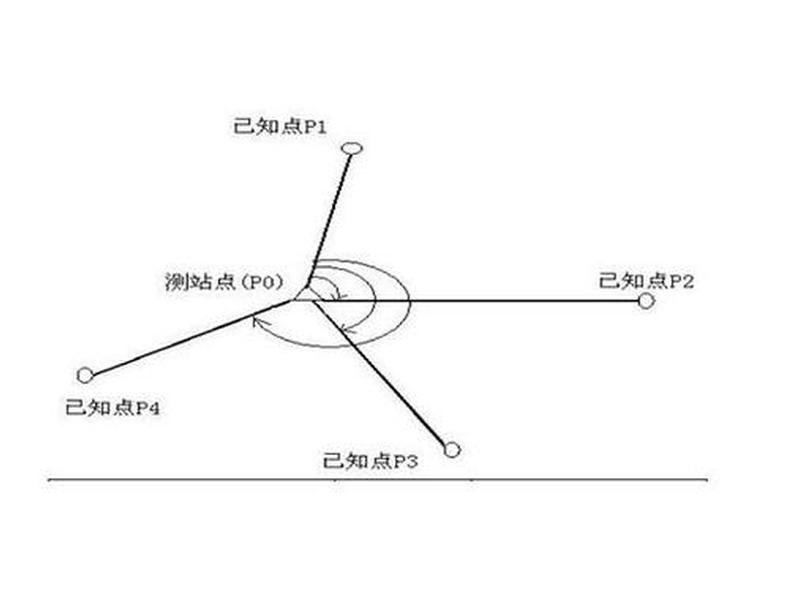

建站是后方交会放样的核心步骤。启动全站仪,进入测量程序菜单。不同品牌仪器的操作路径略有差异,但核心流程相通。通常选择“程序”或“菜单”下的“后方交会”或“自由设站”功能。创建或选择一个项目文件后,程序会引导你进入建站流程。

输入测站信息。虽然测站坐标未知,但需要给这个临时点设定一个点名(如“STN1”),并准确量取并输入仪器高。随后,进入已知点观测环节。照准第一个已知点A上的棱镜,确保十字丝精确对准棱镜中心。在仪器界面选择输入或调用点A的坐标,并输入当前的棱镜高。然后启动测量,仪器会记录下到点A的角度和距离观测值。完成第一个点的测量后,不要转动水平制动,接着照准第二个已知点B,重复输入坐标、棱镜高和测量的过程。为了提高可靠性和精度,强烈建议观测第三个已知点C。

当所有已知点观测完毕后,点击“计算”或“求解”。仪器会基于最小二乘法原理,自动解算出测站点的三维坐标,并显示残差或点位误差。这个数值是评估建站质量的关键,通常要求平面误差在几毫米以内。如果残差过大,需检查已知点坐标输入是否正确、观测时照准是否精确、以及已知点与测站构成的图形是否强健。确认残差符合要求后,保存并确认该测站坐标,至此,后方交会建站完成,全站仪已经“知道”了自己在地球坐标系中的精确位置。

坐标放样实战执行

建站成功后,便可切换到“坐标放样”模式。在放样菜单中,选择或输入第一个待放样点的设计坐标。仪器会立即计算出该点相对于测站的方向角(HR)和水平距离(HD)。操作员转动照准部,使仪器显示的水平方向角差值(dHR)变为0°0'0",此时望远镜所指的方向即为正确的方向。

在此方向上,指挥司镜员手持棱镜移动。通过望远镜观察,并利用仪器的距离测量功能,仪器会实时显示棱镜当前位置与目标点之间的水平距离差值(dHD)。通常,dHD为负表示棱镜需向远离仪器的方向移动,为正则表示需靠近。通过“向前/向后”、“向左/向右”的口令,引导司镜员逐步调整棱镜位置,直至dHR和dHD均接近于零(达到放样精度要求,如±5mm)。棱镜对中杆底尖所在的位置,即为设计坐标点在地面上的精确位置。做好标记,该点放样完成。重复此过程,输入下一个放样点坐标,直至所有点放样完毕。

精度检核与注意事项

放样工作绝非一放了之,严谨的检核必不可少。最有效的检核方法是在所有点放样完成后,选择几个已放样的点(特别是关键点位),重新用全站仪测量其坐标。将实测坐标与设计坐标进行比对,差值应在允许误差范围内。还可以丈量相邻放样点间的实地距离,与设计距离进行复核。

在整个过程中,有诸多细节需时刻警惕。要避免测站点位于已知点构成的“危险圆”附近,否则会放大误差甚至无法解算。观测已知点时,照准务必精准,最好采用盘左、盘右观测取平均的方法消除视准轴误差。距离测量时,注意大气改正和棱镜常数的设置。在放样过程中,要定期检查仪器的气泡是否居中,防止因碰动导致的误差。烈日下作业需打伞,避免仪器受热不均影响精度。只有将每一步都做到精细,才能确保最终成果的可靠性。

总结归纳

全站仪后方交会坐标放样,是一套将经典测量几何与现代智能仪器紧密结合的流程。它始于对原理的深刻理解和对现场的精心勘察,经由仪器的精确架设与整平,通过后方交会这一关键步骤赋予仪器“自知之明”,最终在坐标放样的执行与检核中,将图纸上的坐标点精准地烙印在大地之上。这套方法打破了传统设站的限制,以其无与伦比的灵活性和足够的精度,在复杂施工环境中大放异彩。掌握它,就如同掌握了一把能在测量迷宫中自由穿行的钥匙,让每一位测量工程师在面对挑战时,都能从容不迫,精准定位,高效完成从设计蓝图到现实工程的华丽转化。记住,精准的背后是严谨的流程和细致的操作,这正是测量工作的灵魂所在。

以上是关于全站仪后方交会坐标放样步骤、全站仪后方交会坐标放样的方法步骤的介绍,希望对想了解建站百科知识的朋友们有所帮助。

本文标题:全站仪后方交会坐标放样步骤、全站仪后方交会坐标放样的方法步骤;本文链接:https://zwz66.cn/jianz/355494.html。

Copyright © 2002-2027 小虎建站知识网 版权所有    网站备案号: 苏ICP备18016903号-19     苏公网安备苏公网安备32031202000909

中国互联网诚信示范企业 违法和不良信息举报中心 网络110报警服务 中国互联网协会 诚信网站
