在工程测量与施工放样的精密世界里,全站仪犹如测绘者的“智慧之眼”。而为其赋予精准“视力”的关键一步,便是设站。其中,基于两个已知控制点的设站方法,以其高效、灵活的特性,成为现场应用的璀璨明珠。它不仅是连接已知坐标系与未知世界的桥梁,更是确保后续所有测量数据扎根于可靠数学基础的核心操作。本文将深入剖析全站仪利用两个已知点进行设站的全过程,揭开其从原理到实践的神秘面纱,带您领略现代测量技术如何将空间坐标化为掌中精确数字的艺术。

设站原理与核心价值

全站仪设站的本质,是确定仪器自身在某一特定坐标系中的精确位置(测站点坐标)和方向基准(方位角)。当使用两个已知坐标点时,这个过程通常通过坐标定向法或特定条件下的后方交会法来实现。

全站仪2已知点设站 - 全站仪已知点设站过程

坐标定向法的原理直观而强大:它将仪器架设在其中一个已知点上,通过输入该点坐标确定“原点”,再瞄准另一个已知点并输入其坐标。全站仪内部处理器会瞬间完成坐标反算,解算出从测站点指向后视点的坐标方位角,从而在仪器内部建立起与外部统一坐标系完全一致的测量基准。这种方法直接、快捷,精度高度依赖于已知点坐标本身的准确性和对中整平的质量。

而后方交会法则提供了另一种灵活性。它允许仪器架设在未知点P上,通过观测至少两个已知点A、B的方向和距离,解算三角形,从而反推出测站点P的坐标。这种方法解放了仪器架设位置,使其可以在通视条件更好、更便于测量的地点设站,尤其适用于已知点不易到达或架设仪器不便的复杂场地。无论哪种方法,其最终目的都是构建一个可靠的测量基准,使得后续对任意目标点的观测,都能转化为具有实际意义的、精确的二维或三维坐标。

前期准备与点位选择

成功的设站始于周密的准备。首要任务是现场勘察与通视分析。选定用于设站的两个已知控制点,必须与计划架设仪器位置(对于坐标定向法是其中一个已知点,对于后方交会是待定点)保持良好的双向通视,并且尽可能与后续需要测量或放样的目标区域通视良好。视线应避开障碍物,如施工机械、临时材料堆、树木等,确保测量光束无阻。

已知点数据的核实与输入至关重要。施工前,必须确保两个已知点的坐标成果准确无误,并清晰记录。这些坐标将作为所有计算的起点。在操作全站仪时,需要将测站点和后视点的坐标(X, Y, Z或N, E, Z)准确输入仪器。许多现代全站仪支持从内存文件直接调用点号,避免了手动输入可能产生的错误,但调用时仍需仔细核对。

仪器与棱镜的检查不容忽视。检查全站仪的光学对中器、管水准器、圆水准器是否正常,电池电量是否充足。确认所用棱镜的常数设置与仪器匹配,棱镜杆上的水准气泡是否准确。这些细节的疏忽,都可能在无形中引入误差,影响整个设站的精度基石。

全站仪2已知点设站 - 全站仪已知点设站过程

仪器架设与对中整平

这是将理论付诸实践的第一步,也是保证精度的物理基础。稳固架设三脚架。在选定的测站点上方,张开三脚架,使架头大致水平且高度适中。踩实三脚架腿,确保其在测量过程中稳定不晃动。然后将全站仪牢固地安装到三脚架基座上。

接下来进行粗略对中与整平。通过光学或激光对中器,目视调整三脚架腿的位置,使对中器中心大致对准地面测站点的标志中心。然后,通过伸缩三脚架腿,使圆水准器气泡大致居中,完成粗平。

最后是精密对中与整平,这是一个需要耐心和细心的迭代过程。松开仪器基座连接螺旋,在架头上平稳滑动仪器,使对中器中心精确对准测点,然后旋紧连接螺旋。接着,转动仪器的照准部,使长水准管与任意两个脚螺旋的连线平行,同时相向或反向旋转这两个脚螺旋,使气泡居中。将照准部旋转90°,调整第三个脚螺旋,再次使气泡居中。如此反复一两次,直至照准部旋转到任何方向,长水准管气泡都居中。此时再检查对中情况,若偏差微小,可稍微松开连接螺旋,轻微平移仪器(而非旋转)精确定位。对中与整平相互影响,需反复调整直至两者均达到最佳状态。

操作流程与数据输入

完成硬件安置后,便进入仪器的软件操作核心。开机与模式选择。打开全站仪电源,进入主菜单或测量模式。选择“设站”、“建站”或“坐标设置”等功能菜单。根据已知条件,选择对应的设站方法,例如“坐标定向”、“已知点设站”或“后方交会”。

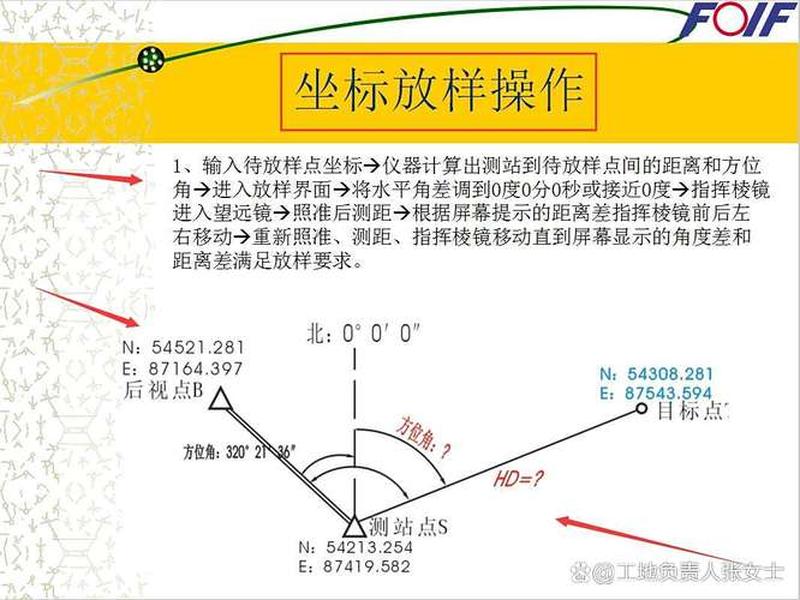

测站信息输入。对于坐标定向法:首先输入测站点信息,包括点号(或直接输入XYZ坐标)和仪器高(从测点量至仪器横轴中心的高度)。然后,将望远镜精确照准后视点(另一个已知点)的棱镜中心,输入后视点的点号或坐标。仪器会提示是否照准,确认后,仪器自动计算并设置方位角。对于需要观测多个已知点的后方交会法,则选择“新点”或“后方交会”功能,依次输入多个已知点坐标,并逐一照准、测量其角度和距离。

定向检查与确认。完成定向后,务必进行定向检查。这是验证设站是否正确的关键一步。操作方法是:照准第三个已知点(如果现场有)或一个距离较远、特征明显的点,测量其坐标,与已知坐标进行比较。或者,将仪器照准后视点,检查显示的方位角或坐标是否与输入值一致。只有检查误差在允许范围内(通常要求坐标差或角度差极小),才能确认设站成功,锁定设置。许多仪器会直接显示设站残差,提供直观的精度评估。

精度控制与误差分析

高精度测量离不开对误差的清醒认识和严格控制。设站过程中主要的误差来源包括:仪器误差(如轴系误差、测距常数误差)、对中与整平误差目标照准误差以及已知点本身的误差

为了控制这些误差,需要采取一系列措施。增加观测冗余是有效手段之一。在后方交会中,观测超过两个已知点(如3-4个),仪器可以通过最小二乘法进行平差计算,提高测站点坐标的解算精度和可靠性。避免危险图形至关重要,特别是在后方交会时,应确保测站点与已知点不近似位于同一圆周上(危险圆),否则解算结果极不稳定或无法解算。

规范操作与多次测量能显著减少人为误差。精确对中整平,使用合格的棱镜并准确量取仪器高和棱镜高,在照准目标时使用十字丝精确对准棱镜中心。对于重要测量,可以采用盘左、盘右两个盘位观测取平均值,或进行多次设站复核。注意环境因素,避免在强光、雾气、高温抖动等不利条件下进行高精度设站。

实际应用与技巧分享

掌握了基本原理和流程后,一些实战技巧能让设站工作更加得心应手。在复杂环境下的设站,如基坑监测、狭窄巷道,自由设站法(基于后方交会原理)优势尽显。它允许测量员在通视条件最佳、最安全的位置架站,通过观测多个分散的已知点来解算站坐标,完美规避了遮挡问题。

利用现代功能提升效率。许多智能全站仪具备“超级搜索”或“自动照准”功能,能快速锁定棱镜;有的内置多种设站程序,甚至支持蓝牙连接手机APP,在APP上可视化操作设站,直观且不易出错。设站完成后,及时将设站信息(测站点名、后视点名、仪器高、时间等)记录在手簿或仪器内存中,便于追溯和复核。

树立测量整体观。全站仪设站不是孤立步骤,而是测量工作流的开端。设站精度直接影响后续所有放样和采集数据的质量。每次设站都应视为一项严肃的“奠基仪式”,以严谨的态度对待每一个环节,才能为整个工程项目打下坚实、可靠的数据基础。

全站仪2已知点设站 - 全站仪已知点设站过程

以上是关于全站仪2已知点设站 - 全站仪已知点设站过程的介绍,希望对想了解建站百科知识的朋友们有所帮助。
