中海达rtk新工地建站教程;中海达rtk怎么新建工程 ,对于想了解建站百科知识的朋友们来说,中海达rtk新工地建站教程;中海达rtk怎么新建工程是一个非常想了解的问题,下面小编就带领大家看看这个问题。

当你踏入一片全新的施工场地,手着中海达RTK设备,心中是否既充满对未知领域的探索欲,又夹杂着一丝对复杂操作的忐忑?在测绘的世界里,每一个新项目的开端都至关重要,它决定了后续所有数据的根基是否牢靠。本文将为你彻底揭开中海达RTK在新工地如何从零建站、新建工程的神秘面纱,提供一份详尽、易懂且富有深度的操作指南,助你稳稳迈出精准测量的第一步。

中海达rtk新工地建站教程;中海达rtk怎么新建工程

一、 项目创建:奠定数据基石

万事开头难,新建项目便是RTK工作的“开山第一斧”。这个过程绝非简单输入一个名称,而是为整个测量工程搭建数字框架。你需要打开手簿上的Hi-Survey软件,这是指挥RTK设备的核心大脑。在主界面找到并点击【项目】菜单,进入【项目信息】管理页面。

一个醒目的蓝色悬浮【新建】按钮等待你的点击。这个按钮可以被拖动,设计十分人性化。点击后,你将进入项目创建的核心界面。在这里,“项目名”是必填项,建议使用包含日期、工地简称的清晰命名,例如“20250418_XX项目”,这便于日后数据管理和追溯。创建人、备注等信息也应认真填写,形成完整的项目档案。

更为关键的一步是坐标系统的选择。这是新建项目的灵魂,直接决定了你采集坐标的基准。你可以根据设计图纸或甲方要求,选择合适的坐标系,例如国家2000坐标系。软件也提供了便捷的“套用历史项目”功能,可以快速复用之前项目的坐标系统和图例编码设置,但这把双刃剑要求你务必确认历史参数与新项目完全匹配,否则将导致系统性偏差。

二、 坐标系统:校准空间尺规

中海达rtk新工地建站教程;中海达rtk怎么新建工程

如果说项目创建是搭好了房子,那么坐标系统设置就是为房子精准定位,确保每一寸测量都落在正确的地理网格上。在新建项目后,深入【项目设置】中的【坐标系统】进行配置,是保证测量成果可用性的核心环节。

坐标系统的设置主要包含椭球和投影两大参数。椭球参数定义了地球的数学模型,在中国大陆地区,常用的是“国家2000”椭球或“西安80”椭球,必须与项目要求严格一致。而投影参数,尤其是中央子午线的设置,更是重中之重。中央子午线是高斯投影的基准经线,设置错误会导致测量坐标出现巨大偏差。一个高效的技巧是:点击中央子午线输入框旁的定位图标,让设备自动获取当前位置的经度作为参考,再根据项目具体要求进行微调。

完成椭球和投影的基本设置后,还需关注“转换参数”。在大多数实际工程中,我们需要将RTK直接测量的WGS-84坐标转换为当地施工坐标系。这通常通过“四参数”或“七参数”来实现。对于新工地,若已知至少两个控制点的WGS-84坐标和当地坐标,便可在【参数计算】中添加点对,让软件自动解算出转换参数并应用。这一步是连接卫星空间定位与地面实际图纸的桥梁,不可或缺。

三、 设备连接与模式设置

参数配置妥当后,让设备“活”起来并协同工作是关键。无论是采用电台模式还是网络模式,稳定的设备连接是数据流动的前提。在Hi-Survey软件中,进入【设备】->【设备连接】,搜索并选择你的RTK主机编号进行蓝牙连接。成功连接后,手簿与主机之间建立了指令与数据传输的通道。

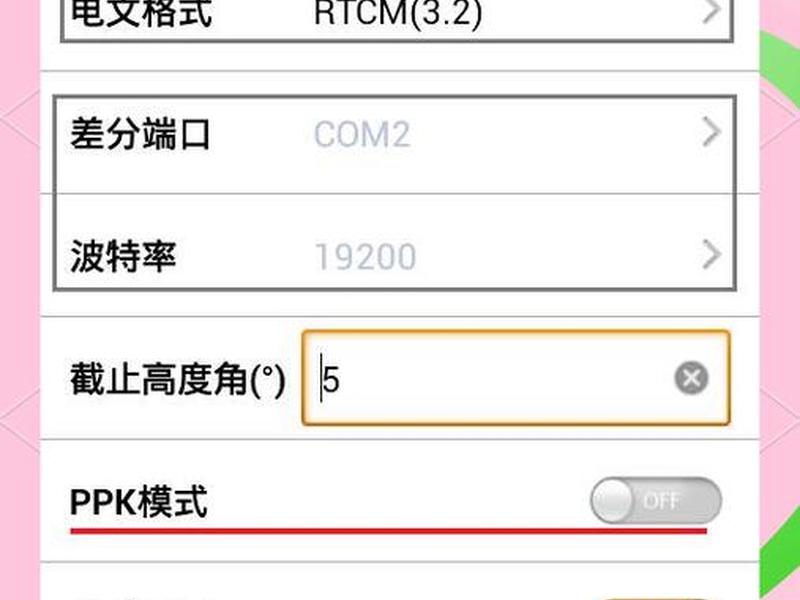

接下来是工作模式设置。如果你使用电台模式,需先设置基准站。在卫星锁定、获得单点解后,进入【基准站设置】,输入正确的天线高(从测点量至主机天线相位中心),选择数据链为“内置电台”或“外挂电台”,设置与移动站相同的频道和差分电文格式(如CMR),点击启动。观察主机差分信号灯是否规律闪烁,是判断基准站是否成功发射信号的重要标志。

对于移动站,设置相对简单。在【移动站设置】中,确保数据链模式与基准站一致(同为电台,或同为网络CORS),频道、差分格式等参数完全匹配。设置完成后,回到测量界面,等待解算状态由“单点”逐步变为“浮动”,最终达到“固定解”。只有显示“固定解”时,测量精度才能达到厘米级,此刻才是采集数据的黄金时刻。

四、 控制点与参数验证

一切设置就绪后,切勿急于开始大面积测量。进行控制点测量与参数验证,是对前期所有设置工作的“终极考核”。这个步骤是确保整个测量系统与实地位置严丝合缝的保险栓。

在现场选取至少两个(推荐三个以上)分布均匀、通视良好的已知控制点。将移动站对中整平于控制点位上,待解状态稳定为“固定解”后,进行平滑采集(通常采集10次以上取平均值),并将该点保存,记录为测量坐标。随后,在软件的控制点库中,输入该点对应的已知设计坐标。

接着,进入【参数计算】或【点校验】功能。将刚才采集的点作为“源点”(测量坐标),将输入的已知坐标作为“目标点”,添加为计算点对。当添加了足够数量的点对后(平面至少两个,高程拟合建议三个),点击“计算”。软件会显示解算出的参数(如平移、旋转、尺度因子)及残差。残差大小是检验参数质量和测量精度的直接指标,通常要求残差在厘米级甚至毫米级。如果残差过大,必须检查控制点坐标输入是否正确、点位是否找错、测量时是否为固定解等因素。

五、 数据采集与项目管理

中海达rtk新工地建站教程;中海达rtk怎么新建工程

通过严格的验证后,你的中海达RTK便成为了一把精准的“数字标尺”,可以正式开展碎部点采集、点放样等核心工作了。在测量界面,当解状态稳定显示“固定解”时,点击测量键或快捷键,即可快速保存当前点位的坐标、高程及属性信息。高效的数据采集,离不开对点库的熟练管理,及时为点命名、分类,能为内业处理节省大量时间。

项目进行中,规范的数据导出与备份习惯至关重要。定期通过【数据交换】功能,将测量数据导出为常见的格式(如.txt、.csv或.dxf),并拷贝至电脑或云端进行备份。项目文件本身(位于手簿存储的指定路径下)也应定期备份,它包含了所有的坐标系参数、转换参数和图例设置,是项目得以恢复和延续的命脉。

一个优秀的测绘者,不仅会使用工具,更懂得维护项目数据的完整性与可追溯性。清晰的项目命名、详细的备注、有条理的点库管理和定期的数据归档,这些良好的工作习惯,将使你在面对任何数据核查或后续工程延续时,都能从容不迫。

六、 常见故障排查心法

即使准备再充分,野外作业时也难免遇到设备“闹脾气”。掌握快速排查故障的心法,能极大提升工作效率。当遇到主机不锁星时,首要考虑环境因素:是否处于高压线、变电站等强电磁干扰源附近,或高楼、密林造成的卫星信号遮挡?转移至开阔地带是首选方案。可尝试将主机模式切换至静态模式采集几分钟,或长按功能键复位主板。

若基准站正常但移动站无法获得固定解,在电台模式下,应检查两者频道、差分格式是否一致,电台天线是否垂直安装,电量是否充足。在网络模式下,则需检查SIM卡状态、网络信号、CORS账号参数(IP、端口、用户名、密码等)是否正确设置。手簿蓝牙连接失败时,尝试重启手簿蓝牙功能或重启主机,往往能解决大部分临时性连接问题。

理解设备状态指示灯和软件提示信息的含义,是排查故障的捷径。例如,差分信号灯规律闪烁代表基准站发射正常;解状态从“单点”到“固定”的变化过程,直观反映了卫星搜星与差分数据解算的进展。将现象与可能原因系统关联,便能形成自己的故障诊断树,从容应对各种突发状况。

以上是关于中海达rtk新工地建站教程;中海达rtk怎么新建工程的介绍,希望对想了解建站百科知识的朋友们有所帮助。

本文标题:中海达rtk新工地建站教程;中海达rtk怎么新建工程;本文链接:https://zwz66.cn/jianz/351068.html。

Copyright © 2002-2027 小虎建站知识网 版权所有    网站备案号: 苏ICP备18016903号-19     苏公网安备苏公网安备32031202000909

中国互联网诚信示范企业 违法和不良信息举报中心 网络110报警服务 中国互联网协会 诚信网站
