中海达gps测量仪器建站使用教程(中海达gps测量仪器使用教程视频) ,对于想了解建站百科知识的朋友们来说,中海达gps测量仪器建站使用教程(中海达gps测量仪器使用教程视频)是一个非常想了解的问题,下面小编就带领大家看看这个问题。

在测绘工程领域,精准是唯一的信条。而实现厘米级甚至毫米级精度的关键,往往始于一个稳固可靠的基准站。对于众多测量从业者而言,中海达GPS测量仪器是值得信赖的伙伴,但其建站与使用的过程,却像一道精密仪器的启动密码,掌握它,便能开启高效、精准的测绘之门。本文将围绕中海达GPS测量仪器的建站与核心操作,为您呈现一份详尽的实战教程,助您驾驭这台测绘利器,让每一次测量都胸有成竹。

准备工作:成功始于细节

任何精密作业都离不开周密的准备,GPS测量更是如此。在开启主机电源之前,细致的准备工作是避免后续一系列麻烦的基石。

是设备的物理连接与检查。确保GPS主机与对中杆或三脚架牢固连接,天线接口拧紧,防止因晃动导致信号不稳定。打开主机电源,观察指示灯状态,确认设备自检正常。准备好手簿(如iHand系列),并确保其电量充足。一个常被忽视的细节是,在寒冷或炎热环境下作业前,应让设备适应环境温度,避免因温差导致内部元件工作异常。

是软件环境的准备。在手簿上启动中海达专用的测量软件,如Hi-Survey Road。这是整个测量任务的指挥中枢。首次使用可能需要配置手簿的网络连接,例如连接手机个人热点,以确保设备能接入CORS网络或实现数据传输。检查软件版本是否为最新,过时的软件可能存在兼容性问题或功能缺失。

是现场环境勘察。理想的基准站架设点应视野开阔,远离高大建筑物、密集树木、高压电线等遮挡或强电磁干扰源。选择一个稳固、不易沉降的支撑面,如坚硬的土地或水泥地。用电子气泡仔细调平三脚架,这一步直接影响基准站坐标的精度,是后续所有测量数据的源头,容不得半点马虎。

项目新建与坐标系统设置

万事俱备,正式作业的第一步是在软件中创建一个属于本次任务的项目。这如同为你的测量数据建立一个专属的、井然有序的档案库。

进入Hi-Survey软件后,点击“项目”选项卡,选择“项目信息”。点击新建按钮,为项目命名。建议采用包含日期、工程名称的规则,例如“20250415_XX地块地形测量”,便于日后数据管理与查找。项目信息中还可填写创建人、备注等,形成完整的项目档案。

紧接着,是至关重要的一步——坐标系统设置。坐标系统是测量数据与真实世界位置对应的数学框架。在“坐标系统”设置中,你需要根据工程要求选择合适的椭球参数(如国家2000坐标系CGCS2000)和投影方式(如高斯-克吕格投影)。最关键的是正确输入或选择中央子午线。中央子午线设置错误,会导致所有测量坐标产生系统性偏差,后果严重。若甲方提供了已知控制点坐标,务必在此步骤确保坐标系统与已知点所属系统完全一致。

中海达gps测量仪器建站使用教程(中海达gps测量仪器使用教程视频)

完成设置后,务必点击保存。一个正确设置的项目,是后续参数计算、数据采集和成果输出的基础。许多初学者遇到的坐标偏差问题,追根溯源往往是在项目新建时坐标系统配置不当。

基准站架设与参数设置

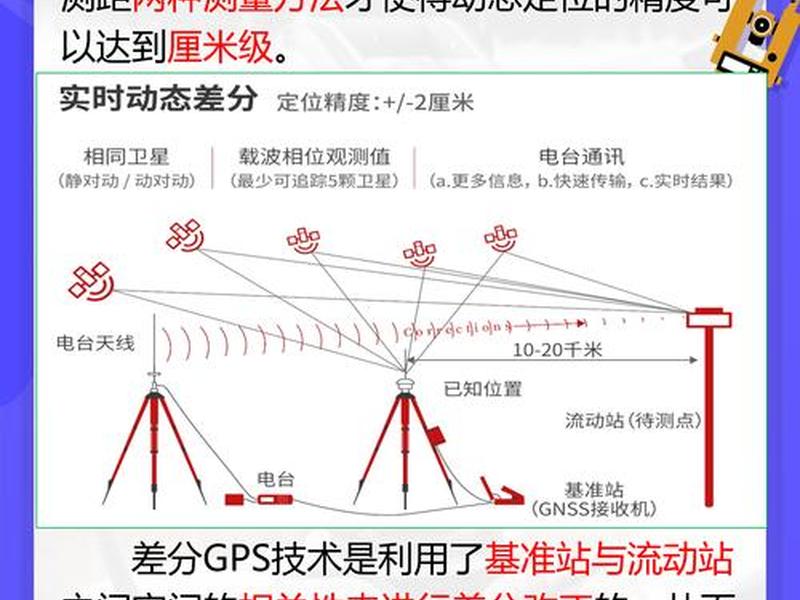

基准站是整个RTK测量网络的“心脏”,它为移动站提供用于实时差分的校正信号。其架设与设置的准确性,直接决定了移动站能否获得“固定解”。

将主机安装于已调平的三脚架上,连接电台天线(若使用电台模式)和电源。在手簿软件中,进入“设备”或“配置”菜单,选择基准站设置。首先选择工作模式,常见的有“自启动基准站”模式(使用单点定位坐标启动)或“已知点架站”模式(输入已知控制点坐标)。在开阔地带,卫星信号良好时,可使用自启动模式,让主机自动采集几分钟数据获得一个概略坐标。对于精度要求极高的任务,强烈建议采用已知点架站,将主机精确对中、整平在已知控制点上,并输入该点的精确坐标。

接下来,设置差分数据发射方式。如果使用内置网络模块(CORS模式),需正确输入CORS账号、密码、IP、端口及接入点信息。如果使用外挂电台,则需要设置相同的频道、波特率和发射功率。设置完成后启动基准站,观察主机指示灯和手簿软件界面。正常情况下,基准站状态应显示为“已知”或“发射差分”,信号灯有规律地闪烁,表示差分信号正在正常播发。

移动站连接与数据采集

中海达gps测量仪器建站使用教程(中海达gps测量仪器使用教程视频)

当基准站稳定发射信号后,流动站(移动站)便可以开始工作,这是将理论转化为实地坐标的关键环节。

移动站同样需要正确安装在对中杆上,并开机。在手簿软件中切换到移动站设置,选择与基准站相匹配的数据接收方式(网络或电台),并确保频道、分组号等参数与基准站一致。连接成功后,软件界面会显示移动站的解算状态。耐心等待直至状态栏显示“固定解”。固定解是RTK达到最高精度的标志,通常平面精度在1-2厘米,高程精度在2-3厘米。如果长时间无法固定,需检查网络信号、卫星数量、周围环境干扰以及基准站设置。

进入“测量”模块,常用的有“碎部测量”和“点放样”。进行碎部测量(地形点采集)时,将对中杆气泡居中,杆尖立于待测点,在手簿界面显示“固定解”且精度因子(如PDOP)值较优时(通常小于3),点击手簿上的采集键或软件虚拟按钮保存该点坐标。采集时需确保对中杆垂直,杆高输入正确。所有采集的点位会自动保存在项目“坐标数据”库中,包含北坐标(N)、东坐标(E)和高程(Z)。

参数计算与精度验证

在大多数工程测量中,我们需要的是地方独立坐标系或国家坐标系下的成果,而非GPS直接输出的WGS-84坐标。参数计算就是架起这两套坐标系统之间的桥梁。

参数计算通常在至少两个已知控制点上进行。在“固定解”状态下,精确采集这些控制点的GPS原始坐标(WGS-84坐标)。然后,进入软件的“参数计算”或“点校验”功能。将采集到的控制点GPS坐标与甲方提供的该点已知当地坐标一一对应输入。软件会根据多点匹配,自动计算出一套转换参数(如四参数或七参数)。

计算完成后,软件会显示残差。残差反映了转换的精度,通常要求平面和高程残差都在厘米级以内。如果残差过大,必须检查控制点坐标输入是否正确、控制点本身精度是否可靠、以及采集GPS坐标时是否已是固定解且对中整平无误。应用计算好的参数后,必须进行精度验证:去另一个未参与计算的已知控制点上测量,比较测量值与已知值的差值,确保其在工程允许误差范围内。这是保证整个测区成果精度的“终极大考”。

常见问题排查与维护

即使按照教程操作,野外实战中仍可能遇到各种突发状况。掌握基本的问题排查思路,能让你从容应对。

若移动站始终无法获得固定解,可遵循以下步骤:检查基准站是否正常运行(信号灯是否正常闪烁);检查移动站网络或电台连接是否畅通,参数设置是否与基站一致;观察卫星数量与PDOP值,移动到更开阔地点尝试;检查手簿、主机固件及软件是否为最新版本,有时升级可解决兼容性问题。

若测量坐标出现系统性巨大偏差,首先应回顾项目设置的坐标系统、中央子午线是否正确;检查参数计算是否正确应用,或是否误用了其他项目的参数;验证基准站启动坐标是否准确。日常维护同样重要,包括设备清洁、电池保养、接口防尘、定期校准等。良好的使用习惯能极大延长设备寿命,保障测量任务顺利进行。

中海达gps测量仪器建站使用教程(中海达gps测量仪器使用教程视频)

以上是关于中海达gps测量仪器建站使用教程(中海达gps测量仪器使用教程视频)的介绍,希望对想了解建站百科知识的朋友们有所帮助。

本文标题:中海达gps测量仪器建站使用教程(中海达gps测量仪器使用教程视频);本文链接:https://zwz66.cn/jianz/351042.html。

Copyright © 2002-2027 小虎建站知识网 版权所有    网站备案号: 苏ICP备18016903号-19     苏公网安备苏公网安备32031202000909


中国互联网诚信示范企业 违法和不良信息举报中心 网络110报警服务 中国互联网协会 诚信网站
