在工程测量的精密世界里,每一个数据都承载着工程的骨骼与脉络。而“测站数”,这个看似基础的概念,实则是构筑测量精度大厦的基石。它如同乐章中的节拍,决定着数据流淌的节奏与准确性。无论是蜿蜒的公路、高耸的大厦,还是纵横的管网,其诞生之初都离不开测量员对测站数的精准把握。那么,这个至关重要的“测站数”究竟如何定义?在实践中又该如何计算与运用?本文将带您深入探秘,揭开其背后的原理、方法与核心要诀。
测站数,绝非简单的点数累加。在工程测量,尤其是水准测量中,它特指在一个测段或一条测量路线上,测量仪器(如水准仪、全站仪)安置点位的总次数。每一次仪器的架设、对中、整平,并完成对前后目标点的观测,即构成一个独立的“测站”。
理解这个概念的关键在于区分“测点数”与“测站数”。测点是你需要获取坐标或高程的目标点数量;而测站是仪器“驻足”进行观测的位置数量。例如,从A点测至B点,中间可能需要将仪器架设在多个位置,才能依次观测传递高程或坐标,这些仪器位置的数量就是测站数。一个测站上可能观测多个测点,但测站数只与仪器的安置次数有关。
这种定义源于测量作业的基本逻辑:仪器每安置一次,就构成一个独立的观测单元,会引入相应的仪器误差、对中误差和观测环境误差。统计测站数实质是在统计独立观测单元的数量,这是后续进行误差分析、精度评定和平差计算的根本依据。

知道了定义,在实践中如何准确计数呢?规则清晰而明确:从测量路线的起点开始,每完整地安置一次仪器并进行观测,就计为一个测站。这个过程是连续累计的,直至测段或路线终点。

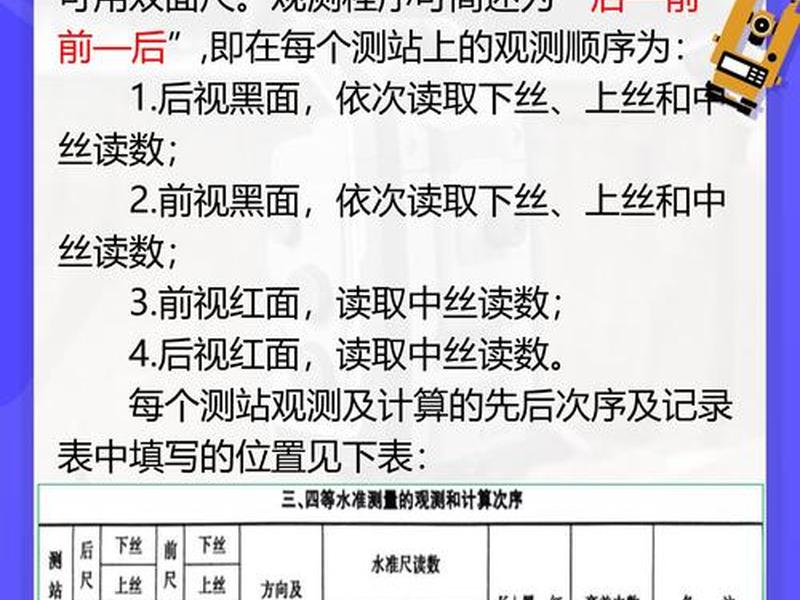

以一个简单的闭合水准路线为例,假设从已知水准点BM1出发,经过待测点A、B、C,再闭合回BM1。测量员首先在BM1和A点之间某处架设仪器第一站,观测BM1(后视)和A点(前视)。然后搬动仪器,在A点与B点之间架设第二站,观测A点(此时转为后视)和B点(前视)。依次类推,直至最后在C点与BM1之间架设最后一站。整个过程中,仪器一共架设了几次,测站数就是几。需要特别注意的是,即使在同一个地面点位上,如果因观测需要(如进行多个测回)而多次架设仪器,每次架设都单独计为一个测站。

测站数之所以重要,一个核心原因在于它是计算高差改正数的关键参数。在测量数据处理中,由于各种误差累积,实测闭合差往往不为零。为了将闭合差合理分配到各测段的高差中,就需要用到按测站数(或距离)进行配赋的公式。
常用的高差改正数计算公式为:某测段高差改正数 = -(路线高差闭合差 / 路线总测站数)× 该测段测站数。在这个公式中,测段测站数(n_i)扮演了“权重”的角色。闭合差按照各测段所占的测站数比例进行分配,测站数越多的测段,理论上观测次数多、误差积累的可能性越大,因此分配到的改正数绝对值也越大。这就要求我们在测量时,必须准确记录每个测段的测站数,任何计数错误都会直接导致改正数计算错误,进而影响最终成果的精度。

在高精度水准测量规范中,常会见到一个特别要求:建议或规定一个测段的测站数设置为偶数。这并非随意规定,而是一项蕴含智慧的误差削弱技术。其主要目的是为了消除或减弱“一对标尺零点不等差”带来的系统性影响。
水准测量通常使用一对标尺(如黑红面双面尺),这两把尺的零点可能存在微小的常数差。观测时,采用后视与前视标尺交替使用的规则。当测站数为偶数时,每把标尺被用作后视和前视的次数相等,其自身的零点误差在路线累计高差中能够相互抵消。反之,若为奇数站,则会导致其中一把标尺多被使用一次,其零点误差无法完全抵消,会残留到最终结果中。在精密测量作业中,有意识地将测段安排成偶数测站,是提高成果可靠性的有效手段。
测站数不仅是一个统计结果,其布设本身也直接影响着测量效率与精度。合理的测站布局是一门艺术。应尽量保证前后视距大致相等,这可以有效削弱仪器i角误差、地球曲率及大气折光的影响。作业中常用步测来概略保持距离相等。
需严格控制单站前后视距差和累计视距差。例如,在四等水准测量中,要求单站视距差≤5米,累计视距差≤10米。这要求测量员在选站时需综合考虑地形和通视条件。测站应选在土质坚实、稳定可靠的地方,避免在松软、震动或易沉降处设站,以保障仪器的稳定性。视线也应避开热浪、强光直射等干扰区域,确保成像清晰。优秀的测量员懂得通过优化测站位置和数量,在满足精度的前提下提升作业效率。
关于测站数,实践中存在一些常见误区需要澄清。最大的误区之一是将对同一个点的重复观测次数误认为是测站数。例如,在某个仪器架设点,对后方目标进行了两次读数,这仍然只算一个测站,因为仪器没有重新安置。测站数只与仪器的架设次数有关,与在该站上的观测读数次数无关。
另一个误区是忽视测站数与测量精度的动态关系。并非测站数越多精度就越高。不当增加的测站数会引入更多的仪器对中误差和置平误差,同时降低作业效率。关键在于在保证视线长度符合规范、消除系统误差的前提下,寻求必要的、最简练的测站布设方案。在复杂地形中,测站数的增加有时是不可避免的,此时更需严格执行操作规范,确保每站观测质量,并通过后续平差处理来优化最终成果。
