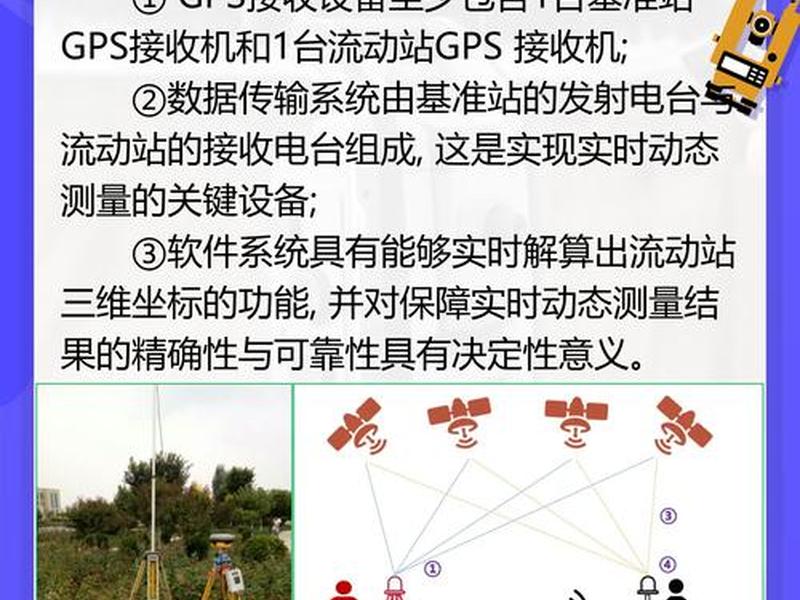

你是否曾对工地里测绘人员手中的神秘仪器感到好奇?是否在项目启动时,面对复杂的GPS建站流程感到无从下手?在数字化测绘的时代,掌握GPS建站与仪器使用的核心技能,就如同握住了打开精准地理空间大门的钥匙。无论是道路施工、土地确权,还是城市规划,高效精准的测量都是项目成功的基石。本文将带你深入“测绘玩家”的世界,系统解析GPS基准站搭建与测绘仪使用的完整教程,从原理到实操,从设置到应用,一步步揭开高精度测绘的神秘面纱。
搭建一个稳定可靠的GPS基准站,是整个高精度测绘工作的起点。基准站如同一个静止的“灯塔”,持续向流动站发送差分校正信号,是实现厘米级甚至毫米级定位精度的核心。建站方式主要分为网络模式与外挂电台模式,选择哪种取决于作业环境与通讯条件。

在网络模式下,你需要手动启动基准站。关键步骤包括选择“手动启动基准站”工作方式,并将工作模式设置为“基站内置网络+外挂电台”以增强可靠性。差分格式通常选择兼容性强的RTCM3.X,通讯协议则选用APIS。接着,配置服务器的IP地址与端口,例如华测常用的211服务器或apis域名服务器。APN接入点一般设置为“CMNET”,波特率遵循仪器规范选择9600。高度截止角建议设为13度,但可根据现场卫星分布情况微调。保存设置并命名模式后,通过输入已知点坐标或获取当前位置来启动基准站,一个稳固的参考原点就此诞生。
而对于信号不佳或无网络覆盖的区域,自启动的外挂电台模式是更佳选择。此时工作方式需选择“自启动基准站”,数据链明确为“外挂电台”。同样需要设置差分格式与波特率。完成模式创建并启动后,别忘了在电台面板上手动开启电台,并设置正确的发射频率与功率。一个能够自主发射差分信号的强力基站,便能保障在复杂环境中数据的连续与稳定。

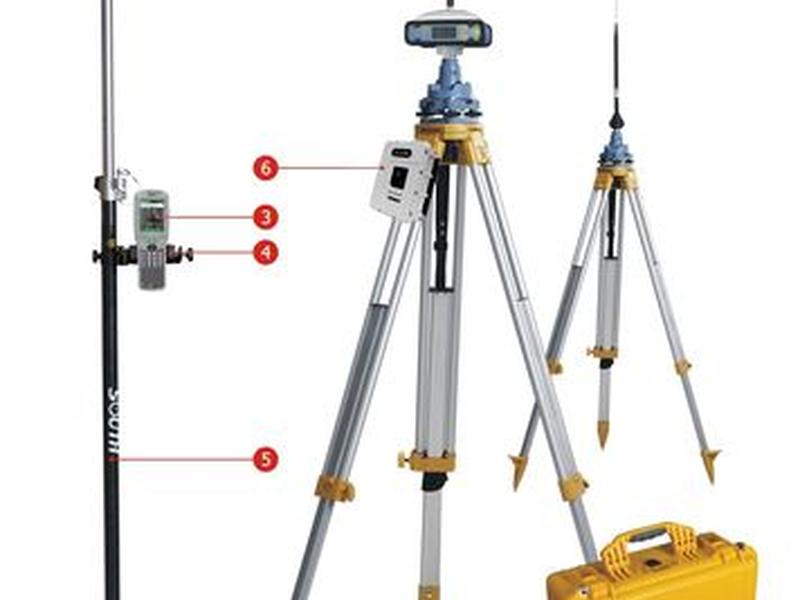

工欲善其事,必先利其器。使用GPS测绘仪前,充分的准备工作至关重要。确保仪器电量充足,能够支撑整个外业测量时段。检查测量杆、支架等配件是否完好、稳固,任何微小的晃动都可能引入误差。对于集成了惯导系统的高端设备,还需进行严格的水平校准与方位校准,这是保证后续测量数据精度的基础。
开机后,将接收机架设在三脚架上,并严格对中、整平于测点中心。接着,使用蓝牙功能连接手簿(控制器)与主机。在手簿软件中,新建测量任务,并根据项目需求选择正确的坐标系统,例如国家2000坐标系或地方独立坐标系。这一步是数据“归属”的确认,错误的坐标系将导致所有后续工作失去意义。
完成蓝牙配对与工程创建后,便进入关键的数据链配置环节。你需要根据建站模式,在手簿中设置相同的电台频率或网络参数,确保流动站能够接收到基准站发出的差分信号。当手簿屏幕显示“固定解”状态,并且水平与高程精度因子(如RMSH、RMSV)达到要求(例如水平精度≤0.03米,高程精度≤0.06米)时,才意味着仪器已经准备就绪,可以开始高精度数据采集。

当设备显示“固定解”后,激动人心的数据采集阶段便开始了。在开阔无遮挡的测区,GPS信号最佳,这是采集控制点或关键地物点的理想时机。点击手簿上的“测量”或“采集”键,软件通常会采用“平滑存储”模式,自动连续采集多个历元(如90次)并计算平均值,以此剔除偶然误差,获得该点的最优坐标。
对于需要测量路线或面积的任务,可以使用“轨迹记录”功能。你可以设定按时间间隔(如每秒)或按距离间隔(如每米)自动记录移动路径。沿着边界线匀速行走,在转折点稍作停留以确保记录准确,系统便能自动绘制出测区的完整轮廓。这项功能在土地面积测量、道路中线放样中极为高效。
在采集过程中,务必规范操作。每个测站都要准确量取并记录仪器高,通常需测量三次取平均值,误差不得超过3毫米。在手簿或外业记录簿上详细记录点名、仪器编号、开始与结束时间等信息。这些看似繁琐的步骤,是内业数据处理时进行质量控制和追溯的原始依据,缺一不可。

GPS接收机直接获得的是基于WGS-84椭球体的经纬度坐标,而我们工程中使用的往往是北京54、西安80或地方独立平面坐标系。坐标转换是连接卫星定位与实际工程应用的“桥梁”。这个过程的核心是求解转换参数。
你需要至少两个(通常建议三个以上)同时拥有WGS-84经纬度坐标和已知当地平面坐标的控制点。在外业测量中,精确采集这些控制点的WGS-84坐标。然后,在手簿软件(如工程之星)的“参数计算”或“求转换参数”功能中,将采集的WGS-84坐标作为“源坐标”,将已知的当地坐标作为“目标坐标”输入。
软件会根据这些公共点,自动计算出一套四参数(或七参数)以及高程拟合参数。计算完成后,软件会给出转换参数的残差报告,评估转换精度。只有当最弱点的平面和高程精度都满足工程等级要求(如四等控制点要求)时,这套参数才是可靠可用的。将其保存为项目文件,软件便会自动将所有新采集点的坐标转换到目标坐标系下,实现“所见即所得”的工程坐标。
外业采集的原始数据需要经过内业处理才能形成最终成果。将手簿或接收机中的数据导出到电脑。使用仪器厂商提供的专用软件或通用测绘软件(如南方CASS)进行数据处理。处理的第一步往往是数据筛选,剔除卫星信号失锁、精度因子超限的无效观测值。
对于静态控制测量数据,需要进行基线解算与网平差。软件会处理所有同步观测数据,解算基线向量,检查同步环、异步环闭合差是否合格。通过严谨的平差计算,最终得到所有控制点的高精度三维坐标。这个过程是控制网精度评定的关键。
而对于RTK采集的碎部点、放样点数据,在完成坐标转换后,便可直接用于成图。将点、线、面数据导入成图软件,结合草图与编码,绘制出详细的地形图、地籍图或施工放样图。测量得到的面积、长度、土方量等工程信息也可以直接从软件中提取,生成规范的测量报告,为工程设计、施工和验收提供直接依据。
掌握了基本操作,更要懂得如何在复杂场景中灵活应用并保障精度。在高层建筑密集区或茂密林地,卫星信号容易被遮挡,导致无法固定解或精度下降。可以尝试延长观测时间、选择卫星状况更好的时段作业,或使用支持惯导(INS)技术的测绘仪,在短时失锁后能保持一定精度的推算。
在水下地形测绘或管线探测项目中,GPS需与测深仪、管线探测仪等其他设备联合作业。通过时间同步与坐标统一,将GPS确定的平面位置与其他设备测得的深度、属性信息融合,才能生成水下地形三维模型或综合地下管网图。这种多技术融合,极大地拓展了GPS测量的应用边界。
精度保障贯穿始终。要定期对仪器进行检定与校准。在测量中,通过多次测量、往返测量对关键数据进行复核。对于重要工程,应采用不同仪器或不同时段进行校核。记住,任何先进的设备都只是工具,严谨负责的态度和科学的方法,才是测量成果精准可靠的根本保证。
