建设一个新能源充电站大概需多少资金(建设一个新能源充电站大概需多少资金呢)

  • 建设,一个,新能源,充,电站,大概,需,多少,资金,
  • 建站百科知识-小虎建站百科知识网
  • 2026-09-05 18:16
  • 小虎建站百科知识网

建设一个新能源充电站大概需多少资金(建设一个新能源充电站大概需多少资金呢) ,对于想了解建站百科知识的朋友们来说,建设一个新能源充电站大概需多少资金(建设一个新能源充电站大概需多少资金呢)是一个非常想了解的问题,下面小编就带领大家看看这个问题。

在新能源汽车浪潮席卷而来的今天,你是否也曾为爱车寻找充电桩而焦虑?又或者,你是否看到了充电基础设施背后蕴藏的庞大商机,心中盘算着一个激动人心的问题:建设一个新能源充电站,究竟需要多少真金白银? 这不仅仅是一个简单的数字,它是一把打开绿色能源财富之门的钥匙,背后牵扯着设备、土地、电力、政策与运营的复杂交响。本文将为你彻底揭开这层神秘面纱,从数十万到数百万的投资光谱中,找到属于你的精准坐标。

核心设备:成本构成的“硬核心脏”

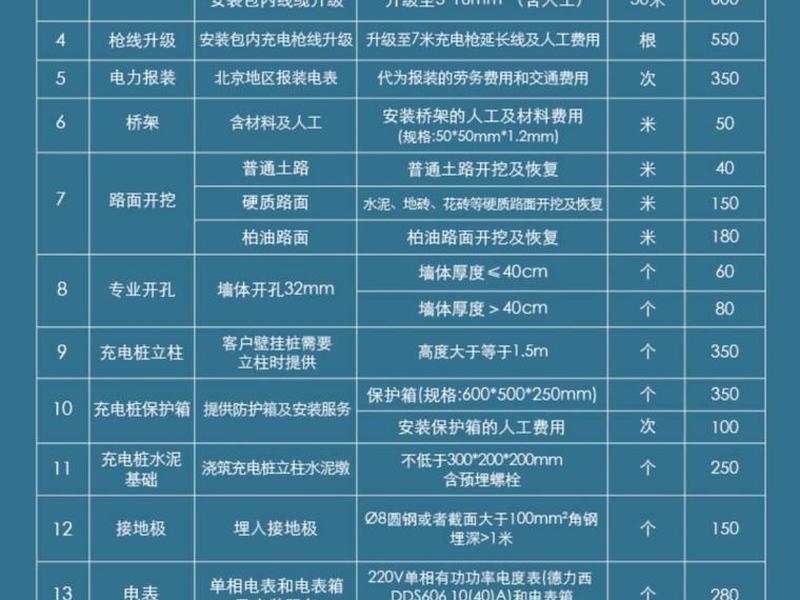

充电站的投资,设备是毋庸置疑的“重头戏”。这部分的投入直接决定了站点的服务能力和市场定位。

目前主流的充电桩分为直流快充和交流慢充。一台常见的120kW双枪直流快充桩,市场价格大约在3万到8万元之间,其功率越高、技术越先进(如液冷超充),价格也相应攀升。例如,一台320kW乃至480kW的超充桩,单台成本可能达到6-10万元。如果规划一个配备10台快充桩的中型站点,仅设备采购一项就可能需要50万至100万元。

相比之下,7kW的交流慢充桩则亲民许多,单台成本通常在1500元至4000元。它们适合作为快充站的补充,部署在办公区、小区等长时间停放场景。设备选型并非越贵越好,关键在于与目标车流、车辆电池技术匹配,实现投资效率的最大化。

不要忽视配套的智能管理系统、安全监控和计费模块。这些“软性”设备虽单笔支出不大(约2-5万元),却能显著提升运营效率和用户体验,是现代化充电站不可或缺的智慧大脑。

电力增容:无法绕开的“能量基石”

如果说充电桩是心脏,那么电力增容就是维持心脏跳动的“血液系统”。这是建设中最具挑战性、也最易产生预算外成本的环节。

一个充电站,尤其是快充站,对电网负荷要求极高。建设的前提是拥有足够的电力容量。通常,需要安装专用的变压器。一台800千伏安的变压器,加上高低压配电柜、电缆铺设等,成本就可能高达25万至40万元。如果站点功率更大,需要1250kVA甚至更高容量的变压器,以及长距离的高压接入,这项费用轻松突破80万元。

许多投资者容易低估这部分。老旧商圈或偏远地块的电网容量往往不足,需要进行大幅度的电力扩容改造,这笔费用可能远超设备本身。选址时优先考虑电力容量充足或扩容条件便利的场地,能有效控制风险和成本。

加装无功补偿装置等设备,虽然需要额外数万元投入,但能将功率因数提升至0.95以上,每年可节省5%-8%的电费支出,长期来看是一项回报很快的明智投资。

场地与基建:扎根现实的“土壤成本”

充电站必须落地于具体的空间,场地成本是持续性的支出。这部分费用弹性极大,是拉开投资总额差距的关键变量。

场地获取主要有租赁和自有两种方式。在城郊或交通枢纽租赁10个标准车位,年租金可能在3万到10万元不等;若租赁整块800-1000平方米的场地进行规模化建设,年租金范围可能在10万至30万元。核心商圈的费用则会成倍增长。签订长期(如10年)且条款清晰的租约,是稳定运营的保障。

场地确定后,基建工程紧随其后。包括地面硬化、雨棚建设、电缆沟开挖铺设、休息室与卫生间等配套设施建设。仅地面硬化一项,每平方米成本约90-110元,一个中型站点的土建费用可能在15万到25万元。这些“隐形”工程,累计起来是一笔不小的数目。

消防验收、场地平整、雨污水管网等审批和合规性成本,也需预留约占总投5%-10%的预算。忽视它们,可能导致项目无法通过验收,功亏一篑。

政策补贴:不容错过的“东风红利”

在计算总投资时,一定要把国家与地方的扶持政策作为重要的“减项”来考虑。善用政策,能极大改善项目的现金流和回报模型。

当前,从中央到地方都出台了强有力的激励措施。例如,针对充电设施建设的“三年倍增计划”,重点支持社区、县域、高速公路等短板区域。在建设端,不少地区按充电桩额定功率给予补贴,对于大功率快充桩,补贴力度更高,杭州等地对新能源货车大功率充电设施的建设补贴最高可达200元/千瓦。

在运营端,还有按实际充电量进行的补贴,每度电补贴几分到几毛钱不等。部分超前布局的地区,对配备储能、光伏(光储充一体化)或采用先进技术(如V2G车网互动)的站点,给予更高的补贴系数或额外的奖励,加速投资回本。

这些补贴并非自动获得,需要投资者主动关注、申请并满足相应的技术标准和接入监管平台的要求。吃透政策,相当于在起跑线上就获得了额外的助推燃料。

运营与回本:精打细算的“财富密码”

建设一个新能源充电站大概需多少资金(建设一个新能源充电站大概需多少资金呢)

投入巨资建站,最终目的是盈利。清晰的运营模式和精准的回本测算,是项目可行性的生命线。

充电站的主要收入来源是电费差价和服务费。以一座配备10台120kW快充桩的站点为例,假设单桩日均有效工作5小时,每度电收取0.4-0.6元服务费,日均服务费收入可达1200-1800元,月收入约3.6万至5.4万元。年化收入则在40万至65万元区间。

收入需扣除运营成本:包括场地租金、设备维护、人工管理、电费成本(尤其是高峰时段)以及平台服务费等。净利率通常在30%-50%之间。综合计算,一个总投资在100万至150万元的标准中型充电站,在享受政策补贴、运营良好的情况下,回本周期有望缩短至2-3年。

未来,充电站的盈利模式正从单一充电服务向综合能源服务拓展。例如,利用储能系统在谷时充电、峰时放电赚取差价;与商业体合作,提供引流增值服务;甚至参与电网的虚拟电厂调度,获得额外收益。这些创新模式将进一步提升站点的盈利天花板。

投资策略:量体裁衣的“路线选择”

面对从数十万到数百万的成本区间,投资者应根据自身资源,选择最合适的入场路径。

对于资源有限的个人或小型投资者,“轻量型蚂蚁站”是很好的起点。在社区、乡镇布局2-4把充电枪,总投资可控制在5-20万元。利用现有配电容量,快速投放,回本周期可能短至7-12个月,风险可控。

对于拥有场地资源或一定资金实力的投资者,“标准型城市站”是主流选择。建设4-10个桩,配套完整的电力设施,总投资约20-100万元。这种模式收益稳定,能够形成品牌效应,是深耕区域市场的基础。

建设一个新能源充电站大概需多少资金(建设一个新能源充电站大概需多少资金呢)

对于资金雄厚、志在规模化的企业,“规模型场站”是必然选择。投资100万至500万元,建设10-30个桩,并配备休息区、零售等综合服务。这类站点具有显著的规模效应和网络价值,并能更好地对接车企、物流公司等大客户,获取长期稳定的充电合约。

建设一个新能源充电站大概需多少资金(建设一个新能源充电站大概需多少资金呢)

以上是关于建设一个新能源充电站大概需多少资金(建设一个新能源充电站大概需多少资金呢)的介绍,希望对想了解建站百科知识的朋友们有所帮助。

本文标题:建设一个新能源充电站大概需多少资金(建设一个新能源充电站大概需多少资金呢);本文链接:https://zwz66.cn/jianz/337511.html。
