建充电站的流程,建充电站的流程图 ,对于想了解建站百科知识的朋友们来说,建充电站的流程,建充电站的流程图是一个非常想了解的问题,下面小编就带领大家看看这个问题。
当新能源汽车的浪潮席卷而来,街头巷尾涌动的绿色车牌背后,隐藏着一个巨大的商业风口——充电站。你是否曾好奇,那一排排静静矗立、为钢铁“骏马”注入能量的充电桩,是如何从无到有拔地而起的?这不仅是一个技术问题,更是一场涉及规划、审批、基建与运营的系统工程。本文将为你揭开建充电站流程的神秘面纱,通过一张清晰的流程图,带你纵览从零到一的六个关键阶段,无论是雄心勃勃的投资者,还是充满好奇的观察者,都能在这张蓝图中找到属于自己的答案。
充电站的成功,选址如同建筑的基石,决定了未来流量的命脉。这一步远不止是找一块空地,而是一场深入的市场与条件侦察。首先要明确充电站的定位:是服务于快节奏、追求效率的社会车辆公共快充站,还是扎根社区、满足居民日常通勤的慢充网络?不同的定位直接决定了设备选型、功率配置乃至后续的运营策略。
深入的市场分析至关重要。你需要化身侦探,调查目标区域现有充电桩的分布、使用率、充电价格,乃至高峰时段的排队情况。一个看似空旷的地段,或许正因周边缺乏补能设施而蕴藏着巨大需求。硬性条件必须严格审视:场地的电力容量能否支撑你的规划?电力扩容的可行性、成本与周期是必须算清的账。交通便利性、车辆进出是否顺畅、周边环境是否适宜,这些细节都将深刻影响用户体验与场站口碑。
最终,一份详尽的场地勘察报告与市场分析报告,将成为你后续所有决策的可靠依据。记住,在充电站的世界里,“位置、位置、还是位置”这句箴言,被赋予了新的能源内涵。

当理想的场地浮出水面,商业的航船便需要正式的“船籍”。成立一家合法合规的公司是迈出实质性步伐的第一步。这不仅是办理各项手续的主体,更关系到未来的税务筹划、合同签订与长期运营。根据自身情况选择小规模纳税人或一般纳税人,将影响项目的成本结构。

紧随其后的是项目的“身份证”办理——备案。根据国家与地方规定,充电设施建设普遍实行属地备案管理制度。这意味着你需要向项目所在地的县级或市级行政审批部门(通常是发改委或经信局)提交申请。核心材料通常包括公司营业执照、法人身份证明、项目基本信息(地址、规模、投资额)、场地使用证明(如产权证或租赁合同)等。一些地区已推行线上平台办理,大大提升了效率。
备案的成功获取,如同拿到了项目的“准生证”。它不仅是后续电力报装等手续的前置条件,更向合作伙伴与市场宣告了项目的合法性与严肃性。务必关注当地的最新政策,部分在既有停车场内建设充电设施的项目,可能享受简化或豁免部分工程审批手续的便利。

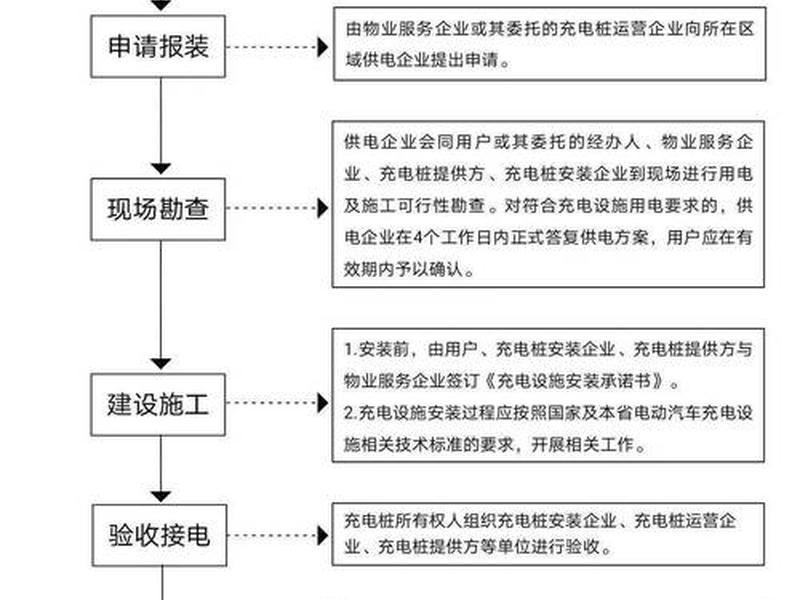

电力,是充电站的血液。电力报装是整个流程中技术最复杂、周期可能最长的环节之一,直接关系到充电站的心脏——变压器的容量与供电稳定性。你需要向属地供电公司提交正式的报装申请。所需材料一般包括项目备案证明、营业执照、场地权属证明、用电负荷需求表(根据充电桩总功率计算)以及电气设计初步方案。
供电公司受理后,会进行现场勘查,评估现有电网的承载能力,并据此出具一份至关重要的《供电方案答复书》。这份文件将明确供电容量、接入点位置、计量方式及产权分界点等核心要素。方案的设计需要前瞻性,务必为场站未来的扩容预留空间,因为变压器一旦安装,后期改造的代价极高。
这个过程需要耐心与专业的沟通。从申请到方案答复,周期可能从数周到数月不等。与供电部门保持良好沟通,清晰阐述需求,是确保电力供应这道“生命线”顺畅无阻的关键。

蓝图在此刻转化为现实。根据确定的供电方案,需要委托具备资质的设计单位进行详细的施工图设计,涵盖电气、土建、消防等各个方面。设计完成后,需报送相关部门审核,并据此选择具备相应资质的施工单位。
施工阶段是资金投入最集中的部分,通常分为三大板块协同推进。首先是高压施工,即从电网接入点到场站内变压器的部分,包括电缆敷设、变压器安装等,这部分施工往往需要供电部门指定或认可的队伍进行。其次是低压施工与电缆铺设,将电力从变压器分配至每一个充电桩终端。最后是场地土建施工,包括地面硬化、车位划线、雨棚建设、标识系统安装等。
施工管理至关重要,必须确保各环节有序衔接,避免返工造成的成本与时间浪费。安全、质量、进度是贯穿始终的三条红线。一个高效的施工团队,能将图纸上的线条,精准地塑造为坚固可靠的充电基础设施。

当电力与土建基础准备就绪,主角——充电桩终于可以进场。根据前期规划采购的充电设备,包括直流快充桩、交流慢充桩等,被精准安装到预定位置。安装过程涉及设备固定、电缆接线、接地防雷等精细作业,必须严格遵循规范。
设备就位后,进入紧张的调试阶段。这包括单机调试、与充电后台管理系统的联调、以及与电网的并网测试。每一台充电桩的通信、计费、安全保护功能都需要逐一验证。支付系统、网络监控系统、消防安防系统等“软件”部分也需同步完成接入与测试。
这个阶段是确保未来运营顺畅的最后技术关卡。一次全面的调试,如同为新生的“能源驿站”进行全方位的体检,确保其每一个“器官”都能健康、协同地工作,为即将到来的用户提供稳定、安全的充电服务。
所有硬件安装与软件调试完成后,项目迎来最终的“大考”——竣工验收。通常需要组织供电、消防等相关部门,以及设计、施工、设备单位进行联合验收。验收依据是国家、行业标准及设计图纸,确保工程全面符合安全与质量要求。
验收通过后,即可办理正式送电手续,充电站进入试运行阶段。在此期间,需完成充电设施信息在地方或省级监管平台的登记备案,确保其纳入统一监管。运营团队正式入驻,制定运维规程、定价策略、营销方案。
当一切准备就绪,充电站便正式对社会公众开放运营。但这并非终点,而是新的起点。持续的运维管理、用户服务、设备维护、数据分析和市场拓展,将决定这个“能源节点”能否在激烈的市场竞争中持续焕发生机,真正成为绿色出行网络中一个稳定、盈利的节点。
以上是关于建充电站的流程,建充电站的流程图的介绍,希望对想了解建站百科知识的朋友们有所帮助。
