工程测量RTK新手教程,工程测量rtk新手教程 ,对于想了解建站百科知识的朋友们来说,工程测量RTK新手教程,工程测量rtk新手教程是一个非常想了解的问题,下面小编就带领大家看看这个问题。
你是否曾对工程测量中那些复杂的数据与仪器感到望而生畏?是否渴望掌握一种能实时获取厘米级精度的高效技术?RTK(实时动态差分)技术正是为你打开这扇大门的钥匙。它彻底改变了传统测绘的事后处理模式,将高精度定位从实验室带到了瞬息万变的野外现场。本文旨在为测绘新人提供一份详尽的工程测量RTK新手教程,从核心原理到实战操作,手把手带你跨越入门门槛,快速融入现代高效测绘的浪潮。

RTK并非遥不可及的黑科技,它的核心魅力在于“实时”与“动态”。传统GPS测量如同使用老式胶片相机,需要野外拍摄后回到暗房冲洗才能看到成果;而RTK则像一台数码相机,按下快门即刻成像。其工作原理基于载波相位差分技术,通过一个架设在已知点上的基准站,持续观测卫星信号并计算出误差修正数据,再通过无线数据链实时发送给正在作业的流动站。流动站结合自身接收的卫星信号与基准站的修正数据,在瞬间解算出自身精确的三维坐标。
这项技术的出现,是工程测量领域的一次革命性飞跃。它使得地形测图、工程放样、控制测量等工作的效率提升了数倍乃至数十倍。想象一下,过去需要全站仪反复设站、对中、瞄准的繁琐流程,现在只需一人手持流动站对中杆,在场地中行走,即可实时获取每一个待测点的精确坐标。这种作业模式的变革,不仅解放了人力,更极大地拓展了测绘作业的边界和可能性。
理解RTK,首先要建立“基准站-数据链-流动站”三位一体的系统概念。基准站是精度的源泉,数据链是信息的血脉,流动站是应用的触手。三者协同工作,构成了RTK系统稳定运行的基石。对于新手而言,不必深陷复杂的数学公式,但必须清晰掌握这套工作流程的逻辑,这是后续一切操作的前提。

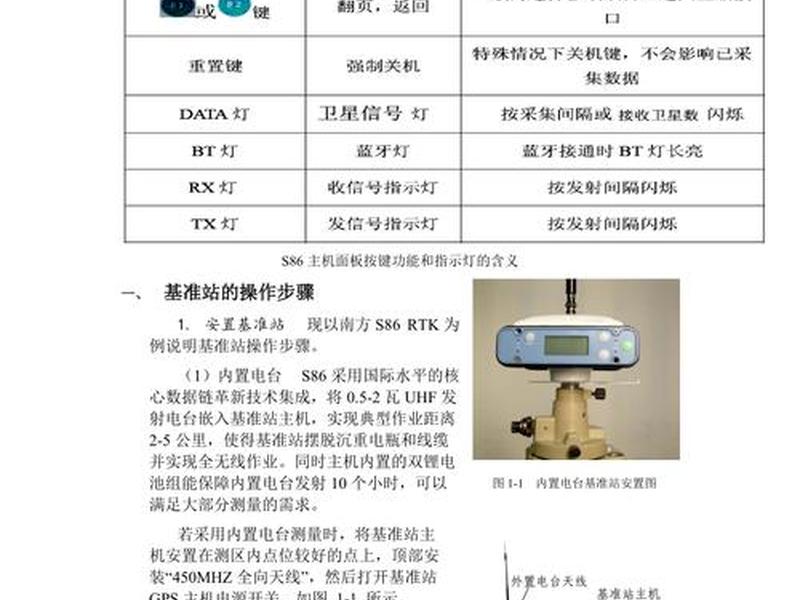

成功的RTK测量始于周密的准备工作。是设备的检查与架设。打开仪器箱,确认主机、手簿、对中杆、电台天线或网络模块、电池等配件齐全且状态良好。为主机与手簿充电,确保电力充足。架设基准站时,应选择地势较高、视野开阔、远离强电磁干扰源的位置,稳固地安放三脚架,严格对中、整平,并正确连接天线与主机。
是至关重要的数据准备。这包括项目所需的控制点坐标、待放样的点坐标等。这些数据通常需要提前按照软件要求的格式(如.dat、.txt等)编辑成文件,并导入到手簿中。一个常见的失误是坐标格式或坐标系错误,这会导致后续所有工作功亏一篑。新手务必反复核对数据来源、格式和内容,建立严谨的数据管理习惯。

是软件与项目的初始化。打开手簿上的测量软件(如工程之星、Hi-Survey等),新建一个工程。这个过程需要输入工程名称,并正确设置坐标系统。坐标系统是连接GPS卫星定位的WGS-84世界坐标与你实际施工所用地方坐标的桥梁,设置错误将直接导致测量成果无法使用。通常需要设置目标椭球(如CGCS2000国家大地坐标系)、投影方式(如高斯-克吕格投影)以及当地的中央子午线。

一切就绪后,便进入核心操作环节——连接与设站。通过手簿软件的配置菜单,扫描并蓝牙连接主机。成功连接后,根据作业模式进行设置。目前主流的方式是网络CORS模式,它利用移动网络接入遍布各地的连续运行参考站系统,无需自架基准站,单人即可作业。
在软件中选择“移动站设置”,数据链模式选择“手机网络”。然后进入CORS连接设置,输入从CORS服务商获取的IP、端口、账户、密码等信息,选择NTRIP协议和正确的接入点。点击连接,手簿开始通过网络获取差分信号。当主机状态显示为“固定解”时,恭喜你,仪器已经达到了厘米级的定位精度,可以开始测量了。
如果需要使用传统的电台模式(即基准站+移动站模式),则需分别设置基准站和移动站。基准站设置中,需选择数据链为“内置电台”或“外置电台”,并设置一致的电台通道和协议。启动基准站后,在移动站设置中选择相同的电台通道进行连接。当移动站接收到基准站发射的差分信号并达到“固定解”时,即可作业。电台模式适合网络信号不佳的偏远地区。
获得“固定解”只是得到了WGS-84坐标系下的经纬度坐标,而工程实际使用的是北京54、西安80或CGCS2000等平面直角坐标。“求转换参数”是RTK应用中最关键、也最容易出错的一步。这个过程俗称“点校正”或“参数计算”。
原理是在测区内,测量至少两个(推荐三个以上)已知控制点的WGS-84坐标(即仪器实时测得的坐标)和它们已知的当地平面坐标。通过软件的计算,得出两套坐标系之间的转换参数(常用四参数或七参数)。软件会将这个参数应用到整个测区,之后流动站测得的每一个点,都会自动转换为正确的工程坐标。
操作时,在软件中找到“求转换参数”或“点校正”功能。依次添加控制点对:输入该点的已知平面坐标(X,Y,H),并采集或从点库中选择该点对应的实时测量的大地坐标(B,L,H)。添加完所有点对后,点击计算,软件会给出参数值及残差。务必检查残差,通常平面残差应小于2厘米,高程残差应小于3厘米。确认无误后,点击“应用”,参数即生效。
当坐标转换参数应用成功后,RTK便化身为最得力的野外助手。点测量功能简单直接:在固定解状态下,将对中杆立于待测点,气泡居中,在手簿上点击“测量”->“点测量”,输入点名、天线高,点击保存,该点的精确坐标便已记录。这适用于地形点采集、断面测量等。
点放样则是逆向过程:将设计图纸上的坐标变为地面上的实际点位。点击“测量”->“点放样”,进入放样点库,选择或输入需要放样的点坐标。软件界面会显示你当前位置与目标点的方向、距离偏差。你只需根据箭头和距离提示移动对中杆,当偏差值接近零时,脚下便是需要放样的精确位置。这对于桩位放样、道路中线放样等工程应用至关重要。
还有道路放样、面积测量、线路测量等高级功能。例如在道路放样中,可以输入道路设计要素,RTK能实时指导你放样出任意桩号的中桩、边桩甚至边坡线。这些功能将RTK从简单的点采集工具,升级为智能化的工程实施导航仪。
新手在使用中难免遇到问题。最常见的是无法获得“固定解”,始终显示“单点解”或“浮点解”。这可能源于卫星信号遮挡(如高楼、树林下)、数据链中断(网络信号差或电台信号受干扰)、或转换参数严重错误。解决方法是检查设备连接、移动到开阔地带、重新检查参数或进行重新初始化。
另一个高频问题是放样或测量坐标存在系统性偏差。这往往源于转换参数问题:控制点坐标输入错误、对中杆高度输入与实际不符、或参与计算的控制点数量不足、分布不佳。务必确保使用至少三个分布均匀的控制点来计算参数,并仔细核对每一个输入值。
要保障RTK的测量精度,需注意:始终在“固定解”状态下作业;定期对已知点进行检核测量;避免在强电磁场、大面积水域或信号反射强烈的建筑群附近测量;保持对中杆圆气泡严格居中。养成良好的作业习惯,是获取可靠数据的不二法门。
以上是关于工程测量RTK新手教程,工程测量rtk新手教程的介绍,希望对想了解建站百科知识的朋友们有所帮助。
