工程之星5.0操作技巧、工程之星5.0操作技巧教程 ,对于想了解建站百科知识的朋友们来说,工程之星5.0操作技巧、工程之星5.0操作技巧教程是一个非常想了解的问题,下面小编就带领大家看看这个问题。

在测绘与工程测量的世界里,效率与精度是永恒的王道。面对复杂的现场环境和严苛的数据要求,一款强大而智能的软件往往能成为测量人的“神兵利器”。南方测绘旗下的工程之星5.0,正是这样一款集成了丰富功能与人性化设计的RTK测量软件。它不仅仅是数据采集的工具,更是一个蕴含着无数高效工作法门的智慧平台。掌握其核心操作技巧,就如同掌握了开启精准测量大门的钥匙,能让外业工作事半功倍,让内业处理行云流水。本文将深入剖析工程之星5.0的操作精髓,为您呈现一份从基础设置到高级应用的全面技巧教程,助您在测绘道路上走得更稳、更快。

一、项目创建与参数精调

万事开头难,一个测量项目的成功,始于精准的工程创建与参数设置。启动工程之星5.0后,点击主界面的“工程”图标,选择“新建工程”,这是所有工作的起点。为工程赋予一个清晰易懂的名称至关重要,它便于后续的数据管理与查找。软件默认将工程保存在“SOUTHGNSS_EGStar”路径下,养成规范的存储习惯能有效避免数据混乱。

新建工程后,系统会弹出坐标系统设置界面,这是确保测量数据与目标坐标系无缝对接的核心环节。您需要在此输入坐标系统名称,并根据项目要求选择正确的目标椭球,例如CGCS2000或地方坐标系对应的椭球。投影参数的设置,特别是中央子午线的输入,必须与测区实际位置严格对应,任何微小的偏差都可能导致成图偏移。

工程之星5.0操作技巧、工程之星5.0操作技巧教程

更为关键的是转换参数的应用。工程之星5.0提供了四参数、七参数、校正参数和高程拟合参数等多种模式。四参数适用于同一椭球内不同平面坐标系的转换,而七参数则用于不同椭球空间坐标系之间的转换,其控制范围更广,但需要至少三个公共控制点。高程拟合参数用于将GPS测得的大地高转换为工程常用的正常高。正确理解并选用这些参数,是保证最终成果坐标准确性的基石。建议在参数设置完成后点击“另存为”,将其保存至坐标系统管理库,便于日后类似项目的快速套用,极大提升工作效率。

二、仪器连接与移动站设置

硬件是软件的四肢,稳定高效的连接是数据流畅采集的前提。在“配置”菜单下选择“仪器连接”,软件会自动扫描附近的主机。选中对应的主机机身号进行蓝牙连接,直至出现“连接成功”的提示。这一步看似简单,却关系到整个测量过程的稳定性,务必在开阔无强干扰的环境下操作。

工程之星5.0操作技巧、工程之星5.0操作技巧教程

连接成功后,进入“仪器设置”下的“移动站设置”。在这里,您可以根据作业模式灵活选择数据链,如接收机移动网络、内置电台、外置电台或手机网络等。对于网络RTK(CORS)模式,选择“接收机移动网络”后,需进入数据链设置界面,正确输入CORS服务器的IP、端口、账户及密码。一个实用技巧是:当自动模式无法连接特殊网络时,可手动选择网络制式。

工程之星5.0操作技巧、工程之星5.0操作技巧教程

截止角的设置也颇有讲究,一般建议在5到15度之间。过低的截止角可能引入更多多路径误差,过高则会减少可用卫星数,影响固定解速度。如果您的设备支持倾斜测量,别忘了开启“使用倾斜补偿”功能,它能在对中杆气泡未严格居中时,通过内置传感器进行补偿,进一步提升测量效率,尤其在植被茂密或地形复杂的区域,这一功能堪称“效率倍增器”。

三、控制点测量与求参秘籍

“求转换参数”是工程之星5.0将原始GPS坐标转换为工地实用坐标的灵魂步骤。需要通过“输入-坐标管理库”将已知控制点的平面坐标(北坐标、东坐标、高程)手动添加到点库中,属性类型选择“输入点”。至少需要两个控制点,但强烈推荐使用3到4个或以上分布合理的点参与计算,以提高参数的可靠性和精度。

接着,将移动站置于控制点实际上,在达到固定解状态后,使用“点测量”功能采集该点的大地坐标(经纬度)。采集时应注意杆高和数据采集的时长,确保采集值的稳定性。然后,进入“输入-求转换参数”界面,通过“添加”按钮,将同一个控制点的“平面坐标”与刚刚采集的“大地坐标”一一配对添加。

点击“计算”后,软件会给出转换结果。此时需重点关注“比例尺”是否无限接近1(如0.9999或1.0000),以及水平精度和高程精度是否满足项目要求(通常水平精度≤2cm,高程精度≤3cm视为可用)。计算成功后,务必点击“应用”使参数生效。一个高级技巧是:求参完成后,应到另一个未参与计算的控制点进行复核,验证参数的现场适用性,这是保证全天作业精度的“安全锁”。

四、CAD放样与图形化操作

告别繁琐的坐标提取,工程之星5.0的CAD放样功能将设计图纸直接带到了现场。将DWG或DXF格式的CAD图纸文件通过数据线或网络传输到手簿中。在软件中点击“测量→CAD放样”,进入功能界面后点击“目标”打开图形文件。

成功加载图纸后,放样变得直观无比。对于单个点或圆心,选择“点放样”模式,直接在图纸上点击目标点,软件便会实时显示当前位置与目标点的偏差,引导您准确抵达。对于道路中线、管线等线性工程,选择“直线放样”或“连续多段线放样/圆弧放样”模式,点击目标线体,即可沿着预设的里程和偏距进行导航放样,甚至能按设定间隔自动生成逐桩坐标点。

该功能还支持强大的图形编辑。点击右侧的“毛笔”图标进入绘图模式,可以在原CAD底图上实时添加新的点、直线、折线并进行放样,实现了“测设一体”。若遇到导入后图形显示异常或无法选线,通常是因为CAD文件版本过高或含有“教育版”印记,用专业软件转换版本并清理冗余图形即可解决。这个功能彻底解放了测量员的双手和大脑,让放样工作从“数字游戏”变成了“看图说话”。

五、高效数据与工具应用

工程之星5.0内置了一系列实用小工具,它们是提升外业效率的“瑞士军刀”。“坐标转换”工具不仅能用于工程参数计算,还可作为独立的计算器,进行大地坐标、空间直角坐标、平面坐标之间的快速互转,方便数据核对与格式转换。

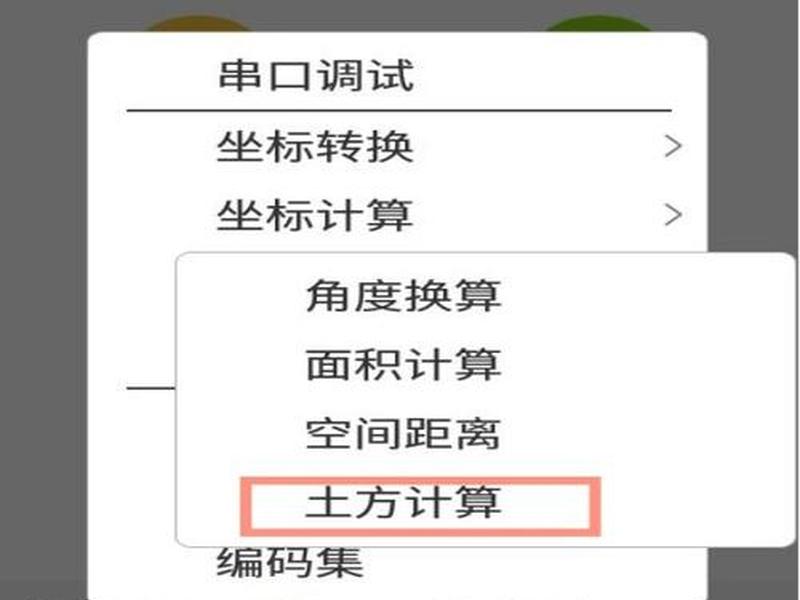

“坐标计算”菜单下的功能同样强大。“计算坐标”可根据已知点、方位角和距离推算未知点坐标;“计算方位角”能快速反算两点间的方位与距离;“间接测量”则提供了多种交会方法,用于解决不通视条件下的点位测量难题。而“面积计算”工具,允许您通过现场测量或从点库导入边界点,快速计算出不规则区域的面积与周长,对于土方测算、征地测量等工作尤为便捷。

数据的批量处理能力也不容小觑。通过“坐标管理库”的导入功能,可以快速将预先整理好的TXT或CSV格式坐标文件批量导入放样点库。文件格式需为“点名,X,Y,H”的逗号分隔形式。这避免了手动输入大量坐标的枯燥与错误,特别适用于道路桩位、建筑角点等大批量放样任务。

六、直曲表导入与道路专项

对于道路测量员而言,直曲表导入是高频操作,但也容易踩坑。工程之星5.0支持标准格式的直曲表直接导入,生成道路中线。标准格式需包含交点坐标、起点里程、交点半径和缓和曲线长度等关键信息。

常见的错误是,当直曲表过于复杂、包含多个子目录时,直接导入会导致软件错误地识别为多条独立线路。正确的做法是,在导入前,使用表格软件将多个子目录的数据合并到一个工作表内。另一个棘手问题是“虚交”的处理。软件无法自动识别虚交,需要手动调整:删除虚交的主交点(如JD23),然后分别修改其两个副交点(JD23-1和JD23-2)的半径,通常将其中一个设为实际半径,另一个设为“-1”。导入后,务必使用“坐标计算”或到已知点进行比对验算,确保计算出的中桩坐标与设计值一致。掌握这些细节,就能让复杂的道路曲线在手中服服帖帖。

以上是关于工程之星5.0操作技巧、工程之星5.0操作技巧教程的介绍,希望对想了解建站百科知识的朋友们有所帮助。

本文标题:工程之星5.0操作技巧、工程之星5.0操作技巧教程;本文链接:https://zwz66.cn/jianz/332966.html。
