华测rtk新建工程步骤、华测rtk新建工程输入参数 ,对于想了解建站百科知识的朋友们来说,华测rtk新建工程步骤、华测rtk新建工程输入参数是一个非常想了解的问题,下面小编就带领大家看看这个问题。
对于每一位测绘工程师而言,踏入一个新工地,打开华测RTK手簿的那一刻,新建工程就像是开启一场精密探险的“第一把钥匙”。这看似简单的初始操作,实则蕴含着影响后续所有测量数据精度与效率的深层逻辑。一个设置得当的工程,是高效、精准作业的基石;而任何一个参数的疏忽,都可能让后续工作事倍功半。本文将深入剖析华测RTK新建工程的完整步骤与核心输入参数,带您揭开高效测绘背后的技术面纱。

一切伟大测绘成果的基石,都始于一个恰当命名的工程文件。打开手簿上的测地通软件,进入“项目”界面,点击“工程管理”并选择“新建”,这扇通往数字测绘世界的大门便正式开启。工程名称的设定绝非随意之举,它应具备清晰的辨识度与逻辑性。通常建议采用“项目名称+日期”或“测区代号+作业员缩写”的组合方式,例如“XX高速公路20250418”或“A区-张三”。这种命名习惯如同为数据档案贴上清晰的标签,确保在项目繁多、数据海量的后期,能够迅速定位与回溯,避免“数据迷雾”带来的混乱与时间损耗。
在命名之后,软件会引导您进入一个更为核心的界面——坐标系与代码集的选择。这里往往隐藏着新手最容易忽略的细节。许多用户会直接点击“确定”跳过,但明智的做法是审视默认的代码集是否符合当前项目的需求。如果项目需要与特定成图软件(如南方CASS)无缝对接,选择对应的预置代码集可以省去后期数据转换的繁琐。这一步是构建规范化数据采集流程的隐形框架。
完成基础信息填写后,一个空的工程框架便建立起来。但请注意,此时的工程还是一个“空壳”,尚未承载任何空间基准信息。它就像一张白纸,等待坐标系与投影参数的注入,才能成为一幅有精确尺度的地图。许多急切投入测量的用户常在此处急于求成,殊不知“磨刀不误砍柴工”,基础的牢固决定上层建筑是否稳固。
坐标系设置是新建工程中技术含量最高、也最至关重要的环节,堪称整个工程的“灵魂”。在华测RTK的工程新建流程中,点击“坐标系”选项后,您将面对一个包含多种坐标系的列表,常见的有国家大地坐标系CGCS2000、经典的北京54、西安80,以及国际通用的WGS-84等。选择哪一个,完全取决于项目设计图纸或甲方提供的控制点所采用的坐标系。这一步的选择具有排他性,一旦选错,所有测量坐标将与实际坐标系产生系统性偏差,后果严重。
进入坐标系管理界面后,“椭球”参数通常保持默认即可,因为这些参数定义了地球的数学形状,与所选坐标系是绑定的。真正的核心操作在于“投影”设置。我们日常使用的平面坐标(X, Y)是通过地图投影将椭球面上的大地坐标(B, L)转换而来的。对于中国大部分地区,最常用的是高斯-克吕格投影,软件中通常体现为“横轴墨卡托投影”。
在这里,您需要理解一个关键概念:中央子午线。它相当于投影带的中心经线,是控制投影变形最小的那条线。软件通常会提供“获取”当地中央子午线的功能,但更专业的做法是依据甲方提供的资料或根据测区所处的经度带号(例如3度带带号或6度带带号)来计算并手动输入。例如,若测区位于东经117度附近,采用3度带投影,其带号为39,中央子午线即为117度。精确的中央子午线是保证投影精度、避免坐标“拉伸”或“压缩”变形过大的关键。
确定了中央子午线,投影参数的设置才完成了一半。在投影界面,您还可能看到“东向偏移”(False Easting)和“北向偏移”(False Northing)等参数。在我国的高斯-克吕格投影中,为了确保所有Y坐标(东坐标)为正数,通常会在横坐标上统一加上500,000米,这就是东向偏移常数为500000的由来。而北向偏移在赤道以北地区通常为0。这些参数一般由软件根据所选坐标系自动填充,无需更改,但理解其意义有助于排查后续可能出现的坐标异常。
另一个可能遇到的高级参数是“投影面高程”。这个参数主要用于高海拔地区(如青藏高原)的大范围测图项目。它将投影的基准面从参考椭球面提升到某个平均高程面上,以减小因高程引起的投影长度变形。对于常规的低海拔地区工程测量,此参数可以忽略或设置为0。但若甲方提供的控制点坐标已经考虑了投影面高程,则必须在此处输入对应值,否则会导致测得的平面坐标与设计坐标存在尺度上的不一致。

完成所有投影参数设置后,务必点击“接受”保存设置,然后返回上级菜单点击“确定”。至此,工程的“骨架”——空间参考框架——才算搭建完毕。这个过程要求测绘人员不仅会操作,更要懂原理,因为错误的参数如同错误的地图导航,会将所有后续工作引入歧途。

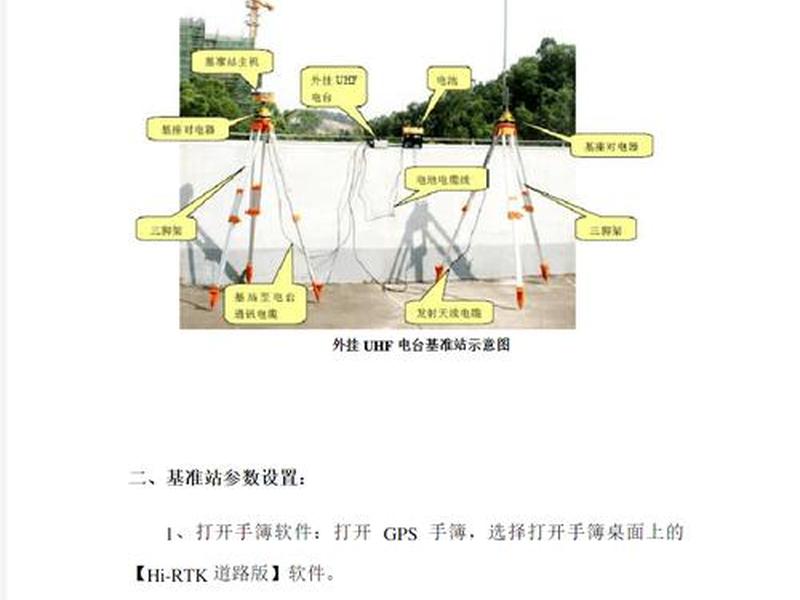

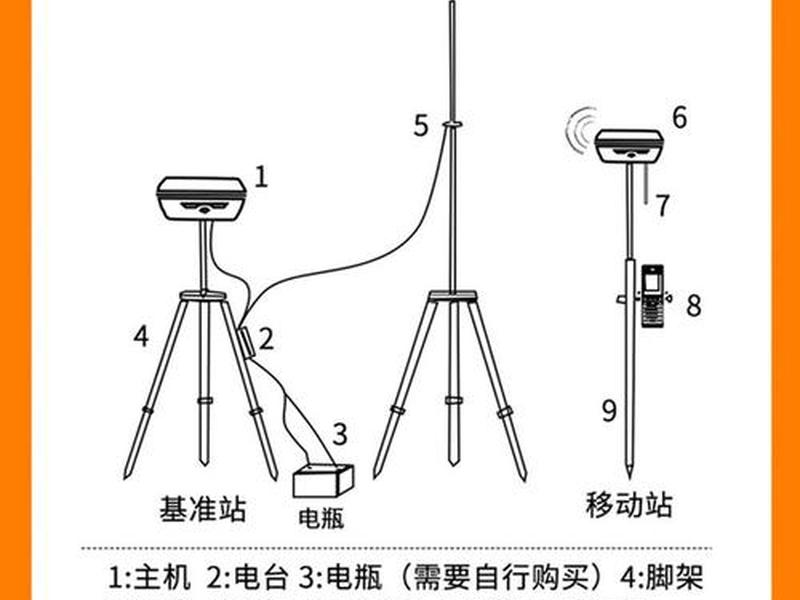

工程与坐标系建立后,下一步是让RTK“活”起来,即配置工作模式。这决定了仪器如何获取高精度的差分定位信号。点击软件中的“工作模式”进行新建,您将面临几种选择:传统的“电台模式”(1+1或网络1+1)、目前主流的“网络CORS模式”,以及“静态模式”等。
对于绝大多数测绘项目,推荐使用CORS模式。选择该模式后,需要进一步设置“数据接收方式”(通常为NTRIP)、“通讯协议”(TCP/IP)、以及关键的“连接参数”。这些参数包括CORS服务器的IP地址/域名、端口号、接入点(APN,通常为CMNET)、源列表(Mount Point)以及用户名和密码。这些信息通常由当地的CORS服务商或单位内部提供。正确输入这些参数是RTK能否获取差分信号并达到“固定解”状态的决定性步骤。

配置完成后,保存并应用此工作模式。如果一切设置正确,手簿屏幕上的解状态会从“单点”逐步变为“浮动”,最终稳定在“固定”。达到“固定解”意味着移动站实时定位精度已达到厘米级,可以开始进行高精度测量作业。这个过程如同为仪器连接上高精度的“天网”,使其能实时修正自身位置,摆脱单点定位数米甚至十米的误差束缚。
即使坐标系和工作模式都已正确设置,对于大多数工程测量而言,还有最后一道,也是至关重要的一道工序——参数转换,通常通过“点校正”来实现。这是因为RTK直接测量得到的是WGS-84坐标系下的经纬度坐标,而我们需要的是当地平面坐标系(如CGCS2000平面坐标)下的成果。两者之间存在复杂的转换关系。
点校正的原理是,通过测量至少两个(推荐三个或以上,且分布均匀)已知控制点的WGS-84坐标和当地平面坐标,让软件自动计算出一套转换参数(七参数、四参数或校正参数)。在测地通软件的“测量”菜单中找到“点校正”功能,添加已知点对:输入控制点的当地平面坐标,并实地采集该点的WGS-84坐标。软件会根据多组点对,计算残差,评估转换精度。
成功的点校正要求控制点本身精度高、点位分布合理(能覆盖整个测区),并且采集WGS-84坐标时必须是稳定的“固定解”状态。校正完成后,软件会将这套参数应用到整个工程,此后所有新测点的坐标都会自动转换为所需的当地坐标系成果。这一步是连接卫星空间定位与地面实际工程的“桥梁”,是实现“所见即所测”的魔法步骤。
新建工程并完成所有设置后,一个优秀的作业习惯是立即执行“保存任务”。虽然现代软件大多具备自动保存或定时保存功能,但手动保存一次能确保所有设置,特别是刚刚计算出的点校正参数,被永久记录在工程文件中。建议将工程文件保存在手簿内存的指定目录或外置SD卡中,并养成定期备份到电脑的习惯。
华测RTK软件通常提供“套用工程”功能。这意味着,当您在同一个大型项目的不同子测区作业时,可以新建工程后直接套用之前已设置好坐标系和转换参数的工程模板。这能极大提高效率,避免重复设置,并保证整个项目坐标系统的一致性。合理利用工程管理功能,是提升测绘项目整体管理水平的体现。
每一次新建工程都是一次对项目需求的再审视。不同的项目类型(地形测绘、道路放样、土方计算)可能对代码集、测量模式、数据格式有特定要求。在工程创建之初就规划好这些细节,能为后续的数据采集、处理与导出铺平道路,让整个工作流程如行云流水般顺畅。
以上是关于华测rtk新建工程步骤、华测rtk新建工程输入参数的介绍,希望对想了解建站百科知识的朋友们有所帮助。
