华测gps建站 华测gps建站步骤 ,对于想了解建站百科知识的朋友们来说,华测gps建站 华测gps建站步骤是一个非常想了解的问题,下面小编就带领大家看看这个问题。

在当今高精度测量领域,RTK技术已成为提升作业效率与精度的核心利器。而这一切的基础,始于一个稳定可靠的基准站。华测GPS建站,不仅是将仪器架设起来的简单操作,更是一门融合了环境勘选、设备配置、参数设置与信号优化的精密艺术。掌握其核心步骤,意味着您握住了开启厘米级精准世界的第一把钥匙。本文将深入剖析华测GPS建站的完整流程,带您一步步揭开高效、稳定建站的神秘面纱。

一、站址勘选与环境准备

建站的第一步,始于对天空的“仰望”与对地面的“审视”。一个理想的站址,是后续所有精度的基石。您需要寻找一片视野极度开阔的场地,确保GPS天线能够无遮挡地接收来自四面八方的卫星信号。这意味着,站址应远离高楼大厦、高压线塔、茂密树林等可能产生信号遮挡或多路径效应的干扰源。强烈的电磁辐射环境,如大型变电站、广播电台附近,也应坚决避开,因为这些无形的力量会严重扭曲微弱的卫星无线电信号。

除了空间与电磁环境,地基的稳定性同样至关重要。基准站通常需要长时间连续工作,因此必须选择地质条件稳定、不易沉降的点位。如果条件允许,优先选择国家等级控制点或经过精密测量的已知点作为基站位置,这将为整个测量工程提供最可靠的坐标起算基准。在架设前,还需清理场地,确保三脚架支腿能够稳固着地,防止因地面松软或滑动导致仪器在作业过程中发生位移,那将是一场精度灾难的开端。

细致的准备工作还包括对电源和通讯路径的规划。确保基站供电充足,若使用蓄电池,需提前充满;若使用市电,则要确保线路安全。根据作业距离和地形,预先决定采用内置电台、外挂大功率电台还是网络RTK(CORS)模式进行差分数据播发。不同的通讯方式,直接决定了流动站的作业半径与灵活性。

华测gps建站 华测gps建站步骤

二、设备架设与对中整平

当站址确定,便进入了实实在在的设备安装环节。这一步骤要求的是极致的耐心与严谨。稳固地张开三脚架,将其架设在选定的点位上,通过调节三脚架腿的长度,使架头初步大致水平,并概略对中。然后,小心地将华测GNSS接收机(如B5专业基站等型号)从箱中取出,通过基座或直接安置在三脚架头上,并旋紧连接螺旋。

接下来是至关重要的一步:精密对中与整平。使用光学对点器或激光对点器,精确地将仪器中心对准地面上的标志点(如测量标志的十字中心)。这个过程可能需要反复微调三脚架腿和基座上的脚螺旋。对中完成后,利用圆水准器和长水准管进行精确整平,使仪器上的水准气泡严格居中。一个微小的倾斜,在长距离测量中都会被放大成显著的误差。

完成对中整平后,需要精确量取并记录“仪器高”。这是指从地面标志点中心到接收机天线相位中心的高度。必须使用经过检定的钢卷尺,采用厂家规定的量高方式(如斜高、垂高,通常使用垂高)进行多次测量取平均值,并将此数值准确无误地输入后续的手簿软件中。天线高的误差将直接1:1地传递到所有测量点的高程成果上,其重要性不言而喻。

三、手簿连接与项目创建

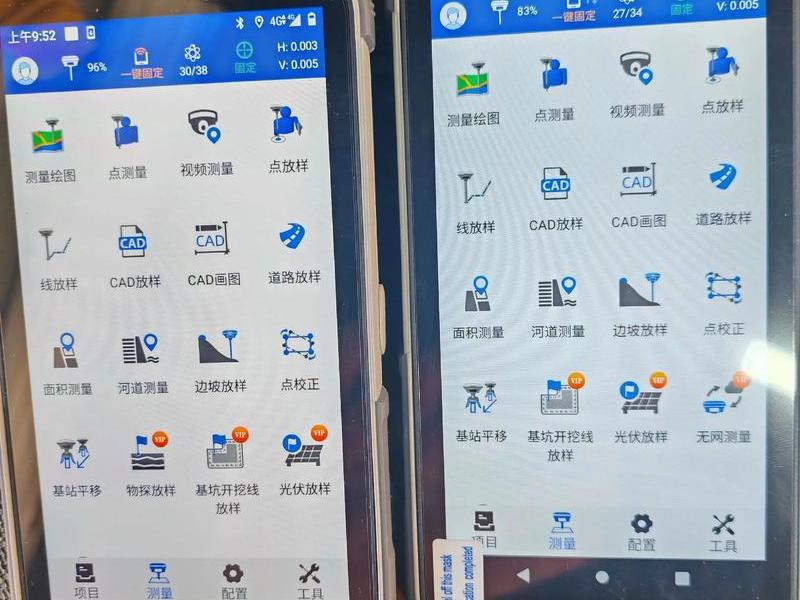

设备架设妥当,数字世界的构建随即开始。打开华测手簿(如Landstar7系列工程机),启动测量软件(如“工程之星”或“测地通”)。软件启动后,首要任务是建立手簿与GNSS接收机之间的通讯桥梁。通过蓝牙或Wi-Fi功能搜索并连接对应的接收机设备,输入默认配对密码(通常为1234),成功连接后,手簿上会显示接收机的编号与状态。

连接成功后,进入软件核心操作——新建工程项目。点击“工程管理”下的“新建”,为项目赋予一个清晰易懂的工程名称和操作者信息。接下来是项目设置的灵魂:坐标系统选择。您必须根据测区的实际情况,选择或自定义正确的坐标系、椭球参数以及投影方式(如高斯-克吕格投影)。中央子午线是投影中的关键参数,务必设置为测区所在地的经度或采用软件“自动获取”功能。一个错误的坐标系设置,会使所有后续测量成果失去意义。

还需设置好高程异常拟合模型、设置好日期与时间格式。软件中的“代码集”用于管理测量点的属性编码,可以提前根据项目需求进行配置。所有这些参数设置完毕后,点击“确定”保存项目。一个正确创建的项目,是数据采集、处理和导出成果格式统一的根本保证。

四、基准站模式与参数配置

项目创建完毕,便将接收机设置为基准站工作模式。在软件菜单中找到“配置”或“设置”入口,进入“基准站设置”。这里面临几个关键选择:首先是工作方式,通常有“手动启动”和“自启动基准站”两种。手动启动更为常用,可控性更强。

其次是数据链的选择,这是决定差分信号传播方式的核心。如果使用接收机内置电台或外挂电台,则选择“电台模式”,并需设置正确的电台频道、发射功率(通常根据距离选择)和差分数据格式(如RTCM3.2)。若使用网络RTK,则需选择“网络模式”,并准确输入CORS服务器的IP地址、端口、账号、密码及APN(接入点名称,如CMNET)等信息。华测的“一键固定”服务或云端同源2.0技术,能极大简化网络模式的配置,并提升在复杂电离层环境下的固定能力。

华测gps建站 华测gps建站步骤

接着,设置“差分格式”,确保基站发射的数据格式与流动站接收的格式一致。设置“高度截止角”,一般建议为10-15度,以屏蔽低仰角容易受大气和遮挡影响的质量较差卫星信号。在“天线设置”中选择与所用接收机匹配的天线类型,并输入之前量取好的准确天线高。检查所有参数无误后,点击“启动”或“应用”。接收机上的差分信号指示灯应开始有规律地闪烁,表明基站正在正常播发差分信号。

五、启动检查与信号验证

按下启动键,并非工作的结束,而是另一个关键环节的开始。启动基准站后,切勿立即离开,必须进行严谨的启动后检查。观察手簿软件界面上的卫星状态。健康的基站应能接收到超过15颗以上的卫星,且位置精度因子(PDOP)值最好小于3,这表明卫星的空间几何分布良好,解算精度高。

密切关注信噪比(SNR)数值。稳定的信噪比(通常大部分卫星在40以上)是高质量原始观测数据的体现。然后,查看基站坐标。如果基站架设在已知点上,软件中显示的实时坐标应与已知坐标吻合(在单点定位精度范围内);如果是未知点启动,则要记录下此刻获取的单点定位坐标,作为本次作业的基准。

也是最重要的验证环节:使用另一台已设置好为移动站模式的接收机进行实地测试。在距离基站一定范围内(如几百米),开启移动站,查看其能否迅速接收到差分信号并获得“固定解”状态。固定解标志(如显示“Fix”或精度显示为厘米级)的出现,是基站工作正常的最终铁证。可以测量一个已知点进行比对,验证整个系统的测量精度是否达标。

华测gps建站 华测gps建站步骤

六、常见问题排查与维护

即使遵循了所有步骤,实践中仍可能遇到挑战。掌握排查技巧,方能临危不乱。若移动站无法固定,首先应检查基站差分信号灯是否正常闪烁,手簿软件是否显示基站“正常发射”。检查电台频道或网络连接是否一致且畅通。对于网络模式,需确认账号是否过期、流量是否充足、服务器地址是否正确。

若基站卫星数量少或PDOP值过高,应重新审视站址环境,是否有临时出现的遮挡。可以尝试重启接收机,让其重新搜索卫星。在电离层活跃期(如春秋季的特定时段),可能会影响固定速度甚至导致无法固定,此时可考虑启用华测的CHC IAM等智能抗干扰算法或升级到最新的固件版本。

日常维护同样重要。作业结束后,应按照正常流程在软件中停止基站,然后依次关闭接收机、手簿电源。小心拆卸设备,检查各接口是否清洁干燥,并将设备存放于干燥阴凉处。定期为电池充电,确保下次作业电力充沛。熟悉这些排查与维护知识,能让您的华测GPS基准站始终处于最佳战备状态,随时应对各种复杂的测量任务。

以上是关于华测gps建站 华测gps建站步骤的介绍,希望对想了解建站百科知识的朋友们有所帮助。
