对于许多有志于进入清洁能源领域的投资者和企业家而言,加气站的建设既是一个充满机遇的“蓝海”,也是一条布满政策与法规“关卡”的征途。一个加气站从无到有,绝非简单的土地施工与设备安装,其背后是一套严谨、系统且环环相扣的行政审批与建设流程体系。了解并掌握“加气站建站流程”与“建加气站手续办理流程有哪些”,是项目成功落地的基石,更是规避风险、确保投资回报的关键。本文将为您全景式解析这一复杂过程,为您拨开迷雾,绘制清晰的建站路线图。

加气站的建设是一项系统性工程,可以概括为一条从“纸上蓝图”到“正式运营”的主线。这条主线通常始于缜密的市场调研与科学的选址,这是整个项目的“地基”。随后进入至关重要的“行政审批丛林”,需要穿越立项、规划、土地、安评、环评、消防等多个部门的许可之门。获得“通行证”后,项目才能进入实质性的设计与施工阶段。在竣工后,必须通过一系列严格的专项与综合验收,才能最终获取经营资质,开门营业。每一个环节都不可或缺,且前后逻辑紧密,任何一环的疏漏都可能导致项目停滞甚至失败。
项目的成功,始于一个正确的起点。前期筹备远不止于资金的准备,更在于对市场和政策的深度洞察。投资者必须首先熟悉国家及地方关于燃气发展规划、城镇燃气设计规范等一系列政策法规,确保项目立意符合产业导向。随后,深入的目标区域市场调研至关重要,需分析车流类型、潜在客户规模、竞争对手布局,为项目的可行性提供数据支撑。
科学选址是这一阶段的核心。理想的站址需要同时满足多重条件:必须符合城市总体规划和燃气专项规划的红线要求;应位于交通便利、车流量大的主干道或物流集散地附近,确保充足的客源;还需充分考虑与周边居民区、重要公共建筑的安全距离,评估水电等基础设施的接入条件。这个阶段往往需要与规划、建设、安监、消防等多部门进行初步沟通,获取选址的初步意向,为后续正式报批奠定基础。
当选址意向明确后,项目便正式进入了行政审批的“第一道大门”——立项核准。建设单位需向当地的发展与改革部门提交项目申请报告,通常包括详尽的可行性研究报告。该报告需要论证项目的必要性、市场前景、技术方案、投资估算、经济效益及社会影响。发改委将组织评审,并依据产业政策予以批复,这份立项批文是项目合法性的“出生证明”。

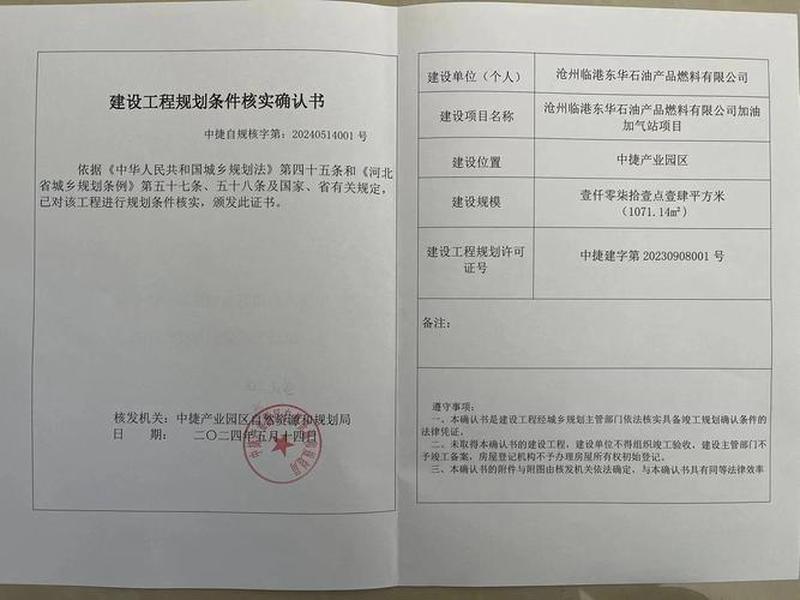

紧接着是规划许可的攻坚战。凭借立项文件,建设单位需向自然资源和规划部门申请办理《建设项目选址意见书》和《建设用地规划许可证》。这个过程涉及提交详细的总平面规划图、效果图等设计资料,以证明项目用地性质、建筑布局、容积率等完全符合城市规划控制性要求。获得规划许可,意味着项目在空间布局上得到了的认可,是获取土地使用权和进行后续设计的前提。
此阶段是手续办理中最复杂、最专业的部分,堪称“闯关”的关键。土地手续必须合法,需通过出让或划拨方式取得《国有土地使用证》。安全与环保的两大评估必须同步进行。建设单位需委托有资质的机构编制《安全评价报告》和《环境影响评价报告》,并分别报送应急管理(安监)部门和生态环境部门审批。这两个报告是评估项目潜在风险、制定防范措施的核心文件,其批复是后续施工许可的必备要件。
消防设计审核是另一道“安全防火墙”。项目的总平面布局、建筑防火设计、消防设施配置等全套图纸,必须报送消防救援机构进行严格审核,取得《建设工程消防设计审核意见书》。根据气象部门要求,还需办理《防雷装置设计核准书》。这些审批确保了加气站从设计源头就满足国家最严格的安全与环保标准。

手握“建设工程规划许可证”和“建筑工程施工许可证”后,项目即可破土动工。施工阶段绝非简单的工程作业,而是对前期所有设计蓝图和审批要求的实体化落实。建设单位必须选择具备相应资质的施工和监理单位,确保施工质量与安全。施工过程中,需严格按照审查通过的图纸进行,任何变更都可能需要重新报审。
隐蔽工程的验收是此阶段的重要节点,如地下管线敷设、储气井施工等,需要在覆土掩埋前,邀请质检、消防等部门进行中间检查。压力管道、压力容器等特种设备的安装,必须提前向市场监督管理部门告知,并接受其监督检验。规范的施工管理与过程监督,是确保工程质量和未来安全运营的根本,能有效避免竣工后出现颠覆性问题。
工程实体完工后,便进入了“大考”阶段——竣工验收。这是一个多部门联动的综合性检查。建设单位需首先组织设计、施工、监理等单位进行初步验收,整改完毕后,再向主管部门申请正式验收。消防部门进行消防设施和建筑防火验收,出具《建设工程消防验收意见书》;环保部门进行环保设施验收;防雷装置也需经检测合格。
专项验收通过的至关重要的一步是向应急管理部门申领《危险化学品经营许可证》,这是加气站合法经营的核心安全牌照。还需向市场监管部门办理《气瓶充装许可证》和《压力容器使用登记证》。凭上述所有批准文件及验收证明,方可向燃气行政主管部门申领最终的《燃气经营许可证》,并据此办理工商营业执照。至此,加气站才真正具备了合法运营的全部资格。
取得所有证照并非终点,而是规范化运营的起点。在正式投运前,必须完成运营团队的组建与全面培训,确保所有操作人员、安全管理人员持证上岗,熟练掌握设备操作规程和应急预案。加气机等计量设备需经强制检定合格,并建立完善的安全管理制度、操作规程和台账记录体系。

加气站投入运营后,必须持续保持合规状态,包括定期进行安全评价、环保检测、设备检验和消防演练。相关经营许可证照均有有效期,需在到期前及时办理延续手续。持续的合规管理,不仅是法律要求,更是企业安全生命线和社会责任的体现,是保障加气站长期稳定盈利、树立品牌信誉的基石。
