充电站建设流程及步骤,充电站建设流程及审批程序 ,对于想了解建站百科知识的朋友们来说,充电站建设流程及步骤,充电站建设流程及审批程序是一个非常想了解的问题,下面小编就带领大家看看这个问题。
随着新能源汽车的浪潮席卷而来,一个充满机遇的“黄金赛道”正悄然铺开——充电站建设。无数投资者与创业者摩拳擦掌,希望在这片蓝海中占据一席之地。从一纸蓝图到一座稳定运营的充电站,中间横亘着一系列严谨而复杂的流程与审批程序。这不仅是一场与市场机遇的赛跑,更是一场与政策法规、工程技术、资源协调的深度对话。本文将为您抽丝剥茧,系统性地梳理充电站从选址规划到上线运营的全流程步骤与核心审批程序,为您点亮从入门到精通的道路。
充电站建设的万里长征,第一步始于选址。这绝非简单地“找一块空地”,而是一场关乎未来客流与盈利潜力的精准预判。理想的选址是流量与可行性的完美结合。通常,停车场、大型商业综合体、交通枢纽(如高铁站、机场)、政务中心、医院及酒店周边,因车辆集中、停留时间长,被视为“黄金地段”。出租车、网约车集散地也是高需求区域。
除了客流,土地权属的清晰是另一条不可逾越的红线。投资者必须确保场地拥有合法的产权证明或长期租赁合同(通常建议签约5年以上),这不仅是后续所有审批程序的基石,也关系到能否顺利申请补贴,降低初期投入成本。场地还需满足基本的“三通一平”条件(水通、电通、路通,场地平整),并确保车辆进出便捷,避免因交通拥堵影响用户体验。

一个前瞻性的选址还需考虑周边竞争环境。通过调研现有充电站的分布与利用率,可以避开红海区域,寻找服务空白点或需求未被满足的潜力区域。这一步的深思熟虑,直接决定了充电站未来的生命线与商业价值。

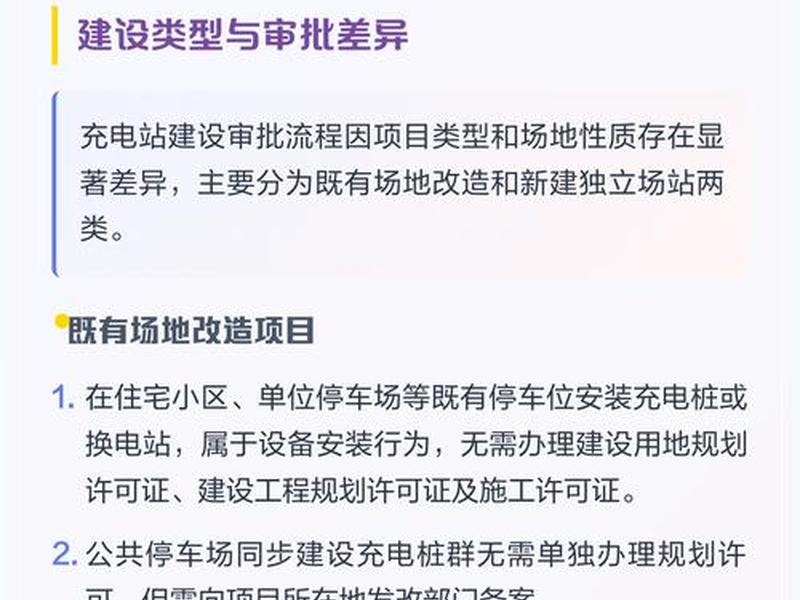

场地落定后,项目便进入了正式的官方审批轨道,首要环节是向主管部门进行项目备案,这相当于为充电站项目办理“合法身份证”。根据国家及地方简化审批流程的政策导向,在既有停车场所安装充电设施,通常可免于办理复杂的项目审批(备案)手续。但对于新建独立场站或规模较大的项目,备案仍是关键一步。

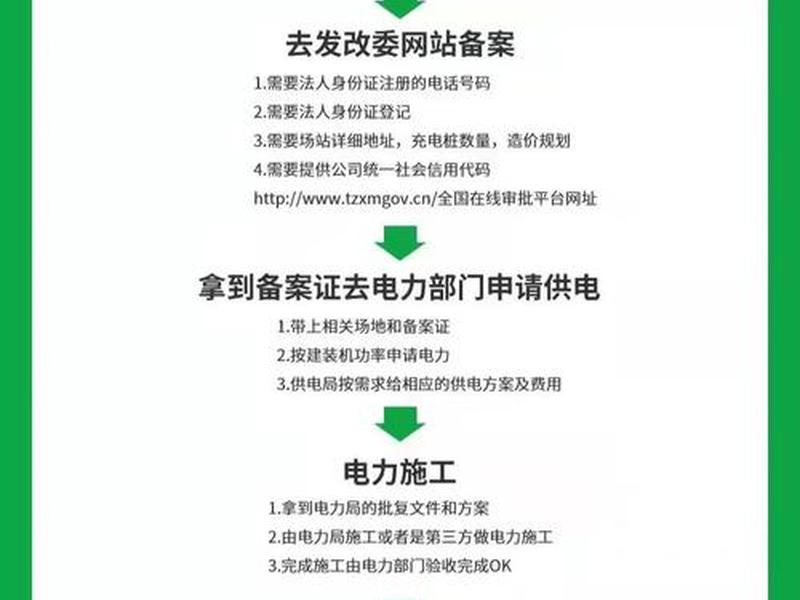

备案的核心部门通常是项目所在地的市/区级发展和改革委员会(发改委)或行政审批局。办理方式日趋便捷,多数地区支持在线平台提交材料。核心备案材料一般包括:充换电设施建设项目登记表、申报单位营业执照、建设场地合法使用证明(如土地产权证、租赁合同)、充电站建设承诺书以及安全生产管理和应急预案等。部分地区可能还会要求提供电工证或详细的建设规划方案。
提交材料后,主管部门会对项目进行核验,符合条件即可获得项目备案证明(项目代码)。这个过程是后续申请电力接入、享受政策补贴的前提,务必确保材料的真实性与完整性。各地具体要求存在细微差异,提前咨询属地部门至关重要。
电力是充电站的“血液”,电力报装与审批是建设流程中技术含量最高、也最为关键的环节之一。投资者需根据规划的充电桩总功率,向项目所在区域的供电公司(如国家电网、南方电网)营业厅提交报装申请。如今,许多地区已开通“网上国网”等APP线上申请渠道,大大提升了效率。
供电公司受理后,会派专员进行现场勘查,并根据场地条件及电网负荷情况,在法定时限内出具书面的《供电方案答复单》。这份方案明确了供电容量、接入点、计量方式及相关技术要求,是后续电力施工的“宪法”。根据项目规模,可能需要申请新装或增容变压器,这涉及更高的成本和更长的周期。

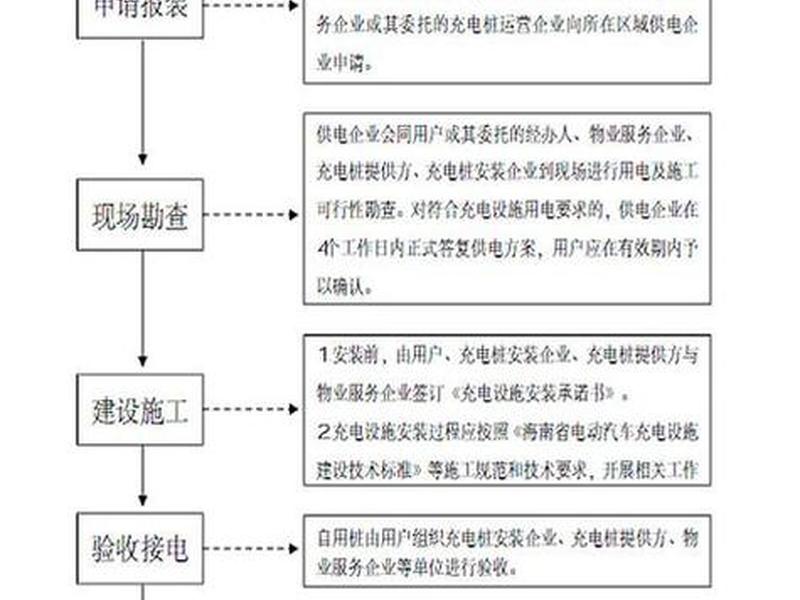

取得供电方案后,建设单位需委托具备相应资质的设计单位进行电气施工蓝图设计,并将设计图纸提交供电公司审核。审核通过后,方可委托有资质的施工单位进场施工。施工完成后,供电公司会组织验收,验收合格后签订《供用电合同》,最终完成装表接电。整个过程环环相扣,与供电部门的有效沟通能显著推进进度。
当电力路径清晰后,便可着手构建充电站的硬件核心——充电桩设备采购与配套工程施工。设备选型直接关系到运营效率与用户体验。主要分为直流快充桩和交流慢充桩。对于以运营为主、追求周转率的场站,通常以快充桩为主,慢充桩为辅。在变压器容量有限的情况下,可考虑采用“一拖多”的分体式充电桩以节约电容。
采购时,应选择符合国家质量标准、兼容性强、售后服务体系完善的品牌产品。充电桩后台管理系统的稳定性与功能性也不容忽视,它关系到订单处理、支付结算、远程监控和数据分析等核心运营能力。施工环节则需要委托专业的电力工程和土建施工单位,确保电缆敷设、桩体安装、防雷接地等符合安全规范。
配套设施的完善能极大提升场站竞争力与用户体验。例如,建设遮阳挡雨的雨棚、设置司机休息室、配备自动贩卖机、规划卫生间,甚至引入快餐、洗车等服务,打造“充电+”生态,延长用户停留时间,创造多元收入可能。
所有硬件安装完毕后,项目进入最后的冲刺阶段——竣工验收与运营上线。这并非单一部门的检查,而是一个综合性的“大考”。供电公司会进行最终的送电前验收,确保电力施工完全符合方案要求。接着,消防部门会对场站的消防设施(如灭火器配置、安全间距)进行安全检查,这对保障公共安全至关重要。
关键的环节是委托第三方检测机构对充电桩进行全面的功能与安全检测,包括充电性能、绝缘性能、协议一致性、计量准确性等,并出具权威的检测报告。这是充电桩合规上市运营的“体检证明”。市场监管部门会对充电桩的计量装置进行强制检定,确保计费公平公正。

全部验收合格后,充电站便可正式接入运营平台,上线服务。但这并非终点,而是精细化运营的起点。需要制定营销策略、维护设备、分析运营数据、优化服务,并关注地方运营补贴政策的申请,持续提升场站的盈利能力与服务水平。
在整个流程中,深刻理解并利用好政策红利,是规避风险、加速进程的“加速器”。近年来,从中央到地方密集出台政策,大力简化充电设施建设审批。许多地区对利用现有停车场建设的项目,免于办理建设用地规划、工程规划和施工许可,实行线上备案制。部分省市还设立了专项建设补贴和运营度电补贴,显著降低了投资门槛与回收周期。
风险意识必须贯穿始终。首要的是法律风险,务必确保所有合同(土地租赁、施工、采购)权责清晰。其次是安全风险,必须严格遵循电气安全与消防安全标准,购买足额的财产险和第三方责任险。最后是市场风险,需通过前期详尽的调研,避免盲目建设导致的“僵尸桩”,确保投资回报。
拥抱“一站式”线上审批服务、主动对接发改、自然资源、住建、电力等部门、提前咨询专业机构,都能帮助投资者在合规的框架内,更快、更稳地跑完充电站建设的全程。

以上是关于充电站建设流程及步骤,充电站建设流程及审批程序的介绍,希望对想了解建站百科知识的朋友们有所帮助。
