充电站建设施工步骤、充电站建设施工步骤包括 ,对于想了解建站百科知识的朋友们来说,充电站建设施工步骤、充电站建设施工步骤包括是一个非常想了解的问题,下面小编就带领大家看看这个问题。

在新能源汽车浪潮席卷全球的今天,充电站已不再是简单的能源补给点,而是连接未来交通网络的关键节点,蕴藏着巨大的市场机遇与战略价值。许多怀揣梦想的投资者在踏入这片蓝海时,却往往被繁杂的施工建设流程所困扰,不知从何下手。本文将为您深度剖析充电站建设施工步骤,系统性地拆解从场地平整到投入运营的全过程,为您绘制一幅清晰、可行的施工路线图。无论您是行业新手还是寻求优化的从业者,这篇指南都将助您避开暗礁,稳健驶向成功的彼岸。

一、前期筹备:谋定而后动的基石

建设充电站绝非简单的“挖坑立桩”,周密的前期筹备是决定项目成败的第一道关卡。这个阶段的核心在于将构想转化为可执行的蓝图,并扫清一切潜在的政策与资源障碍。

首要任务是完成详尽的市场调研与项目定位。这包括分析目标区域的新能源汽车保有量、现有充电设施分布与利用率、潜在用户充电习惯以及当地电价政策。必须深入研究地方对充电基础设施建设的补贴政策、电网接入的硬性要求以及土地使用的规划限制。这些信息是项目可行性分析和投资回报预测的基石,避免因盲目进场而陷入“有站无车”的窘境。

紧接着是至关重要的行政审批与备案流程。投资者需向当地发展和改革委员会提交项目申请报告,完成立项备案,获取“身份证”。随后,需确保建设用地符合城市规划,取得相应的规划许可。电力报装是另一关键环节,需向供电公司提交申请,获取供电方案答复书,明确接入点、容量及技术要求。建设施工许可、环境影响评价、消防设计审核等手续也需按部就班完成,确保项目全程合法合规,杜绝日后被叫停的风险。

最后是施工图设计与团队组建。聘请有资质的设计单位,根据供电方案、场地条件和运营需求,绘制出涵盖电气、土建、消防等专业的全套施工图纸,并经过供电公司等多方审核确认。组建或遴选具备电力设施承装(修、试)资质的专业施工团队,确保其拥有丰富的类似项目经验。一份精准的图纸和一支可靠的队伍,是工程质量和进度的根本保障。

二、土建与基础施工:打造坚实的地基

当纸面规划落地为具体施工,土建工程便是构筑充电站物理实体的第一步。这一阶段的工作质量直接关系到后续设备安装的稳定性和运营长期的安全性。

场地平整与电缆沟开挖是开端。根据设计图纸,对场地进行硬化处理,承载力需满足重型车辆通行要求。开挖高压与低压电缆沟时,必须严格遵循规范:高压电缆沟深度通常要求大于70厘米,且高、低压电缆严禁同沟敷设,以防干扰。沟底需做好排水坡度,并铺设垫层,防止积水浸泡电缆。电缆沟的走向应合理规划,避免与未来其他管线冲突。

箱式变压器基础与充电桩基础浇筑是核心环节。箱变基础需采用砖砌或混凝土现浇,深度一般要求超过80厘米,确保其稳固,并能有效分散变压器重量。基础四周需预留足够的通风散热空间,通常要求通风口面积大于箱变体积的三分之一。充电桩基础则必须采用混凝土现浇,绝对禁止直接安装在电缆沟盖板或简易砖砌基础上,以防止因不稳固而倾倒,造成严重安全事故。基础内需预埋接地极和进出线管。

防雷接地与排水系统施工是安全命脉。整个场站必须建立完善的防雷接地网,所有设备(箱变、充电桩、雨棚金属结构)均需与接地网可靠连接,接地电阻值需符合国家规范,确保在雷雨天气能将巨大电流引入大地。场地排水系统需设计合理,确保雨水能迅速排走,避免设备基础和内涝风险。

三、电力设施安装:注入能量的心脏

电力系统是充电站的“心脏”,其安装质量决定了充电站能否安全、稳定、高效地输出电能。这一环节技术性强,必须精益求精。

变压器安装与调试是重中之重。箱式变压器到场后,需由专业人员进行吊装就位,并固定在预先浇筑的基础上。安装过程中,需重点检查变压器能效等级(通常要求一级及以上)、高压进线开关的保护功能是否完备,以及无功补偿装置的容量(许多地区要求不低于总容量的40%,部分地区甚至要求安装SVG动态补偿装置)。安装完成后,需进行严格的电气试验,包括绝缘电阻测试、耐压试验等,确保变压器本体健康。

充电站建设施工步骤、充电站建设施工步骤包括

高低压电缆敷设与接线如同铺设血管。高压电缆必须采用铜芯电缆,严禁使用铝合金电缆,以确保载流能力和长期运行可靠性。电缆敷设时应避免过度弯曲和机械损伤,在电缆沟内排列整齐、固定牢靠。低压电缆同样需选用符合国标的铜芯产品。所有电缆接头制作必须由持证电工完成,做到密封防水、接触电阻合格。电缆两端标识清晰,为后续接线和检修提供便利。

配电系统与安全防护安装构建保护网络。在箱变内部及低压配电柜中,需完成所有断路器、互感器、计量仪表、继电保护装置的安装与接线。中性点必须可靠接地。为充电桩供电的回路应配置独立的保护开关和漏电保护器。强弱电桥架应分开敷设,做好屏蔽,防止信号干扰。整个供电系统的绝缘、继电保护定值需在通电前完成校验。

充电站建设施工步骤、充电站建设施工步骤包括

四、充电设备与配套设施安装:塑造服务的面貌

充电设备是用户直接交互的界面,其安装与配套设施的完善程度,直接影响用户体验和场站形象。这是将基础设施转化为服务能力的关键一步。

充电桩吊装与就位需精准无误。根据设计图纸标定的位置,使用吊车或叉车将直流快充桩、交流慢充桩等设备平稳放置在各目的混凝土基础上。就位后,需立即用水平尺校准,并通过基础预埋件进行紧固,确保桩体竖直、稳固。设备间距需考虑车辆充电时的操作空间及开门范围,避免相互干扰。

电气连接与系统调试是技术核心。将来自配电柜的电缆正确接入充电桩的电源输入端,并压接牢固。连接充电桩的接地线、通信线(网络或光纤)。完成物理连接后,进行上电调试:依次检查桩体显示屏、指示灯状态,测试急停按钮功能,并通过后台管理系统对充电桩进行编号、设置参数、接入网络。进行实际的充电测试,验证扫码支付、充电启停、数据上传等全流程是否顺畅。

配套设施与形象工程建设提升附加值。安装坚固的雨棚,为用户和车辆遮阳挡雨。划设清晰、耐磨的热熔车位标线,并安装防撞柱、挡车器(高度通常不高于12厘米)。设置明显的导向标识、操作指南和安全警示牌。根据定位,可考虑建设司机休息室、配备自动贩卖机、安装全天候监控摄像头和充足的照明设施。这些细节不仅能提升安全性与舒适度,更是塑造品牌形象、吸引用户的重要手段。

五、系统联调与竣工验收:开启运营的序章

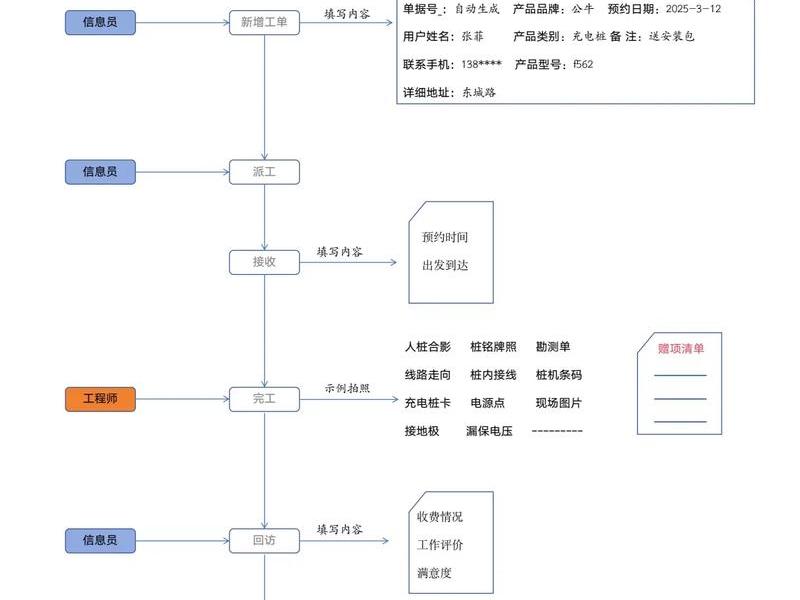

所有硬件安装完毕后,充电站将从一个个独立的设备单元,整合为一个有机的智能运营系统。竣工验收则是项目交付前的最终“大考”。

全站系统联动调试检验智慧内核。在后台监控中心,验证所有充电桩的实时状态数据(如电压、电流、功率、充电状态)、交易数据能否准确上传。测试后台的远程控制功能,如远程启停充电、参数修改、软件升级等。模拟各种故障场景(如网络中断、支付失败、设备异常),检验平台告警机制和故障处理流程是否及时有效。确保用户通过不同的支付方式(APP、小程序、刷卡)都能顺利完成充电。

第三方检测与专项验收是权威认证。邀请有资质的第三方检测机构对充电桩的电气安全性能、计量准确性、电磁兼容性等进行检测,并出具报告。主动协调供电公司进行送电验收,确保接入符合规范;报请消防部门进行消防验收,检查灭火器、消防沙箱等配置是否合格;完成环保、防雷等专项验收。这些验收文件是项目合法运营的必备要件。

最终试运行与交付是临门一脚。在取得所有必要的验收文件后,组织为期数天的全负荷试运行。观察在高峰时段、多桩同时满功率运行情况下,变压器温升、电缆负载、电压稳定性等是否正常。收集试运行数据,对运营策略进行微调。最终,整理全部施工图纸、设备说明书、合格证、验收报告等资料,形成完整的项目档案,正式交付运营团队,充电站至此具备了投入商业运营的全部条件。

六、持续运营与维护:实现价值的循环

充电站建设施工步骤、充电站建设施工步骤包括

充电站建设完成并非终点,而是精细化运营和持续价值创造的起点。高效的运营与专业的维护,是保障投资回报、树立市场口碑的生命线。

制定科学的运营策略是盈利关键。基于前期市场调研和试运行数据,制定差异化的充电服务费价格策略,例如采用峰谷电价,在夜间低谷时段推出优惠,引导用户错峰充电,既减轻电网压力,又提升设备利用率。通过会员体系、充电套餐、积分兑换等方式增强用户粘性。积极将场站信息接入主流导航地图和充电平台,提升线上曝光度和引流能力。

建立规范的运维体系保障稳定可靠。设立日常巡检制度,定期检查设备外观、屏幕显示、枪线状态,清理散热风扇灰尘,测试急停功能。建立预防性维护计划,定期对充电模块、连接器等核心部件进行检测和保养。配备专业的运维团队或与设备厂家签订维保协议,确保故障能在第一时间被响应和处理,将停机时间降到最低。

探索多元的增值服务拓展收入边界。除了基础的充电服务,可结合场站位置和用户需求,引入自助洗车、车辆检测、快速零售、餐饮休息等增值服务,将充电站从一个功能节点升级为综合能源服务站。利用充电站屋顶资源建设分布式光伏,探索“光储充”一体化模式,不仅能降低用电成本,更是向绿色低碳、智慧能源管理迈出的重要一步,极大提升项目的综合竞争力与长期价值。

以上是关于充电站建设施工步骤、充电站建设施工步骤包括的介绍,希望对想了解建站百科知识的朋友们有所帮助。
