rtk架设步骤 - rtk架设步骤安装 ,对于想了解建站百科知识的朋友们来说,rtk架设步骤 - rtk架设步骤安装是一个非常想了解的问题,下面小编就带领大家看看这个问题。
想象一下,当普通的GPS还在告诉你“大概在这个街区”时,有一种技术却能精确地指出你脚下这块地砖的某个特定边角。这就是RTK(实时动态载波相位差分技术)带来的革命。它如同为卫星定位装上了“显微镜”,将精度从米级直接提升至厘米甚至毫米级。无论是测绘地形、施工放样,还是无人机植保、自动驾驶,RTK技术都是实现高精度空间感知的核心基石。卓越精度的背后,离不开一套严谨、规范的架设流程。本文将为你揭开RTK系统从硬件准备到精准测量的完整面纱,一步步引导你掌握这门将模糊世界变为精确数字地图的“炼金术”。

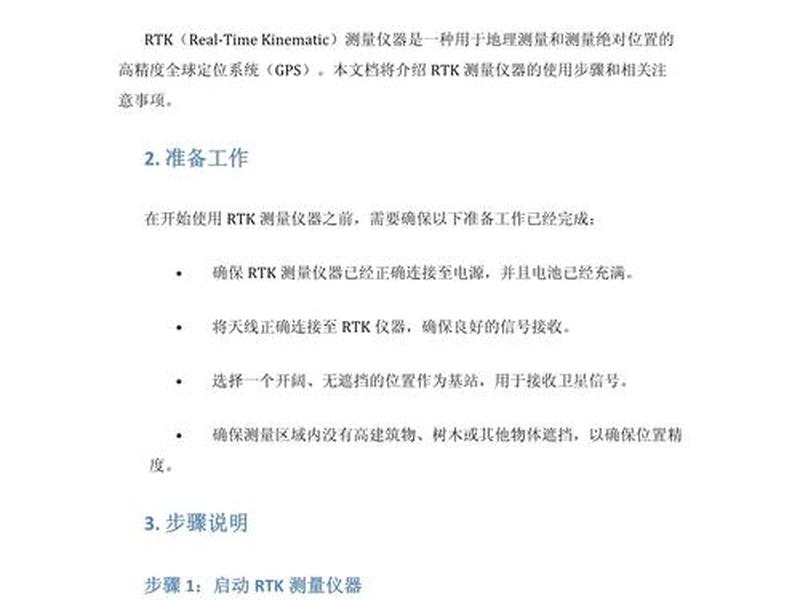

任何精密作业的成功,都始于周全的准备。在接触RTK设备之前,你需要对其组成部分建立清晰的认知。一套典型的RTK系统主要包括基准站、移动站(流动站)以及连接它们的数据链。基准站是系统的“心脏”,必须架设在已知精确坐标或视野开阔的未知点上,它的任务是接收原始卫星信号并计算误差改正数。移动站则是奔赴现场的“侦察兵”,接收卫星信号的也接收来自基准站的改正信息,从而实时解算出自身的高精度位置。
硬件清单是行动的蓝图。你需要确认拥有:RTK接收机(至少两台,分别用作基站和移动站)、高精度测量天线(强烈建议使用支持多频段的GNSS天线)、稳固的三脚架、电台(若采用电台模式)或SIM卡(若采用网络模式)、大容量蓄电池以及连接线缆。特别要注意天线,它是信号捕获的第一关,劣质或普通GPS天线会成为整个系统的性能瓶颈。在出发前,务必检查所有设备电量充足,线缆接口完好,并熟悉接收机上的状态指示灯——电源灯、卫星锁定灯、数据链灯和RTK固定灯,它们是你在野外判断设备状态的“语言”。
环境勘察同样不可忽视。基准站的架设点应尽可能选择地势较高、视野开阔、远离高压线和大面积水域的稳固地点。这能最大限度地保证卫星信号的接收质量,并减少无线电数据链的传输干扰。一个好的架设点,是成功的一半。

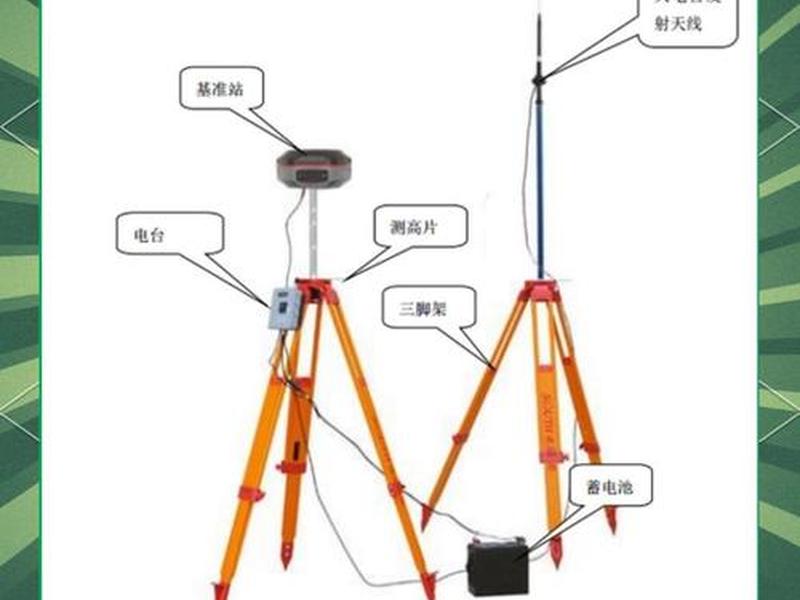

基准站的架设,是为整个RTK系统奠定“时空基准”的关键一步。首先进行物理架设:展开三脚架并安置在选好的点位上方,通过光学对点器或激光对中器进行严格对中整平(若架设在已知控制点上,此步骤至关重要)。然后将接收机主机稳妥地安装到基座上,连接高精度天线。天线应利用加长杆竖直安置在另一个三脚架上,两个三脚架之间建议保持3米以上距离,以避免相互干扰。
接下来是电气连接。用多用途电缆(常为Y形线)将主机、电台(若使用)和蓄电池正确连接。注意区分接口,通常红色五针接口连接主机,黑色接口连接电台,红黑夹子连接蓄电池正负极。确认连接牢固后,依次打开蓄电池和接收机电源。接收机电源灯应常亮,卫星信号灯开始闪烁并逐渐转为常亮,表示已成功锁定卫星。
启动基准站的核心在于参数配置。使用专用的测量手簿或配置软件(如工程之星)通过蓝牙或Wi-Fi连接基准站主机。进入基准站设置菜单,关键参数包括:工作模式选择“基准站”;数据链根据你的通讯方式选择“外挂电台”、“内置网络”或“CORS”等;差分格式通常选择RTCM3.2或RTCM3.0;发射间隔设为1秒。设置完成后,点击“启动”或“应用”。成功启动的标志是主机上的数据发射灯(通常为TX灯)开始有规律地闪烁(例如每秒一次),这表示基准站正在持续播发差分改正信号,已成为一个可靠的坐标源头。
当基准站稳定运行,向空中播撒着精度的“种子”时,移动站的使命就是去收获这些种子。同样需要进行物理准备,将移动站接收机安装在对中杆上,并连接好天线。开机后,使用手簿连接移动站主机。
进入移动站设置界面,其配置必须与基准站相匹配,这是建立通讯的密码。数据链类型需与基准站一致:若基准站使用外挂电台,则移动站选择“电台”模式,并将频道和协议设置为与基准站电台完全相同;若基准站使用网络(如4G/NTRIP)播发,则移动站选择“网络”模式,输入相同的服务器地址、端口、账号和密码(或源列表)。差分格式同样需设置为RTCM3.0/3.2。

设置完成后,移动站开始同时接收卫星信号和基准站的差分数据流。观察移动站主机状态灯和手簿软件界面。连接成功初期,软件可能会显示“单点解”,精度在米级。随后,当差分数据开始生效,状态会变为“浮动解”。最终,经过一段初始化时间(通常几十秒到几分钟),当整周模糊度被成功固定,状态将跃变为“固定解”。这是激动人心的时刻——手簿屏幕上的坐标精度显示通常从米级瞬间跳变为厘米级(如0.015m),意味着移动站已经获得了实时的高精度定位能力,可以开始进行测量作业了。
获得“固定解”并不意味着立刻就能测量出符合当地图纸要求的坐标。RTK直接输出的坐标是基于WGS-84或CGCS2000的经纬度大地坐标,而实际工程中,我们使用的是投影到平面上的直角坐标(如北京54、西安80、地方独立坐标系等)。必须进行坐标转换,这一过程通常通过“点校正”或“求转换参数”来实现。
点校正的本质,是建立RTK测量的地心坐标与当地实用坐标之间的数学映射关系。你需要至少两个(建议三个或以上,且分布均匀)已知控制点的两套坐标:一套是RTK在当地测得的WGS-84经纬度或空间直角坐标,另一套是该点已知的当地平面坐标和高程。将移动站对中整平后立于第一个已知控制点上,在固定解状态下,采集该点的WGS-84坐标,并保存为一个测量点(如G1)。在手簿软件中找到“点校正”或“求转换参数”功能,将测量点G1与对应的已知控制点K1进行配对添加。重复此过程,添加第二对、第三对点。
添加完成后,软件会自动计算出一组转换参数(四参数或七参数)。计算完成后,务必检查残差,通常要求平面和高程残差都在厘米级以内,以确保转换的可靠性。然后,应用这组参数,并建议寻找一个未参与计算的检核点进行复核测量,验证转换后的坐标与已知值是否吻合。只有通过检核,这套参数才能用于后续的全部测量工作,确保数据从始至终都“说同一种语言”。

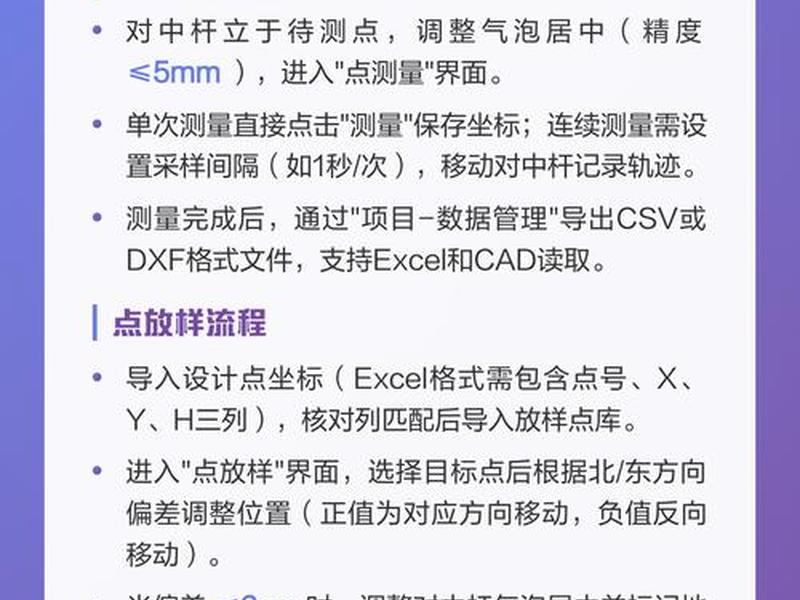

当一切参数就绪,RTK系统便化身为高效的数据采集与放样神器。在测量界面,将移动站天线对中杆立于待测点上方,待状态稳定为“固定解”后,点击测量按钮,输入点号、天线高(注意量测方式:斜高或直高,需与设置一致)并保存,一个点的三维坐标便瞬间记录完毕。其效率是传统全站仪的数十倍,且不要求点与点之间通视。
放样功能则反向操作,将设计图纸上的坐标付诸现实。在放样界面,输入或从文件导入需要放样的目标点坐标。软件会实时显示你当前位置与目标点的方位、距离和高差偏差。跟随手簿上的导航箭头和距离提示——“向前5米,向左0.3米”——如同玩一个高精度的寻宝游戏,直到平面和高程偏差都接近于零,此时天线对中杆底部的位置,就是需要标定的精确点位。无论是道路中线桩、建筑物角点还是农田边界,都能被快速、精准地落实到实地。
在整个作业过程中,需时刻关注卫星数量、PDOP值(位置精度因子,最好小于3)和固定解状态。尽量避免在树下、楼角等信号遮挡严重的地方长时间停留或测量。每天工作开始和结束时,最好在同一已知点上进行复核测量,以监测系统的稳定性和可靠性。
外业测量结束后,智慧的结晶存储在手簿或接收机内存中,需要妥善导出和管理。在手簿软件的项目管理模块中,找到数据导出功能。你可以将测量点、放样点等数据导出为常见的格式,如DXF、TXT、CSV或特定测绘软件格式,方便在CAD或GIS中进行后续的绘图、分析和设计。

导出时,注意检查坐标系统、点类型等属性是否正确无误。数据备份至关重要,建议同时备份到手簿存储卡和电脑中。按照规范流程关闭设备:先断开手簿连接,然后依次关闭移动站、基准站主机,最后关闭蓄电池。拆卸设备时,小心收纳天线和线缆,避免损坏精密接口。
回顾一天的作业,从清晨的架站准备,到烈日下的奔波测量,再到黄昏时的数据导出,一套流畅的RTK操作流程,就像完成了一次精密的协同舞蹈。每个步骤都环环相扣,任何一环的疏忽都可能导致精度的损失甚至作业的失败。
以上是关于rtk架设步骤 - rtk架设步骤安装的介绍,希望对想了解建站百科知识的朋友们有所帮助。
