在追求厘米级精度的测量世界里,RTK技术犹如一把开启精准之门的钥匙。无论是测绘新人初次架设仪器,还是经验丰富的工程师优化作业流程,一个清晰、正确的建站流程都是成败的关键。而其中,控制点的选取与使用,更是整个流程的“灵魂”,直接决定了后续所有数据的可靠性与权威性。本文将深入剖析RTK建站的完整教程,并聚焦于那个最核心的疑问:究竟需要多少个控制点?答案并非简单的数字,而是一套融合了科学原理与实践智慧的策略。
建站的第一步,是为基准站寻找一个完美的“家”。这个位置的选择,直接决定了信号质量与数据稳定性,是后续所有高精度工作的基石。
理想的位置应视野开阔,确保卫星信号畅通无阻。这意味着基准站上方至少15度的仰角范围内不能有高大建筑物、茂密树木或高压线塔的遮挡。这些障碍物不仅会阻挡卫星信号,更可能引发多路径效应——即卫星信号经反射后进入接收机,造成严重的定位偏差。远离大面积水面、玻璃幕墙等强反射面同样至关重要。
地质条件的稳固性不容忽视。基准站应架设在坚实、不易沉降的地面上,避免松软的土壤或易发生振动的区域。一个微小的位置偏移,经过差分放大后,可能导致整个测区成果的“漂移”。还需考虑无线电通讯的顺畅,确保基准站与流动站之间数据链的稳定传输,无论是使用UHF/VHF电台还是网络CORS模式。
安全性、电源供应的便利性也是选址的考量因素。一个经过深思熟虑的选址,如同为精密仪器搭建了一个宁静而坚固的观测台,为捕获纯净的卫星信号创造了最佳条件。
正确的硬件连接是确保信号与电力畅通无阻的“血管系统”。看似简单的接线,每一步都关系到设备能否正常协作。

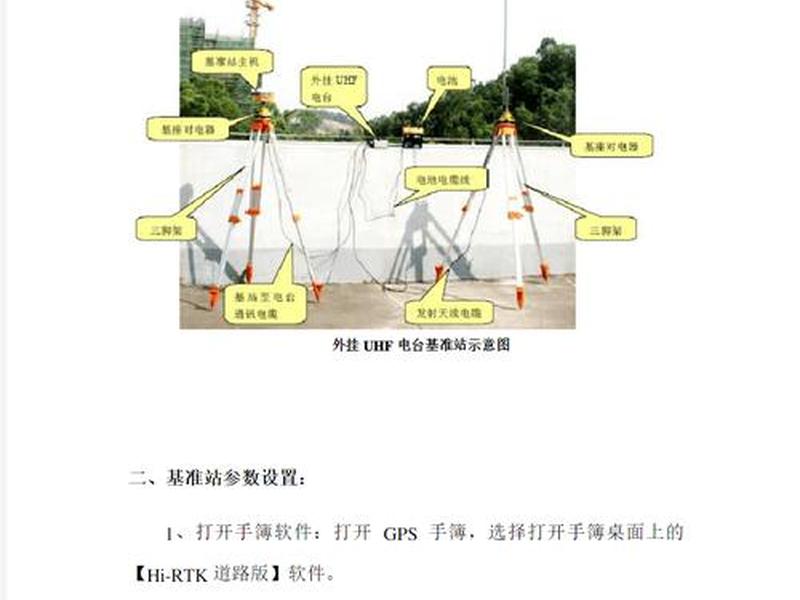

基准站的典型连接包括GNSS天线、主机、电台(或网络模块)和电源。GNSS天线需通过专用馈线牢固连接至主机的ANT端口,并确保天线相位中心对准测量标志。电源则为整个系统提供动力,需保证电压稳定、电量充足。若使用电台模式,则需正确连接发射天线,并注意天线类型与频率的匹配。
移动站的连接相对简洁,但同样需要规范操作。流动站主机、对中杆与手簿(控制器)需正确连接并开机。关键在于,移动站的数据链设置必须与基准站匹配。如果基准站使用内置电台发射差分信号,那么移动站的数据链就应设置为“内置电台”,并调整到相同的频道和协议。
一个常见的疏忽是天线高的量取与输入。天线高是指天线相位中心到地面测量点的高度,必须使用仪器配套的专用量高尺进行准确量测,并在手簿软件中正确选择和输入。这个数值的误差会直接、等量地传递到所有测量的高程结果中。
RTK直接接收的是WGS-84坐标系下的经纬度坐标,而工程应用通常需要国家或地方的平面直角坐标。实现这一转换的“魔法”,就是坐标转换参数,而控制点正是施放这个魔法的“药引”。
最常见的转换模型是四参数(用于平面转换)结合高程拟合。四参数至少需要两个已知控制点才能解算。这两个点应具有精确的WGS-84大地坐标(通过RTK在固定解状态下采集获得)和对应的目标平面坐标。将这两套坐标输入手簿软件,通过“求转换参数”功能,软件便能自动计算出旋转、平移和尺度因子。

仅仅两个点虽然能计算出参数,但其可靠性和控制范围有限。参数的质量高度依赖于控制点本身的精度以及它们在测区内的分布。在实际作业中,强烈建议使用三个或更多分布良好的控制点参与计算。这样软件可以进行平差,给出残差报告,帮助使用者判断控制点是否存在粗差,从而选用最优质的点位组合来计算最终参数。

计算出的比例尺越接近1,说明控制点间的尺度变形越小,参数质量通常越高。应用参数后,必须使用未参与计算的检核点进行实地测量比对,只有检核通过,参数才算真正可用。
回到最核心的问题:RTK建站到底需要几个控制点?从纯数学解算角度,平面转换最少需要2个,如果需要高程,则至少需要3个。但这仅仅是“及格线”。
真正的精髓在于:控制点的质量、分布和数量共同决定了转换参数的可靠性与适用范围。使用仅有两个控制点,如果它们恰好存在某种系统性误差或分布不佳(例如距离过近或几乎在同一直线上),计算出的参数可能仅在两点连线附近有效,一旦远离,误差会急剧放大。
实践中,对于一般工程测量,建议至少使用3-4个控制点。它们应均匀分布在测区四周,将整个作业区域包围起来,形成强有力的几何图形。避免所有点集中在某一侧,造成“短边控制长边”的薄弱环节。对于带状测区(如公路、管线),控制点应布设在长边两侧及中部,形成有效约束。
更多的控制点(如5-6个)可以提高参数的稳健性和检核能力,但并非越多越好。过多的点如果本身精度不均,反而可能引入矛盾,降低整体质量。关键在于挑选那些绝对可靠、标志稳固、易于寻找的已知点。
让我们串联起上述知识,勾勒一个标准的网络RTK(CORS模式)建站与测量流程。在开阔处架设移动站对中杆,开机并连接手簿蓝牙。在手簿软件中新建工程,正确设置坐标系统、投影及中央子午线。
接着,连接至CORS网络。在手簿中配置网络设置,输入CORS账号、密码、服务器地址和端口,选择正确的接入点。连接成功后,等待移动站获得“固定解”状态,这标志着已接收到稳定的差分信号,达到厘米级定位精度。
然后,进行关键的点校正(或叫参数计算)。前往第一个已知控制点A,在固定解状态下,精确对中、整平,采集该点的WGS-84坐标,保存为A1。在软件校正模块中,输入该点的已知平面坐标A,并与刚采集的A1关联。同理,完成至少另外两个控制点(B与B1,C与C1)的采集与输入。软件计算参数并应用。
进行成果检核。前往另一个已知点D(未参与计算),测量其坐标,与已知值对比。平面和高程误差均在允许范围内(通常要求厘米级),则建站与参数设置成功,可以开始正式的测量或放样工作。

即使所有步骤看似完美,最后的验证环节也绝不能省略。精度验证是确保整个RTK测量系统可靠性的“终极大考”。
除了使用检核点进行比对,还应观察测量过程中的固定解稳定性。固定解应保持连续、稳定,卫星数量充足(通常大于12颗),PDOP值(位置精度因子)保持低位(一般小于3)。如果频繁在固定解与浮动解之间跳变,或PDOP值偏高,说明观测条件不佳,应暂停作业或重新选址。
作业中常见的“陷阱”包括:控制点本身坐标有误或点位被人为破坏;天线高量取或输入错误;坐标系统、中央子午线设置错误;测区范围过大,超过了转换参数的有效控制范围(通常建议在20-30平方公里内);以及无线电信号或网络信号中断导致差分中断。
避免这些陷阱的方法在于严谨的作业习惯:每次开工前检查控制点标志;两人核对天线高;仔细复核工程设置;在测区边缘和中心分别检查测量结果的一致性。只有通过多重检核,才能将错误扼杀在萌芽状态,确保最终成果的权威性。
