pw施工 - pcw施工流程 ,对于想了解建站百科知识的朋友们来说,pw施工 - pcw施工流程是一个非常想了解的问题,下面小编就带领大家看看这个问题。

在现代工业建设的心脏地带,工艺冷却水系统如同一位沉默的守护者,其性能直接决定了生产设备的稳定与效率。PW施工与PCW施工流程,正是构建这一精密血脉的核心工程。本文将带您深入探索这一融合了精密技术、严格管理与前沿工艺的施工世界,揭开从图纸到稳定运行的全过程奥秘,为您呈现一套确保系统长期可靠性的完整攻略。

施工前的精密谋划

任何卓越工程的起点,都源于万全的准备。对于PCW不锈钢管道施工而言,准备工作绝非简单的物料堆积,而是一场涉及技术、人员与环境的系统性预演。

技术准备是首要关卡。施工团队需深度消化PCW系统图纸与设计说明,将《工业金属管道工程施工规范》等国家标准内化为每一步的操作准则。更关键的是,必须结合现场实际进行焊接工艺评定,并据此编制专项作业指导书,确保每一道焊缝都有章可循。分级技术交底与安全交底必须落实到每一位作业人员,明确施工参数、质量标准与安全红线,并留下签字确认的痕迹,为工程质量追溯奠定基础。

人员与机具的配置同样需要精心算计。特种作业人员,尤其是氩弧焊工,必须持证上岗,并在进场前通过试焊考核。一个中等规模的PCW项目,通常需要配置包括管工、焊工、无损检测人员在内的专业团队。机具方面,从直流逆变氩弧焊机到专用不锈钢打磨工具,都必须专机专用,严禁与碳钢加工工具混用,连砂轮片也需区分,彻底杜绝铁离子污染的风险。现场条件则要求主体结构完工、水电到位,特别是供电容量需满足多台焊机同时作业的峰值需求。

材料的严苛准入与智慧存储

PCW系统的“血液”必须纯净无瑕,这意味着对管道材料的检验与存储管控达到了近乎苛刻的程度。材料的质量,直接决定了系统的寿命与安全。

所有进场的不锈钢管材与管件,都必须携带完整的“身份证明”——质量证明文件,包括化学成分、力学性能及晶间腐蚀试验报告。对于常用的304/316L不锈钢,其壁厚与外径偏差有严格限制,外观更是要求光洁无瑕,绝不允许存在裂纹、折叠等缺陷。阀门、法兰等配件进场后,需逐个进行强度与严密性试验,合格者贴上专属标识,不合格品坚决退回,从源头守住质量大门。

pw施工 - pcw施工流程

存储环节是防止材料“变质”的关键。不锈钢材料必须与碳钢材料进行物理隔离,通常采用铺设橡胶垫的方式,避免接触腐蚀。管材堆放需垫高,防止地面积水侵蚀,露天存放时必须加盖防雨布,管口则用塑料堵头密封,防止灰尘杂质侵入。焊材的存储环境要求更为精细,需存放在干燥通风的库房,控制湿度,并离墙离地存放,确保其在焊接时发挥最佳性能。

预制加工的艺术

将一根根管材变为严丝合缝的系统组件,预制加工是展现工程艺术的舞台。这一阶段的目标是在受控的厂房环境下,完成大部分焊接与组装工作,提升效率与质量。

下料与坡口加工是第一步。不锈钢管严禁使用氧乙炔火焰切割,必须采用等离子或机械切割,切割后需仔细打磨端口,去除氧化层与熔渣。坡口的加工尺寸根据壁厚有精确要求,例如壁厚3-6毫米的管道,需开30-35度的V型坡口,钝边厚度控制在1-1.5毫米。组对时,需使用专用工具,严格控制错边量,严禁强力组对,以免引入有害应力。

定位焊是正式焊接的“预演”,需采用与正式焊接相同的工艺和材料。定位焊缝的长度、高度和间距都有明确规范,焊后必须仔细检查,发现缺陷需磨除重焊,绝不允许直接补焊。这确保了管道在正式焊接时处于最佳的对口状态。

焊接的核心工艺控制

焊接是PC道施工的灵魂,其质量直接关系到系统的密闭性与强度。这是一场对气体、电流、温度与技术的精确舞蹈。

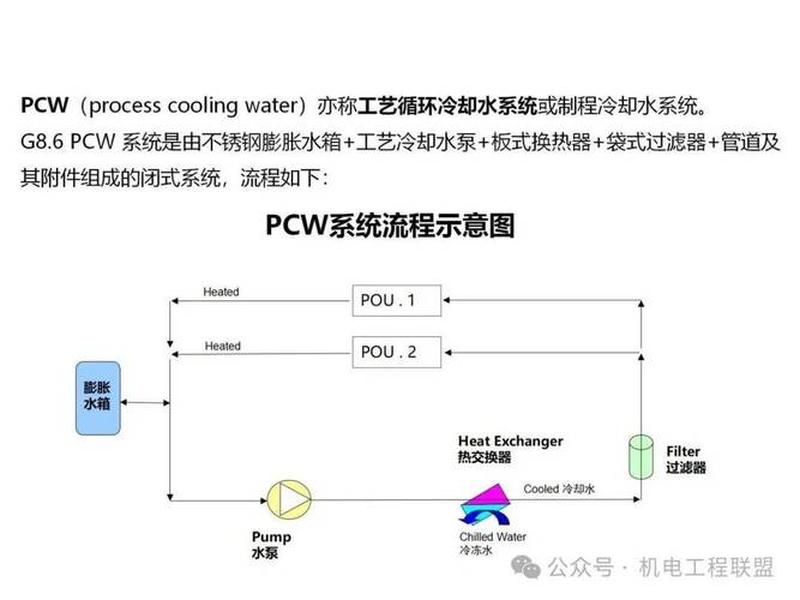

焊接工艺的选择依据管径而定。管道采用全氩弧焊,以保证焊缝内外质量;大口径管道则采用氩弧焊打底、手工电弧焊盖面的组合工艺。无论哪种工艺,焊缝背面的充氩保护都至关重要,通常采用可溶性氩气保护纸等技术,在焊接前提前充氩以驱赶管内空气,防止焊缝背面氧化发黑。氩气的纯度要求极高,不得低于99.99%。

焊接参数需根据工艺评定结果进行严格控制。氩气流量、焊接电流、焊丝直径等变量都必须保持在最佳区间。焊工的操作手法、焊接速度乃至层间温度的控制,都影响着最终焊缝的成形与性能。每一道焊缝都是一次承诺,承诺其在未来数年乃至数十年内,承受压力与温度的考验而不泄漏。

安装与洁净处理

当预制好的管段运抵现场,安装工作便拉开了帷幕。与此对于PCW这类洁净系统,一道特殊的工序——脱脂处理,成为不可或缺的环节。

管道安装必须与支吊架安装协同进行。支吊架的位置需精准定位,其与不锈钢管道的接触面必须加装聚四氟乙烯等隔离垫片,以防止电化学腐蚀。管道安装遵循先主干后分支、先大管后小管的原则,确保系统走向正确、坡度符合设计。

脱脂处理旨在清除所有与冷却水接触的部件上的油脂污染。对于管材、管件,可采用浸泡在特定温度脱脂剂中的方式进行批量处理;对于阀门等复杂部件,则需进行细致的擦拭脱脂。脱脂完成后,需用洁净水冲洗并用压缩空气吹干,检验标准是使用紫外线灯照射或无油滤纸擦拭后无任何荧光或油渍反应。这道工序是保证PCW水质纯净、防止微生物滋生的关键屏障。

pw施工 - pcw施工流程

系统验证与收官

安装与脱脂完成后,系统仍需经过一系列严苛的“体检”,才能被宣告合格。试压与冲洗是最终,也是最重要的验证环节。

强度试验与严密性试验是检验管道承压能力和密封性的终极考验。试验压力通常为设计压力的1.5倍和1.1倍,保压期间需全面检查所有焊缝、法兰连接处,确保无任何渗漏或压力降。试压介质通常为洁净水,对于洁净度要求极高的系统,甚至会使用氮气等惰性气体。

pw施工 - pcw施工流程

冲洗则是为了清除施工过程中可能残留的焊渣、灰尘等颗粒物。冲洗需分段、分系统进行,直至出口水色与入口水色目测一致,水质取样检验合格。一个经过充分冲洗和验证的PCW系统,才能如同洗净的血管,开始为生产设备输送稳定、洁净的“生命之液”。

精密流程铸就工业血脉

从一张张蓝图到汩汩流动的冷却水,PW施工-PCW施工流程是一条融合了精密技术、极致管理与工匠精神的完整链条。它不仅仅是将管道连接起来,更是构建一套高效、稳定、洁净的工业生命支持系统。每一个环节的严谨,每一次焊接的专注,每一道检验的苛刻,共同铸就了现代工业厂房中这条沉默却至关重要的“血脉”。掌握这套流程的精髓,意味着掌握了保障核心生产设备稳定运行、提升整体生产效率的底层密码,其价值将在系统长达数十年的服役周期中持续显现。

以上是关于pw施工 - pcw施工流程的介绍,希望对想了解建站百科知识的朋友们有所帮助。
