在现代工业的宏伟乐章中,工业机器人无疑是跳动的智能音符。其中,ABB机器人以其卓越的精度和可靠性,成为众多自动化产线的核心。当一台崭新的ABB机器人抵达工厂,从静默的钢铁躯壳转变为灵巧的生产主力,其间需要经历一场精密而严谨的“唤醒仪式”。本文将以ABB机器人安装调试的一般步骤为中心,深入拆解从设备入场到稳定运行的全过程,为您揭示这一融合了机械、电气与软件智慧的系统工程。
万事开头难,充分的准备是成功安装的基石。在机器人本体抵达现场前,必须对工作站场地进行严格评估。地面需要平整且具备足够的承重能力,通常需预留不少于4米×4米×3米的空间,确保机器人有充足的运动范围且无干涉风险。检查电源供应是否满足要求,ABB机器人通常采用三相380V电源,电压波动需控制在±10%以内。压缩空气源(压力范围0.5-0.8MPa)和稳定的网络接口也必须准备就绪,它们是机器人动作与通信的“血液”和“神经”。
当设备开箱后,第一步是进行细致的目视检查,确认机器人本体、控制柜及所有附件完好无损,无运输造成的磕碰或零件缺失。随后,使用专业的吊具或叉车,将沉重的机器人本体平稳吊装至已校准好的基座上。基座的水平度至关重要,偏差需控制在0.5毫米/米以内,这是保证机器人长期运行精度的基础。接着,将控制柜(如IRC5型号)固定于防振支架上,并按照规范连接机器人本体与控制柜之间的动力电缆、编码器电缆及用户电缆。每一根电缆的连接都需牢固可靠,防止因振动导致松脱。

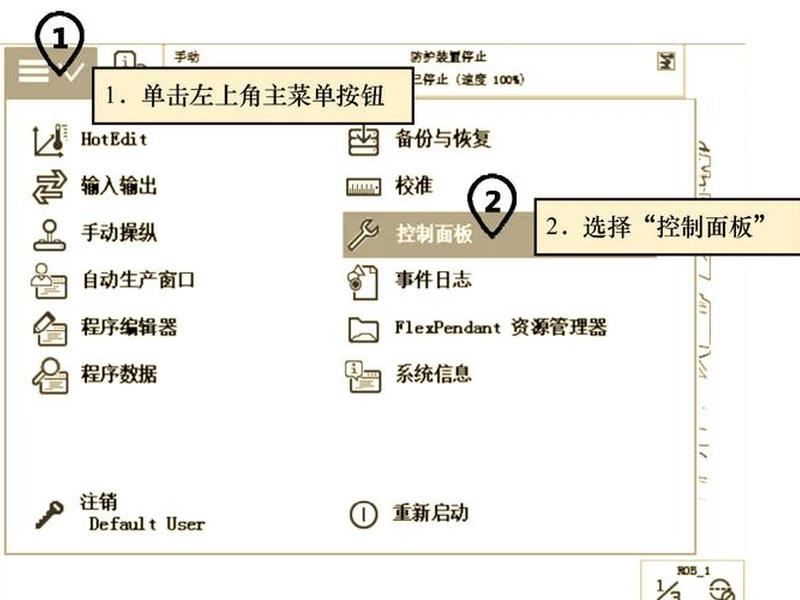

连接好所有线缆后,便可接入主电源进行首次上电。通电瞬间,控制柜的指示灯亮起,标志着机器人系统开始“苏醒”。首次开机,示教器的默认界面通常是英文,为了操作便利,首要任务便是切换语言。操作路径通常为:点击左上角“ABB”图标,进入控制面板(Control Panel),选择语言(Language)选项,将其更改为中文(Chinese),确认后系统重启。这个简单的步骤,如同为机器人植入了母语思维,让后续的沟通与指令下达更为顺畅。
系统启动后,一项至关重要的习惯性操作是立即进行数据备份。通过示教器,可以将当前系统的所有运行程序、配置参数备份至机器人内部存储器或外部U盘。这相当于为机器人的“记忆”做了一个安全快照。一旦未来系统出现故障或程序错乱,可以通过备份文件快速恢复到健康状态。需要注意的是,每台机器人的备份数据具有唯一性,不可混用于其他设备。养成更改关键参数或程序前先备份的习惯,是专业工程师的黄金准则。
机器人每个关节轴都有一个绝对的机械原点位置,校准就是让系统“记住”这个初始位置。在转数计数器电池更换、电缆断开或系统提示“10036 转数计数器未更新”等警报时,都必须进行此项操作。校准前,需要手动将机器人的六个轴依次移动到机械刻度标记的原点位置。这一过程需要耐心和精准,如同为精密钟表上弦对时。
随后,在示教器上进入校准菜单,根据各轴固有的校准参数进行数据更新。只有完成了准确的转数计数器更新,机器人才能知晓自身每一个关节在空间中的精确角度,从而计算出末端工具的正确位置。这是所有精准运动的前提,丝毫偏差都可能导致最终作业位置出现重大误差。完成校准后,建议手动操作各轴进行小范围运动测试,感受运行是否平滑、无异响,初步验证机械状态。

机器人并非孤岛,它需要与外围设备(如PLC、传感器、气缸电磁阀)进行频繁的信号交互。这就需要进行输入输出(I/O)信号的配置与物理接线。以常用的DSQC652通讯板为例,它提供了16个数字输入和16个数字输出通道。首先需要在机器人系统的配置菜单中,定义I/O单元(Unit)的类型和网络地址。
接着,为每一个具体的信号(如“夹爪开始位”、“托盘准备好”信号)创建一个唯一的信号名称(如di0_JiaZhuaStart),并将这个名称与通讯板上的物理地址(如X3.1对应di0)一一绑定。所有信号配置完成后,依据电气原理图进行实际接线。输入信号通常来自传感器或PLC,输出信号则用于控制执行机构如电磁阀。接线时务必注意电源极性,并确保屏蔽线妥善接地,以抵抗现场复杂的电磁干扰,保证信号传输的稳定性。
安装好末端执行器(如焊枪、抓手)后,必须告诉机器人工具的关键几何参数,其中最重要的是工具中心点(TCP)。TCP是机器人控制运动的基准点,例如对于焊枪就是焊丝尖端,对于抓手就是夹持中心。常用的标定方法有四点法、五点法和六点法。操作时,以工具上某一点多次触碰一个固定的尖点,系统会自动计算出TCP相对于机器人末端法兰盘的位置坐标。
除了位置,还需准确设定工具的重量和重心数据。这可以通过调用系统内的负载识别(LoadIdentify)例行程序来自动测算。准确的负载参数能极大优化机器人的运动控制,减少抖动,延长机械寿命。还需设定工件坐标系,即定义机器人作业的参考平面。通常采用三点法(原点、X轴方向点、Y轴方向点)来建立。至此,机器人才能真正理解“工具在哪里”以及“相对于工件该如何运动”。

所有硬件和参数准备就绪后,便进入编程与调试阶段。在示教器上使用RAPID语言编写或导入作业程序。初期调试务必在手动模式下进行,且将速度设置为较低档位(如10%-30%)。逐步单步运行程序,观察机器人的轨迹是否与预期相符,有无碰撞风险,末端执行器的动作是否精准到位。这是一个反复验证和微调的过程,需要调试人员兼具耐心与敏锐的观察力。
程序手动调试无误后,方可准备自动运行。将控制柜上的模式选择钥匙切换到自动挡。系统通常会要求确认速度等安全设置。然后,按下电机上电按钮,此时白色指示灯亮起。按下启动按钮,机器人将开始自动执行程序。如果需要程序从头开始运行,可以在示教器上选择“PP移至Main”。在自动运行初期,建议人员保持在安全区域外观察数个完整周期,确认一切运行平稳、无报警,标志着安装调试工作圆满完成。
以上是关于abb机器人安装步骤(abb机器人安装调试的一般步骤)的介绍,希望对想了解建站百科知识的朋友们有所帮助。
